Ооо "Оценка собственности", г. Новосибирск, ул. Терешковой, д. 29, т. 330-12-42

Вид материалаДокументы

Содержание


9. Определение стоимости объекта аренды затратным подходом. 9.1 Определение затратного подхода к оценке
9.2 Основные этапы процедуры оценки затратным подходом
9.3 Определение стоимости нового строительства
9.3.2 Методика определения стоимости улучшений земельного участка затратным подходом
ПСВ - стоимость нового строительства; ПИ
И - индекс удорожания стоимости строительства; С
КИ - косвенные издержки, не учтенные в УПВС, включая НДС; ПП
9.3.3 Величины, входящие в расчетные формулы
Ус,ф - удельный вес стен и фундаментов, приведенный в сборниках УПВС; l
Подобный материал:
1   ...   13   14   15   16   17   18   19   20   21

9. Определение стоимости объекта аренды затратным подходом.

9.1 Определение затратного подхода к оценке


Затратный подход – это совокупность методов оценки, основанных на определении затрат, необходимых на воспроизводство, либо замещение объекта оценки, с учётом совокупного износа. Затратный подход реализует принцип замещения, выражающийся в том, что типичный покупатель вряд ли заплатит за объект недвижимости больше того, что может стоить приобретение равноценного земельного участка и создание на нем улучшений (зданий, сооружений) аналогичной полезности.

9.2 Основные этапы процедуры оценки затратным подходом

  1. Расчёт стоимости приобретения или долгосрочной аренды свободного или имеющегося в распоряжении земельного участка в целях наилучшего использования;
  2. Расчёт стоимости строительства нового аналогичного оцениваемому здания;
  3. Определение величины накопленного износа оцениваемого здания;
  4. Определение стоимости оцениваемого здания с учётом накопленного износа и добавление к полученной стоимости стоимость права аренды, или приобретения земельного участка.

9.3 Определение стоимости нового строительства

9.3.1 Наиболее важные термины:


"Прямые издержки" - расходы, непосредственно связанные со строительными работами на объекте (стоимость строительных материалов, изделий, зарплата рабочих, стоимость эксплуатации строительных машин и механизмов, стоимость временных зданий и сооружений, инженерных сетей, прибыль и накладные расходы подрядчика, стоимость контроля за ходом строительства).

"Косвенные издержки" - расходы, необходимые для организации и сопровождения процесса строительства (оплата услуг архитекторов и проектировщиков, дополнительная зарплата и пособия рабочим, все виды страховок, налогов и обязательных отчислений, затрат на отвод земельного участка под строительство, проценты по кредитам, реклама, административные расходы застройщика и т.д.).

"Прибыль предпринимателя" - установленная рынком величина, отражающая сумму, которую предприниматель ожидает получить в виде премии за использование своего капитала, инвестированного в строительство.

"Стоимость строительства" - с точки зрения благоразумного инвестора и применяя принцип замещения, это стоимость строительства или точной копии оцениваемых улучшений, или стоимость строительства улучшений (строений) с такой же полезностью, как и у оцениваемых.

"Восстановительная стоимость" - это расчетная стоимость строительства улучшений в текущих ценах на дату оценки точной копии оцениваемого объекта.

"Улучшения" – здания, сооружения, построенные на земельном участке.

УПВС - Укрупненные показатели восстановительной стоимости зданий и сооружений для переоценки основных фондов.

Под термином "рыночная восстановительная стоимость" необходимо понимать стоимость строительства точной копии объекта недвижимости с учетом сложившихся на дату оценки рыночных цен в строительстве (ПСВ).

Под термином «стоимость замещения» следует понимать стоимость строительства улучшений, имеющих ту же функциональную пригодность, что и оцениваемый объект с учетом сложившихся на дату оценки рыночных цен в строительстве (ПСВ).

9.3.2 Методика определения стоимости улучшений земельного участка затратным подходом

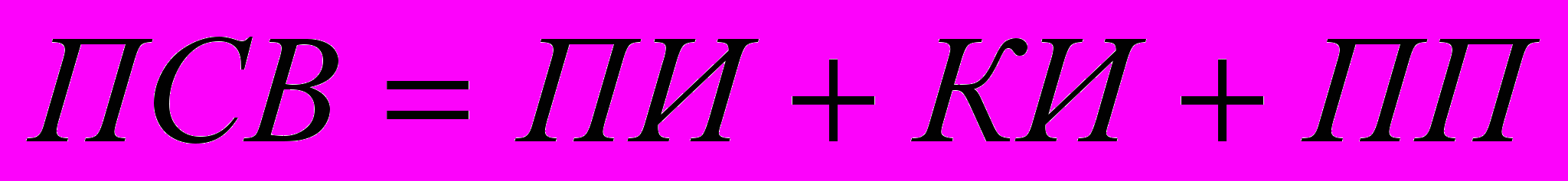

При оценке стоимости строительства улучшений учитывается следующая структура затрат или издержек на строительство:



где: ПСВ - стоимость нового строительства;

ПИ - прямые издержки;

КИ - косвенные издержки;

ПП - прибыль предпринимателя.

Таким образом, в структуре стоимости нового строительства отражаются затраты и интересы всех участников процесса создания объекта аренды.

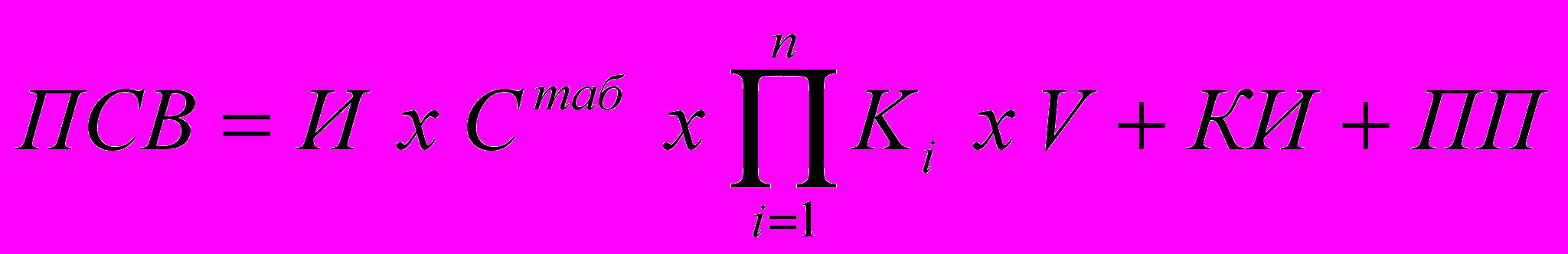

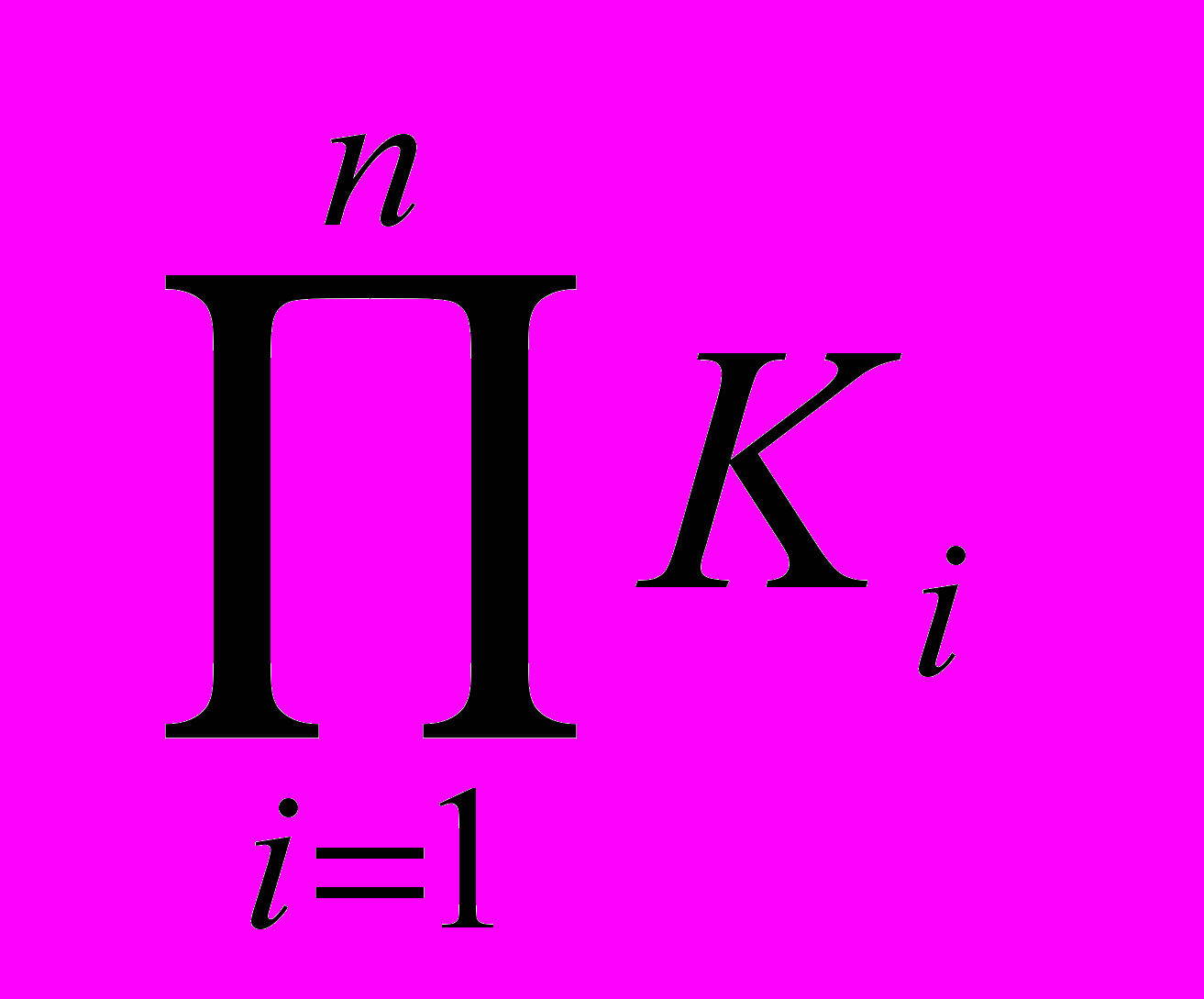

Наиболее предпочтительным в данном случае является использование сборников УПВС. В этом случае стоимость нового строительства рассчитывается по формуле:



где: И - индекс удорожания стоимости строительства;

Стаб - стоимость единицы объема (или площади) в базисном уровне цен по УПВС;

- произведение поправочных коэффициентов;

n - количество поправочных коэффициентов;

V - расчетный объем здания (или общей площади);

КИ - косвенные издержки, не учтенные в УПВС, включая НДС;

ПП – прибыль предпринимателя.

В настоящем отчёте, данные по величине косвенных издержек принята согласно положений «Методике оценки рыночной восстановительной стоимости строительства одного квадратного метра общей площади объектов федеральной и областной собственности для сдачи в аренду», утверждённая распоряжением № 1266-р от 20 сентября 2002 г. департаментом имущества и земельных отношений администрации Новосибирской области.

9.3.3 Величины, входящие в расчетные формулы


В настоящем отчете расчет величины прибыли предпринимателя проведен с использованием аналитического метода, предложенного сотрудниками Санкт-Петербургского государственного технического университета (СПбГТУ). Он основан на предположении, что инвестировать средства в новое строительство имеет смысл лишь в том случае, если прибыль от строительства проекта будет не меньше, чем прибыль от альтернативного проекта, имеющего тот же уровень риска и ту же продолжительность, что и новое строительство. При этом основными факторами, от которых зависит величина прибыли предпринимателя, являются: продолжительность строительного проекта, годовая норма отдачи на вложенный капитал (объект аренды), доля авансового платежа в общей стоимости нового строительства. Расчет производится по формуле:


ПП = 0,5 * n * y * (1+0,33n * y + Ca * (1 +0,66*n*y+ 0,66n2 * y2)),


Где ПП – прибыль предпринимателя;

n – нормативный срок строительства (лет);

y – норма отдачи на вложенный капитал;

Са – доля авансового платежа к общей стоимости строительства.


После изучения строительных норм по нормативной продолжительности строительства (СНиП 1.04.03-85 «Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений»), анализа рынка строительства и интервью со специалистами компаний-застройщиков определились величины, используемые в расчете:
  • Нормативный срок строительства объектов, n=2 года;
  • Норма отдачи на вложенный капитал в строительстве для аналогичных объектов (п. 8.6) y = 14,78%;
  • Доля авансового платежа в общей сумме затрат на новое строительство, по данным строительных компаний города, составляет как правило, 30%;


ПП = 0,5*2*0,1478*[1+0,33*2*0,1478+0,3*(1+0,66*2*0,1478+0,66*4*0,14782)] = 21,78%.


Индекс удорожания стоимости строительства (И) - это коэффициент, равный отношению цен, сложившихся в Новосибирской области на дату оценки, по сравнению со сметными ценами базового периода (69, 84, 91 гг.).

В связи с тем, что уровни цен рекомендуемой нормативно - методической документации относится к разным базовым периодам, при расчетах используется следующая система пересчета индексов:


Таблица 29. Индексы удорожания относительно базовых периодов

Нормативный документ с
ценами базового периода:

Расчетная формула индекса удорожания
стоимости строительства на текущую дату
оценки для Новосибирской области

1969 г.

И = Ирцц1 x 1,21

1984 г.

И = Ирцц

1991 г.

И = Ирцц / 1,61


Расчетный объем здания (V) - строительный объем, определенный согласно своду правил по определению стоимости строительства в составе предсметной и проектно - сметной документации (СН81-01-94) "Правила определения строительного объема зданий". Объемы зданий и сооружений также можно определять, руководствуясь правилами, приведенными в Общей части к сборникам Укрупненных показателей восстановительной стоимости зданий и сооружений для переоценки основных фондов, М., 1970 г.

Произведение поправочных коэффициентов (Пki) - произведение поправочных коэффициентов, выраженных в долях единицы и учитывающих различия в ценообразующих параметрах оцениваемого объекта с объектом - аналогом. При этом поправки выполняются от объекта - аналога к оцениваемому объекту. Решение об объеме работ по корректировке стоимости объекта - аналога рекомендуется принимать Оценщиком на основе сопоставления параметров оцениваемого объекта и объекта - аналога (т.е. их несовпадения). Однако в любом случае необходимо учитывать следующие поправки:

К(1) - поправка на несоответствие объемного решения (разница в строительных объемах);

К(2) - поправка на несоответствие конструктивных решений (различие в группе капитальности);

К(3) - поправка на температурно-климатические условия эксплуатации (различие в климатическом районе строительства);

К(4) - поправка на отсутствие какой-либо из наружных стен объема (пристроенное, встроенно-пристроенное).

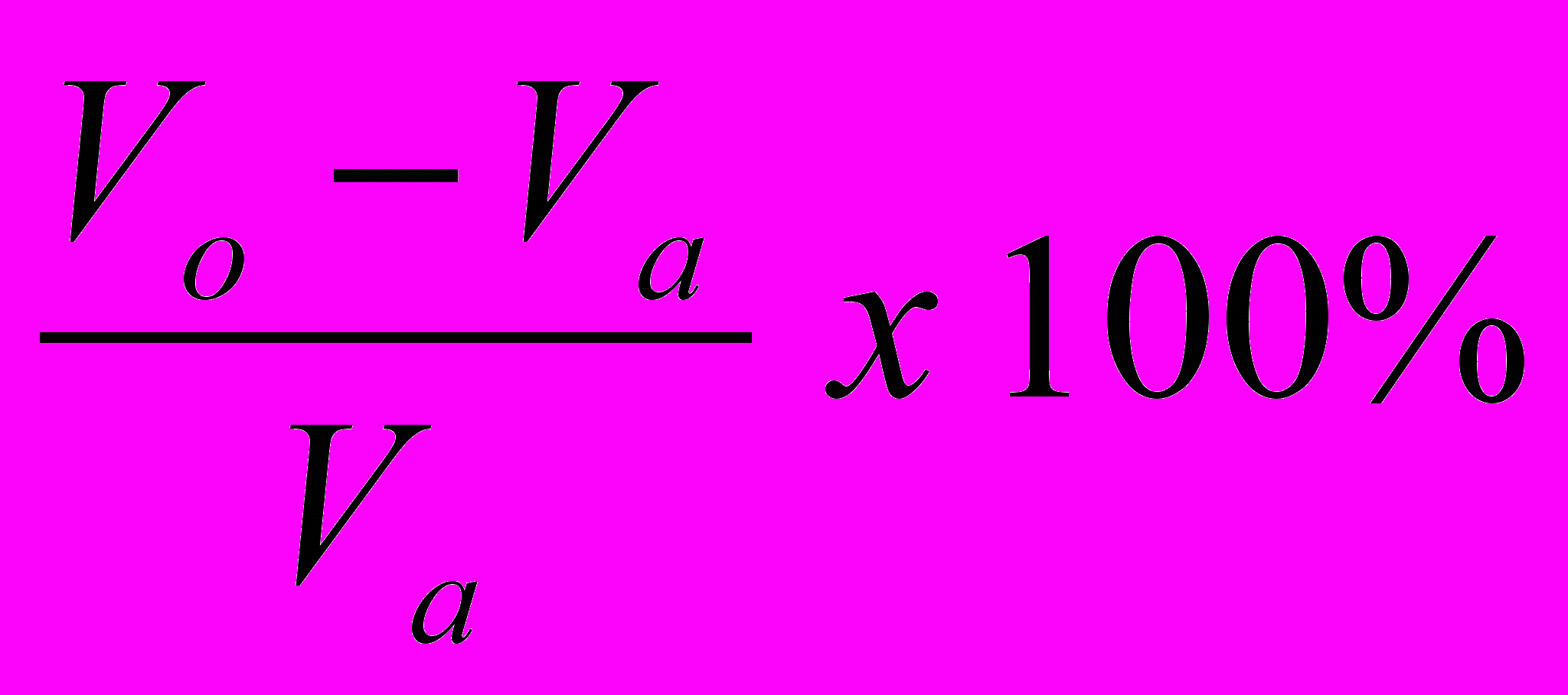

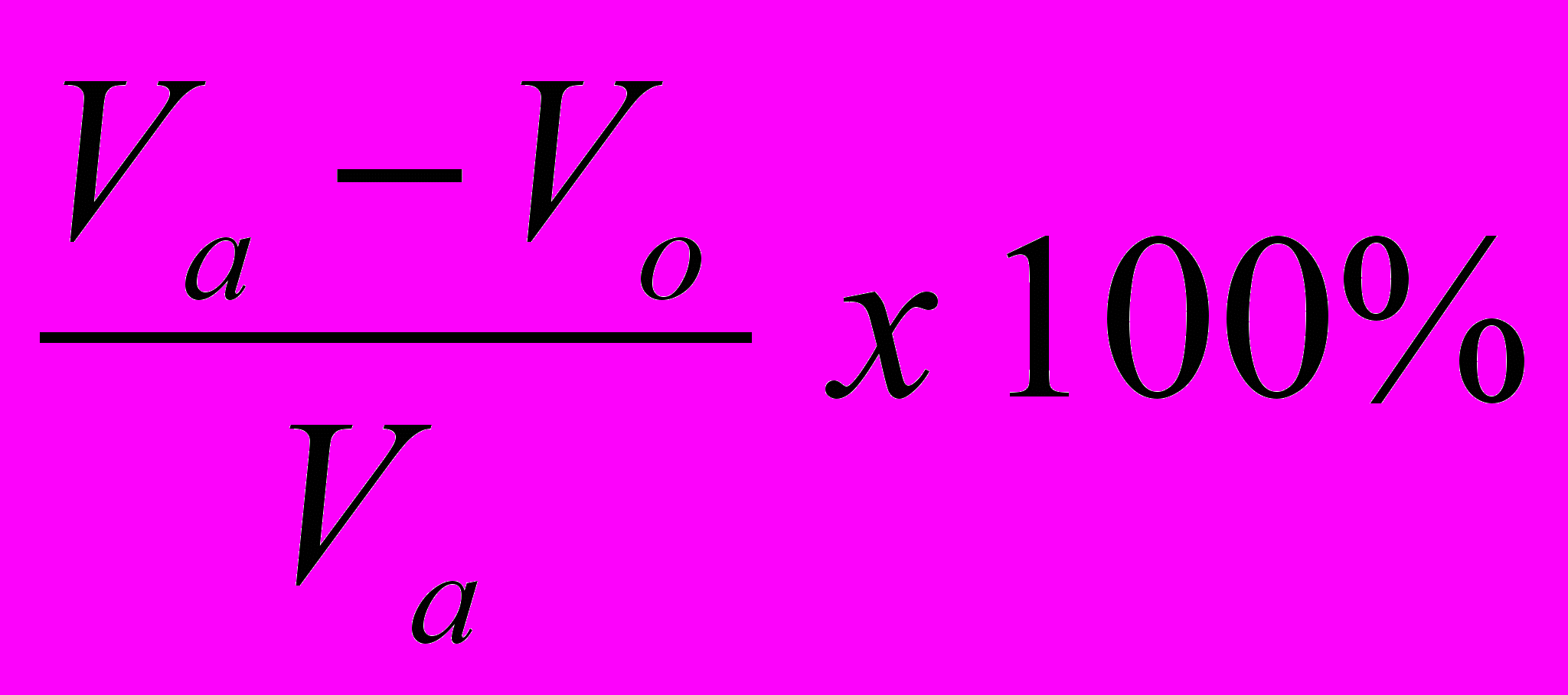

Поправочный коэффициент К1, учитывающий различие в объеме оцениваемого объекта (Vо) и объеме здания - аналога (Va), приведен в таблице 30.

Таблица 30. Поправочные коэффициенты, учитывающие различия в объеме

При Vo > Va

При Vo < Va




K1




К1

менее 35

1

менее 35

1

35

0,87

35

1,15

40

0,87

40

1,15

45

0,87

45

1,16

50

0,87

50

1,17

55

0,87

55

1,19

60

0,87

60

1,2

65

0,87

65

1,2

70

0,86

70

1,21

75

0,86

75

1,21

80

0,86

80

1,22

85

0,86

85

1,22

90

0,86

90

1,23

95

0,86

95

1,23

100

0,86

100

1,24


Поправочный коэффициент К2, учитывающий несоответствие в группе капитальности, приведен в таблице 31, а признаки капитальности объектов в таблице 32.

Таблица 31. Поправочные коэффициенты корректировки на группу капитальности

Группа
капитальности
здания -
аналога

Поправочный коэффициент для перехода к другим
группам капитальности

I

II

III

IV

V

VI

I

1,00/1,00

0,93/0,98

0,86/0,92

0,80/0,77

0,74/0,71

0,69/-

II

1,08/1,02

1,00/1,00

0,93/0,94

0,86/0,78

0,80/0,73

0,74/-

III

1,16/1,09

1,08/1,08

1,00/1,00

0,93/0,84

0,86/0,78

0,80/-

IV

1,25/1,3

1,16/1,27

1,08/1,19

1,00/1,00

0,93/0,93

0,86/-

V

1,35/1,4

1,25/1,37

1,16/1,29

1,08/1,10

1,00/1,03

0,93/-

VI

1,45/-

1,35/-

1,25/-

1,16/-

1,08/-

1,00/-


числитель - для жилых, административных, культурно - бытовых, торговых;

знаменатель - для складов, баз, хранилищ, холодильников, производственных предприятий.

Таблица 32. Распределение гражданских зданий по группам капитальности

Конструктивные элементы

Группа капитальности

I

II

III

IV

V

Фундаменты

Железобетонные, бетонные, бутовые,
бутобетонные, кирпичные

Деревянные
стулья,
каменные
столбы

Стены

Кирпичные, из
естественного камня,
крупнопанельные

Облегченные
из кирпича
и легких
камней

Деревянные
и
смешанные
(кирпич +
дерево)

Щитовые,
каркасно -
засыпные,
саманные,
глинобитные

Перекрытия

Железо-
бетонные

Деревянные,
смешанные
(металл +
дерево)

Деревянные


Поправка на температурно-климатические условия (К3) определяется с помощью сборников УПВС (Техническая часть каждого сборника). При этом необходимо отметить, что Новосибирская область относится ко 2 территориальному поясу и 1 климатическому району.

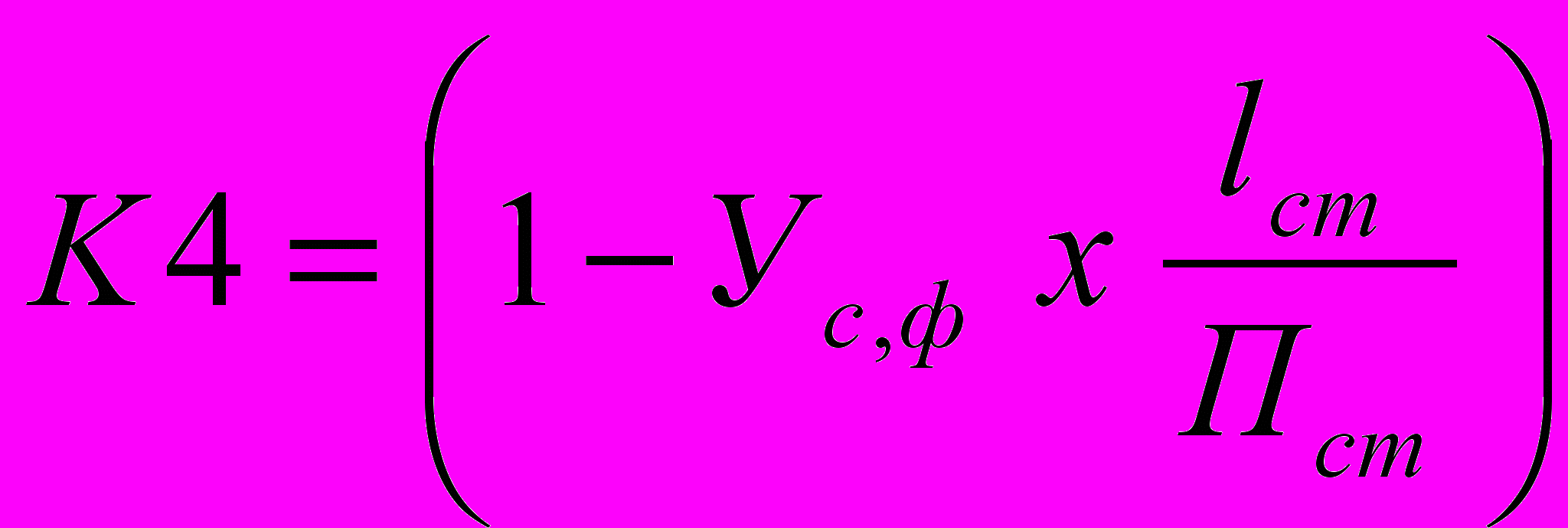

Поправка на отсутствие какой-либо из наружных стен (К4) определяется по формуле:




где: Ус,ф - удельный вес стен и фундаментов, приведенный в сборниках УПВС;

lст - длина общей части стены пристроя и основного здания, м;

Пст - полный периметр стен пристроя (включая общую часть стены), м.

Косвенные издержки (КИ) - косвенные издержки, неучтенные в использованном нормативном документе, но необходимые в современных рыночных условиях при новом строительстве. Настоящей Методикой учитываются следующие косвенные издержки:

- на приобретение мощностей для жилых, административных, культурно - бытовых и торговых зданий - 5% от стоимости строительства; для промышленных зданий - 10%;

- на отвод земельного участка под строительство - 10% от стоимости строительства;

- затраты на благоустройство и внутриплощадочные инженерные сети - 15% от стоимости строительства;

- налог на добавленную стоимость - 18%
