«информационные системы в управлениии инвестициями»
Вид материала | Методические указания |
2.2. Формирование инвестиционной программы Модуль «Календарный план» |
- Направление 230400 «Информационные системы и технологии», 20.25kb.
- Программа дисциплины «информационные сети» Индекс дисциплины по учебному плану: опд., 123.28kb.
- Многоуровневая учебная программа дисциплины электротехника и электроника для подготовки, 409.29kb.
- Рабочая программа по дисциплине Информационные системы в управлении инвестициями, 96.71kb.
- Программа дисциплины «вычислительная математика» Индекс дисциплины по учебному плану:, 550.42kb.
- Программа государственного экзамена по специальности: 230201. 65 «Информационные системы, 450.31kb.
- В. П. Информационные системы в технике и технологиях. Ч. Диплом, 1332.77kb.
- Информационные технологии управления лекция 6 Информационные системы планирования (бюджетирования), 41.66kb.
- Конспект лекций по дисциплине «Информационные системы в экономике», 1286.5kb.
- Рабочая программа по дисциплине "алгоритмизация и программирование" для специальности, 136.78kb.
2.2. Формирование инвестиционной программы
Формирование инвестиционной программы предприятия производится в разделе «Инвестиционный план». В разделе нужно составить календарный график начальных капитальных вложений и подготовительных работ. Здесь следует определить этапы работ, указать ресурсы, необходимые для выполнения этих этапов, и их стоимость, установить взаимосвязи между этапами, сформировать активы предприятия, описать способы и сроки амортизации активов.
Базовым понятием инвестиционного плана является этап. Этапом называется отдельная задача подготовительного периода проекта, выделенная в качестве одной из составных частей общего плана работ. Примерами этапов могут быть такие мероприятия, как разработка проекта, заключение договора, приобретение оборудования, ремонт помещений, маркетинговые исследования.
Модуль «Календарный план»
В модуле создаются и удаляются этапы работ, устанавливаются связи между ними, описываются ресурсы проекта и схемы их использования (кнопка ).

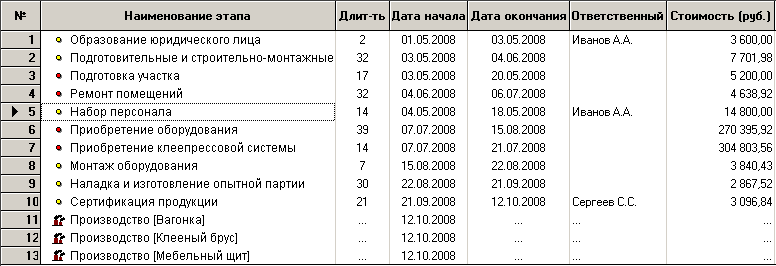

Список этапов для рассматриваемого предприятия «Древомакс» приведён далее.
Этап имеет определенные временные и стоимостные характеристики, может требовать для своей реализации ресурсов различной природы, таких, как оборудование, люди, услуги организаций и т.п.

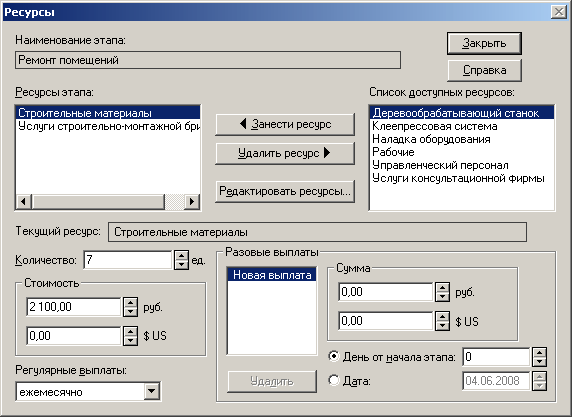

В нашем примере для этапа «Ремонт помещений» в качестве ресурсов заданы строительные материалы и услуги строительно-монтажной бригады (см. рисунок).
Сформировать список доступных ресурсов нужно в модуле «Ресурсы» раздела «Инвестиционный план» или нажав кнопку «Редактировать ресурсы», где задаётся название ресурса, его тип и стоимость.
В календарном плане особо выделен этап «Производство». Начало этого этапа – это момент времени, начиная с которого может быть начато производство определенного продукта. Этап «Производство» должен быть добавлен для каждого производимого предприятием продукта, нажатием кнопки .
После указания списка этапов необходимо установить связи между ними. Связи между этапами устанавливают последовательность их выполнения. Использование связей позволяет программе автоматически рассчитывать временные характеристики этапов проекта, а также при изменении длительности или сдвиге одного этапа вычислять новое положение связанных с ним этапов, сохраняя корректность всего плана.
Этап, от которого устанавливается связь, называется предшествующим. Такое название не означает, что он обязательно должен начинаться или заканчиваться раньше, чем связанный с ним последующий этап. Взаимное расположение связанных этапов определяется типом связи и лагом (задержкой). Однако всегда предшествующий этап влияет на последующий, а не наоборот. Связь описывается двумя параметрами: тип связи, лаг (задержка).
Тип связи может иметь следующие значения:
– «конец-начало»: означает, что последующий этап может начаться только после того, как завершится предшествующий;
– «конец-конец»: последующий этап должен закончиться тогда же, когда и предшествующий;
– «начало-начало»: последующий этап должен начаться тогда же, когда и предшествующий;
– «начало-конец»: последующий этап должен закончиться не раньше начала предыдущего.
Лаг (задержка) – это сдвиг этапа относительно даты, полученной исходя из типа связи. Положительная величина лага означает сдвиг на более позднюю дату. Отрицательная величина лага означает сдвиг на более раннюю дату.
Для того чтобы создать связь между этапами, необходимо выполнить следующие действия:
– выбрать режим связывания работы мыши, нажав кнопку на панели инструментов;
– установить курсор мыши в окне списка этапов на этап, который необходимо объявить предшествующим;
– нажать левую кнопку мыши;
– удерживая кнопку, перевести курсор на этап, который необходимо объявить последующим;
– отпустить кнопку мыши.
Между этапами по умолчанию будет установлена связь типа «конец-начало». Тип связи и лаг могут быть в дальнейшем отредактированы. Для того чтобы отредактировать связи текущего этапа нужно дважды щелкнуть мышью по списку предшествующих этапов, расположенному в окне информации о текущем этапе в нижней части рабочего окна «Календарный план».

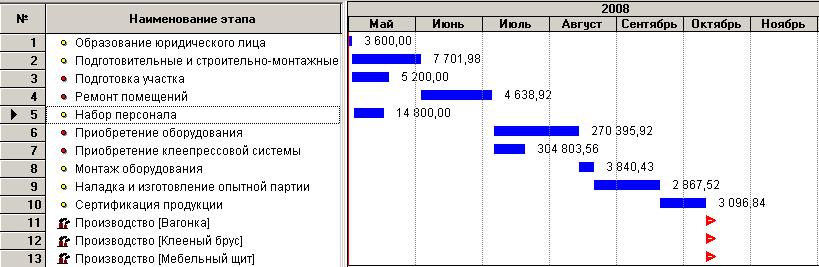

Все изменения, касающиеся продолжительности, стоимости этапов и связей между ними, наглядно отображаются в виде диаграммы Гантта, расположенной в правой части окна «Календарного плана».
Так как инвестиционный план проекта содержит план капитальных вложений в подготовку производства, то в результате его реализации создаются основные фонды предприятия. Правильный учет этих фондов влияет на налоговые платежи, амортизацию и оценку финансового состояния в течение всего срока проекта.

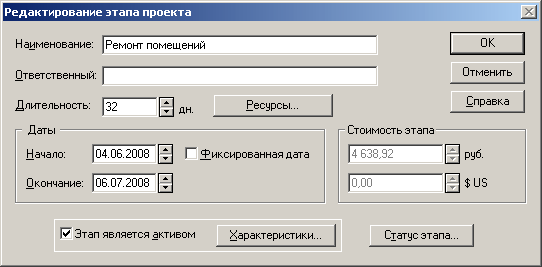

Для того чтобы объявить этап активом, в диалоге «Редактирование этапа проекта» следует установить параметр «Этап является активом». После этого станет доступной кнопка «Характеристики...», нажав которую можно задать способ начисления амортизации, тип актива и др. Значки слева от названий этапов, являющихся активами, отображаются красным цветом.
В нашем случае в качестве активов выступают участок земли, помещение, деревообрабатывающий станок и клеепрессовая система.
