Судостроительный комплекс Предпроектные предложения Зам генерального директора Я. П. Рейдерман Зам генерального директора Е. В. Ковалев по строительству 2011г

Вид материалаРеферат

Содержание


Технологические решения Режим работы и фонды времени
Внешняя кооперация по судовым материалам, изделиям и видам работ.
Производственная структура судостроительного комплекса
Методы, трудоемкость и продолжительность постройки судов.
Подобный материал:
1   2   3   4   5

Технологические решения

    1. Режим работы и фонды времени



Режим работы цехов предприятия – двусменный при 40-часовой рабочей неделе и 8-часовом рабочем дне.

Эффективный годовой фонд времени для оборудования и рабочих принят согласно « Нормам технологического проектирования машиностроения, приборостроения и металлообработки» ОНТП 15-93 и составляет:

- для оборудования – 3900 часов;

- для рабочих 1730 часов.
    1. Внешняя кооперация по судовым материалам, изделиям и видам работ.



Для выполнения расчетной программы судостроительный комплекс должен получать от специализированных предприятий листовой и профильный прокат, трубы, кабель, лакокрасочные материалы, изоляцию, судовое оборудование, арматуру, различные материалы и комплектующие изделия.

Листовой и профильный прокат поступает выправленым и загрунтованым. Доставка проката осуществляется автомобильным транспортом.

Гальваническое покрытие деталей и изделий осуществляется по кооперации с другими предприятиями.

Изготовление изделий МСЧ по корпусному, достроечному насыщению и системам трубопроводов производится машиностроительным подразделением, расположенным на территории ОАО «Пелла», г. Отрадное, доставка на склад комплектации осуществляется автомобильным транспортом.

Для производственных организаций, выполняющих малярно-изоляционные, электромонтажные и наладочно-сдаточные работы по системам автоматики, электронного оборудования и КИП предусмотрены соответствующие производственные участки.

Буксировочные работы, необходимые для перемещения судов по акватории завода, будут осуществляться арендованными или собственными плавсредствами.

Водолазные работы - выполняются по договоренности со специализированными организациями.

    1. Производственная структура судостроительного комплекса



В состав судостроительного комплекса входят:


- построечно-спусковые сооружения (трансбордерная плита, продольный слип под косоугольную платформу), достроечные набережные;

- производственные цеха;

- общезаводские склады;

- объекты энергетического хозяйства;

- вспомогательные цеха и службы;

Состав и назначение производственных цехов и участков приведены в таблице 2.

Таблица 2

Наименование

Назначение

Размещение


Корпусообрабатывающие цеха


Изготовление деталей корпусов из листового и профильного проката.


2 пролета

(по одному пролету в каждом блоке цехов)



Сборочно-сварочные

цеха


Изготовление узлов, секций, объемных секций и др. корпусных конструкций, формирование корпуса судна.




4 пролета

(по 2 пролета в каждом блоке цехов)




Трансбордерная плита



Окрасочные работы, транспортировка, перемещение судов


5 мест

(по расположению

судов)


Трубообрабатывающий

участок


Изготовление труб, монтаж систем судовых трубопроводов.


В составе трубообрабатывающего цеха


Механомонтажный

участок


Монтаж оборудования, механизмов, монтаж, испытания судовых систем.


В составе трубообрабатывающего цеха




Электромонтажный

участок


Монтаж кабельных трасс, подключение и испытания электрооборудования.

В составе достроечного цеха


Малярно-изоляционный участок


Окраска, изоляция на судах. Отделка и оборудование судовых помещений.


В составе достроечного цеха


Слесарно-достроечный участок


Установка дельных вещей,

монтаж судовых устройств.


В составе достроечного цеха.
    1. Методы, трудоемкость и продолжительность постройки судов.



Постройка судов расчетной программы осуществляется в сборочно-сварочных цехах секционно-блочным методом.

Формирование корпуса осуществляется из сборочных единиц с максимальными размерами в плане 10х15м, весом до 30т.

Объемные секции и блоки изготавливаются на участках предварительной сборки в сборочно-сварочных цехах и подаются краном на соответствующие стапельные позиции, расположенные в тех же пролетах, что и участки предсборки.

Таким образом, формирование корпусов происходит в непосредственной близости от корпусообрабатывающих и предсборочных участков, что позволяет свести к минимуму транспортные операции и регулировать распределение трудозатрат в процессе постройки корпуса.

Сборочно-сварочные цеха, включающие в себя стапельные участки, оснащены мостовыми кранами грузоподъемностью: 32т, с высотой подъема гака до 30м .

Перемещения судна со стапельного участка на спусковую позицию осуществляется при помощи стапельных тележек, соединенных в транспортную систему.

Для спуска судов примененяется продольный слип с использованием клинообразной платформы, удерживаемой лебедкой .

Окончание достроечных работ, пуско-наладочные работы и швартовные испытания производятся у достоечной набережной. Готовность судов перед спуском ориентировочно по массе 90%, по трудоемкости - 85%.

Данные по трудоемкости и продолжительности постройки судов приведены в таблице 3.

Таблица 3.

Расчетное судно

Трудоемкость,

чел.час

Продолжительность постройки, мес.

общая

в том числе

на стапеле

у набережной

80 m

Arctic class AHTS

400 000

12

9

3

70 m

Arctic class PSV

300 000

12

9

3

Freezer Trawler

350 000


12

9

3

Резервный проект

550 000

12

9

3


Исходя из количества судов на расчетную программу, общая трудоемкость работ составит 1600 тыс. чел.час.

На основании планируемой продолжительности постройки судов, и графика постройки количество основных рабочих при выходе производства на проектную мощность составит 920 чел.

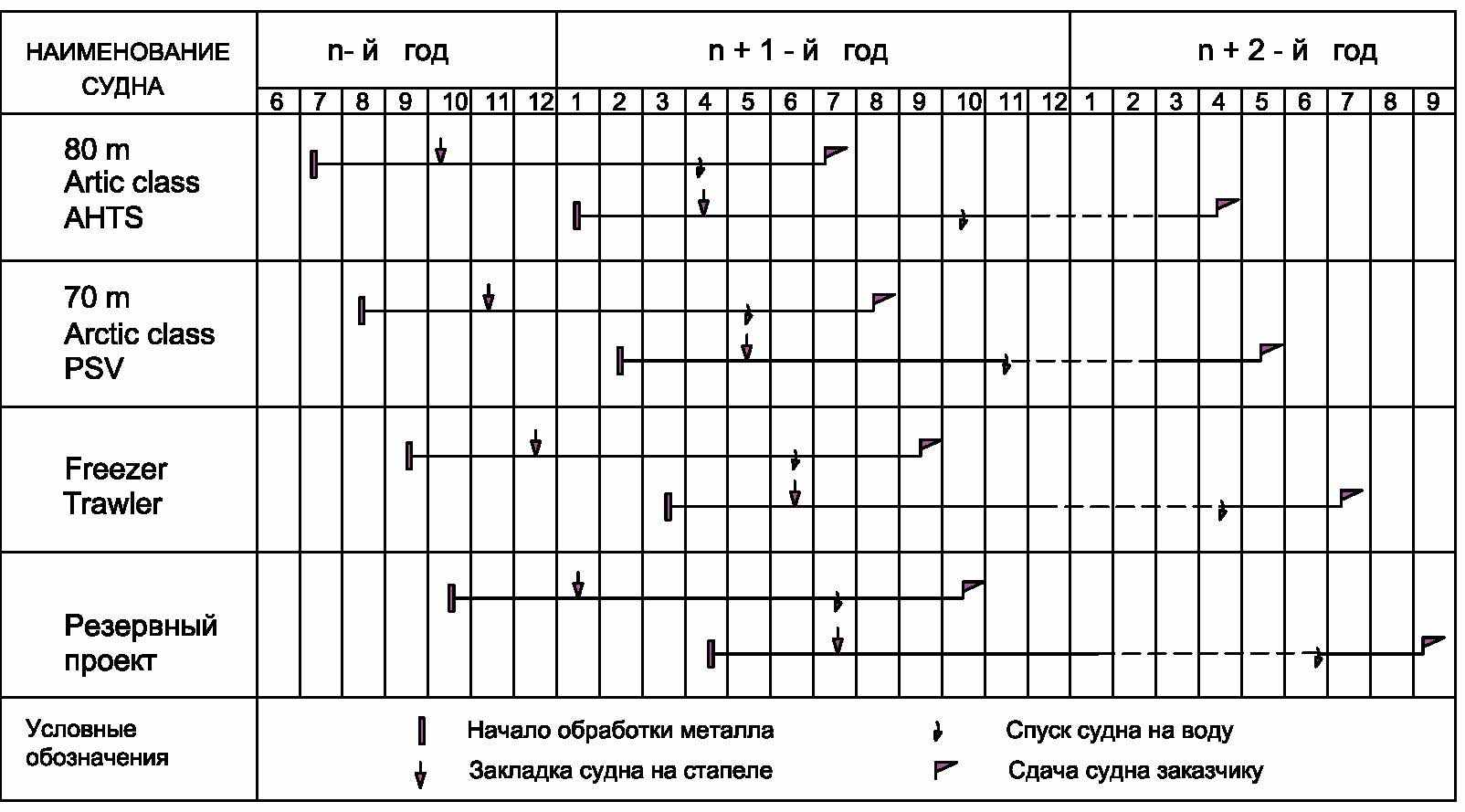

Рис.5 График постройки судов
