Планирование материальных потребностей производства (material require­ments planning mrp) Цели изучения: Завершив изучение данной главы, вы должны уметь Описать условия,

Вид материалаРешение

Содержание


Обновление данных в системе
Номер недели
Номер недели
Выходные параметры MRP
Первичные отчеты.
Обсуждение других проблем
Резервный запас
Определение размера партии
Непрерывная организация заказов ( Lot - for - Lot Ordering)
Модель экономически целесообразной величины заказа (Economic Order Quantity Model).
Заказы с фиксированным периодом (Fixed-Period Ordering).
Модель элемент-период (Part-Period Model).
Периоды (текущие)
Планирование требований по производственным мощностям (Capacity Requirements Planning)
Преимущества MRP и необходимые требования для ее функционирования
Необходимые требования для работы программы
Ключевые термины
Решение задач
Подобный материал:
1   2   3   4   5

Обновление данных в системе

Две основные системы, используемые для обновления данных MRP, — это регенеративная система и система чистых изменений Регенеративная система обновляет­ся периодически; система чистых изменений — посто­янно.

Регенеративная система является по своей сути пакетной системой, которая собирает все изменения (например, новые заказы, поставки), имеющие место в пределах определенного интервала времени (напри­мер, недели), и периодически обновляет систему. Ис­пользуя эту информацию, разрабатывается скорректированный план производства (если необходимо) — точно таким же способом, каким был разработан и первоначальный план (например, используя список материалов уровень за уровнем).

В системе чистых изменений основной производственный план модифицируется с отражением всех изменений по мере их появления Если некоторые приобретенные дефектные комплектующие должны быть возвращены поставщику, — то эта инфор­мация вводится в систему как только о ней становится известно Только изменения пропускаются через систему уровень за уровнем, базовый план заново не разрабаты­вается.


Номер недели

Конечный продукт

1

2

3

4

5

6

7

W







50




70




60

X







200







100




Y




30







80

90





Рис. 13-14. Основной график производственного процесса
для конечных продуктов, в которых используется элемент G


Номер недели

Чистые требования для элемента G по:

1

2

3

4

5

6

7

N

40




50




40







М

120







240










Н










160

120







Итого

160




50

400

160










Общая потребность

160




50

400

160







Планируемые наличные запасы

200

40

40

0

0







Чистая потребность







10

400

160








Рис. 13-15. Чистые требования по элементу G


Регенеративная система больше подходит для относительно стабильных систем, тогда как система чистых изменений больше подходит для часто изменяющихся систем Очевидным недостатком регенеративной системы является потенциальный зазор между моментом получения информации и временем, когда эта информация может быть учтена в плане материальных потребностей С другой стороны, стоимость обра­ботки информации при использовании регенеративной системы обычно меньше, из­менения, происходящие в данный период времени, могут, в конечном счете, взаимоисключать друг друга, устраняя тем самым необходимость модификации и последующей ре-модификации плана Недостатки системы чистых потребностей от­носятся к стоимости компьютерной обработки информации, которая является неотъемлемой частью процесса модернизации системы, и постоянного движения в системе из-за множества незначительных изменений. Одним из способов избежать этого явля­ется внесение незначительных изменений периодически, а значительных изменений немедленно. Основным преимуществом системы чистых изменений является то, что руководство может в любой момент иметь текущую информацию для целей планиро­вания и контроля.

Выходные параметры MRP

Система MRP может предоставлять руководству довольно широкий диапазон выходных параметров. Эти параметры часто подразделяются на первичные отчеты (primary reports), которые являются основными выходными параметрами, и вторичные отче­ты (secondary reports), которые являются дополнительными выходными параметра­ми.

Первичные отчеты. Управление и планирование производства и запасов — это часть первичных отчетов. Обычно эти отчеты включают в себя следующее:
  1. Плановые заказы (planned orders) — график, показывающий величину и время будущих заказов.
  2. Выполнение заказа (order releases)—разрешение на выполнение плановых заказов.
  3. Изменения (changes) в плановых заказах, включая отмену заказа и пересмотр даты или величины заказа.

Вторичные отчеты. Планирование и контроль за исполнением входят во вторичный отчет.
  1. Отчеты по контролю за исполнением (perfomance-control reports) используют­ся для оценки работы системы. Они помогают менеджерам тем, что показыва­ют отклонения от планов (включая пропущенные поставки и отсутствие запасов) и снабжают информацией, которая может быть использована для опреде­ления стоимости исполнения.
  1. Отчеты по планированию (planning reports) полезны для прогнозирования будущих требований по запасам. Они включают обязательства по закупкам и другие данные, которые могут использоваться для оценки будущих материальных потребностей производства.
  2. Отчеты об исключительных ситуациях (exception reports) обращают внимание на основные несоответствия, такие как опоздавшие или просроченные заказы, слишком большой процент брака, ошибки в отчетности и требования на несуществующие детали.

Широкий диапазон выходных параметров, как правило, позволяет пользователю адаптировать MRP к своим специфическим требованиям.

Обсуждение других проблем

Кроме основных сведений о входных параметрах, выходных параметрах и самом про­цессе MRP, менеджер должен ознакомиться с другими аспектами MRP. Они включа­ют: поддержание резервного запаса, выбор размера партии и возможность использо­вания MRP для незавершенного производства.

Резервный запас

В принципе, системы управления запасами при зависимом спросе не требуют резерв­ного запаса на уровнях ниже конечного продукта. Это одно из основных преимуществ подхода MRP. Теоретически, резервный запас не требуется, так как необходимое для работы количество материала можно спроектировать, как только будет разработан контрольный график. Однако на практике возможны исключения. Например, «зато­ры» в производственном процессе или неоднородный процент брака могут вызвать нехватку материалов на следующем уровне процесса. Кроме того, нехватка материа­лов может возникать, если задерживаются поставки, а также если сроки производства или сборки оказываются больше, чем ожидалось. На первый взгляд, эти условия долж­ны потребовать использования резервного запаса для поддержания стабильности производства, — но проблема усложняете я, когда дело касается многоуровневой про­дукции (сборной продукции), так как нехватка любого компонента задержит здесь вы­полнение конечной сборки. И в то же время, основное преимущество MRP теряется, если надо поддерживать резервный запас для всех элементов нижних уровней.

Система MRP предлагает различимо пути решения таких проблем. Первым шагом менеджера является выявление наиболее нестабильных процессов и операций и определение уровня этой нестабильности При изменениях в сроках производственно­го процесса, вместо концепции резервных запасов часто используется концепция ре­зервного времени. Это заключается в том,]что план поставок разрабатывается с доста­точным опережением по времени, чтобы исключить или значительно сократить возможность задержки в выполнении заказа. Когда изменения касаются количествен­ных показателей, то может потребоваться некоторый резервный запас, — однако ме­неджер должен тщательно взвесить необходимость и стоимость поддержания такого экстренного запаса. Часто менеджеры выбирают путь поддержания резервного запаса для конечного продукта, который подвержен случайному спросу, а также для выбо­рочных операций нижнего уровня, когда недостаточно создания резервного времени.

Определение размера партии

Выбор размера партии для заказа или для производства является важным моментом в управлении запасами, для элементов как независимого, так и зависимого спроса. Этот процесс называется определением размера партии. Для элементов независимого спроса часто используются понятия экономически целесооб­разных размеров заказа (economic order sizes) и эконо­мически целесообразных объемов работ (economic run size). Для систем с зависимым спросом, однако, требу­ется более широкий диапазон планов для определения размеров партии: в основном, из-за того, что не суще­ствует одного плана, который бы имел явные преимущества над другими. Некоторые из наиболее популярных планов по определению раз­мера партии описаны в этом разделе.

Основная цель управления запасами для систем с зависимым и независимым спросом — минимизация стоимости выполнения заказа (стоимости обеспечения производства) и стоимости поддержания запаса. При независимом спросе, потребности часто распределяются равномерно в пределах планового периода (например, 6 месяцев, год). Зависимый спрос, как правило, более неоднороден и его плановый период гораздо короче (например, 3 месяца), поэтому целесообразные размеры партии определить труднее. Рассмотрим ситуацию, приведенную на рис. 13-16. Периодические потребности изменяются от 1 до 80 единиц, и размер спроса не повторяется на всем протяжении показанного периода.

Период




1

2

3

4

5

Потребности

70

50

1

80

4

Совокупные потребности

70

120

121

201

205


Рис. 13-16. Потребности в детали К


Менеджеры могут достичь экономии посредством группирования объемов заказа и объемов работ. Например, в случае, когда дополнительные затраты, возникающие из-за содержания дополнительного запаса деталей, пока они не израсходовались, приводят к экономии в затратах на выполнение заказа. Временами этот процесс может быть очень сложным, по целому ряду причин. Во-первых, объединение повторяющихся запросов в единый заказ, особенно для конечных продуктов или элементов среднего уровня, вызывает эффект каскадности (cascading effect) вниз по всему дереву структу­ры продукта. То есть, для того чтобы достичь группирования, элементы нижних уров­ней дерева также должны быть сгруппированы, и при этом надо принимать в расчет стоимость их заказа и поддержания запаса. Во-вторых, неоднородный периодический спрос и относительно короткий плановый период требуют постоянного перерасчета и корректировки размеров заказа. Неудивительно, что методы определения размеров заказа (партии) лежат в диапазоне от самых сложных, которые пытаются учитывать все возможные затраты, — до самых простых, которые легко понять и применять. В определенных случаях, простые методы оказываются подходящими для минимизации стоимости, хотя обобщения делать трудно. Давайте рассмотрим некоторые из этих моделей.

Непрерывная организация заказов ( Lot - for - Lot Ordering). Пожалуй, самый простой из всех методов — непрерывная организация заказа (lot -for - lot ordering). Размер пар­тии заказа на каждый период устанавливается эквивалентно производственным по­требностям на данный период. Этот метод был приведен в примере 2. В данном случае не только очевидны размеры заказа (order size), но также фактически исключаются из­держки хранения (holding costs) для компонентов, переносимых на следующий период. Следовательно, непрерывная организация поставок сводит к минимуму вложения в создание материальных запасов. Два основных недостатка этой системы: во-первых, она, как правило, включает заказы различного объема, при этом невозможно исполь­зовать преимущества заказов фиксированного объема (например стандартными контейнерами или другими стандартизованными способами); во-вторых, необходимо осуществлять новый заказ при каждом процессе. Если затраты на выполнение заказа можно будет значительно сократить, этот метод поможет подобрать размер партии с минимальной стоимостью.

Модель экономически целесообразной величины заказа (Economic Order Quantity Model). Иногда используется модель целесообразной величины заказа. Она помогает свести затраты к минимуму — при условии, что потребности достаточно регулярны. Это может относиться к компонентам нижнего уровня, общим для различных родите­лей, и к сырьевым материалам. Однако чем более неравномерна производственная по­требность, тем этот подход менее применим. Так как спрос наиболее неравномерен обычно на уровне конечного продукта, данная модель более применима для материа­лов нижних уровней, чем для конечной продукции.

Заказы с фиксированным периодом (Fixed-Period Ordering). Данный тип заказов охва­тывает заранее определенное количество периодов (например, два или три). В одних случаях, диапазон выбирается приблизительно; в других случаях, просмотр данных предшествующего спроса может помочь более рациональному выбору длины фикси­рованного периода. Существует простое правило: план должен перекрывать интервал в два периода. Правило может быть изменено, если здравый смысл подсказывает луч­ший путь. Например, взгляните на рис. 13-16. При использовании правила двух пери­одов, величина поставок в 120 единиц покрывает первые два периода. Следующие два периода перекрываются заказами объемом 81 единица. Однако производственные по­требности в периоды 3 и 5 очень малы, и разумно было бы объединить их с 80-ю едини­цами 4-го периода, результирующий спрос — 85 единиц.

Модель элемент-период (Part-Period Model). Модель элемент-период представляет собой еще одну попытку сбалансировать расходы на выполнение заказов и на поддер­жание запасов. Термин элемент-период (part-period) означает поддержание запасов де­талей или частей в пределах определенного количества периодов. Например, если со­здан запас на 10 деталей на два периода, то величина элемент-период должна равняться 10  2 = 20. Эффективная величина элемент-периода (ЭЭП) может быть вычислена как отношение затрат на заказы к стоимости содержания одной единицы в один период. Таким образом, мы имеем следующую формулу:





Для того, чтобы определить размер заказа, который ближе всего к ЭЭП, оцениваются различные размеры заказов за плановый период и определяется количество элемент-периодов для каждого размера заказа. Тот вариант, который ближе всего к ЭЭП, выбирается как оптимальный размер партии. Оцениваемые размеры поставок осно­вываются на совокупных производственных потребностях. Пример 3 иллюстрирует этот подход.

ПРИМЕР 3

Используйте метод элемент-период для определения размеров заказа для приве­денного графика потребностей:





Период




1

2

3

4

5

6

7

8

Потребности

60

40

20

2

30

-

70

50

Совокупная потребность

60

100

120

122

152

152

222

272


Затраты на выполнение заказа для данного элемента составляют $80 за производ­ственный цикл, а стоимость содержания единицы элемента — $0,95 за период

Решение:
  1. Сначала вычисляем ЭЭП. ЭЭП = $80/$0,95 = 84,21, эта величина округляется до 84.
  2. Затем попытаемся найти суммарные размеры партий, начиная с 60, до тех пор пока величины деталь-период не приблизятся к ЭЭП. Продолжим этот процесс на плановый период. Это приводит нас к следующему (см. таблицу ниже)




Период

Размер партии

Дополнительный запас (текущий)



Периоды (текущие)

=

Детальные периоды

Совокупные деталь-периоды

1

60

0




0




0

0




100

40




1




40

40




120

20




2




40

80




122

2




3




6

86*

5

30

0




0




0

0




100

70




2




140

140*

8

50

0




0




0

0

* Ближайшее к 84


Вычисления деталь-периодов показывают, что 122 единицы должны быть заказаны и получены к началу периода 1, и 100 единиц — должны быть заказаны и получены к началу периода 5. Следующая партия должна быть подготовлена к периоду 8, но на данный момент не хватает информации для определения ее размеров. Размеры партий, рассматриваемые за период 1, соответствуют совокупным произ­водственным потребностям. Как только оптимальный размер партии определен, со­вокупные потребности приравниваются к нулю, а затем снова суммируются, начиная со следующего периода. В данном случае, размер заказа, равный 122 единицам, покрывает первые четыре периода, так что следующая совокупная потребность вы­числяется для периода 5. Следующая партия распространяется до периода 7, и рас­четы возобновляются с периода 8.

Процесс работает хорошо для первого размера партии, так как общее число деталь-периодов приближается к ЭЭП, но эффект неравномерного спроса явно сказывает­ся на втором размере партии в 100 единиц (140 деталь-периодов — величина не слишком близкая к 84).


При выборе метода определения размера заказа следует принимать во внимание характер производственных потребностей (степень единообразия), относительную значимость соотношения между текущими издержками и стоимостью выполнения за­каза, а также любые другие соображения, оказывающие влияние на заказы Не суще­ствует единственного метода, который одинаково подходил бы во всех случаях.

Несмотря на то, какой именно метод используется, всегда существует возмож­ность корректировки размеров заказа, благодаря допускам на усушку и брак, установленной руководством максимальной и минимальной величине заказа (например, не заказывать более пятимесячного запаса), ограничениям на обработку и отгрузку (например, 200 ед. на производственный цикл или 12 дюжин на отгрузку), что требует округления размеров заказа (обычно в большую сторону), и других подобных факторов.

Планирование требований по производственным мощностям (Capacity Requirements Planning)

Одна из важнейших характеристик MRP — способность помочь менеджеру в планировании требований производственной мощности. Как уже отмечалось, контрольный график, который кажется выполнимым на первый взгляд, может оказаться нереаль­ным с точки зрения требований по ресурсам, необходимым для производства и/ или сборки элементов нижнего уровня.

Планирование требований по производственной мощности — это процесс определения краткосрочных потребностей производственных мощностей. Необходимыми входными данными являются заказ-релизы для MRP, текущая загрузка цеха производства, информация по распределению и сроки производственных процессов. Выходные параметры включают отчеты по загрузке для каждого производственного участка. Когда отчеты отражают отступление от плана (перегрузки или недогрузки), менеджеры могут принять определенные меры, такие как введение альтернативных технологических карт, изменение или исключение партий поставок или требований по резервным запасам, и разделение партий. Сдвиг производственного процесса вперед или назад является весьма трудной задачей из-за предварительных требований и нали­чия или отсутствия компонентов.

Структура процесса планирования по мощности представлена на рис. 13-17. Про­цесс начинается с готового или опытного графика производственного процесса, кото­рый следует проверить на выполнимость и при необходимости внести изменения, пока график еще не утвержден. Представленный график обрабатывается с помощью MRP для определения вытекающих из него материальных потребностей производства. Затем они преобразуются в требования по ресурсам (т.е. по мощности), часто в форме серий отчетов по загрузке для каждого подразделения или производственного участ­ка, — здесь сравниваются известные и предполагаемые требования по объемам с планируемой пропускной способностью. Природа таких отчетов по загрузке показана на рис. 13-18. Он показывает ожидаемые требования по ресурсам (т.е. использование ресурсов) для текущей работы, запланированные заказы, и ожидаемые поставки на пла­нируемый период. Имея информацию подобного рода, менеджеру легче определить, достаточны ли существующие производственные мощности для удовлетворения данных требований. Если мощности достаточны, то часть производственного графика, определяющая данные требования, может быть «заморожена», т.е. утверждена. На рис. 13-18 отчет по загрузке предусматривает заказ-релизы за 4-ый период, которые вызовут перегрузку. Однако есть возможность скорректировать производственные потребности небольшим перемещением некоторых заказов на следующий период. Сходным образом, перегрузка возникает в период 11, но здесь также можно сместить некоторые процессы на соседний период времени. В случае, когда производственные мощности недостаточны, менеджер имеет возможность их увеличить (включением в график сверхурочных работ или переводом персонала из других подразделений, или заключением субподрядов на некоторые виды работ) — если это возможно и целесо­образно, или же пересмотреть контрольный график производственного процесса, из­меняя его до тех пор, пока он не станет выполнимым и реальным.

Если требуется пересмотр контрольного графика производственного процесса, это, как правило, означает, что менеджер должен внести приоритеты в планы поставок, т.к. определенные заказы будут осуществлены позднее намеченных сроков.






Рис. 13-17. Использование МНР как помощь в планировании требований
по производственным мощностям





Рис. 13-18. Отчет по предполагаемой загрузке подразделений


Важным аспектом планирования требований по производственной мощности является перевод количественных требований в машино- и трудозатраты. Это осуществляется путем перемножения количественных требований за каждый период на стандартные значения машино- и/или трудозатрат для одного узла. Например, если планируется производство 100 единиц изделия А, и для каждой единицы стандартное значение времени трудозатрат 2 часа, а машинозатрат 1,5 часа, следовательно:


Трудозатраты: 100 единиц  2 часа/ед. = 200 трудочасов

Машинозатраты: 100 единиц  1,5 часа/ед. = 150 машиночасов


З
атем данные требования по производственной мощности можно сравнить с имеющейся мощностью производственного участка, чтобы определить, в какой степе­ни производство данного продукта использует имеющиеся мощности. Например, если производственный участок имеет мощность 200 трудочасов и 200 машиночасов, тогда загрузка по затратам труда будет 100%, так как все имеющиеся мощности потре­буются для производства продукта Однако машинные резервы будут недозагружены, недостаточны для производства.


где Т — требуется, И — имеется в наличии.

Недозагрузка может означать, что незадействованные мощности можно исполь­зовать для другой работы; перегрузка означает, что имеющиеся в наличии мощности. Для того, чтобы исправить положение, можно изме­нить график производства, или же ввести сверхурочные работы.

Преимущества MRP и необходимые требования для ее функционирования

Преимущества: MRP дает определенные преимущества при планировании стандарт­ных производственных и сборочных процессов, включая:
  1. Возможность поддерживать низкий уровень материальных запасов произ­водства.
  1. Возможность отслеживать материально-производственные потребности.
  2. Возможность оценивать данные по материальным потребностям производства, полученные из конкретного контрольного графика производственного процесса.
  3. Возможность распределения времени и сроков производства.

На типичном производственном предприятии масса людей использует информацию, полученную с помощью MRP. Разработчики производственного плана, естественно, являются первыми пользователями MRP. Руководители производства, которые должны распределять рабочую нагрузку между подразделениями и принимать решения по графикам работы, и заводские мастера, которые отдают непосредственные указанияI по рабочему процессу и отвечают за выполнение производственных графиков, — все они в большой степени опираются в своей работе на выходные данные MRP. Другими пользователями информации являются представители по работе с заказчиками, которые должны предоставлять заказчику информацию по отгрузке и доставке продукции, а также менеджеры по закупкам и менеджеры по управлению запасами. Эффективность MRP в значительной степени зависит от применения компьютерной техники, что позволяет постоянно владеть свежей информацией по материальным потребностям.

Необходимые требования для работы программы: Для эффективного функционирования системы MKF необходимо иметь:
  1. Компьютер и необходимое программное обеспечение для выполнения вычислений и ведения записей.
  2. Точные и свежие данные:

Контрольный график

Список материалов

Инвентаризация запасов
  1. Полный объем данных в файлах.

Точность данных абсолютно необходима для успешного функционирования MRP. Неточности в файле инвентарных записей и в файле списка материалов могут привести к неприятным сюрпризам, начиная от отсутствия необходимых деталей, слишком больших заказов по одним элементам и недостаточных заказов по другим, — и закан­чивая полной невозможностью придерживаться графика производственного процес­са. Все это приводит к неэффективному использованию ресурсов, просроченным по­ставкам и низкому уровню обслуживания потребителя. Более того, использование MRP может оказаться в этом случае слишком трудным и дорогостоящим. Следова­тельно, для компаний, которые собираются внедрять систему MRP, очень важно учи­тывать все эти факторы и сопоставить их с преимуществами MRP.

К сожалению, многие фирмы, стремящиеся установить систему MRP, недооцени­вают важность приведенных доводов. Во многих случаях оказывается, что список ма­териалов устарел, так как в нем не отражались своевременно изменения в дизайне из­делия. Это приводит к тому, что список комплектующих не отражает реальных требований по сборке конечного продукта. Нередко бывает, что многие фирмы могут

обнаружить в своих списках одинаковые комплектующие под разными номерами, что делает очень трудным осмысленное ведение записей. Более того, многие фирмы натал­киваются на сопротивление производственных мастеров и других сотрудников, кото­рые приводят следующий аргумент: «Мы 30 лет работали без этого, так зачем же нам лишние хлопоты?»

Эти препятствия могут привести к тому, что внедрение системы MRP займет не один год, при этом следует учесть затраты на теоретическое и практическое обучение сотрудников, убеждение и корректировку ошибок и неточностей отчетности.

В целом, введение системы MRP приводит к большому прогрессу в области пла­нирования и управления запасами, но это не панацея от всех бед. Соответственно, про­изводители начинают применять более широкий подход к планированию ресурсов. Одним из таких подходов является MRP-2.

MRP-2

В начале 80-х годов появился более широкий подход к планированию производственного процесса и матери­альных ресурсов производственных фирм. Этот под­ход получил название MRP-2, которое связывает его с планированием производственных ресурсов (MRP). Это не замена MRP и не его улучшенная версия. Ско­рее, он представляет собой попытку расширить сферу планирования производственных ресурсов и включить в процесс планирования другие функциональные об­ласти деятельности фирмы. Маркетинг и финансы — это две наиболее значимые сферы, которые оказывают сильное влияние на производ­ственный план и сами, в свою очередь, испытывают его воздействие.

Слишком часто производство, маркетинг и финансы функционируют без полной информации о работе других подразделений фирмы и без контактов с ними. Для наибольшей эффективности необходимо, чтобы все подразделения фирмы сосредоточились на ряде общих задач. Основной задачей MRP-2 является объединение в процессе планирования приоритетных и других функций, таких как кадры, техническое обслуживание и служба закупок,

MRP является ядром процесса (см. рис. 13-19) Процесс начинается со сбора дан­ных по требованиям из всех источников (например, заказы фирмы, прогнозы, требо­вания по поддержанию резервного запаса). Сотрудники производственного и финансового отделов и отдела по маркетингу совместно работают над созданием контрольного графика производственного процесса. Хотя производственники вносят основной вклад в разработку производственного графика и несут основную ответст­венность за его выполнение, однако службы маркетинга и финансов также вносят свою лепту и имеют свои обязанности. Основание для объединения усилий всех функ­циональных сфер — увеличение вероятности создания действительно работающего плана. Более того, поскольку каждая из этих функциональных сфер участвует в созда­нии такого плана, они будут иметь лучшее представление о нем и больший стимул для его выполнения.





Рис. 13-19. Обзор MRP-2


Помимо чисто производственных ресурсов, необходимых для материального обеспечения плана, необходимы и финансовые ресурсы, которые также следует плани­ровать, и в количественном отношении и во времени. Подобным же образом, маркетинговые ресурсы также в различной степени нужны на протяжении всего процесса Для того чтобы план работал, все необходимые ресурсы должны быть готовы в нужный момент. Зачастую первоначальный план пересматривается на основе оценки доступности различных ресурсов Как только эти ресурсы определены, основной график производственного процесса может быть утвержден.

С этого момента вступает в действие MRP, определяя материальные и временные требования производства. Затем должно быть проведено более детальное планирование требований по объему, чтобы определить, удовлетворяет ли план более специфи­ческим требованиям конкретных производственных мощностей. После этого могут еще раз потребоваться изменения в контрольном графике производственного процес­са.

Когда график развертывается и начинается реальная работа, различные формы отчетов помогут менеджерам контролировать процесс и вносить необходимые изме­нения в производственный график.

На самом деле, все это непрерывный процесс, где основной график производст­венного процесса обновляется и пересматривается по мере необходимости, для дости­жения общих производственных целей. Бизнес-план, который управляет ходом всего процесса, обычно тоже подвергается изменениям, хотя они случаются реже, чем изме­нения на нижних уровнях (т.е. в контрольном графике производственного процесса).

Наконец, следует отметить, что большинство систем MRP-2 имеют функцию моделирования, что позволяет менеджерам отвечать на различные вопросы типа «а что, если», так что они могут лучше оценить возможные вариативные решения и их последствия.

Заключение

Планирование материальных потребностей производства (MRP)—информационная система, которую используют для управления поставками по предметам зависимого спроса (т.е. компонентам сборочной продукции). Процесс планирования начинается с рассмотрения заказов потребителя,—совместно с другими планами они используют­ся для разработки контрольного графика производственного процесса, который по­казывает сроки изготовления и количество конечной продукции. Конечная продукция разбивается на простейшие элементы с использованием списка материалов, и разраба­тывается план материально-производственных потребностей, который показывает необходимое количество и график поставки или производства компонентов.

Основными элементами MRP являются: синхронизация производственных по­требностей по времени, расчет требований по компонентам и планы выпуска. Для ус­пешного функционирования MRP требуется соответственная компьютерная про­грамма, точные контрольные графики производственного процесса, списки материалов и данные по наличным запасам. Компании, которые не имеют достаточно точных баз данных или производственных графиков, испытывают значительные трудности при попытке внедрения MRP.

MRP-2—это подход к планированию следующего поколения, который включает MRP, но охватывает более широкую сферу планирования производственных ресур­сов, так как он связывает между собой бизнес-планирование, планирование производ­ства и разработку контрольного графика производственного процесса.

Ключевые термины


Дерево структуры продукта product structure tree

Зависимый спрос dependent demand

Заказ-релизы planned-order releases

Защитные временные интервалы time fences

Изменения changes

Кодирование по нижнему уровню low-level coding

Контрольный график производственного процесса master schedule

Общее время производства cumulative lead time

Общие производственные потребности gross requirements

Определение размера партии lot sizing

Отчеты об исключительных ситуациях exception reports

Отчеты по контролю исполнения perfomance-control reports

Отчеты по отгрузкеload reports

Отчеты по планированию planning reports

Осуществление заказа order releases

Пеггинг (определение родительских элементов) pegging

Планирование материальных требований material requirements planning

Планирование производственных ресурсов manufacturing resources planning (MRP-2) (MRP-2)

Планирование требований по объему capacity requirements planning

планируемые наличные запасы projected on hand

Плановые заказы planned orders

Плановые поступления planned-order receipts

Поставки по графику scheduled receipts

Регенеративная система regenerative system

Система чистых изменений net-change system

Список материалов bill of materials (BOM)

Файл инвентарных записей inventory records file

Чистая производственная потребность net requirements

Решение задач

Задача 1

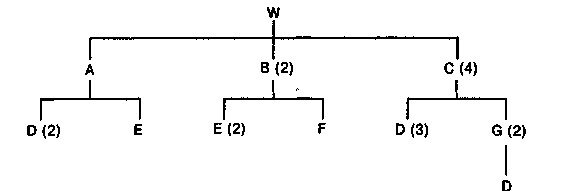

Приведенное ниже дерево структуры изделия показывает компоненты, необходи­мые для сборки одной единицы продукта W. Перерисуйте дерево таким образом, чтобы оно соответствовало нижнеуровневому кодированию. Затем определите ко­личество каждого компонента, необходимого для сборки 100 единиц W.





Решение:

Самый простой способ рассчитать требования по компонентам—сделать это прямо на дереве структуры, как показано на нижнем рисунке. Если использовать кодиро­вание по нижнему уровню, то относительно просто сгруппировать одинаковые эле­менты для определения полных требований.





Итого:


Уровень

Предмет

(1W) Количество

(100W) Количество

0

W

1

100

1

А

1

100




B

2

200




C

4

400

2

Е

5

500




F

2

200




G

8

800

3

D

22

2200


Задача 2

Ниже представлено дерево структуры изделия Е. Менеджер хочет знать материаль­ные требования для поставляемых частей R, которые понадобятся для комплекта­ции 120 единиц Е на начало недели 5. Время производства: 1 неделя для элементов уровня 0, 1 неделя для элементов уровня 1, и 2 недели для элементов уровня 2. Ожидается плановое получение 60 единиц М к концу недели 1 и 100 единиц R к на­чалу недели 1. Способ поставки — непрерывный.





Решение:
