Томский Государственный Университет Систем Управления и Радиоэлектроники (тусур) Томский Межвузовский Центр Дистанционного Образования контрольная работа
Вид материала | Контрольная работа |
СодержаниеКоличество полей = 2N*10K |
- Томский Государственный Университет Систем Управления и Радиоэлектроники (тусур) Томский, 87.68kb.
- Учебное пособие томск 2003 Томский государственный университет систем управления, 2466.49kb.
- Рабочая программа учебной дисциплины математический анализ уровень основной образовательной, 411.86kb.
- Рабочая программа по дисциплине Учение о гидросфере для специальности 020801 Экология, 115.19kb.
- Рабочая программа учебной дисциплины линейная алгебра и аналитическая геометрия уровень, 426.51kb.
- Рабочая программа учебной дисциплины история и методология прикладной математики, 537.44kb.
- Министерство образования Российской Федерации Томский Государственный Университет Систем, 2141.57kb.
- Утверждено приказом ректора тусура от 07. 12. 2004 г. №9153 положение, 138.72kb.
- Инструменты управления воспроизводством человеческого капитала для инновационного развития, 374.44kb.
- Кредитная политика и кредитные риски ОАО акб «росбанк», 71.58kb.
Министерство образования Российской Федерации
Томский Государственный Университет Систем Управления и Радиоэлектроники (ТУСУР)
Томский Межвузовский Центр Дистанционного Образования
Контрольная работа № 2
по дисциплине «Надёжность, эргономика и качество АСОИУ»
Вариант № 2
Уч. пособие: П.В. Сенченко. Надежность, эргономика и качество АСОИУ. Томск 2005.
Выполнил:
Студент группы
Специальность: 220200
Дата:
Курган, 2007
Вариант №2
1. Четыре автоматизированных рабочих места информационной системы испытывались 1500 минут, зафиксировано 27 отказов. Определите интенсивность отказов, вероятность безотказной работы и вероятность отказа.
Решение.

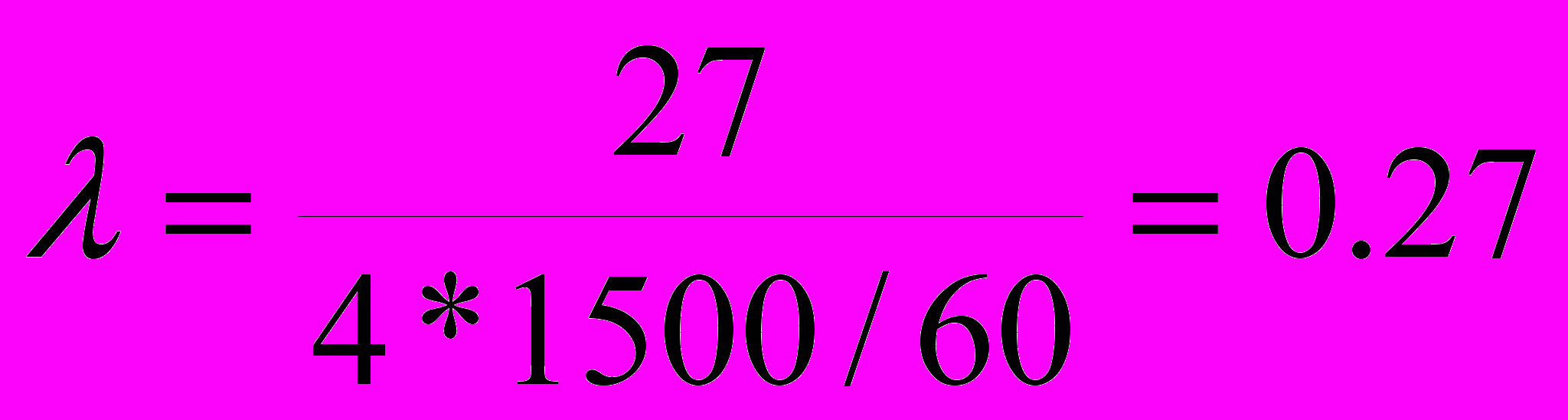

Интенсивность отказов:

Вероятность безотказной работы и вероятность отказа:
;
- т.к. в результате отрицательное число, значит вероятность безотказной работы равна нулю и вероятность отказа – единице.
2. Даны исходные для расчета трудоемкости разработки информационной системы:
- в базе данных следует определить не менее 40 составных сущностей;
- среднее число атрибутов брать не менее 20 на одну составную сущность.
Определить трудоёмкость (количество человеко-смен) создания информационной системы.
Решение.
Расчет количества полей производится согласно формуле:
Количество полей = 2N*10K1*5K2
где N – коэффициент, отражающий количество объектов ИС;
K1 – коэффициент, отражающий количество атрибутов на один объект;
K2 – коэффициент, отражающий количество связей с другими объектами.
Количество полей = 2*40*10*20*5*4=320000.
Таким образом, исходя из таблицы норм длительности создания ИС с применением СУБД, создаваемая система определённо принадлежит к классу сложных систем. Тогда расчёт трудоёмкости с учётом нормативов произведем следующим образом:
Количество человеко-смен на создание ИС = 320000*0,369/100=1180,8 ч/с.
