Б1

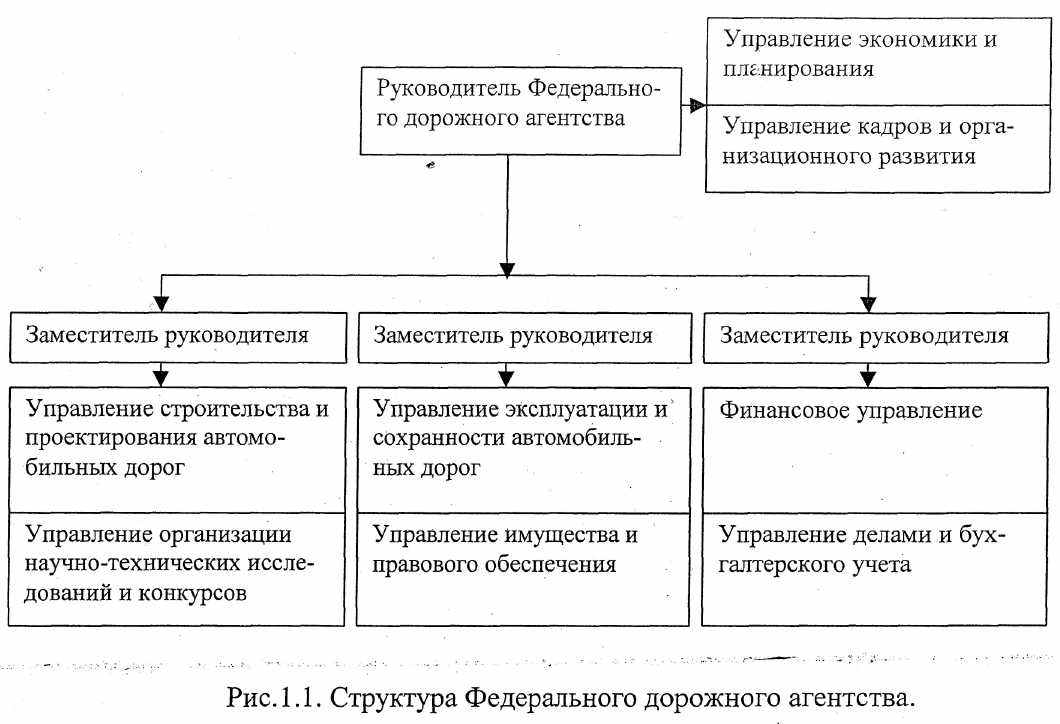

1.1 Основными функциями Федерального дорожного агентства в установ­ленной сфере деятельности являются:

а) реализация межгосударственных и федеральных целевых программ;

б) издание индивидуальных правовых актов на основании и во исполне­нии Конституции Российской Федерации, федеральных конституционных законов, федеральных законов, актов и поручений Президента Российской Федера­ции, Правительства Российской Федерации и министерства транспорта и связи Российской Федерации;

в) введение реестров, регистров и кадастров;

г) предоставление государственных услуг по управлению состоянием и развитием федеральной сети автомобильных дорог Российской Федерации;

1.2. Проект организации строительства - это раздел проекта, где раз­работана организация работ, то есть комплекс расчетов, определяющих чис­ленность и расстановку всех материальных и трудовых ресурсов, а также их взаимодействие и использование в ходе строительства.

Разработку, оформление и расчеты всех принятых решений в процес­се организации строительства производит проектная организация и согласует с подрядчиком.

В проект организации строительства входит разработка следующих вопросов:
  1. Установление сроков строительства всего объекта и отдельных его
    частей СНиП 1.04.03.87.
  2. Принципиальное решение по организации строительства: количе­
    ство строительных подразделений, организационная структура, состав и на­
    правление комплексных и специализированных потоков, основной расчет их
    параметров, оснащение.

  1. Потребности в осйовных материально-технических ресурсах, ис­
    точники и порядок их получения.
  2. Технико-экономического обоснования обеспечения строительства
    основными материалами (щебень, песок, гравий) и специальными материа­
    лами (асфальтобетон, цементобетон, черный щебень).
  1. Выбор и обоснование места положения и мощности основных
    производственных предприятий и всей материальной базой строительства.
  2. Объем, порядок и график работ подготовительного периода.
  3. Соображения по организации транспорта, складского, ремонтного
    хозяйства, обеспечение электричеством, паром, сжатым воздухом, водой а
    также устройство временных дорог, подъездов, жилищных, административ­
    но хозяйственных и других элементов материально-технической базы строи­
    тельства.
  4. Расчеты и потребности рабочих кадров для строительства.

В соответствии с этим в проекте организации строительства должно быть:
  1. Генеральный план строительства.
  2. Расчеты и данные об объемах строительно-монтажных, заготови­
    тельных, транспортных работ с распределением по годам строительства.
  3. Расчеты, ведомости потребности основных материалов, машин,
    оборудования, транспорта (всего и по годам).

  1. Состав, производительность, размещение, зона обеспечения про­
    изводственных предприятий и баланс обеспечения строительства местными
    материалами.
  2. Ведомость временных дорог, а также расчеты и ведомости по
    обеспечению строительства паром, водой, электричеством и воздухом.

  1. Расчеты, соображения и ведомости по жилью, административно-
    хозяйственным зданиям, культурно-бытовым сооружениям и производствен­
    ным зданиям.
  2. Ведомость работ и график подготовительного периода.

8. Сводный календарный линейный график; организация линейного
потока по годам с основными показателями комплексного и специализиро­
ванных потоков, а также сетевые графики.

9. Расчеты и сводные технико-экономические показатели организации
строительства. Документы согласований и сводная пояснительная записка со
всеми расчетами и пояснениями.

Перед началом работ на основе проекта организации строительства составляется рабочий проект производства работ, причем для строительства более одного года проект производства работ составляется на каждый год работы.

Проект производства работ составляется строителями, а отдельные его части на специализированные работы могут составляться в проектном отделе специализированной организации, выполняющей эти виды работ.

Проект производства работ уточняет и детализирует положения, при­нятые в проекте организации строительства на очередной предстоящий год и дополнительно разрабатывает часть вопросов, не вошедших в проект орга­низации строительства, в том числе:

а) рабочие проекты (привязка типовых временных сооружений, жи­
лья, культурно-бытовых, административных построек, производственных
предприятий);

б) уточняются и составляются технологические карты специализиро­
ванных потоков в соответствии с имеющимися на стройке механизмами и
оборудованием, условиями работ, уточняется комплексный поток и ресурсы
к нему;

в) уточняется и составляется рабочий линейный график организации
работ на предстоящий год и составляется сетевой график на комплексный
поток и отдельные сооружения;

г) составляются рабочие проекты на отдельные виды работ, детали­
зируется технология отдельных видов работ;

д) уточняется состав и составляется график подготовительного пе­
риода;

е) решаются вопросы по охране труда и технике безопасности;

В пояснительной записке к проекту производства работ излагают все необходимые обоснования принятых решений, и приводят технико-экономические показатели, в том числе о стоимости занятых на сооружении объекта основных производственных фондов, уровня механизации, выработ­ке и др.

1.3. Бухгалтерский учет - это непрерывное строго документальное отра­жение производственных, хозяйственных, финансовых процессов, обобщен­ных в денежном выражении. Он дает возможность учитывать имущество и материальные ценности, расход фонда заработной платы, штаты, накладные

Бухгалтерский учет имеет свои особенности:
  • отражает только свершившиеся процессы, и только те, на которые
    есть документы;
  • все операции проводятся в денежной форме;
  • все явления и процессы отражаются во взаимной связи и развитии,
    а также с учетом места и времени.

В хозяйственном учете для отражения количественных и качествен­ных показателей хозяйственных процессов материального производства и совершаемых факторов хозяйственной жизни используются три вида измери­телей: натуральные, трудовые и денежные.

В основе построения нового плана счетов положена классификация счетов по их экономическому содержанию, назначению и структуре.

План счетов бухгалтерского учета представляет собой систему счетов, определяющих однообразие текущего учёта хозяйственной деятельности и отражения фактов этой деятельности.

В Плане счетов приводится перечень синтетических счетов (первого порядка) и их .субсчетов. К каждому счету в плане счетов наряду с наимено­ваниями присвоен определенный шифр, т.е. условное цифровое обозначе­ние.

В Плане счетов все необходимые счета сгруппированы в 8 разделах, каждый из которых объединяет определенное количество счетов по их эко­номическому содержанию и назначению. ......;,;,/,.

Инструкция по использованию Плана счетов устанавливает единые подходы к применению Плана счетов бухгалтерского учета финансово-хозяйственной деятельности организаций и отражению фактов хозяйствен­ной деятельности на счетах бухгалтерского учета.

В ней приведена характеристика синтетических счетов и открывае­мых к ним субсчетов.

По плану счетов бухгалтерского учета и в соответствии с Инструкци­ей бухгалтерский учет должен вестись в организациях всех форм собствен­ности и организационно-правовых форм, ведущих учет методом двойной за­писи.

На основе Плана счетов бухгалтерского учета и инструкции органи­зации утверждают рабочий план счетов бухгалтерского учета, содержащий полный перечень синтетических и аналитических счетов, необходимых для ведения бухгалтерского учета.

Для учета специфических операций организация может по согласо­ванию с Министерством финансов РФ вводить в План счетов бухгалтерского учета дополнительные синтетические счета, используя свободные номера счетов.

Субсчета, предусмотренные в Плане счетов бухгалтерского учета, ис­пользуются организацией, включая нужды анализа, контроля и отчетности.

Б2

2.1. Теплоснабжение строительных площадок. Тепло используется для подогрева битума, воды, ускорения твердения бетона и т.д.

Чаще всего пар получают от своих котельных установок (вертикаль­ные котлы Шухова или передвижные дизельные парообразователи). Количество тепла подсчитывается:

где q - расход материала, требуемого подогрева: с - удельная теплоемкость материала;

- интервал температуры подогрева; к - коэффициент потери тепла. Получив количество тепла, определяется количество пара:

Для подачи пара укладывают паропровод из стальных труб дюймов, для уменьшения потерь тепла паропроводы утепляются.

2.2. Основной элемент сетевого графика - работа, изображается безмас­штабной стрелкой.

Работа может иметь следующие значения:

а) работа действительная - трудовой процесс, требующий для сво­
его осуществления времени и ресурсов, изображается сплошной стрелкой с
указанием продолжительности

б) работа ожидания - процесс, требующий времени, но не требую­
щий ресурсов (например, твердение бетона), изображается пунктирной
стрелкой

в) фиктивная работа - зависимость, логическая связь между двумя или несколькими событиями, не требует ни времени, ни труда, ни ресурсов,но показывающая, что последующая работа не может выполняться пока небудет сделана одна или несколько предшествующих ей работ, отражающих
технологическую последовательность, обозначается пунктирной стрелой и
всегда равна нулю

Следующим элементом сетевого графика является событие — это факт окончания (свершения) предшествующей работы или нескольких работ и готовность начать одну или несколько последующих работ. Обозначается кружком в месте пересечения стрелок (работ). Всем событиям сети присваи­вается определенный цифровой шифр.

Событие, в отличие от работ, не имеет продолжительности во време­ни.

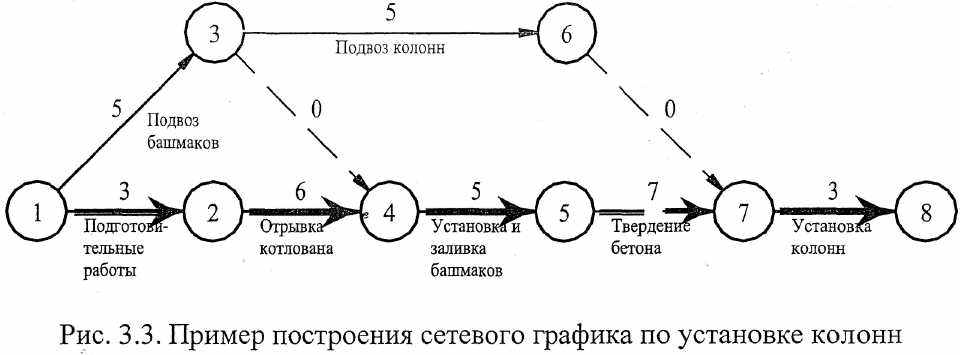

Общий вид сетевого графика производства работ по установке колонн приведен на рис. 3.3.

Любая работа сети соединяет 2 события, предшествующее данной ра­боте - начальное событие (Г) и следующее за данной работой конечное собы­тие (/), поэтому всякая работа может быть закодирована шифром ее началь­ного и конечного события (г - /). Сначала указывается начальное, а затем ко­нечное событие в порядке наступления.

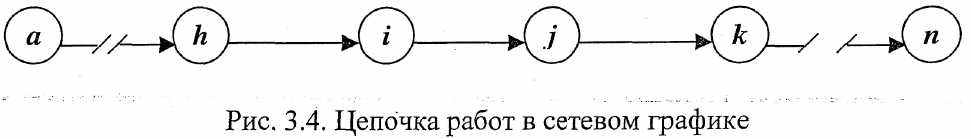

Цепочка работ в сетевом графике выглядит следующим образом:

где i - j - рассматриваемая работа;

h - i - предшествующая работа / событию;

j - к - последующая работа j событию;

. а - исходное событие, которое не имеет предшествующей работы и определяет начало работ всего комплекса. Поэтому ..в сетевом графике в него не входит ни одна стрелка.

п - завершающее событие, которое не имеет последующих работ и представляет конечную цель комплекса работ. Поэтому на сетевом графике из него не выходит ни одной стрелки.

Любая непрерывная последовательность работ от исходного события до завершающего называется путем. На графике стрелки, составляющие тот или иной путь, располагаются в таком порядке, что моделируют по логике последовательность выполнения отдельных работ, тем самым, определяя на­правление перехода от одного события к другому или очередность сверше­ния событий на данном пути.

2.3. Синтетическими называются счета бухгалтерского учета, предназна­ченные для учета наличия и движения имущества, источников его образова­ния в обобщенном виде. Ведутся только в денежном выражении, составляют основу главной книги счетов. Синтетические счета являются балансовыми счетами и считаются счетами первого порядка. Например, к синтетическим счетам относятся «Основные средства», «Нематериальные активы». «Мате­риалы» и т.д.

Учет, осуществляемый на синтетических счетах, называется синте­тическим учетом.Счета, открываемые в развитии синтетических счетов для детализи­рованной подробной группировки и учета средств или источников, называ­ются аналитическими.

Аналитические счета предназначены для детального учета и получе­ния подробной информации и характеристики всех сторон объекта учета не только в денежном выражении, но и в натуральных единицах измерения. Они детализируют содержание синтетических счетов по отдельным видам иму­щества и источников их формирования. Таким образом, синтетический счет может иметь несколько аналитических счетов. Поэтому они открываются к синтетическим счетам. Учет, осуществляемый на аналитических счетах, на­зывается аналитическим учетом.

Б3

3.1. Для технико-экономической оценки организации строительства опре­деляются следующие показатели: трудоемкость строительства, средняя чис­ленность рабочих, выработка на одного работающего (рабочего), уровень ме­ханизации и комплексной механизации, механовооруженность строительства и труда, энерговооруженность строительства и труда. Трудоемкость работ на 1 км:

Среднегодовая выработка на одного рабочего определяется:

где СТ см- сметная стоимость годового объема работ собственными силами.

При расчетах необходимо иметь в виду, что СТ см и ч рср_спис. для определения выработки принимается для 1-го или 2-го года строительства.

Уровень механизации определяется отношением работ, выполняе­мых машинами, к общему объему работ:

где Q м - объем механизированных работ;

Q KV - объем комплексно-механизированных работ;

Q - общий объем работ.

Механовооруженность строительства выражается в процентах и по­казывает стоимость используемых машин, механизмов, установок, прихо­дящихся на один миллион рублей строительно-монтажных работ:

где С мб- балансовая стоимость машин;

Механовооруженность труда рабочих - стоимость используемых ма­шин, механизмов и установок, приходящихся на одного рабочего:

Энерговооруженность строительства - общая установленная мощ­ность двигателей машин, установок и механизмов, приходящихся на один миллион рублей строительно-монтажныхработ:

где М м - мощность машин и механизмов.

Энерговооруженность труда рабочих - общая установленная мощ­ность двигателей машин, установок и механизмов, приходящихся на одного рабочего:

Данные для расчета механовооруженности и энерговооруженности рекомендуется представлять в табличной форме:

3.2. Снабжение электроэнергией. Электроэнергия на строительстве не­обходима для работы электродвигателей, наружного и внутреннего освеще­ния и производственно-технических целей.

При организации электроснабжения решают следующие задачи: вы­числяют мощность, выбирают систему электроснабжения, проектируют схе­му электросети.

Различают установочную, требуемую и потребляемую мощности предприятия.

Установочная мощность - Wy - это суммарная мощность установлен­ных на предприятии действующих электродвигателей и источников освеще­ния.

Требуемая - WTp - это мощность, которая необходима предприятию. Она вычисляется делением установочной мощности на к.п.д. силовых уста­новок WTp > Wy.

Потребляемая Wn - это фактически потребляемая силовыми установ­ками и освещением мощность. Wn < WTp, поскольку не все установки одно­временно работают, что учитывается так называемыми коэффициентами спроса.

В качестве источников электроэнергии могут быть:

Расчет потребной мощности определяется:
  • существующие линии электропередач высокого напряжения;
  • действующие местные линии;
  • свои временные передвижные электростанции, когда отсутствуют
    транзитные или местные.

Расчет потребной мощности определяется:

где N квт - общая потребная мощность источника электроэнергии; 1,1 - коэффициент потери мощности в сети;

- сумма мощностей силовых потребителей = сумме мощностей
электромоторов;

- сумма мощностей светильников внутреннего освещения;

- сумма мощностей светильников наружного освещения;

- коэффициент мощности сети, зависит от количества и загрузки
электросилового оборудования и принимается 0,75- 0,80;

- коэффициенты спроса, учитывающие одновременность потребляемых мощностей в зависимости от их количества.

3.3. Виды учета и отчетности

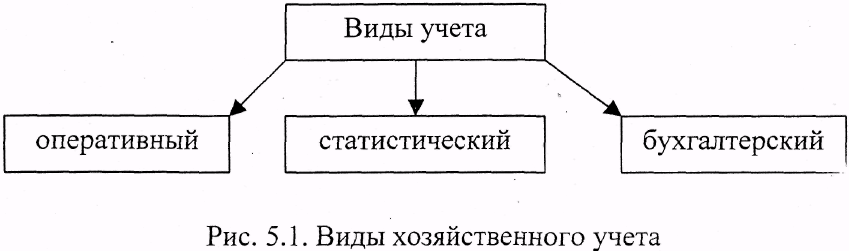

Хозяйственный учет представляет систему наблюдений, измерение и регистрации информации процессов материального производства, явлений, фактов хозяйственной деятельности с целью контроля и управления ими. В системе хозяйственного учета выделяют три вида учета: оперативный, стати­стический, бухгалтерский (рис. 5.1).

Оперативный учет - это учет всех производственно-хозяйственных операций непосредственно в процессе их выполнения. Этот учет необходим для немедленного и оперативного управления производственного процесса. Основными документами оперативного учета являются журналы производ­ства работ, путевые листы, сменные паспорта и т.д. Виды, порядок и сроки отчетности устанавливаются самим предприятием и должны быть просты и ясны.

Статистический учет - применяется для количественного измере­ния и качественной характеристики отдельных явлений и процессов хозяйст­венной деятельности. Он может быть выборным. Цель статистического учета - своевременно и правильно анализировать результаты различных процессов и прогнозировать дальнейшее их развитие. Статистический учет обеспечива­ет формирование информационно-аналитической базы для характеристики состояния предприятия, региона, страны,

На базе статистических данных государственные органы управления разрабатывают прогнозы, принимают решения в области экономической по­литики, определяемой конкретные меры в оперативном управлении эконо­микой страны.

Бухгалтерский учет - это непрерывное строго документальное отра­жение производственных, хозяйственных, финансовых процессов, обобщен­ных в денежном выражении. Он дает возможность учитывать имущество и материальные ценности, расход фонда заработной платы, штаты, накладные

расходы, денежные средства, стоимость механизмов, себестоимость работ, прибыль, убытки. Это основной вид учета.

Б4

4.1. Модель комплексного потока можно изобразить графически, как движение точки, положение которой показывает, к какому времени должен быть сделан участок дороги. Но лучше изобразить движение нескольких спе­циализированных потоков, образующих комплексный поток (рис. 2.3.).

Основная организационная единица при поточном методе - поток (отряд) по отдельному виду работ, называемый специализированным пото­ком.

Комплексный поток объединяет все специализированные потоки, т.е. это совокупность всех последовательно выполняемых работ
