3. Способы и технология ведения аварийно-спасательных работ в поврежденных, разрушенных зданиях, завалах (обвалах), при затоплен
Технология деблокирования пострадавшего
Технология деблокирования пострадавшего способом сплошной горизонтальной разборки завала
Деблокирование пострадавших способом устройства лаза в завале
Деблокирование пострадавших из зданий и сооружений
1   ...   7   8   9   10   11   12   13   14   ...   22

3. Способы и технология ведения аварийно-спасательных работ в поврежденных, разрушенных зданиях, завалах (обвалах), при затоплении местности


Способы и технология спасения конкретного пострадавшего (группы пострадавших) определяются командиром спасательного подразделения на основе оценки обстановки на месте его нахождения.

При этом изучаются:

условия, в которых находится пострадавший: блокирован в разрушенном здании; завален горной породой или лави-

ной; находится на воде или под водой; травмирован обломками конструкций, местных предметов и т.п.;

характер, масштабы и структура факторов, блокирующих пострадавшего и затрудняющих ведение спасательных работ;

наличие контакта с пострадавшим, его состояние;

232

характер и степень опасности, непосредственно угрожающей пострадавшему;

время года, суток, состояние погоды, их возможное влияние на ведение спасательных работ, а также наличие и возможности необходимых спасательных средств.

На основе оценки обстановки определяются:

наиболее целесообразный способ спасения пострадавшего;

технология спасения избранным способом с учетом имеющихся спасательных средств и местных условий;

организация спасательных работ; первоочередные мероприятия;

меры безопасности при выполнении работ;

время, необходимое для выполнения задачи.

При определении времени, необходимого для выполнения задачи следует учитывать условия, в которых ведутся аварийно-спасательные работы. Поправки на условия выполнения аварийно-спасательных работ приведены в таблице 46.

Таблица 46

Поправки на условия выполнения аварийно-спасательных работ

Условия выполнения работ

Значения поправок времени*

Выполнение работ в темное время суток

1,3-1,4

Выполнение работ в темное время суток при искусственном освещении

1,1-1,2

Выполнение работ в СИЗ

1,35-2,0

Выполнение работ при температуре воздуха 0 - +20 ºС, сухо

1,0

Выполнение работ при температуре воздуха выше +20ºС, сухо

1,4-1,6

Выполнение работ при температуре воздуха 0 - +20 °С. дождь

1,2-1,3

Выполнение работ при температуре воздуха от 0 до 10 °С при скорости ветра:

5 м/с;

5-10 м/с;

свыше 10 м/с

1,1

1,3

1,4


233

табл. 46

Выполнение работ при температуре воздуха от -10 °С до -20 °С при скорости ветра:

5 м/с;

5-10 м/с;

свыше 10 м/с

1,2

1,4

1,6

*Примечание: Расчетное время умножается на величину поправки


В зависимости от структуры завала (обвала), глубины нахождения пострадавших, а также от возможности имеющихся в наличии технических спасательных средств, деблокирование пострадавших из завалов строительных конструкций и обвалов горных пород может осуществляться способами разборки завала (обвала) сверху или горизонтально; устройством лаза в завале (обвале).

Руководителями работ при разборке завалов (обвалов) и оборудовании лазов в завале (обвале) целесообразно назначать:

при ведении работ в тяжелых и средних завалах (обвалах) - командиров спасательных взводов;

при ведении работ в легких завалах (обвалах) - командиров спасательных отделений.

Технология деблокирования пострадавшего способом разборки завала (обвала) сверху применяется при нахождении пострадавшего на небольшой глубине от поверхности завала (обвала), на удалении от его края.

Для выполнения работы по деблокированию пострадавшего назначается подразделение численностью 6-7 человек. Работы выполняются путем послойного удаления обломков в отвал с применением в основном ручного инструмента.

232

Основные технологические операции и возможный порядок их выполнения показаны в таблице 47.


234

Таблица 47

Технология деблокирования пострадавших способом разборки

завала (обвала) сверху

Основные технологические операции

Исполнители и применяемые технические средства

Возможная последовательность выполнения основных операций

Рекогносцировка места работ, выбор направления разборки завала (обвала). Принятие решения на ведение работ

Командир подразделения



Постановка задачи подразделению, инструктаж по мерам безопасности

-//-

–-

Расстановка личного состава, организация работ

-//-

––

Укрепление неустойчивых конструкций, ограждение места работ, расстановка техники

Л/состав подразделения

––

Отключение имеющихся коммунально-энергетических сетей (КЭС), при наличии на месте работ

Л/состав подразделения, специалист КЭС

–-

Дробление обломков, резка арматуры

2-3 спасателя, компрессор, машина ручная отрезная, отбойный молоток, кувалда

––

Ручная разборка мелких обломков, извлечение их из выработки

2-3 спасателя, вручную: лопаты, носилки, лом, кувалда

–-

Вынос обломков в отвал

2-4 спасателя, лопаты, носилки

–-

Извлечение крупных обломков

2-3 спасателя, лебедка, автокран

–-



235

табл. 47

Извлечение мелких обломков на месте нахождения пострадавшего

1 спасатель, вручную

–-

Извлечение пострадавшего из завала (обвала)

2-3 спасателя, вручную

–-

Оказание пострадавшему первой медицинской помощи

1-2 спасателя, табельн. и подручн. средства

–-

Эвакуация пострадавшего на пункт сбора

2-4 спасателя, носилки

–-

Примечание: Пунктирные линии обозначают технологические операции, проводимые циклически, по мере необходимости


Схема организации работ по деблокированию пострадавшего способом разборки завала (обвала) сверху показана на рис. 40.

Нормативы затраты труда и машинного времени на разборку завала (обвала) сверху приведены в таблице 48.

Таблица 48

Нормативы затраты труда спасателей и машинного времени на разборку 10 куб. м завала (обвала) сверху

Вид норматива

Норматив

Потребная затрата трудя спасателей, чел./час

18

Потребная затрата машинного времени, маш /час

0,85

Продолжительность выполнения работ, час

3,1


Спасатели, назначенные для выполнения работы по разборке завала (обвала), должны быть обеспечены средствами защиты: каской шахтерской или шлемом стальным, очками защитными, одеждой и обувью для защиты от механических воздействий, средствами защиты органов дыхания (респиратором) или противогазом (по обстановке).


236

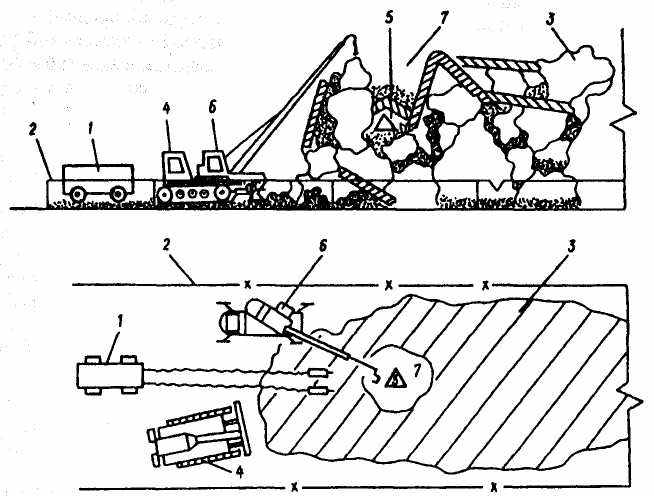

Рис. 40. Схема деблокирования пострадавшего способом разборки завала сверху:

1- компрессор, 2 - ограждение рабочей площадки, 3 - завал, 4 - бульдозер, 5 - место блокирования пострадавшего, 6 - кран, 7- выемка


При деблокировании пострадавших из завалов (обвалов), состоящих из крупных обломков, способом разборки завала (обвала) сверху, назначенное для выполнения этой работы подразделение должно быть усилено автокраном грузоподъемностью не менее 10-16 т с большим вылетом стрелы, бульдозером, домкратами.

Технология деблокирования пострадавшего способом сплошной горизонтальной разборки завала (обвала) применяется при нахождении пострадавших на значительной глубине от поверхности и края завала (обвала), при отсутствии в завале (обвале) полостей, позволяющих деблокировать пострадавшего путем их расширения.

237

Для выполнения работ назначается подразделение в составе 5-7 человек. Работа выполняется путем послойной разборки завала (обвала), начиная с краю. Основные технологические операции деблокирования пострадавшего этим способом приведены в таблице 49.

Таблица 49

Основные технологические операции при деблокировании пострадавшего из завала (обвала) способом сплошной горизонтальной разборки

Основные технологические операции

Исполнители и применяемые технические средства

Возможная последовательность выполнения основных операций

Рекогносцировка места работ, выбор направления разборки завала (обвала).

Командир подразделения



Постановка задачи подразделению, инструктаж по мерам безопасности

-//-

–-

Расстановка личного состава, организация работ

-//-

––

Расчистка площадки для установки техники

Л/состав подразделения, бульдозер, лопаты

––

Фиксация неустойчивых элементов по направлению разборки завала (обвала), ограждение рабочей площадки

Л/состав подразделения, тросы, штанги

–-

Резка арматуры по направлению разборки завала, дробление обломков

Л/состав подразделения, машина отрезная, кувалда, отбойный молоток

––

Извлечение крупных обломков, складирование их в отвал

Л/состав подразделения, автокран, лебедка

–-

Фиксация неустойчивых конструкций по мере разборки завала (обвала)

Л/состав подразделения, тросы, распорки

–-


238

табл. 49

Выборка мелких обломков, вывоз их в отвал

Л/состав подразделения, самосвал, лопаты, автокран

–-

Ручная разборка завала (обвала) вблизи от места нахождения пострадавшего, выборка мелких фракций

2 спасателя, отрезная машина, лопаты, поддон

–-

Освобождение пострадавшего от сдавливающих обломков

2 спасателя, домкраты, распорки, кусачки

–-

Извлечение пострадавшего из завала (обвала)

2 спасателя

–-

Оказание пострадавшему первой медицинской помощи

1-2 спасателя, табельные и подручные средства мед. помощи

–-

Эвакуация пострадавшего в медпункт (пункт сбора пострадавших)

Спасатели, носилки



Ширина образуемого прохода зависит от глубины нахождения пострадавшего. При нахождении его на достаточно большом удалении от края завала (обвала) и необходимостью в связи с этим обеспечить проход в завале (обвале) применяемых для разборки технических средств, ширина прохода должна быть в пределах 3,5-4,0 м, глубина - до уровни нахождения пострадавшего.

Расчетные затраты труда спасателей и машинного времени для paзборки завала (обвала) способом сплошной горизонтальной разборки показаны в таблице 50.


239

Таблица 50

Затраты труда спасателей и машинного времени для сплошной

горизонтальной разборки 10 куб. м завала (обвала)

Технологические операции

Единица измерения

Объем работ

Норма времени

Затраты труда и маш./ч

чел./ч

маш./ч

чел./ч

маш./ч

Организация работ

-

-

-

-

0,3

-

Выполнение вспомогательных работ (расчистка подходов, расстановка техники, ограждение, отключение КЭС)

м3

60

0,1

0,01

6

0,03

Резка арматуры и фиксация неустойчивых конструкций

5 резов

27

0,07

0,07

0,38

0,38

Извлечение крупных обломков

1 обломок

5

0,15

0,10

0,75

0,5

Извлечение мелких обломков вручную

10 м3

4,5

22,4

-

10,0

-

Вывоз обломков в отвал

10 м3

4,5

4,5

0,5

2,0

0,2

Дробление конструкций в завале (обвале)

10 м3

4

4,8

1,2

1,9

0,48

Расчистка обломков на месте нахождения пострадавшего вручную

10 м3

0,5

22,4

-

1,2

-

Извлечение пострадавшего из завала (обвала)

1

1

0,3

-

0,3

-

Итого













22,53

1,59


Деблокирование пострадавших способом устройства лаза в завале (обвале) осуществляется при нахождении пострадавших в завалах (обвалах), состоящих из крупных обломков.

Технология устройства лаза в завалах (обвалах) этого типа заключается в использовании и расширении имеющихся

240

полостей и пустот в теле завала (обвала) с одновременной фиксацией неустойчивых элементов.

Лаз создается по возможно кратчайшему расстоянию к месту нахождения пострадавшего. Площадь сечения лаза должна обеспечивать эвакуацию пострадавшего на волокуше, быть не менее 0,5-0,6 м2, углы поворотов не более 900. Работы по оборудованию лаза выполняются в комплексе с фиксацией перемещаемых и неустойчивых элементов завала (обвала). Резка арматуры осуществляется ручной пилой-ножовкой, ножницами или ручной отрезной машиной. Применение газовых аппаратов и керосинорезов допускается только при полной гарантии отсутствия загазованности и пожарной безопасности завала.

В месте нахождения пострадавшего сечение лаза должно быть в пределах 0,8-1,0 м2 для обеспечения высвобождения пострадавшего от сдавливающих элементов и подготовки его к

извлечению из завала.

Работы по устройству непосредственно лаза выполняются подразделением в составе 3-4 человек.

Основные технологические операции по деблокированию пострадавшего из завала (обвала) способом устройства лаза показаны в таблице 51.

Таблица 51

Технология деблокирования пострадавшего из завала (обвала)

способом устройства лаза

Основные технологические операции

Исполнители и применяемые технические средства

Возможная последовательность выполнения основных операций

Оценка обстановки на месте работ, принятие решения на деблокирование пострадавшего

Командир подразделения





241

табл. 51

Постановка задачи подразделению, инструктаж по мерам безопасности

-//-

–-

Расстановка личного состава, организация работ

-//-

––

Расчистка площадки, расстановка техники, ограждение места работ, отключение КЭС

Л/состав подразделения, бульдозер, лопаты, технические средства

––

Фиксация неустойчивых элементов на поверхности завала (обвала), выемка мелких обломков на направлении лаза

Л/состав подразделения, тросы, распорки

–-

Резка арматуры на направлении устройства лаза в завале

2 спасателя, отрезная машина, ножовка, кусачки

––

Расширение лаза (вертикальное, горизонтальное или сферическое раздвигание элементов завала (обвала)

2 спасателя, домкраты, подушки

–-

Фиксация неустойчивых элементов завала(обвала) по ходу устройства лаза

2 спасателя, домкраты, подушки

–-

Удаление обломков по мере устройства лаза

1 спасатель, поддон, лопата

–-

Оценка обстановки и выбор направления дальнейшего устройства лаза

1 -2 спасателя в лазе

–-

Смена спасателей в лазе

Командир и л/состав подразделения

–-

работ по расширению лаза

Л/состав подразделения, технические средства

–-

Расширение лаза у места нахождения пострадавшего

1-2 спасателя вручную

–-

Освобождение пострадавшего от сдавливающих обломков

-//-



Подготовка пострадавшего к эвакуации из завала (обвала)

Спасатели, волокуша, подручные средства

–-


242

Окончание табл. 51

Оказание пострадавшему первой медицинской помощи

Л/состав подразделения, табельные и подручные мед. средства



Эвакуация пострадавшего из завала (обвала)

2 спасателя, волокуша

-

Эвакуация пострадавшего в медпункт (пункт сбора) пострадавших

Спасатели, носилки

-


Расчетные затраты труда спасателей и машинного времени на устройство лаза в завале (обвале) приведены в таблице 52.

Таблица 52

Затраты труда спасателей и машинного времени на оборудование 3 погонных метров лаза в завале (обвале)

Основные технологические операции

Единица измерения

Объем работ

Норма времени

Затраты труда и маш./ч

чел./ч

маш./ч

чел./ч

маш./ч

Организация работ

-

-

-

-

0,3

-

Выполнение вспомогательных работ (расчистка подходов, ограждение площадки, отключение КЭС, расстановка техники)

м2

20

0,15

0,01

1,5

0,3

Резка арматуры

5 резов

15

0,03

0,03

0,09

0,09

Фиксация неустойчивых элементов

1

3

0,1

-

0,3

-

Расширение лаза (раздвигание конструкций, обломков)

1

5

0,04

-

0,2

-

Удаление обломков из лаза

1

3

0,1

-

0,3

-


243

табл. 52

Освобождение пострадавшего от сдавливающих обломков

1

3

0,1

-

0,3

-

Извлечение пострадавшего из завала (обвала)

1

1

0,2

-

0,2

-

Итого













3,19

0,39


В темное время суток спасатели, работающие в лазе должны быть обеспечены индивидуальными светильниками типа «Циклон».

Схема устройства лаза в завале (обвале) показана на рис. 41.

Деблокирование пострадавших из зданий и сооружений, заваленных (засыпанных) оползнями, обвалами, селями и снежными лавинами, а также, находящихся в транспортных средствах, попавших под воздействие указанных природных явлений, осуществляется путем устройства: проходов к заваленным дверям и оконным проемам зданий, транспортным средствам; пробивки проемов в стенах и перекрытиях помещений, где блокированы люди; устройства галереи в завале (обвале) или е под завалом (обвалом). При увлажненных грунтах одновременно проходкой галереи или устройством прохода в завале осуществляется откачка воды из


244
