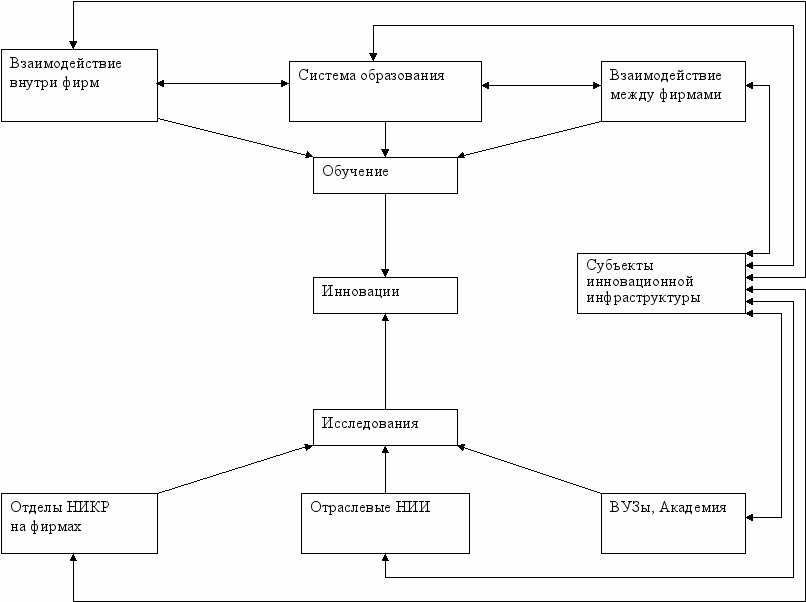

Стратегические аспекты институциональной теории инновационной деятельности представлены на рисунке 19 [23]. Инновационная система определяется как совокупность институтов и организаций, чье взаимодействие обеспечивает формирование, модификацию и диффузию инноваций.

Рисунок 19 - Система инноваций в институциональной концепции [23]

4 НЕКОТОРЫЕ АСПЕКТЫ ПРОЕКТНОГО МЕНЕДЖМЕНТА

Выбор стратегии («видение» развития в долгосрочной перспективе), является основой жизнеспособности компании. Разработка стратегических планов зависит от внешних и внутренних факторов. Внешними факторами, как правило, считаются политические, социальные, экономические и технологические. Они показывают, что можно (возможности) и чего нельзя (опасности) делать при выборе направления развития компании. Внутренние факторы обычно классифицируют как сильные и слабые стороны. Сюда входят менеджмент, техническое оснащение, отличительные способности и финансовые условия. Результатом анализа всех этих факторов является выработка стратегии и выбор портфеля инновационных проектов для ее реализации (рисунок 20) [31].

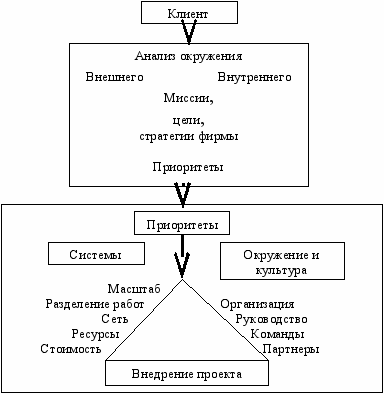

Рисунок 20 - Интерактивное управление проектом

Понятие «инновационный проект», рассмотренное в главе 1, неразрывно связано с понятием «венчурное финансирование». Венчурное (высокорисковое) финансирование — это выделение средств на реализацию научно-технических проектов без каких-либо четких гарантий на успех.

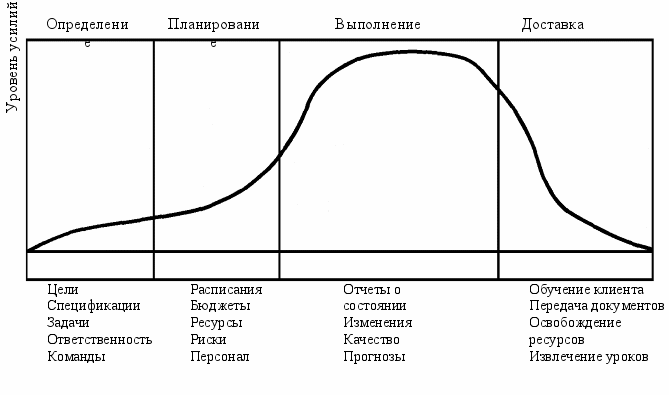

Жизненный цикл проекта означает, что проекты имеют ограниченный отрезок времени существования (рисунок 21). На стадии «определения» проект конкретизируют (определяются спецификации); устанавливают цели проекта; формируют команду; определяют обязанности. На стадии «планирования» уровень усилий возрастает, разрабатывают планы, чтобы определить что повлечет за собой выполнение проекта, когда его нужно завершить, кому он принесет пользу, какой уровень качества работ необходимо поддерживать и какова будет смета затрат. На стадии «выполнения» производят основную часть проектных работ — и физических и умственных. Сдают материальный продукт. В целях контроля проверяют, укладывается ли проект в график работ, в смету, соответствует ли он утвержденным спецификациям. Какие изменения необходимо внести? На стадии “доставка” обычно выполняется передача готового продукта заказчику и, если необходимо, обучение заказчика и передача ему необходимой эксплуатационной и другой документации.

Рисунок 21 - Жизненный цикл проекта

При рассмотрении конкретного проекта необходимо реально оценить возможности его реализации исходя из фактического объема собственных средств предприятия и ожидаемого поступления средств заемного финансирования.От точности и объективности полученных результатов перспективного анализа и оценки проектных денежных потоков зависит дальнейшая судьба разрабатываемого инновационного проекта. Используя количественные и качественные параметры будущего денежного потока, проводят оценку обобщающих показателей эффективности реализации предложенных вложений в научные исследования и разработки. На их основе, с учетом соответствующей степени риска, принимают решение, осуществлять ли проект или отвергнуть его.

В ходе обсуждения возможности поддержки проекта инвесторы должны быть уверены в достоверности предоставляемых им отчетных данных. Подтверждение величины затрат, целевого использования выделенных средств, оценка уровня компетенции персонала могут быть получены лишь благодаря налаженной системе контроля за ходом реализации вложений [32].

Контроль — неотъемлемый элемент процесса управления. Одним из побудительных мотивов его проведения является неопределенность получения планируемых результатов. Для того, чтобы заинтересованные лица могли выявить возможные отклонения в ожидаемых показателях, произошедшие под влиянием объективных или субъективных факторов, разобраться в причинах сложившейся ситуации и провести корректировку, если достигнуты результаты существенно отличающиеся от планируемых, необходимо прибегнуть к реализации комплекса контрольных мероприятий. В результате вырабатывается план работ по устранению отклонений и принимается решение о дальнейшей судьбе проекта. Если устранение отклонений потребовало больших ресурсных затрат и значительно повлияло на эффективность проекта в целом, то возможен вариант принятия решения о его приостановке (рисунок 22).

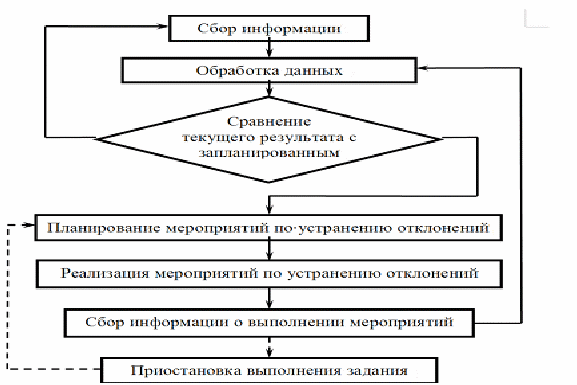

Рисунок 22 - Контроллинг инновационных проектов в программе на стадии реализации

В качестве одной из первостепенных функций управления проектом определяют балансирование временем, затратами и работой при одновременном максимальном удовлетворении запросов клиента [31].

Когда в организации есть целый портфель проектов, выполняющихся одновременно и каждый из них находится на своей стадии жизненного цикла, то тщательное планирование и управление на уровне организации является крайне важным. Менеджеры проекта принимают решения о том, как наиболее эффективно использовать людские и прочие ресурсы для достижения заранее поставленных целей, и затем эти решения претворяют в жизнь. Они составляют планы и графики, стимулируют и контролируют исполнителей. Менеджеры проектов должны уметь распорядиться ресурсами таким образом, чтобы завершить конкретный проект вовремя, уложившись в смету и не нарушив технических условий. Они являются связующим звеном между организацией и заказчиком и должны уметь сочетать ожидания заказчика с тем, что можно и необходимо сделать. Они осуществляют руководство, координацию и объединение усилий членов проектной группы. Менеджеры проектов отвечают за всю работу, при этом часто обладая совсем небольшими полномочиями. Менеджеры проектов зачастую обладают лишь поверхностными знаниями в тех областях, в которых от них требуется принятие решений. В силу этого они вынуждены руководить выполнением проекта посредством стимулирования нужных людей и в нужное время к решению необходимых задач и принятию необходимых решений.

Одной из основных причин, делающих управление проектом жизненно необходимым, является сокращение жизненного цикла производимых продуктов. Сегодня в отраслях высоких технологий жизненный цикл продукта в среднем составляет от полутора до трех лет. Полугодовая задержка проекта в сфере разработки продукции высоких технологий, как правило, ведет к потере 33% потенциального дохода. Скорость вывода на рынок новой продукции с коротким жизненным циклом стала крайне важной для всех организаций ввиду высокой скорости изменения технологий. Скорость становится конкурентным преимуществом. Организации используют методы управления проектами для как можно более быстрого вывода на рынок новой продукции.

Для того, чтобы успешно и в срок доводить проекты до завершения необходимо не только их интегрирование со стратегическим планом компании, но и важна интеграция внутри процесса управления выполняемых проектов. Это социокультурный аспект процесса управления. В отличие от упорядоченного мира планирования проекта, этот аспект включает в себя более запутанный, часто противоречивый и парадоксальный процесс. Внимание сосредоточено на создании внутри организации временной социальной среды, объединяющей способности разных профессионалов, работающих над выполнением проекта. Менеджеры проектов должны чувствовать культуру проекта, стимулирующую коллективную работу и высокий уровень личной мотивации, равно как и возможности быстрого обнаружения и устранения проблем, угрожающих работе над проектом. Этот аспект предполагает и управление взаимодействием проектной и внешней по отношению к ней среды. Менеджеры проектов должны уметь оправдывать ожидания клиентов, получать поддержку высшего руководства, договариваться со своими функциональными коллегами, контролировать исполнителей и т.д. Иными словами, менеджер должен выстроить сеть социального сотрудничества в неоднородном множестве союзников с различными стандартами, убеждениями и перспективами.

4.1 Разработка сетевого плана проекта. Графики Гантта

Сетевой график проекта — это инструмент, используемый для планирования, составления расписания и мониторинга хода выполнения проекта [31]. Сетевой план разрабатывают на основе информации, собранной для структуризации работ и представляет графическую схему последовательности плана работ по проекту. Сетевой график отражает операции проекта, которые необходимо выполнить, логическую последовательность и взаимозависимость этих операций и, в большинстве случаев, время начала и окончания самой продолжительности цепочки операций — критический путь. Сетевой график представляет собой основу информационной системы проекта, которая будет использоваться менеджерами проекта для принятия решений, связанных с управлением времени проекта, его стоимостью и ходом выполнения. Он позволяет определить, какие операции являются критическими и, следовательно, должны выполняться строго по графику, чтобы проект был завершен в запланированные сроки.

Процесс становления сетевого графика похож на процесс структуризации работ. Наборы работ используют для разработки детального сетевого графика для руководителей первого уровня (уровень 3 «Планы» на рисунке 23). Подробные графики проекта для руководителей могут быть объединены в более агрегированную форму, и далее, могут быть сведены к самому общему виду, необходимому для руководителя проекта, высшего руководства и клиента. Этот верхний уровень обычно представлен в виде графика Ганта и называется планом контрольных точек. Достоверность информации на каждом уровне зависит от точности определения набора работ и операций.

Для разработки сетевого графика проекта необходимо определить набор работ. В сетевых графиках под термином «операция» подразумевают неделимый элемент проекта, требующий затрат времени для своего выполнения (например, ожидание подписания контракта, ожидание поступления материалов и т.д.). Операции обычно состоят из одной или более работ из набора работ. Путь — это последовательность связанных взаимозависимых операций. Критический путь — это самый длинный путь во всей системе операций. Если выполнение операции на этом отрезке задерживается, выполнение всего проекта задерживается на такое же время.

Рисунок 24 представляет общий результат для проекта «проект индивидуального заказа». Критический путь обозначен затемненными прямоугольниками и пунктирными стрелками, показывающими зависимость соответствующих операций. Описание операции дано в левом верхнем углу. Сразу же под номером операции приведена ее продолжительность, а над ней — сроки выполнения операции. Рисунок 25 представляет график Гантта. Такие графики достаточно популярны, так как дают четкую и понятную картину проекта в привязке к временной шкале. Они применяются во время планирования, составления расписания ресурсов и отчетов о ходе работ. График Гантта привязан к двум осям плоскости. По оси ординат располагаются операции в порядке возрастания их номеров, а по оси абсцисс откладывается временной горизонт.

Например, «разработка программного обеспечения» имеет продолжительность 18 (затемненные области на графике). Столбец также показывает, что операция может начаться во временной период 2, закончиться в период 20. Но она может завершиться и позже в период 40, потому что у нее есть резерв времени, равный 20 (чистая область в столбце). Когда на временной оси проставляются календарные даты, график Гантта дает еще более ясную картину выполнения проекта, и его можно повесить на стене в компании.

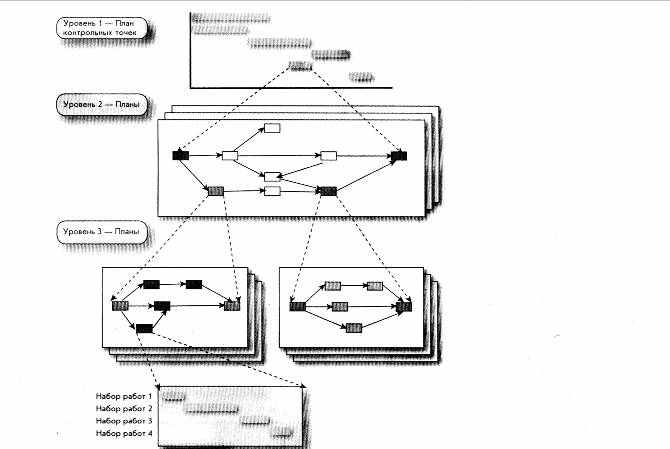

Рисунок 23 - Развертка сетевых графиков

Рисунок 24 - Проект индивидуального заказа. Сетевой график

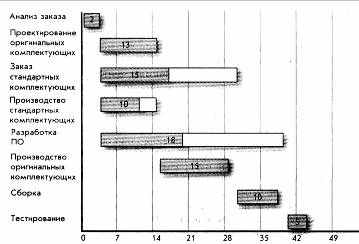

Рисунок 25 - Проект индивидуального заказа. График Гантта

Основным недостатком графика Гантта является отсутствие видимой взаимосвязи между операциями проекта. Например, если резерв времени выполнения операции использован на ранней стадии сетевого графика, он уже не может быть использован на последующих стадиях в той же цепочке операций. Эта зависимость на графике Гантта не отражается. Поэтому график Гантта всегда используют вместе с сетевым графиком. График Гантта является производной от сетевого графика.

4.2 Командный менеджмент

До 80 % успеха при реализации проектов обусловлено слаженной работой проектной команды. Энциклопедический словарь дает широкую интерпретацию английского слова «team» (команда). Из всех определений наиболее интересным является его толкование как стаи. Стая птиц, например, во многих отношениях представляет собой идеальную самоорганизующуюся команду [33]. Хлопая крыльями, каждый гусь создает дополнительную подъемную силу для следующего за ним в стае гуся. Поэтому стая способна преодолеть большие расстояния, чем отдельно летящая птица. Выбившись из стаи, гусь заметно ощущает трудность полета в одиночку и быстро возвращается на свое место. Перенося эти наблюдения на людей можно утверждать, что если они действуют вместе сплоченным коллективом в одном направлении, то достижение желаемых результатов происходит быстрее и легче. Творческое взаимодействие между членами команды приводит к эффекту синергии, способности каждого оптимально интегрируются в общие усилия по достижению намеченных целей.

Можно дать следующее определение команды инновационного проекта — это группа личностей, ответственных за решение задачи, обладающих необходимой профессиональной компетенцией, самостоятельно организующихся для решения этой задачи. Компетенция, задачи и самоорганизация формируют три измерения команды (рисунок 26).

ЗАДАЧИ

КОМПЕТЕНЦИЯ

команда

САМООРГАНИЗАЦИЯ

Рисунок 26. Три измерения команды

Квалификация в команде должна соответствовать поставленным задачам. Важным компонентом профессиональной квалификации является методическая компетентность группы. Она зависит от того, насколько хорошо отдельные сотрудники умеют слушать, учиться от своих коллег и как они сами способны учить тому, что знают и умеют лучше других членов группы. Наряду с методической должна существовать социальная компетентность. Она включает избежание конфликтных ситуаций, создание условий открытого доверительного общения, нахождение компромисса, способности адаптации к коллективу, а также сочетание личных и групповых интересов. Социальная компетентность подразумевает развитие таких способностей, как инициативность и умение брать на себя ответственность, знание места каждого в группе, включая свое положение. Мобильные, умеющие быстро адаптироваться, коммуникабельные, напористые и «гибкие» работники пользуются на рынке рабочей силы спросом даже в условиях высокой безработицы. Еще большим спросом пользуются стратегически, методически и социально компетентные специалисты. Такие компетенции у персонала необходимо развивать наряду с повышением профессионализма каждого сотрудника в группе.

На основании исследований западных специалистов [31] установлено, что команда приступает к реализации задания, выработав на своем первом собрании подход, поведение, распределив роли и обязанности. Выполнение проекта идет по намеченному плану ровно половину выделенного на разработку времени (стадия I). Как показывают наблюдения, момент трансформации группы наступает на полпути выполнения работ (рисунок 27). Происходит основное изменение — отказ от старых норм и стиля поведения и возникновение новых рабочих отношений, которые мобилизуют и наращивают усилия команды для завершения работ (стадия II).

Разрабатываются новые правила, проводится совместная работа над ошибками, выявляются причины их возникновения, оперативно устраняются допущенные отклонения в работе. Все вышеперечисленные действия способствуют формированию в группе новой информационной и коммуникационной культуры. От того, насколько успешным будет переход от стадии I к стадии II и зависит дальнейшая судьба проекта. В совместной работе при решении задач происходит обучение членов команды, улучшается их способность к совместной деятельности. Происходит самоорганизация группы, т.е. после каждого завершенного производственного цикла команда выходит на качественно новый результат (рисунок 28).

Высокий

уровень

Жизненный цикл команды

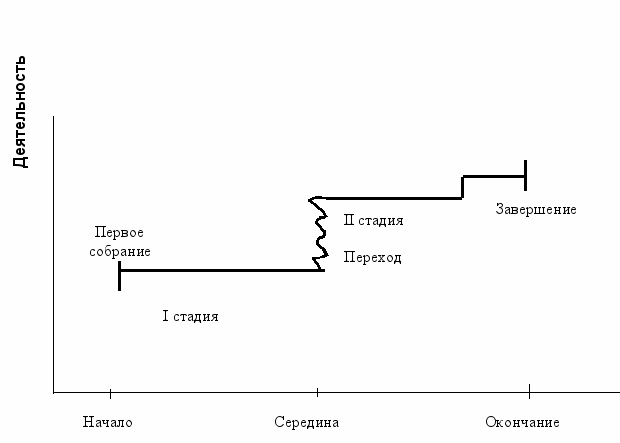

Рисунок 27. Модель прерывистого равновесия развития группы

Рисунок 28 - Результаты команды
