Отчет опроведении научно-исследовательской работы «Разработка методических рекомендаций по описанию и оптимизации процессов в органах исполнительной власти в рамках подготовки внедрения эар» № темы

Вид материалаОтчет
Приложение 2. Типовой план по созданию административных, должностных регламентов и технических заданий на разработку ЭАР
Последовательность работ по разработке административного регламента пилотных ОИВ
Название этапа
Созданы рабочие группы во всех пилотных ОИВ
Этап 2. Описание административно-управленческих процессов пилотных ОИВ
100 % моделей процессов «как есть» согласованы с руководителями пилотных ОИВ и утверждены
Этап 3. Оптимизация административно-управленческих процессов пилотных ОИВ
100 % моделей процессов «как должно быть» согласованы с руководителями пилотных ОИВ и утверждены
Этап 4. Формирование административных регламентов
Разработаны административные регламенты пилотных ОИВ на основе всех моделей процессов «как должно быть»
Способы оперативного контроля результатов этапов
Название этапа

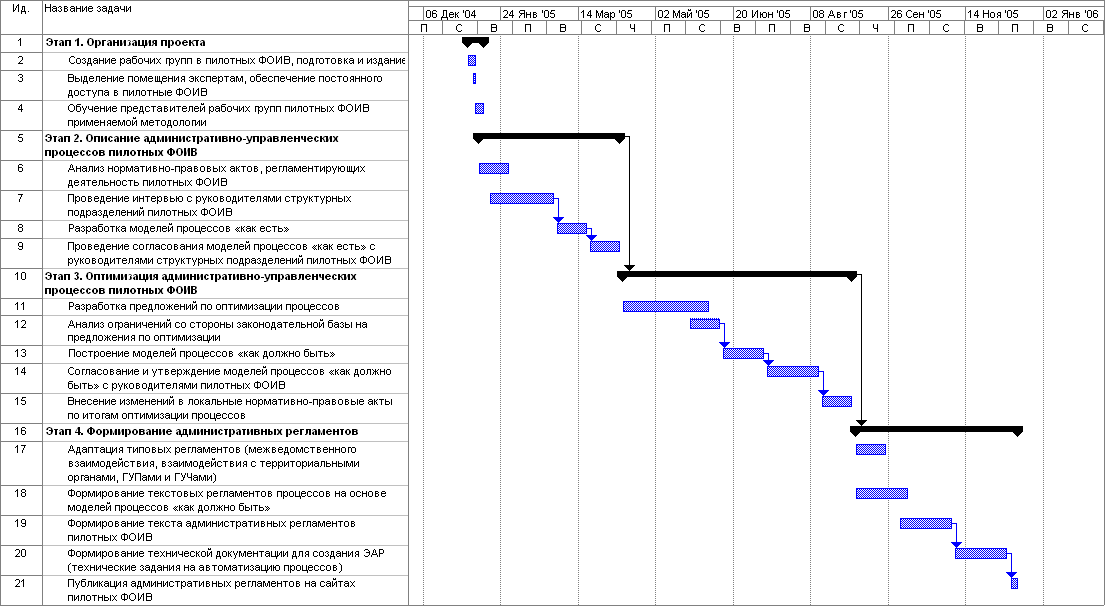

График проекта
Подобный материал:
1   ...   16   17   18   19   20   21   22   23   ...   34

Приложение 2. Типовой план по созданию административных, должностных регламентов и технических заданий на разработку ЭАР


Необходимая информация на входе:
  • Федеральный закон «Об административных регламентах»;
  • Методика описания административно-управленческих процессов
  • Стандарт описания административно-управленческих процессов;
  • Выбранное средство моделирования процессов;
  • Типовой устав проекта по разработке административных регламентов ОИВ;
  • Типовой приказ об организации работ по разработке административных регламентов ОИВ;
  • Модельные нормативные правовые акты об изменении процессов по итогам описания и оптимизации.
  • Типовой регламент взаимодействия министерство - служба (агентство) - территориальные органы;
  • Типовой регламент межведомственного взаимодействия;
  • Типовой регламент взаимодействия ведомство - ГУП, ГУЧ;
  • Типовой регламент взаимодействия ведомство - ОИВ субъектов.



Показатели результативности проекта в целом:


Средняя доля работ государственных служащих пилотных ОИВ, охваченная административным регламентом ОИВ (целевое значение – 80-90%)


Последовательность работ по разработке административного регламента пилотных ОИВ



Название этапа

Содержание работ

Результаты этапа


Этап 1. Организация проекта




Созданы рабочие группы во всех пилотных ОИВ


100% представителей рабочих групп прошли обучение


Экспертам выделены рабочие места во всех пилотных ОИВ








Создание рабочих групп в пилотных ОИВ







Подготовка и издание приказа о начале проекта







Выделение помещения экспертам, обеспечение постоянного доступа в пилотные ОИВ







Обучение представителей рабочих групп пилотных ФОИВ применяемой методологии


Этап 2. Описание административно-управленческих процессов пилотных ОИВ













Анализ нормативно-правовых актов, регламентирующих деятельность пилотных ОИВ



100 % моделей процессов «как есть» согласованы с руководителями пилотных ОИВ и утверждены







Проведение интервью с руководителями структурных подразделений пилотных ОИВ







Разработка моделей процессов «как есть»







Проведение согласования моделей процессов «как есть» с руководителями структурных подразделений пилотных ОИВ


Этап 3. Оптимизация административно-управленческих процессов пилотных ОИВ













Разработка предложений по оптимизации процессов



100 % моделей процессов «как должно быть» согласованы с руководителями пилотных ОИВ и утверждены







Анализ ограничений со стороны законодательной базы на предложения по оптимизации







Построение моделей процессов «как должно быть»







Согласование и утверждение моделей процессов «как должно быть» с руководителями пилотных ОИВ







Внесение изменений в локальные нормативно-правовые акты по итогам оптимизации процессов


Этап 4. Формирование административных регламентов













Адаптация типовых регламентов (межведомственного взаимодействия, взаимодействия с территориальными органами, ГУПами и ГУЧами)

Разработаны административные регламенты пилотных ОИВ на основе всех моделей процессов «как должно быть»


Разработана техническая документация на автоматизацию для 100% описанных процессов








Формирование текстовых регламентов процессов на основе моделей процессов «как должно быть»







Формирование текста административных регламентов пилотных ОИВ







Формирование технической документации для создания ЭАР (технические задания на автоматизацию процессов)







Публикация административных регламентов на сайтах пилотных ОИВ




Итого








Способы оперативного контроля результатов этапов:




Название этапа

Результаты этапа

Ответственный за результат

Срок выполнения этапа (при начале 3 января)


Этап 1. Организация проекта

Созданы рабочие группы во всех пилотных ОИВ

100% представителей рабочих групп прошли обучение

Экспертам выделены рабочие места во всех пилотных ОИВ

Руководитель проекта

(в случае задержки со стороны пилотных ОИВ – руководитель рабочей группы пилотных ОИВ)

12 января


Этап 2. Описание административно-управленческих процессов пилотных ОИВ

100 % моделей процессов «как есть» согласованы с руководителями пилотных ОИВ и утверждены

Руководитель проекта

(в случае задержки со стороны пилотных ОИВ – руководитель рабочей группы пилотных ОИВ)

8 апреля


Этап 3. Оптимизация административно-управленческих процессов пилотных ОИВ

100 % моделей процессов «как должно быть» согласованы с руководителями пилотных ОИВ и утверждены

Руководитель проекта

(в случае задержки со стороны пилотных ОИВ – руководитель рабочей группы пилотных ОИВ)

2 сентября


Этап 4. Формирование административных регламентов

Разработаны административные регламенты пилотных ОИВ на основе всех моделей процессов «как должно быть»


Разработана техническая документация на автоматизацию для 100% описанных процессов

Руководитель проекта

(в случае задержки со стороны пилотных ОИВ – руководитель рабочей группы пилотных ОИВ)

16 декабря



График проекта




ОТЧЕТ О проведении научно-исследовательской работы

«Разработка методических рекомендаций по описанию и оптимизации процессов в органах исполнительной власти в рамках подготовки внедрения ЭАР»

№ темы 4


ЧАСТЬ II

Анализ существующих методик описания и средств моделирования административно-управленческих процессов исходя из требований к ЭАР


Руководитель работ,

Директор Института проблем

государственного и муниципального

управления Государственного университета –

Высшей школы экономики, к.э.н. ___________________ А.В. Клименко


Москва, 2004

Список исполнителей


Директор Института государственного и

муниципального управления ГУ-ВШЭ ___________________ А.В. Клименко

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ ______________________ А.Б. Жулин

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ _____________________ С.М.Плаксин

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ ________________К.И. Головщинский

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ ___________________ Н.М. Сивашева

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ ____________________ И.К. Суворова

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ _______________________ Н.Н. Клищ

сотрудник Института проблем государственного

и муниципального управления ГУ-ВШЭ ___________________ Т.А. Алексеева

м.н.с. Института проблем государственного

и муниципального управления ГУ-ВШЭ ____________________ Т.Е. Марченко


Соисполнители:


ООО «Форс-Центр разработки»,

ООО «БИГ Менеджмент».
