Event-менеджмент
Вид материала | Документы |
СодержаниеТаблица 2.5. Показатели event 2.4.1. Фазы проекта Таблица 2.7. Виды деятельности в evenf-менеджменте Таблица 2.8. Взаимозависимость фаз и вех |
- Основная образовательная программа по направлению подготовки: 080200 «Менеджмент», 406.62kb.
- Кандидат филологических наук, доцент Стороженко, 1181.33kb.
- Менеджмент общая характеристика основной образовательной программы, 149.15kb.
- Конкурса Event Awards 2010, 77.64kb.
- Рабочая программа дисциплины теория менеджмента направление ооп 080200 Менеджмент, 274.54kb.
- Апилат владимир николаевич дата рождения, 25.14kb.
- Рабочая программа дисциплины современный менеджмент направление ооп: 080200 менеджмент, 305kb.
- Програма вступного фахового екзамену для здобуття освітньо-кваліфікаційного рівня "магістр", 403.15kb.
- Менеджмент зовнішньоекономічної діяльності” Галузь знань: 0306 “Менеджмент І адміністрування”, 267.04kb.
- Методические рекомендации по подготовке и выполнению выпускной квалификационной работы, 401.02kb.
| S: Пиковая |численность посетителей
M
Использование 1 вместимости, безопасность, услуги
36
2. Введение
Таблица 2.5. Показатели event
tm: Средняя
продолжительность
пребывания
М: Средняя численность посетителей
| tm = B/G < V
М = B/V =
Характер event с точки ! зрения посетителей
Использование вместимости
! г: Относительная ; продолжительность пребывания
Q: Мультипликатор посетителей
W: Коэффициент сменяемости
s: Пиковое : использование | вместимости
т: Среднее
использование
вместимости
г = tm/V = М/С
Q = G/M = 1/г
W = G/S s = S/K < 1
m = M/K < S
i Соотношение точки | зрения посетителей |и event в целом
Достижение целей отдельных частей мероприятия
I Успех, использование ; всех возможностей
; q: Доля
j использования
I вместимости
| q = G/K = Qxm
| = m/r
j Численность ; посетителей ! по отношению к вместимости
При длительном или продленном мероприятии по данным критериям могут быть оценены определенные составные части мероприятия, дни или места их проведения. Благодаря этому проясняются основные «центры тяжести» (зоны с высокой численностью посетителей) и «узкие места» (зоны с высокой степенью использования вместимости).
2.3.4. Характер event
Каждый event — это мероприятие, однако не каждое мероприятие представляет собой event.
• Каждый event есть мероприятие: это 80 % необходимых предпосылок для того, чтобы провести event стабильно, без сбоев и с низкой степенью рисков.
2.4. £уея/-менеджмент 37
• Не каждое мероприятие представляет собой event: необходима «изюминка», способная сделать мероприятие уникальным.

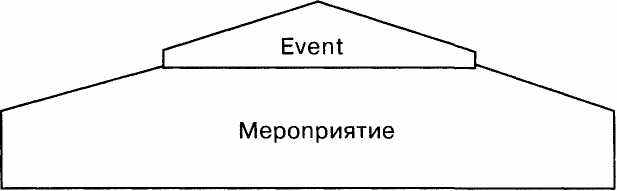

Рис. 2.7. Event и мероприятие
Благодаря чему мероприятие превращается в evenf! Это дополнительные преимущества, «события», которые венчают собой «пик» мероприятия.
2.4. /п>елГ-менеджмент
£уея?-менеджмент включает в себя все планируемые, организуемые, контролируемые и управляемые меры, которые необходимы для проведения исключительного, единственного в своем роде мероприятия — event.
В общем и целом подготовка и проведение event планируются как проект (см. далее). Проект-менеджмент для event во всех подробностях будет рассмотрен в соответствующей главе.
2.4.1. Фазы проекта
Можно выделить следующие фазы и вехи event-менеджмента (табл. 2.6)
Таблица 2.6. Фазы и вехи em»-менеджмента
! Фаза/веха Содержание
! Веха 0: Идея event родилась, ее «призрак» и очертания «ви-
Идея : тают в воздухе».
■ Инициирование j Оформление идеи и определение event; подготовка :
! ' проекта для лиц, принимающих решения
38
2. Введение
Фаза/веха
Содержание
Веха 1: Да/Нет
Принятие решения о проведении evenf-мероприя-тия (либо об отказе от планирования проекта). Заявление об event внутри организации, назначение исполнителей и руководителей проекта (с настоящего момента event — внутреннее дело фирмы)
Старт
Фаза планирования: распределение задач, формирование команд, планирование хода мероприятия, примерное планирование
Веха 2: Вперед/Стоп
Принятие решения о подготовке (либо о ее прекращении), определение сметы, публичное заявление об event (с данного момента отказ от проекта влечет за собой финансовый и моральный ущерб)
Подготовка
Окончательное планирование: подготовка и организация evenf-мероприятия; задания и поручения, приглашения
Веха 3:
Точка
невозвращения
Начало фазы пуска: активизация и предъявление требований к планированию; отныне возникающие затраты имеют больший объем (последняя возможность для принятия окончательного решения, в дальнейшем отступление уже едва ли будет возможно)
Пуск
Наступление event, активная деятельность по обустройству места проведения, монтажу сооружений и оборудования, поставкам, обеспечению прибытия
Веха 4: Открытая дверь
event стартует; официальное открытие, приветствие (возможно позднее)
Действие
Ход even-мероприятия: от открытия до закрытия. Время контакта принимающей стороны и приглашенных — гостей/посетителей
[ Веха 5: | Окончание eve/tf-мероприятия, официальное закры-
i Окончание тие, прощание (возможно раньше) t
Последействие
Завершение evenf-мероприятия: работы на месте проведения, демонтаж сооружений и оборудования, возврат поставок, организация отъезда
Веха 6: Завершение
Прекращение действий и окончание расчетов (насколько это возможно)
2.4. £л>ея?-менеджмент
39
Фаза/веха | Содержание |
Подведение итогов | Заключительные организационные работы. Обработка данных, финансовый отчет |
Веха 7: Окончание проекта | Проект закрыт |
Для каждой фазы характерны свои виды деятельности (табл. 2.7).
Таблица 2.7. Виды деятельности в evenf-менеджменте
| Планирование | Организация | Проведение | Контроль | Управление |
Инициирование | Определение event | — | — | — | — |
Старт | Планирование | Распределение задач | — | | — |
Подготовка | Окончательное планирование | Подготовка | Подготовка | Контроль планирования | Внесение изменений, адаптация |
Пуск | Детальное планирование | Предварительный пуск. Адаптация | Монтаж оборудования | Контроль планирования | Вмешательство, внесение изменений |
Действие | Адаптация | Проведение | Контроль | Вмешательство | |
Последействие | | | Демонтаж оборудования, последующие действия | Оценка результатов | |
Подведение итогов | Последующие шаги | | Итоговый финансовый отчет | Извлечение уроков | |
40
2. Введение
Перечень фаз проекта также может служить основой для календарного плана-графика. Собственно сроки могут существенно различаться. В главе «Примеры» в подробностях приведены типичные последовательности событий и календарные планы-графики. Вехи определяются окончанием фаз (см. «Контрольные таблицы») (табл. 2.8).
Таблица 2.8. Взаимозависимость фаз и вех
Веха | Срок | Фаза | Продолжительность J |
ВО: Идея | | Инициирование | |
В1: Да/Нет | | Старт | |
В2: Вперед/Стоп | | Подготовка | |
ВЗ: Точка невозвращения | | Пуск | |
В4: Открытая дверь | | Действие | |
В5: Окончание | | Последействие | |
В6: Завершение | | Подведение итогов | |
В7: Окончание проекта | | | |
