Ооо «фирма «ххх» инвестиционный проект расширение производства питьевой воды тм «ахтарская»

Вид материалаДокументы

Содержание


Производственный план Предынвестиционные затраты
Инвестиционная фаза
Контактные данные
Финансирование строительства
Итого по всему оборудованию
ИТОГО стоимость оборудования DDU Ростов-на-Дону
Итого затраты на оборудование составят 61 805 946 рублей с НДСв текущих ценах.
Затраты на запуск производства
Оборотный капитал
Подобный материал:
1   ...   11   12   13   14   15   16   17   18   ...   33

Производственный план

Предынвестиционные затраты


На дату разработки проекта Инициатор предпринял следующие шаги по организации нового производства:

Приобретен земельный участок общей стоимостью 16 млн. рублей (рыночная стоимость по итогам экспресс-оценки).

Разработаны и обустроены две скважины, балансовая стоимость оборудования ~44 тыс. рублей

Построена и готова к эксплуатации трансформаторная подстанция стоимостью 1 528,4 тыс. рублей.

Проведено исследование воды в Пятигорском НИИ курортологии

ИТОГО затраты Инициатора на подготовительном этапе составили 17,6 млн. руб. (данные расчетные).

Инвестиционная фаза


Организация проекта предполагает следующие вложения:

Разработка проектно-сметной документации и строительство нового промышленного здания общей стоимостью около 40,6 млн.

Закупку оборудования, доставку, монтаж и запуск цеха общей стоимостью около 61,8 млн. рублей

Закупку 20 автомобилей Hyundai Porter для обеспечения возросшей потребности службы доставки на сумму 8,4 млн. рублей.

Строительство 10 новых павильонов на территории Ростова-на-Дону и области для обеспечения сбыта продукции общей стоимостью 7,5 млн. рублей.

Закупку прочих основных фондов для обеспечения деятельности нового предприятия на сумму 0,3 млн. рублей.

ИТОГО суммарно проект оценивается в 136,2 млн. рублей (с НДС).


Строительство


По предварительным расчетам затраты на строительство нового промышленного здания составят 40,6 млн. руб. (34,5 млн. рублей без НДС).

По заказу Инициатора проекта фирма ОАО "Ростовгражданпроект" разработала ориентировочную смету затрат на СМР, на основе которой были проведены предварительные расчеты проекта.

Подрядчик на строительство будет определен по итогам тендера. Основной кандидат, рассматриваемый ООО Фирма ХХХ – «Ростовгорстрой».

Контактные данные




Проектный институт "Ростовгражданпроект"

344010, г. Ростов-на-Дону
пр. Буденновский, 62
Телефон: 232-75-89



ООО УК "Ростовгорстрой".

344018, г. Ростов-на-Дону,

пр. Буденновский, 106

Телефон: 232-36-15


Финансирование строительства


Согласно расчетам затраты на новое строительство будут финансироваться совместно Инициатором проекта (за счет собственных средств) и Инвестором (привлеченный капитал) по следующим статьям затрат:

Инвестор финансирует все затраты на строительство, за исключением суммы в 3 000 000 рублей, отнесенной на участие Инициатора и включающей в себя благоустройство и ограждение территории, а также проектный надзор над ходом строительства.


Оборудование


По заказу Инициатора проекта компания R.BARDI предоставила смету затрат на оборудование для нового производства.

Итальянская компания R.BARDI - один из мировых лидеров в области производства комплексных линий для розлива воды. Среди клиентов R.BARDI - транснациональные компании, специализирующиеся на розливе напитков: Nestle, Coca-Cola. Pepsi, etc. Компания действует на мировом рынке разливочных машин средних и больших размеров, уделяя особое внимание развивающимся рынкам, таким как Россия, Восточная Европа и Латинская Америка.

Таблица 3 Предложение компании RBardi №35488-WЕ предложение 2199.09 от 10.12.2009

Планировка TMG 72403922 B1 предложение 626.2009 от10.12.2009



Наименование оборудования

Цена, EUR

Цена6, руб.

1

Загрузочный и разгрузочный конвейера (только II-рой этаж)

63 840

2 553 600

2

Автоматическая установка для контроля плотности бутылей объёмом 5 галлонов

47 300

1 892 000

3

Бутыломоечная машина мод. VICTORIA 5G МS 16- 35-4R

132 335

5 293 400

4

Комплектующие для обработки бутылок

31 800

1 272 000

5

Моноблок наполнителя и укупорщика, мод. RL4/3 + TP1

94 715

3 788 600

6

Комплектующие для наполнителя и укупорщика

31 500

1 260 000

7

Устройство (сливер) для накладки термоусадочного кольца безопасности на бутылях

41 000

1 640 000

8

Лазерная установка для кодировки колпачка

24 000

960 000

9

Генератор озона для конечного ополаскивания бутылей после мойки

25 500

1 020 000

10

Группа выемки и загрузки стеллажей

185 671

7 426 840

11

Группа транспорта стеллажей

167 827

6 713 080

12

Система водоподготовки производит-ю 32 м2/час

280 000

11 200 000

13

Компрессор и ресивер

47 660

1 906 400



Итого по всему оборудованию:

1 173 148

46 925 920




Доставка, монтаж, наладка

136 300

5 452 000



ИТОГО стоимость оборудования
DDU Ростов-на-Дону


1 309 448

52 377 920



Стоимость с НДС, 18 %

1 545 149

61 805 946

Итого затраты на оборудование составят 61 805 946 рублей с НДС
в текущих ценах.

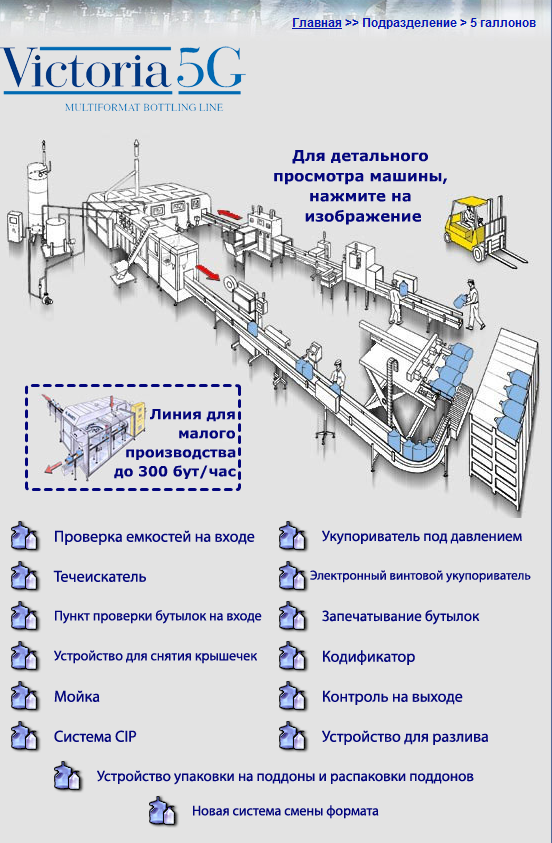

Рисунок 8 Схема размещения основных блоков на линии розлива, Bardi

Затраты на запуск производства


Включены в стоимость специалистами-производителями оборудования.

Справочно: сумма затрат составит 5 452 000 рублей.

Оборотный капитал


Согласно расчетам затраты на оборотный капитал (закупку материалов и погашение обязательных платежей, в т.ч задолженности перед работниками и налоговыми органами) будут произведены из поступлений от реализации продукции и не требуют дополнительного финансирования.
