2.1.2 Финансовая реализуемость проекта

Предполагает положительное значение чистого денежного потока на каждом шаге реализации проекта.

Денежные потоки проекта (КЭШ ФЛОУ), тыс.руб.

Денежные

потоки

Годы

0

1

2

3

4

1.Инвестиционная деятель-

ность
















    1. Приобретение

оборудования
















1.2 Маркетинг
















1.3 Создание запасов
















2. Операционная деятельность
















2.1 Поступление выручки
















2.2. Переменные затраты
















2.3. Постоянные затраты
















2.4. Пополнение запасов
















2.5 . Налоги















  1. Финансовая деятель-

ность
















9.1 Акционерный капитал
















9.2 Кредит
















9.3 Погашение кредита
















9.4 Выплата процентов
















10. Итоговый ЧДД с учетом финансовых потоков
















11. ЧДД накопительным

итогом

















2.2 Риски инвестиционных проектов

2.2.1. Риски, их классификация, сущность управления


13

Риск и неопределенность

Неопределенность - неполнота и неточность информации об условиях реализации проекта и, как следствие, появление непредсказуемых событий. В результате возникают ситуации неполучения ожидаемого инвестором дохода.


Риск - степень вероятности неполучения дохода в ожидаемых размерах.


Классификация рисков :

- по причинам возникновения: внутренние (диверсифиципуемые) и внешние (недиверсифицируемые)

- по степени влияния на проект и предприятие (допустимые, критические и катастрофические)

.























































14


Сущность управления рисками

Управление рисками включает:

- идентификацию

- анализ и оценку

-разработку стратегии (страхование, резервирование ресурсов, отказ от рисков) и тактики сглаживания рисков (контроль уровня и соотношения затрат, ценовое регулирование, управление соотношением собственных и заемных источников финансирования, оптимизация налогообложения, регулирование дивидендных платежей, регулирование продаж, контроль за использованием производственных мощностей, создание резервов ресурсов, мониторинг состояния внешней среды и хода реализации проекта)















































2.2.2 Методы анализа и оценки рисков


15

1. Экспертный метод. Связывает рисковую премию с факторами рисков

Факторы и виды рисков

Премия за риск, %

1. НИОКР продолжительностью менее 1 года

3-6

2. НИОКР продолжительностью свыше1 года

7-15

3. Новизна применяемой технологии

2-4

4. Неопределенность спроса на новую продукцию

5-10

5. Нестабильность спроса на продукцию

0-3

6. Неопределенность внешней среды (природно-климатических условий)

0-5

7. Неопределенность процесса освоения применяемой техники и технологии

0-3


Экспертный метод применяется при формировании агрегированной премии за риск (в зависимости от класса инвестиций)


Класс инвестиций

Премия за риск, %

1. Вложение с целью сохранения рыночных позиций (качество продукции, продвижение)

1

2. Инвестиции в обновление основных фондов

7

3. Инвестиции в новые технологические решения с целью экономии затрат

10

4. Вложения в расширение производства на новой технологической основе

15

5. Венчурные инвестиции

20


2.Статистический метод. Используется при сценарном подходе. Метод сценариев состоит в определении показателей эффективности по различным сценариям изменения входных переменных. Оценка вероятности сценария может выполняться на основе дерева целей либо с использованием имитационных методов.

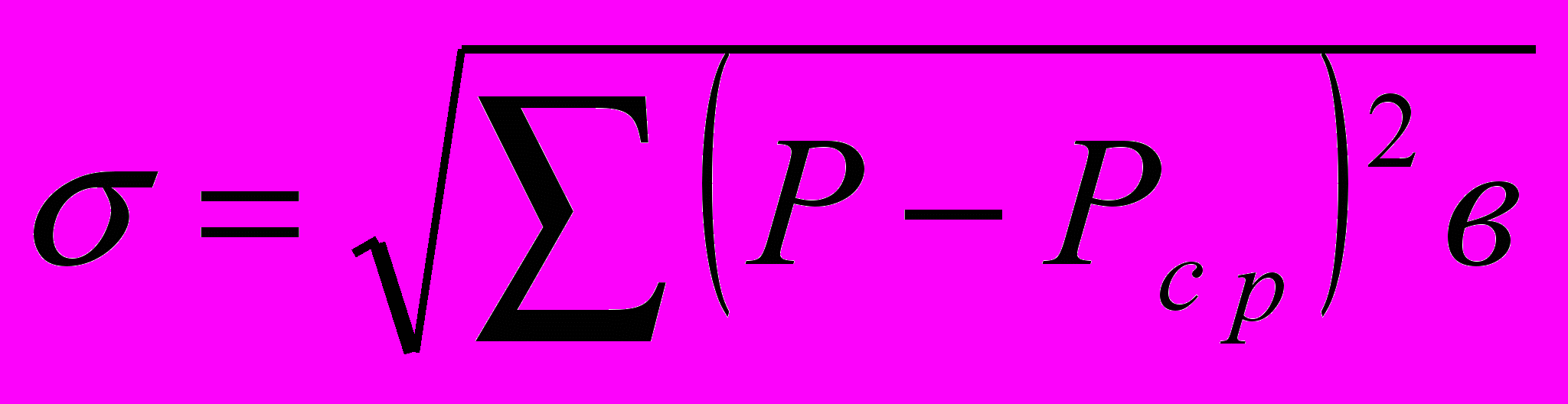

Измерителем риска служит вариация (среднее квадратичное отклонение)

Р – расчетное значение показателя эффективности ( NPV или IRR) , Рср – математическое ожидание , в – вероятность получения данного значения показателя эффективности

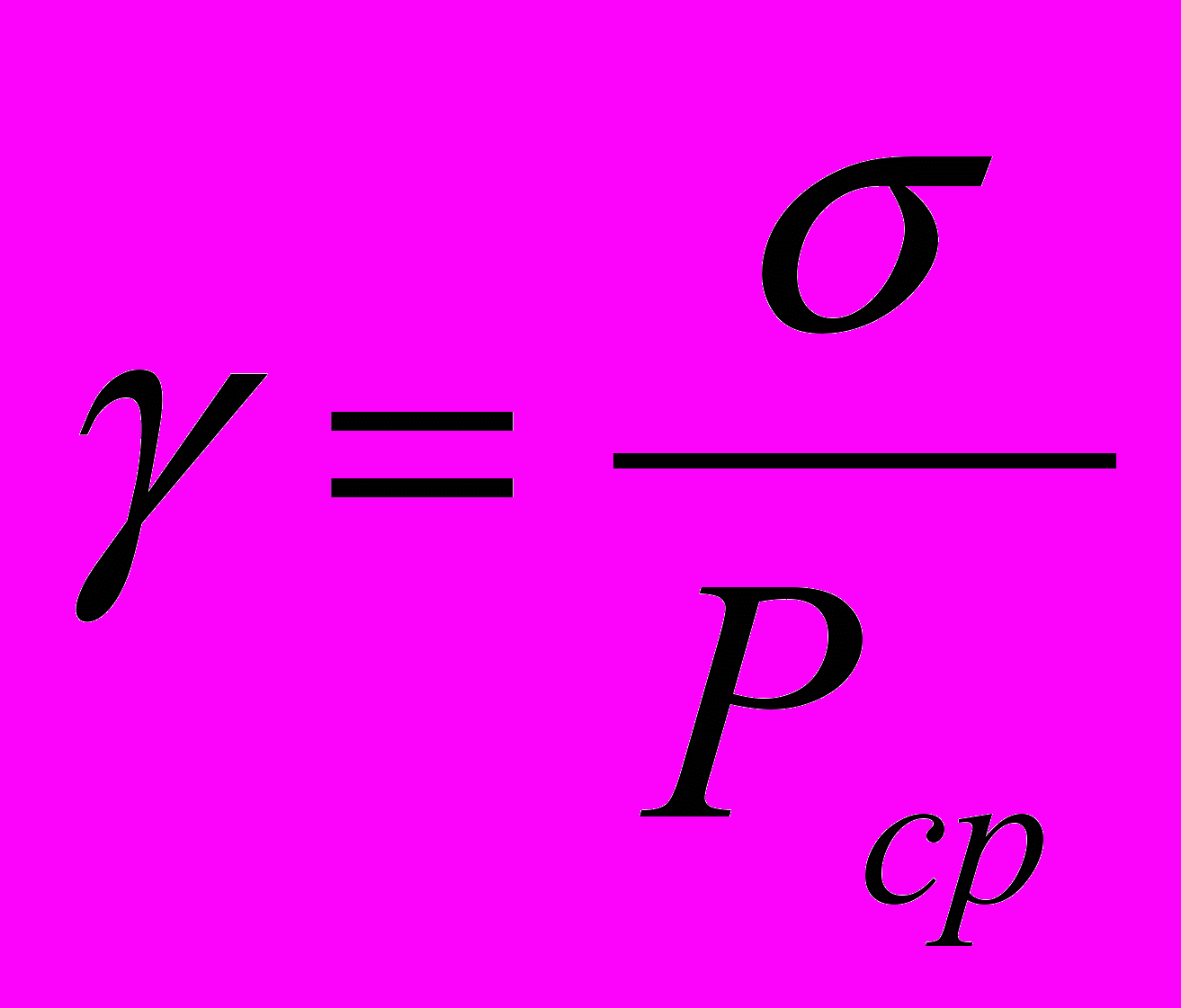

Коэффициент вариации

По величине коэффициента вариации судят об уровне риска проекта.
