5 РАСЧЕТ РЕСУРСОВ ДЛЯ ВЫПОЛНЕНИЯ СОСРЕДОТОЧЕННЫХ ЗЕМЛЯНЫХ РАБОТ
Для выполнения сосредоточенных земляных работ принимаем скрепер ДЗ-20 в сцепе с трактором Т-130 (вместимость ковша 7м3) Расчет удобно вести в табличной форме.
Таблица 5.1 – Расчет потребности основных машин для выполнения сосредоточенных земляных работ
Пикет | Дальность перемещения грунта, м | Рабочий объем, м3 | Производительность, м3/смену | Источник обоснования норм выработки | Трудоемкость работ, маш.-смен | Принятое количество машин | Время выполнения работ | |
Смены | Дни | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 |
Разработка и перемещение грунта скрепером ДЗ-20 в сцепе с трактором Т-130 | ||||||||
52- -56 Итого: | 300 400 | 21296 24200 | 216 170 | §Е2-1-21, табл. 2, п. 2б, 2г | 98,59 142,35 | 16 | | |
45496 | 240,94 | 15 | 7,5 | |||||
110- -115 Итого: | 400 500 | 42350 23595 | 170 140 | 249,12 168,54 | | | ||
65945 | 417,66 | 26 | 13 | |||||
176- -181 Итого: | 200 300 | 44770 12342 | 296 216 | 151,25 57,14 | | | ||
57112 | 208,39 | 13 | 6,5 | |||||
Всего: | 168553 | | 866,99 | 54 | 27 |
Порядок расчетов следующий.
Данные для гр.1, 2 и 3 берем из Ведомости сосредоточенных земляных работ (табл. 1.3 на стр. 16).
Производительность скрепера определяем по ЕНиР, Сборник Е2, Выпуск 1. Соответствующие сведения заносим в графы 4 и 5.
Трудоемкость работ (гр.6) определяется по формуле (26), т.е. делением данных гр.З на гр.4. Результаты деления с точностью до 0,01 записываем в гр.6.
После этого необходимо определить количество скреперов. Из формулы (27) видно, что для этого кроме трудоемкости работ необходимо также знать сроки выполнения работ, которые определяются следующим образом.
Зная исходное условие, - сосредоточенные земляные работы должны быть закончены до подхода к этому участку отряда линейных земляных работ, - и принимая начало выполнения сосредоточенных земляных работ на первом участке одновременно с началом выполнения линейных земляных работ, сроки определяются временем передвижения отряда линейных земляных работ. Другими словами срок выполнения сосредоточенных земляных работ на данном участке не должен превышать времени передвижения отряда линейных земляных работ от начала строящегося участка дороги до этого участка сосредоточенных земляных работ.
Выполним расчеты.

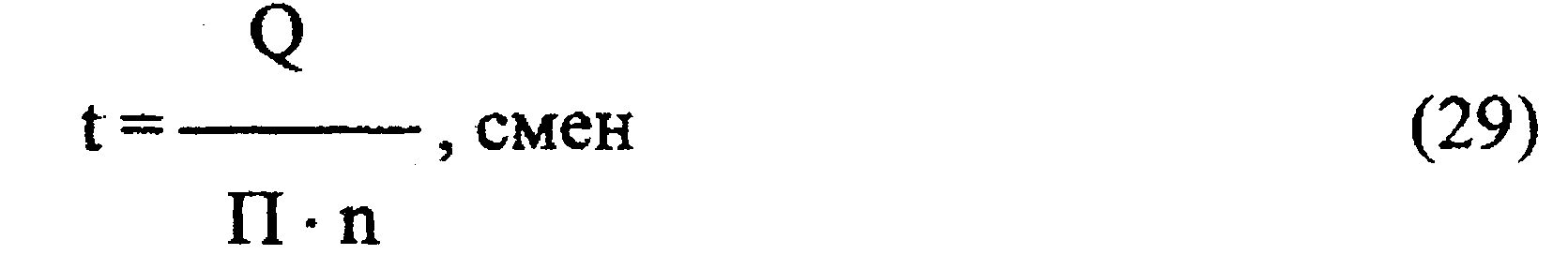

Объединим формулы (26) и (27) и выразим результат относительно t:
Время передвижения отряда линейных земляных работ от начала строящегося участка до первого участка сосредоточенных земляных работ:

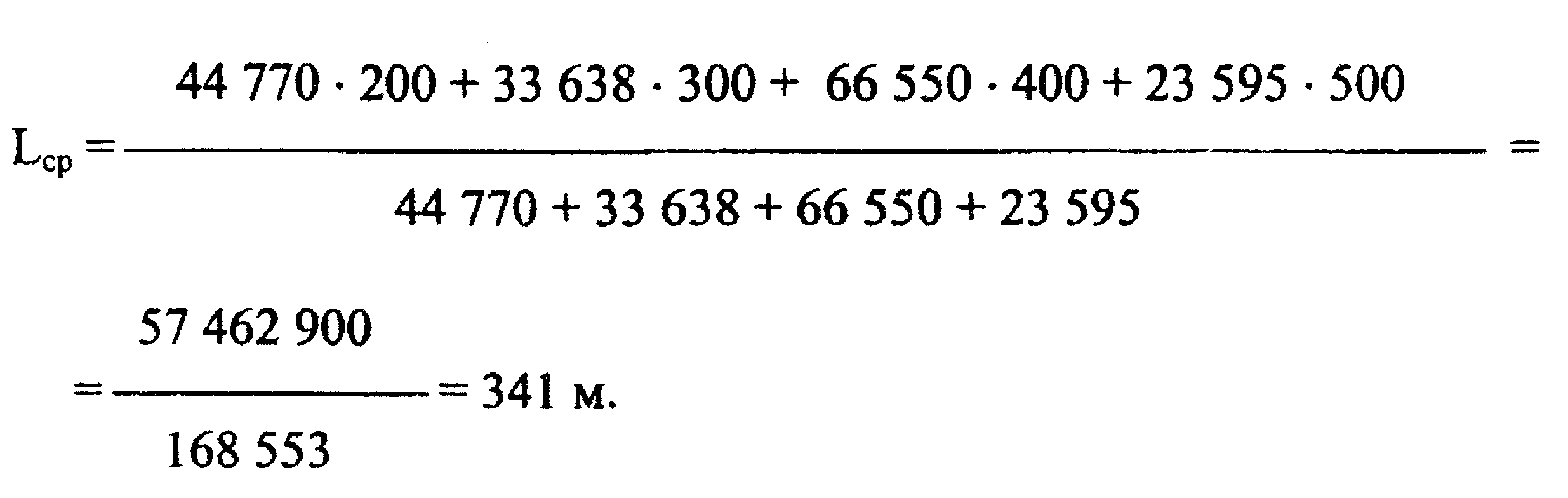

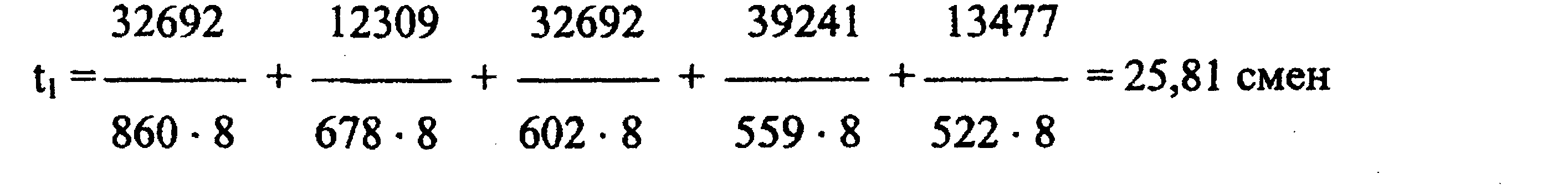

В числителях этого расчета - рабочие объемы линейных земляных работ от начала строящегося участка дороги до первого участка сосредоточенных земляных работ, т.е. от ПК 0+00 до ПК 52+00 (см. табл. 1.2):
32 692 -до 100 м
12 309-до 150 м
32 692-до 180 и т.д.
В знаменателях - соответствующие производительности скрепера и их количество. Заметим, что все это на линейных земляных работах, т.к. мы определяем время передвижения отряда линейных земляных работ.

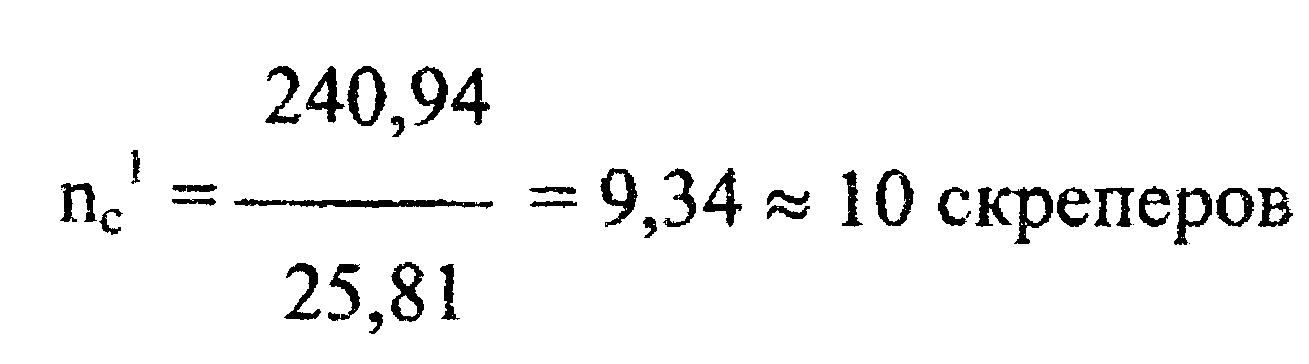

Согласно формуле (27) необходимое количество скреперов для выполнения сосредоточенных земляных работ на первом участке, исходя из рассчитанного срока
(округляем в большую сторону, т.к. 9,34 – это минимум).
Аналогично время передвижения отряда линейных земляных работ от начала строящегося участка до второго участка сосредоточенных земляных работ
t2общ = t1 + t2 (30)
В числителях этого расчета - рабочие объемы линейных земляных работ между первым и вторым участками сосредоточенных земляных работ, т.е. от ПК 56+00 до ПК 110+00 (см. табл. 1.2). В знаменателях - соответствующие производительности скрепера и их количество.

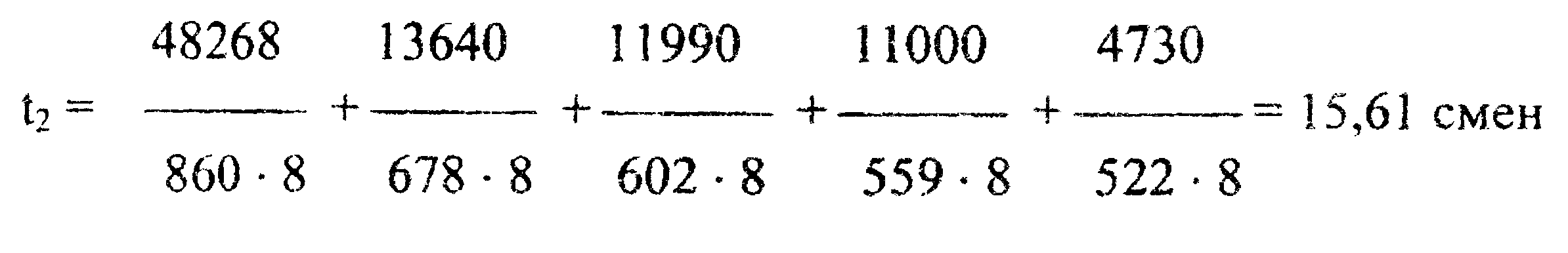

t2общ = 25,81 + 15,61 = 41,42 смен

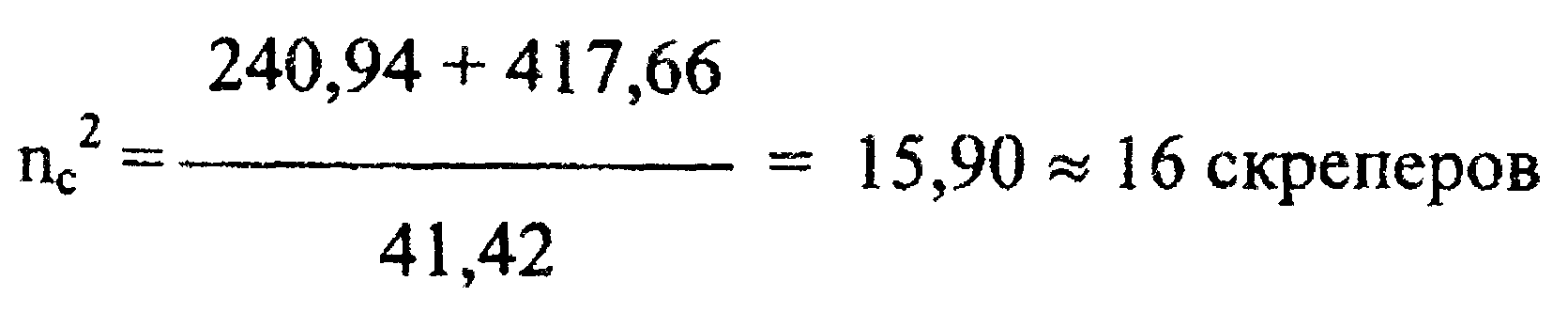

Согласно формуле (27) необходимое количество скреперов для выполнения сосредоточенных земляных работ на втором участке, исходя из рассчитанного срока,
Аналогично рассчитываем время передвижения отряда линейных земляных работ от начала строящегося участка до третьего участка сосредоточенных земляных работ

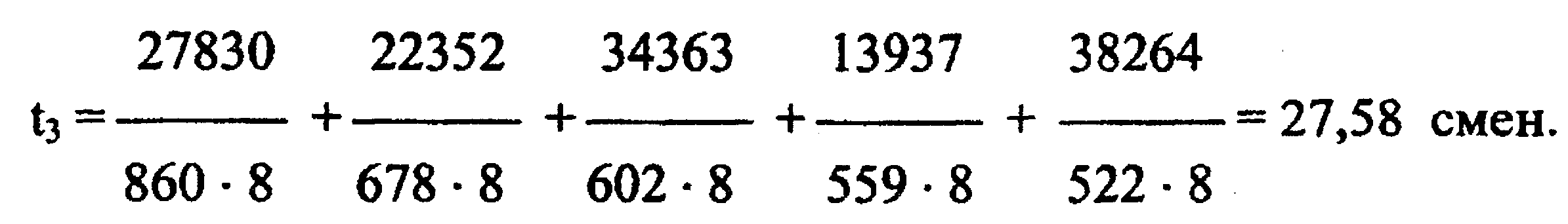

t3общ = 25,81 + 41,42 + 27,58 = 94,81 смен

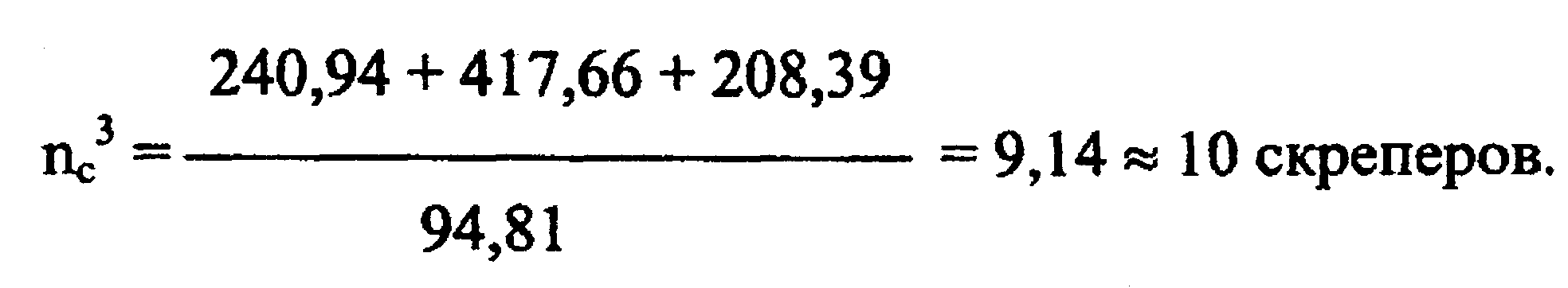

Согласно формуле (27) необходимое количество скреперов для выполнения сосредоточенных земляных работ на третьем участке, исходя из рассчитанного срока

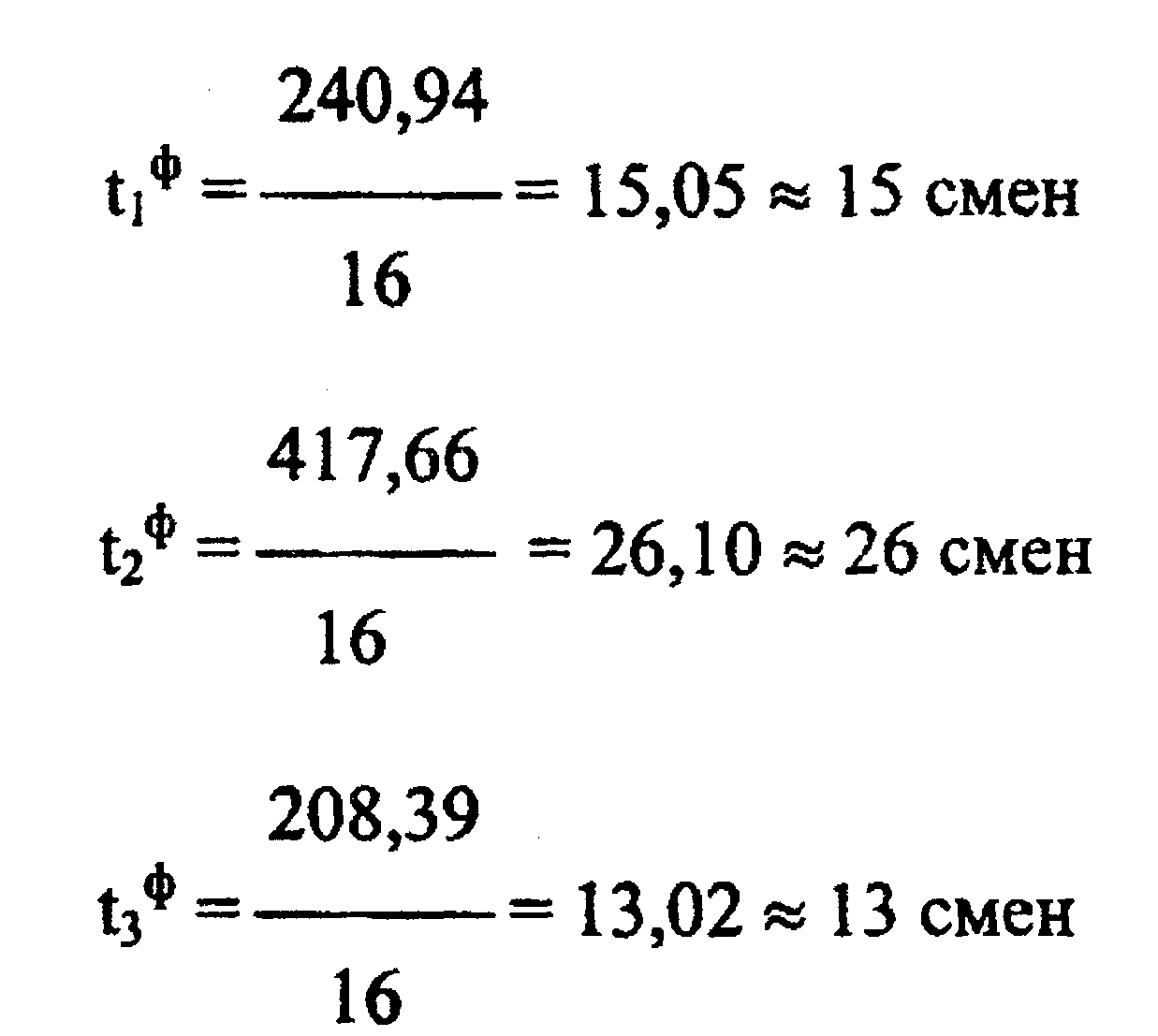

Из трех полученных значений потребного количества скреперов выбираем большее и рассчитываем фактические сроки выполнения сосредоточенных земляных работ на каждом из участков.
Для большей уверенности можно выполнить еще одну проверку: если все расчеты выполнены правильно, то должны соблюдаться следующие условия:
t1ф ≤ t1 (31)
t1ф + t2ф ≤ t1 + t2 (32)
t1ф + t2ф + t3ф ≤ t1 + t2 + t3 (33)
Проверим соблюдение условий.
15 < 26;
15 + 26-41; 26+15 = 41; 41=41;
15+26+ 13-54; 26+ 15 + 27 = 68; 54<68.
Все условия выполнены, следовательно, потребное количество скреперов определено правильно.
По полученным данным заполняем графы 7, 8,9 таблицы 5.1.
Комплектующие машины в отряде сосредоточенных земляных работ укомплектуем, исходя из среднего темпа выполнения работ:
Разравнивание грунта

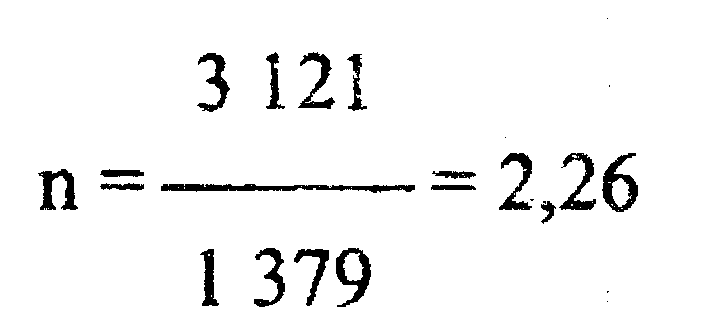

Производительность бульдозера ДЗ-110 на разравнивании фунта составляет 1 379 м3/смену (см. стр. 44). Тогда потребное их количество:
Уплотнение грунта

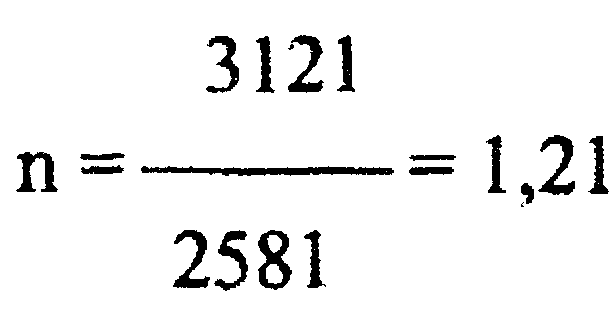

Производительность катка ДУ-16В составляет 2 581 м3/смену (см. стр. 45), а потребность в катках
Потребность в тракторах-толкачах
Для рассматриваемых условий (согласно табл. 1.3 и формуле (28))
.

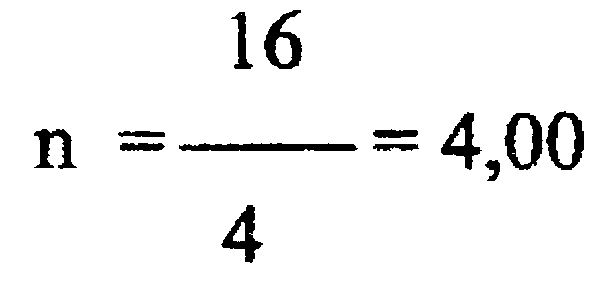

Таким образом, согласно табл. 4.2 для обслуживания скреперов в среднем потребуется на каждые 4 скрепера 1 трактор-толкач, т.е. всего
Остальные технологические процессы: отделочные работы, рекультивация и др. планируется осуществлять силами отряда линейных земляных работ.

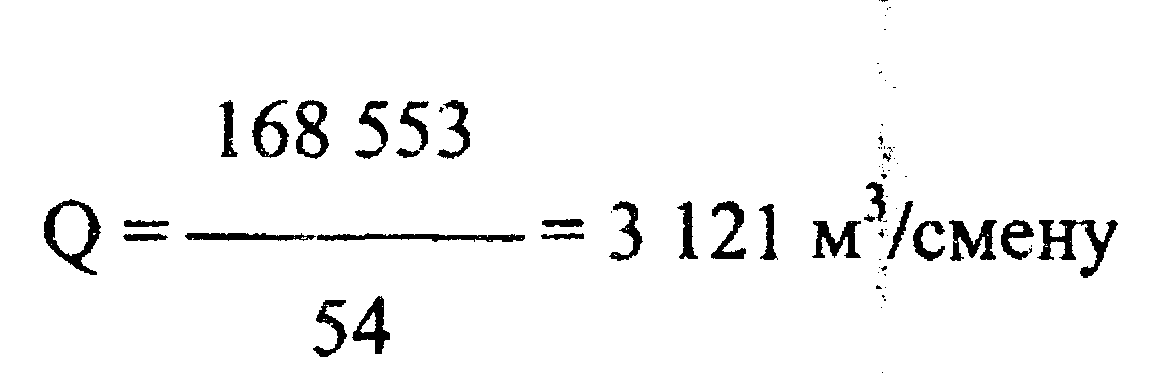

Таблица 5.2 – Состав отряда сосредоточенных земляных работ при среднем темпе 3121 м3/смену (на одну смену)
Наименование машин | Кол-во машин | Коэфф-т использ. | Квалификация рабочих | Кол-во рабочих |
Скрепер ДЗ-20 в сцепе с трактором Т-130 | 16 | 1,00 | Машинист 6 разряда | 16 |
Трактор-толкач Т-130 | 4 | 1,00 | Тракторист 6 разряда | 4 |
Бульдозер ДЗ-110 | 3 | 0,75 | Машинист 6 разряда | 3 |
Каток полуприцепной ДУ-16В | 2 | 0,60 | Машинист 6 разряда | 2 |
Всего рабочих на машинах: | | | 25 | |
Рабочих 2 разряда при машинах: | | | 2 | |
Рабочих 4 разряда на ремонте машин: | | 7 | ||
Всего рабочих в смену: | | | | 34 |
6 ТЕХНОЛОГИЧЕСКАЯ КАРТА
Согласно заданию в курсовом проекте должна быть разработана технологическая карта либо на сооружение земляного полотна, либо на строительство одного из конструктивных слоев дорожной одежды.
В настоящих методических указаниях этот раздел детально не объясняется по нескольким причинам: это и сложность отображения всего многообразия технологических карт, и наличие многочисленных учебников и пособий, включающих типовые технологические карты и др. Ограничимся лишь основными рекомендациями и требованиями.
Перед разработкой технологической карты нужно тщательно изучить технологические правила выполнения заданного процесса, причем не только по учебнику или конспекту, но и по соответствующему норматив» ному документу (ВСН, СН, СНиП), шифр которого и точное название можно узнать у руководителя курсового проектирования.
Особенно полезно воспользоваться ВСН 13-73 «Методика составления технологических карт на выполнение основных дорожно-строительных работ», регламентирующими порядок разработки, содержание и форму технологических карт, а также примеры 10 типовых технологических карт.
Примеры технологических карт имеются в ВСН 10-72 «Технологические схемы комплексной механизации основных видов дорожно-строительных работ», в «Справочнике техника-дорожника», в учебниках по предмету и др. Можно воспользоваться также отдельно издаваемыми типовыми технологическими картами. При этом, поскольку формы документов, выходящих в различных ведомствах, неодинаковы, то их необходимо выполнять применительно к ВСН 13-73.
Из семи разделов технологической карты в курсовом проекте нужно выполнить лишь два: II и IY.
Содержание этих разделов следующее.
II Технологическая последовательность процессов с расчетом объемов работ и потребных ресурсов
Раздел исполняется в виде таблицы следующей формы (см. табл. 6.1)
Таблица 6.1 – Указать вид работ, для которых составлена технологическая карта
№ процессов | № захваток | Источник обоснования норм выработки (ЕНиРы и расчеты) | Описание рабочих процессов в порядке их технологической последовательности с расчетом объемов работ | Единица измерения | Количество на ……пог.м | Производительность в смену | Потребность машиносмен |
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 |
| | | | | | | |
В заголовке графы 6 указывается длина захватки. Она численно равна расчетной скорости потока.
Если нормы выработки (производительности) машин рассчитаны не по ЕНиР, а по формулам, то после технологической карты в пояснительной записке должны следовать «РАСЧЕТЫ К ТЕХНОЛОГИЧЕСКОЙ КАРТЕ НА ...», в которых должны быть приведены расчетные формулы в общем виде, их расшифровка и собственно расчеты.
Пример оформления расчетов приведен ниже.
