1. Порядок выполнения курсового проекта

Вид материалаКурсовой проект
2.Сетевой график строительства
Таблица 4 Карточка-определитель работ сетевого графика
Подобный материал:
1   2   3   4   5   6   7   8   9   ...   13

2.Сетевой график строительства

При разработке сетевого графика (рис. 4) согласно заданию руководителя возможны следующие варианты:

1) безмасштабный сетевой график строительства объекта, рассчитанный секторным методом;

2) сетевой график строительства объекта в масштабе времени с построением оптимизированного графика движения рабочих, эпюры капиталовложений, графика поставки строительных материалов [Error: Reference source not found].

Рис. 4. Пример составления сетевого графика

Сетевой график может быть разработан очень детально на строительные работы по возведению части здания и служить документом оперативного планирования и управления, он может быть рассчитан табличным методом с указанием всех имеющихся частных и общих резервов времени работ.

На основе расчетных данных календарного плана составляют карточку-определитель (табл. 4) и сетевую модель технологии производства СМР, при построении которой соблюдают условия наличия фронта работ, обеспечения строительной техникой, рабо­чими и правила построения сетевых графиков [].

Таблица 4

Карточка-определитель работ сетевого графика

№ п/п

Шифр работ

Наименование работ

Объем, ед.

Норма времени

Затраты труда, чел.-дн

Требуемые машины

Число смен

Численность рабочих в см

Состав бригады

Продолжительность работы, дн

ед. изм.

кол-во

чел.-ч

маш.-ч

наимен.

кол-во

маш.-см

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

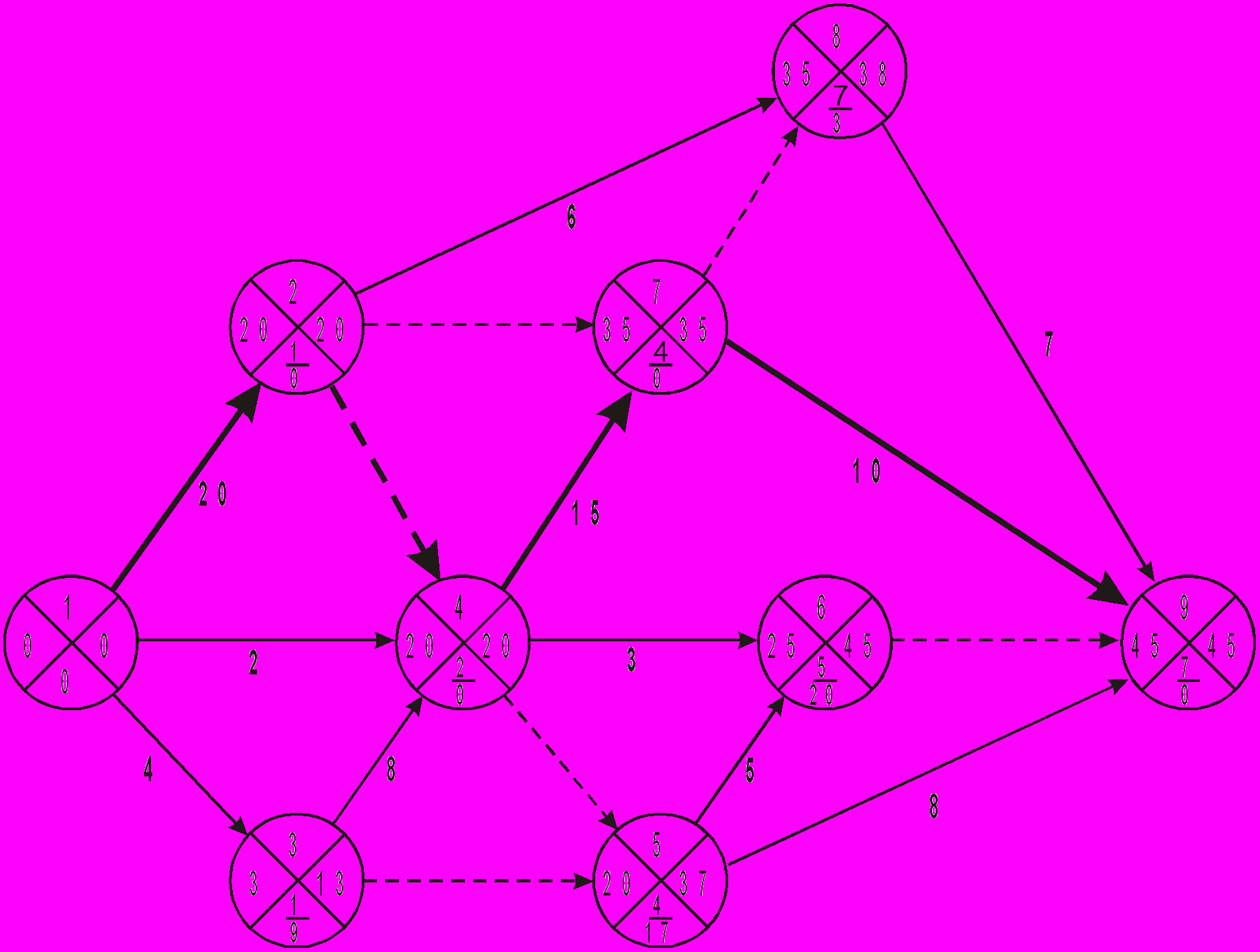

Рис. 5. Пример расчета сетевого графика секторным методом

После построения безмасштабную сетевую модель рассчитывают секторным методом (подробнее о секторном методе см. [Error: Reference source not found]). Расчет выполняют непосредственно на графике (рис. 5). Для этого каждое событие делят на 4 сектора, в которых указываются все необходимые для расчета данные о работе (рис. 6).

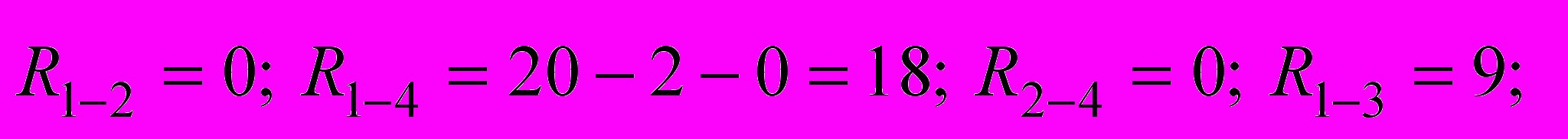

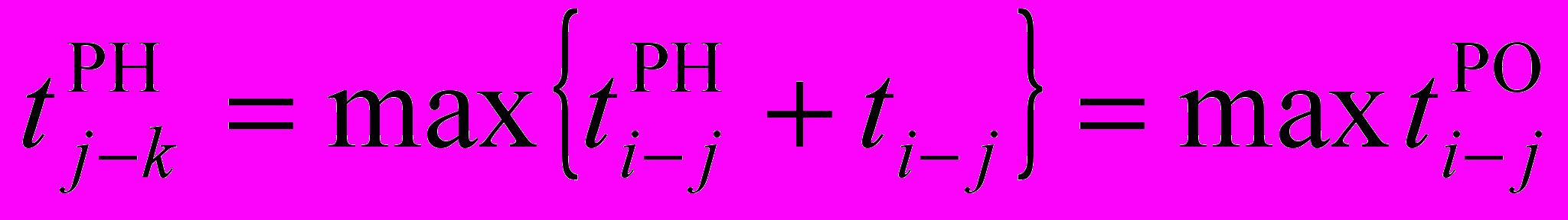

Сначала определяют ранние начала работ и записывают в левые секторы событий. Ранние начала работ, выходящих из первого события, принимают равными нулю. Раннее начало любой другой работы равно наибольшей из сумм ранних начал и продолжительностей предшествующих работ, т. е. наибольшему раннему окончанию:

.

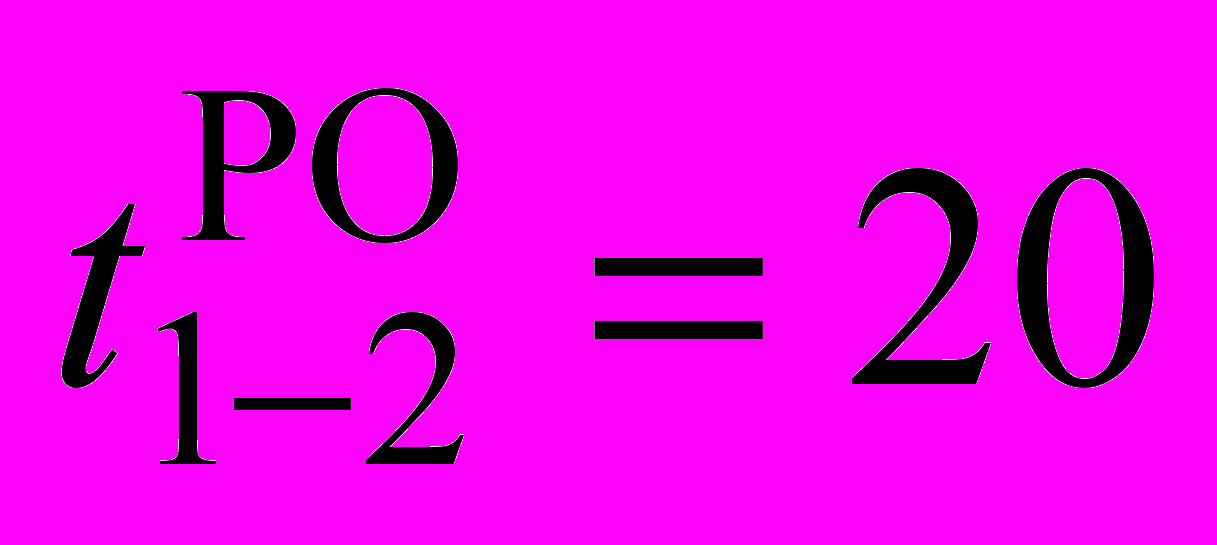

Рис. 6. Условные обозначения сетевого графика

Раннее начало работ, выходящих из первого события, равно нулю (речь идет о рабочих днях). Их раннее окончание равно сумме начала и продолжительности, следовательно , , . Рассматриваем по порядку каждое событие и в левом секторе записываем максимальное значение ранних окончаний работ, которые к нему подходят, что будет являться ранним началом работ, из него выходящих. В нижнем секторе в числителе записываем номер события, через которое к данному событию идет самый длинный путь (max tРО). В конечном событии в правом секторе записываем позднее окончание, равное max . Это число соответствует дню окончания строительства и равно длине критического пути. Вычитая из него продолжительность работ, получим поздние начала работ, и если из события выходят несколько работ, то в правом секторе пишем минимальное значение из поздних начал, что будет являться поздним окончанием работ, к нему подходящих. Позднее начало (цифра в правом секторе) у первого события должно быть равно нулю. Разница значений правого и левого сектора дает нам величину общих резервов событий, которые записываются в знаменателе нижнего сектора. На этом расчет графика секторным методом заканчивается.

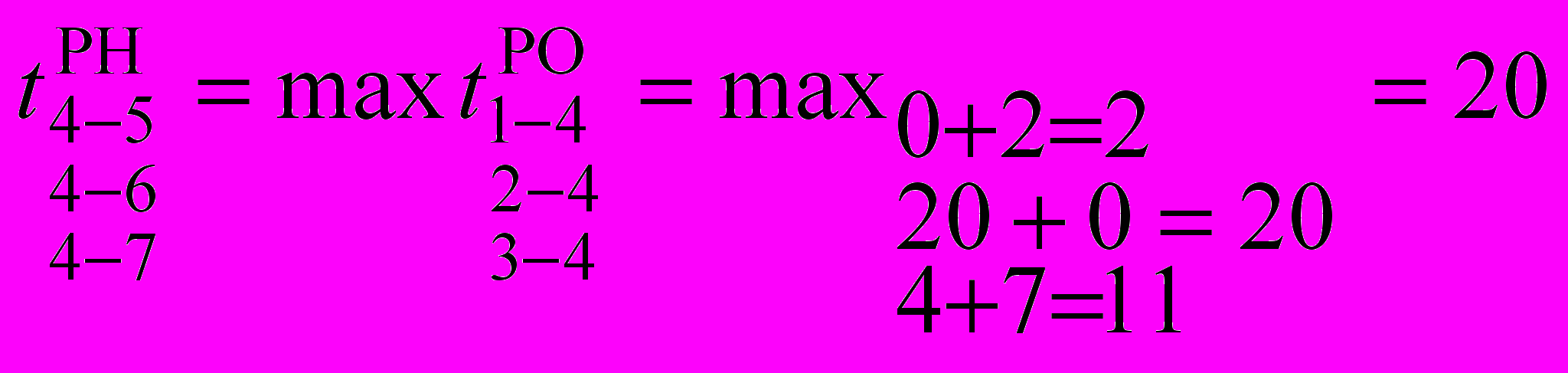

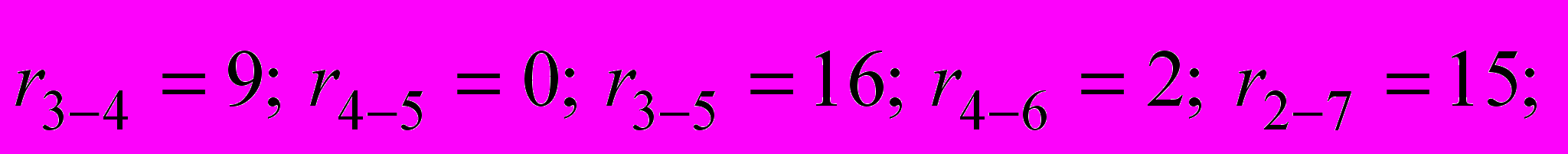

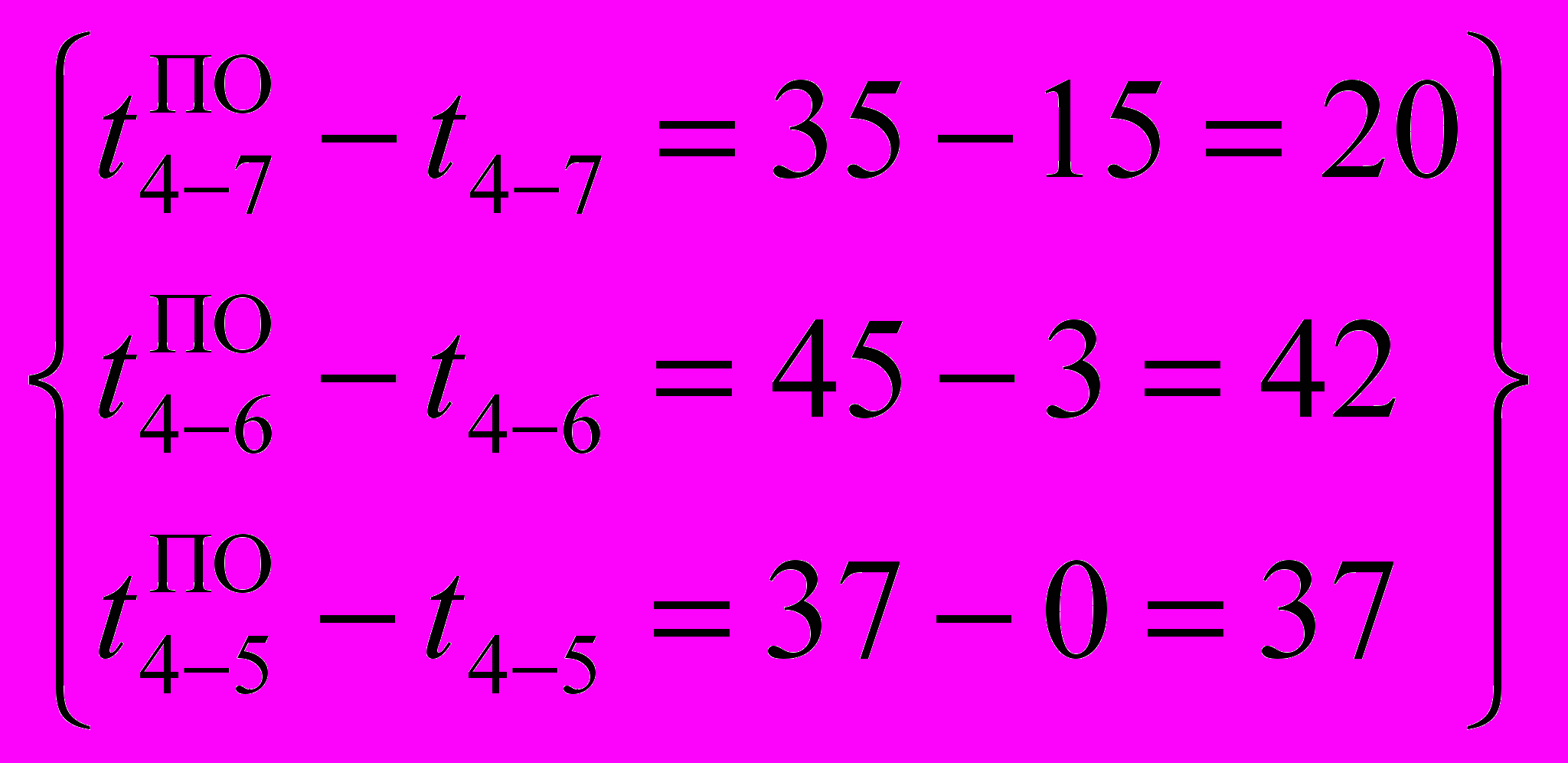

Пример определения раннего начала для работ 4–5, 4–6, 4–7:

;

.

Таким образом, последовательно от исходного события до завершающего определяются все ранние начала работ. Завершающее событие рассматривается как начальное событие условной работы с нулевой продолжительностью.

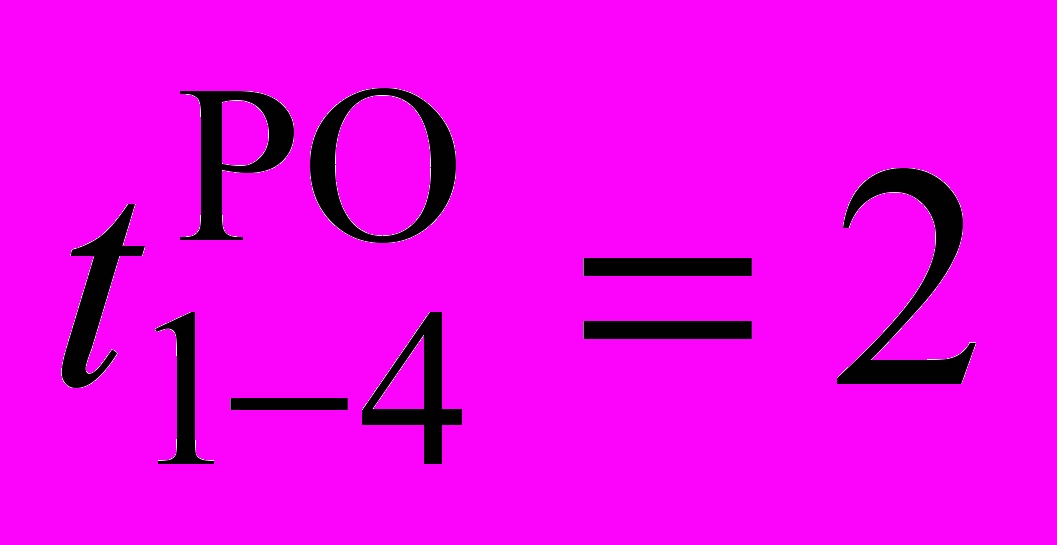

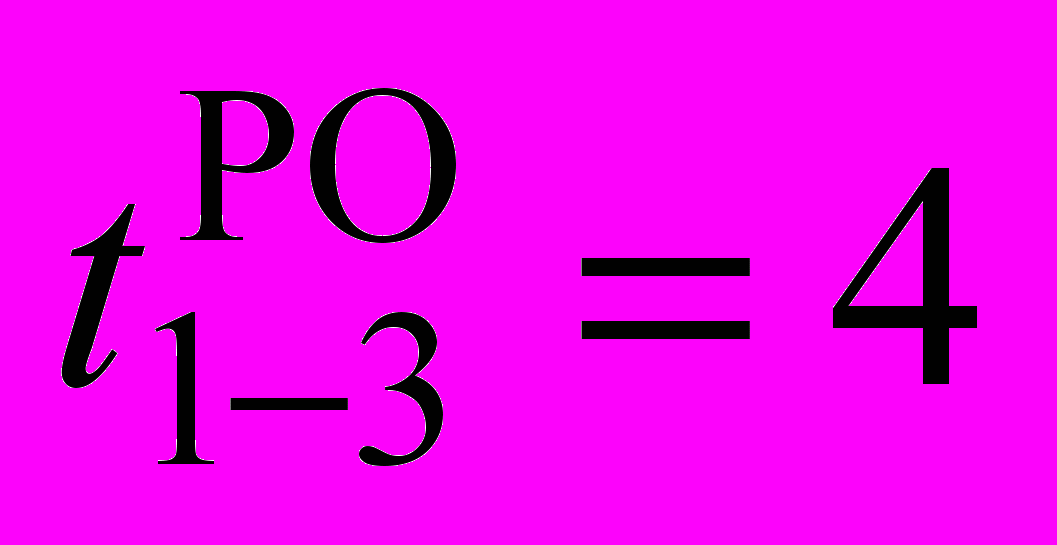

Поздние окончания работ определяются справа налево, причем позднее окончание завершающих работ равно наибольшему из ранних их окончаний. Так,

.

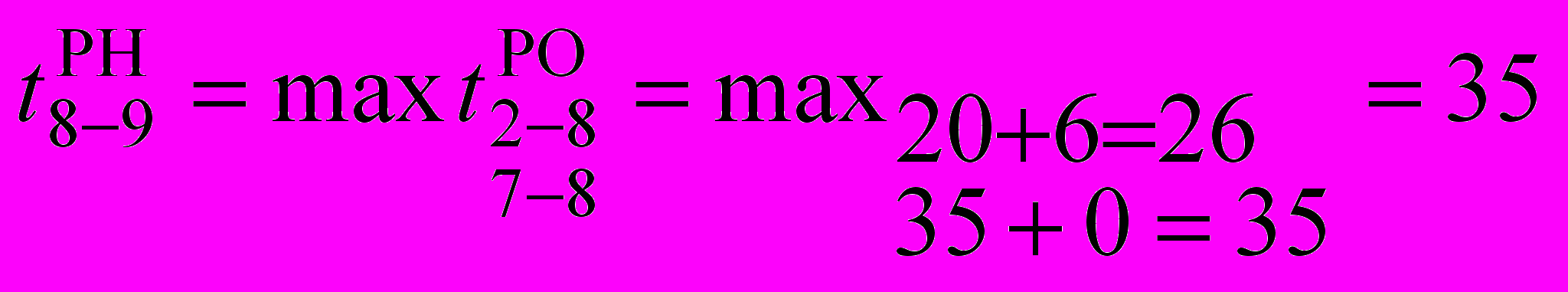

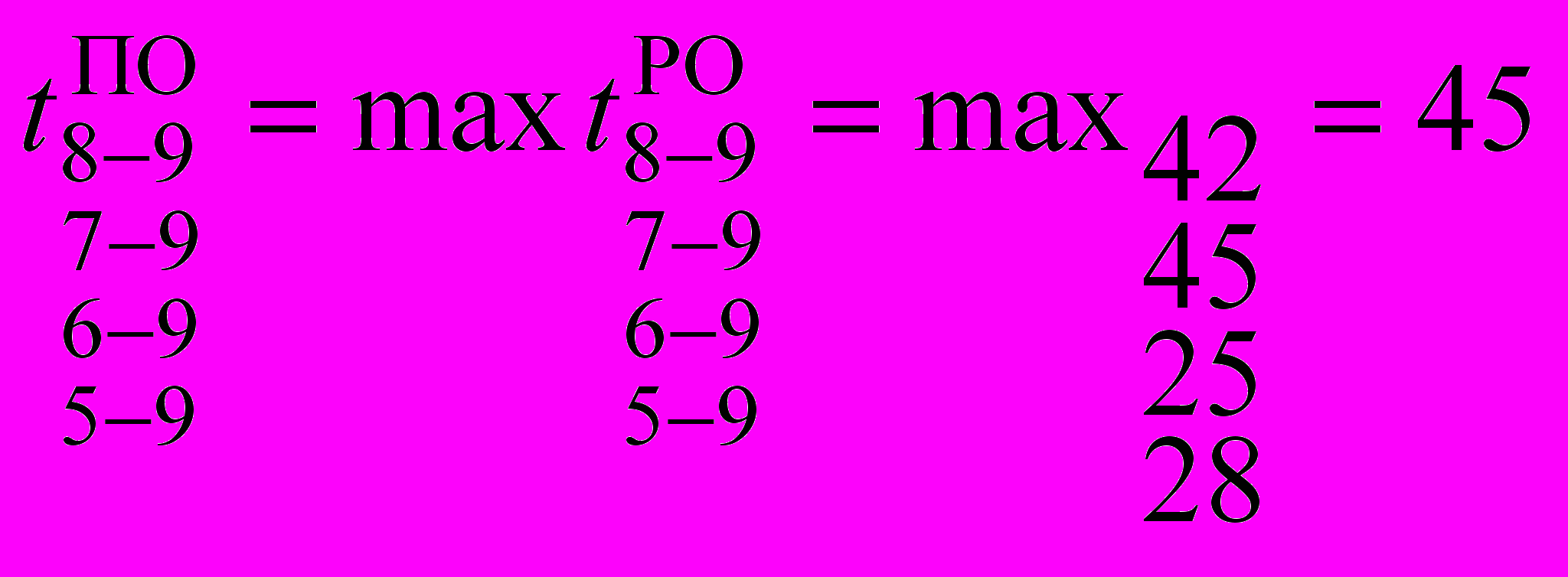

Позднее окончание записывается в правом секторе завершающего события (в примере (см. рис. 6) завершающее событие имеет номер 9).

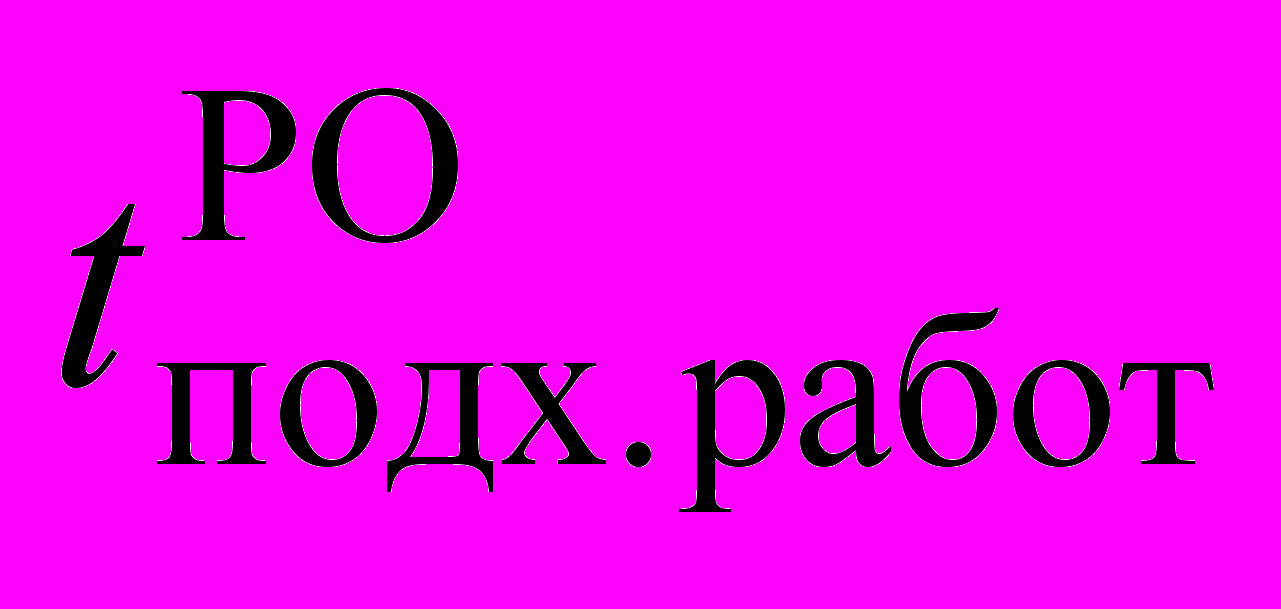

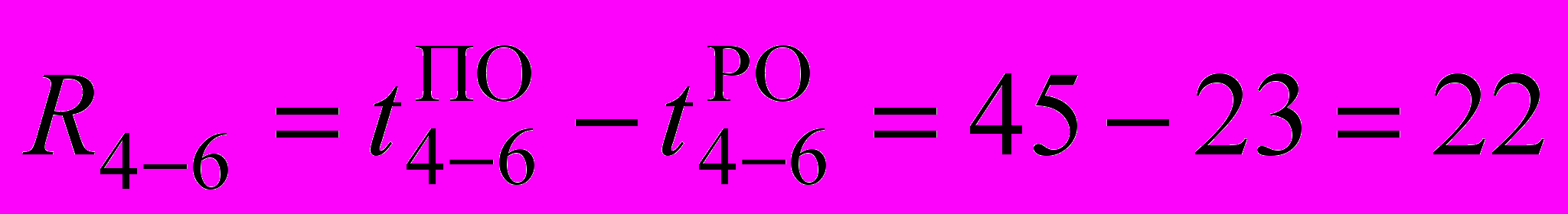

Позднее окончание любой работы сетевого графика равно наименьшей из разностей поздних окончаний последующих работ и их продолжительностей:

.

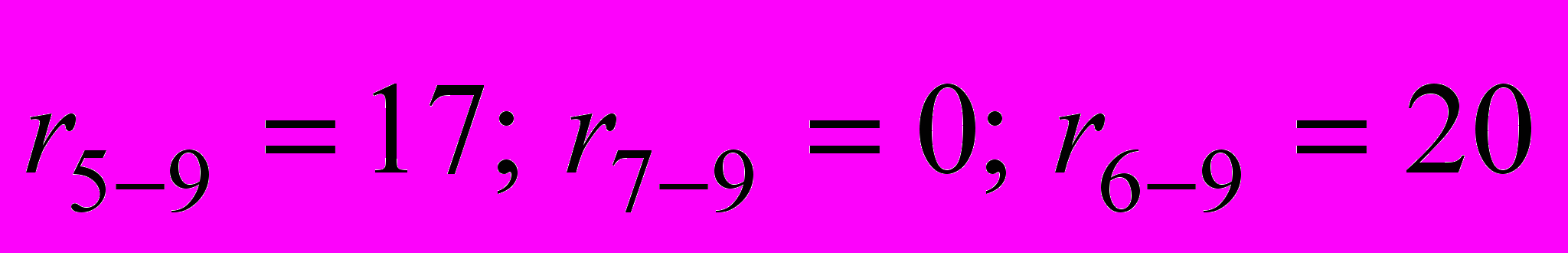

Так,

Все работы, входящие в одно событие, имеют одинаковое позднее окончание.

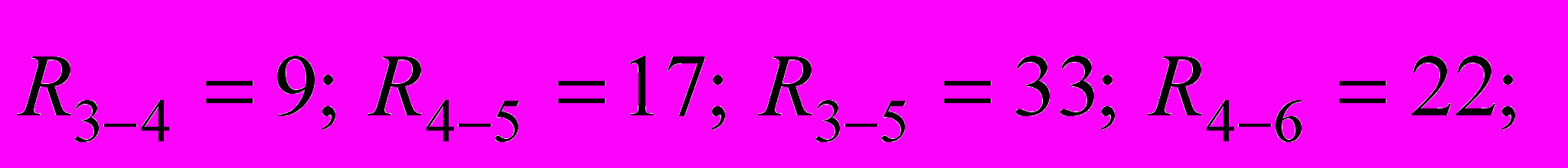

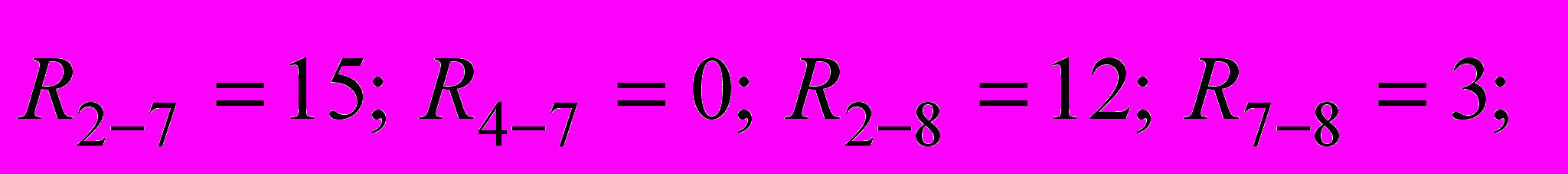

Частный резерв времени работы на графике определить несложно. Следует к раннему началу работы (цифра в левом секторе предшествующего события рассматриваемой работы) прибавить продолжительность работы и полученное значение раннего окончания отнять от раннего начала работ последующих (цифра в левом секторе события, к которому подходит рассматриваемая работа):

; ;

.

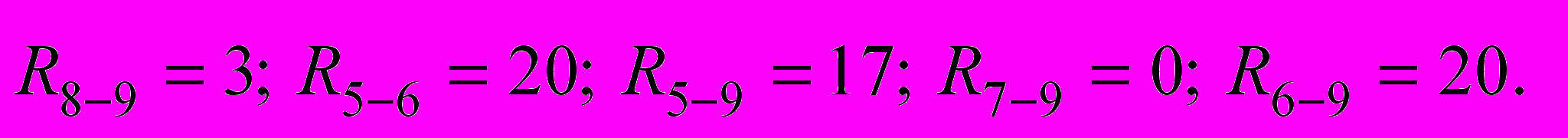

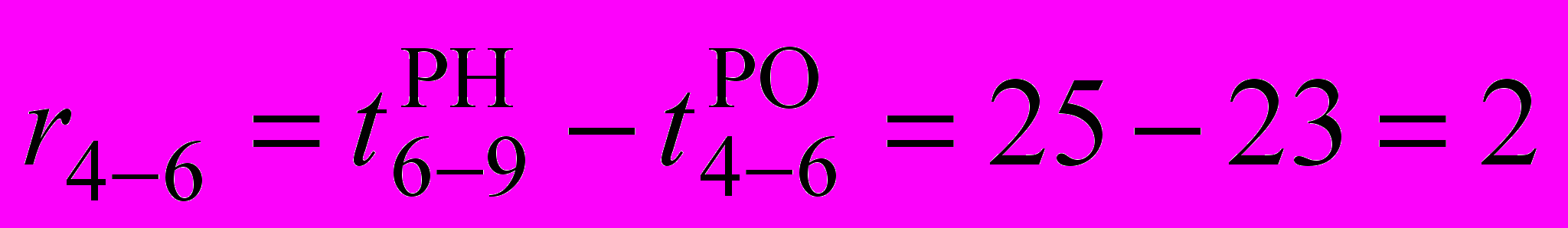

Общий резерв работы равен разнице позднего окончания работы (цифра в правом секторе события, к которому подходит рассматриваемая работа) и раннего окончания работы:

;

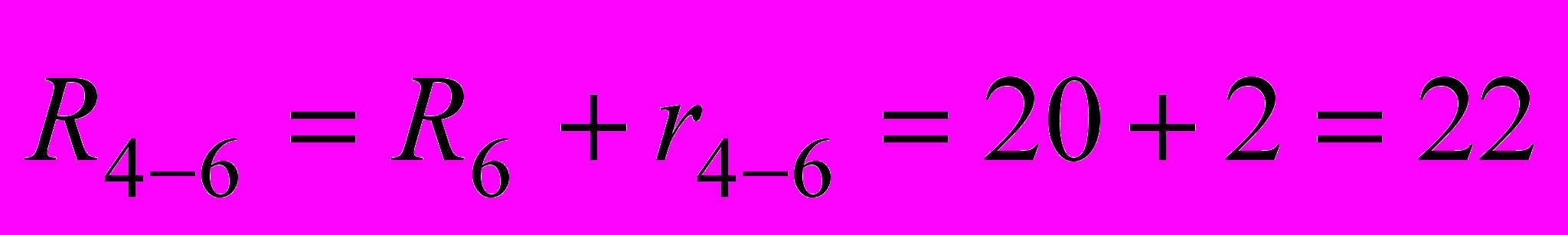

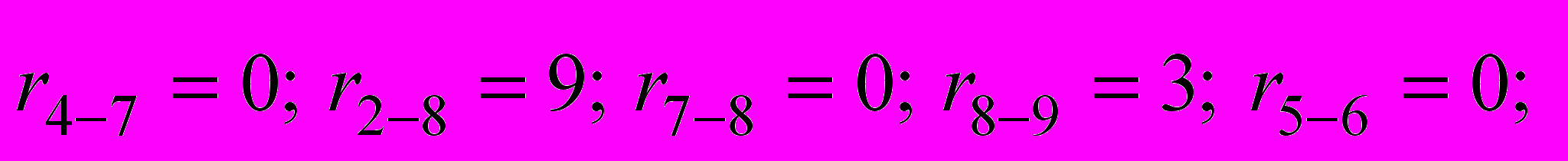

Общий резерв работы можно получить, сложив общий резерв события, к которому подходит работа, с частным резервом рассматриваемой работы:

.

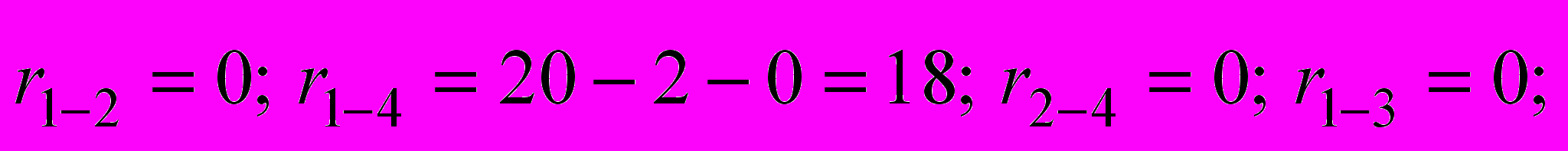

Выделим критический путь: начиная от последнего события, он пройдет по событиям с нулевым общим резервом через номера, указанные в числителе нижнего сектора. Критический путь пройдет по работам 1–2–4–7–9.

После всех необходимых расчетов можно построить масштабную модель проектируемого объекта (сетевой график в привязке к календарю) и эпюру движения рабочих (рис. 7) с целью подсчета потребности в ресурсах. При этом местоположение любого события определяет сумма раннего окончания и частного резерва работ, подходящих к рассматриваемому событию, или день раннего начала работ, выходящих из этого события. Привязка идет по рабочим дням. На работах (стрелках) откладывается частный резерв и ставится граница продолжительности и частного резерва (рис. 8).

Рис. 7. Построение эпюры движения рабочих

Рис. 9. Условное обозначение работ на масштабном сетевом графике

Над стрелкой пишут число рабочих. Проекция стрелки (работы) на горизонтальную ось равна сумме продолжительности работы и ее частного резерва (например, длина стрелки, обозначающей работу 3–4, равна
t3–4 + r3–4 = 7 + 9 = 16 дн, см. рис. 9). Если работа не имеет продолжительности (пунктирная стрелка — холостая связь), то ее горизонтальная проекция равна частному резерву (например, проекция работы 2–7). Если же и его нет, то стрелка графика вертикальна и проектируется в точку (работа 7–8).

Следует помнить, что вертикальный масштаб при построении сетевого графика не соблюдается. Местоположение события по вертикали выбирается из соображения удобства (чтобы не было пересечения стрелок) и наглядности. Продолжительности работ под стрелками можно не писать, так как любая работа проектируется на шкалу времени, что указывает на день ее начала и окончания.

Когда сетевой график вычерчен в горизонтальном масштабе, над стрелками указывают потребность в ресурсах (в данном примере это — рабочие): рабочих, материалах, капвложениях и др. Затем по методу вертикального суммирования производят построение эпюры и выполняют ее оптимизацию за счет частных и общих резервов времени [Error: Reference source not found].
