Системные характеристики работ
Rij – полный резерв работы показывает, на какое время может быть увеличена продолжительность tij отдельной работы ij , чтобы при этом




Свободный резерв времени используются как вспомогательный параметр при необходимости более детального анализа конкретных ситуаций, возникающих в ходе выполнения работ;




Работы, лежащие на критическом пути, резервов времени не имеют;


Характеристики путей сетевой модели
Продолжительность пути является временной характеристикой и отражает сумму времени на выполнение всех работ, принадлежащих этому пути, между конкретными событиями.
Для полного пути общая продолжительность работ равна



где n – номер полного пути;
I – начальное событие для всего комплекса работ;
J – конечное событие – окончание работ всего комплекса.
Для частного пути (предшествующего событию, следующего за событием или между событиями):

где iн – событие начала частного пути;
jк – событие конечное частного пути.

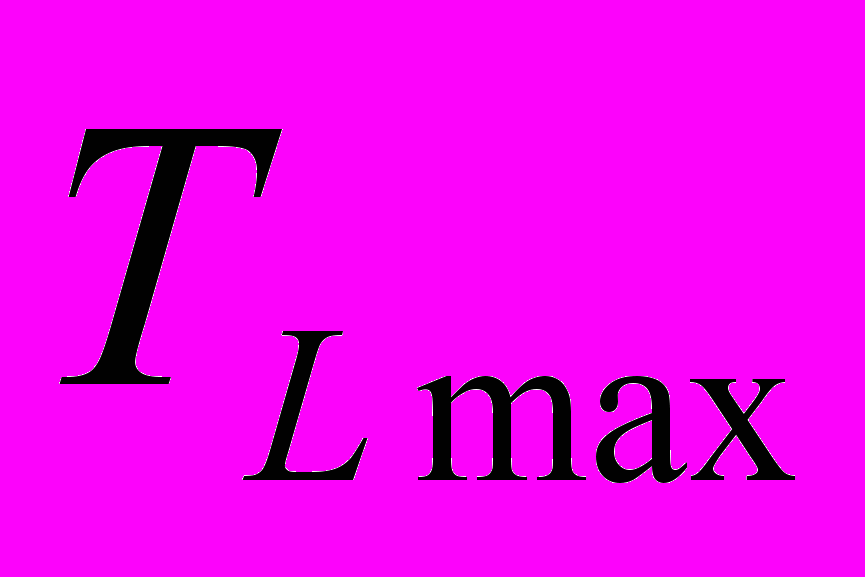

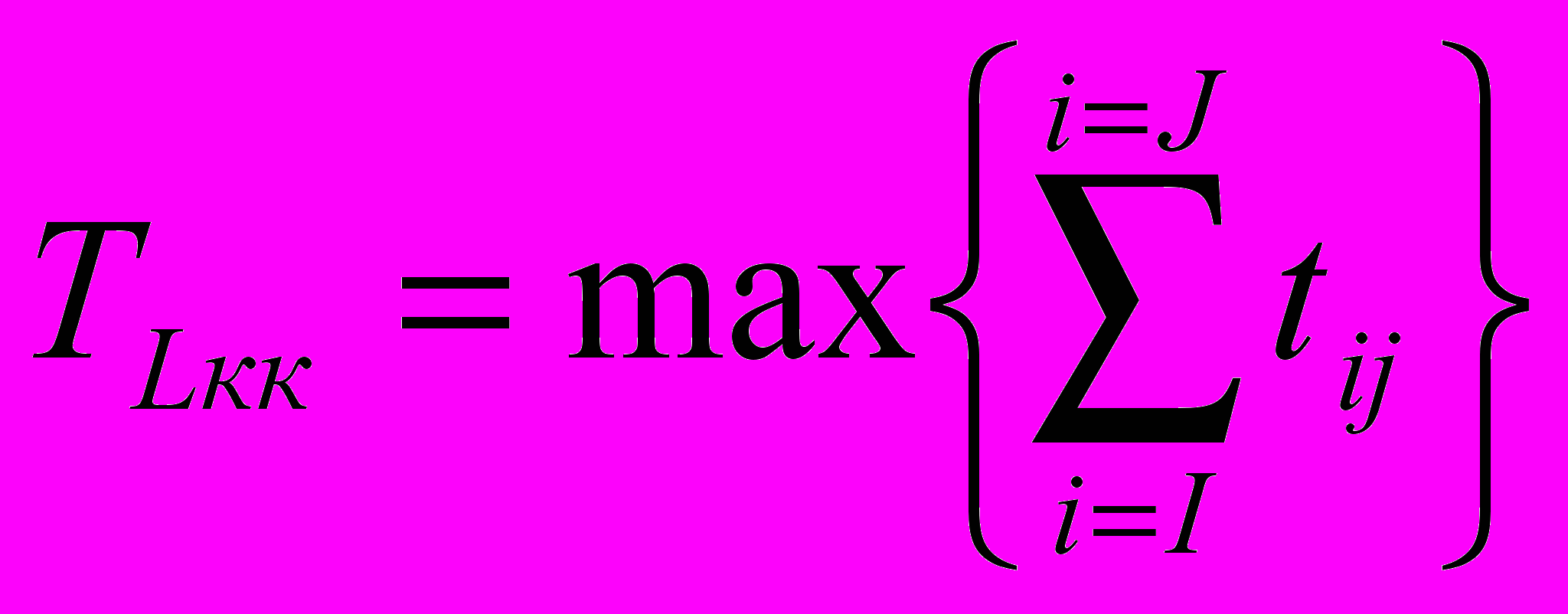

Для критического пути продолжительность пути максимальная:

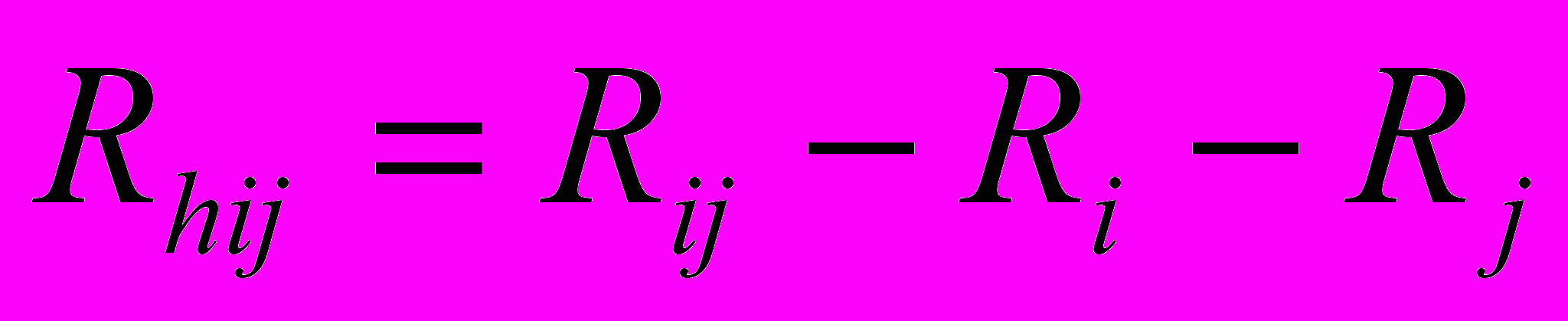

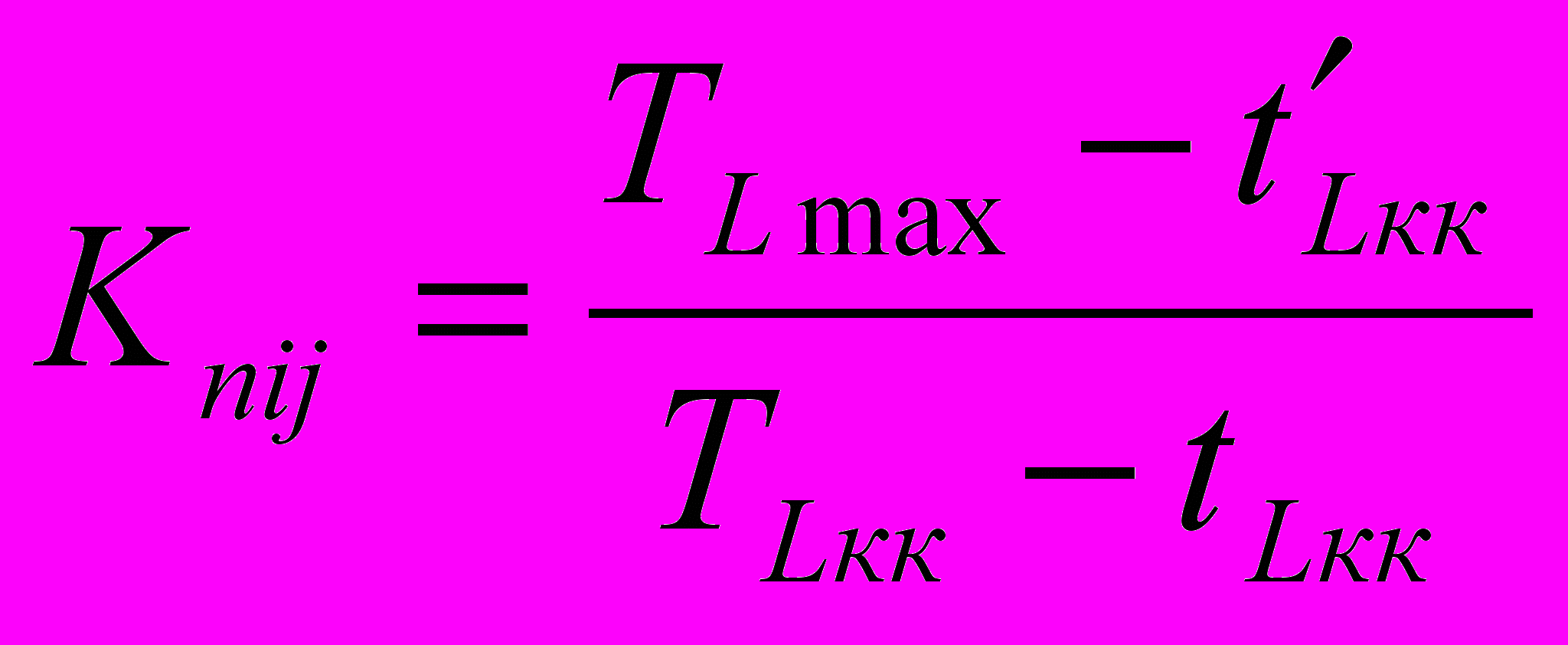

Для ненагруженных путей существует характеристика напряженности или сложности количественного выражения как коэффициент напряженности:

Где



Чем выше


Содержание организационной процедуры «сетевое планирование».
Сетевое планирование предполагает выполнение следующих этапов:
- Разрабатываются планы выполнения всех отдельных работ комплекса; определяется трудоемкость выполнения, необходимые трудовые и иные ресурсы.
- Устанавливается взаимосвязь работ и их относительный порядок выполнения.
- Формируются события и присваиваются им номера по рассмотренным ранее правилам. Результаты выполнения этапов оформляются в виде таблицы (пример см. табл. 14.1).
- Составляется сетевой график (модель) по соответствующим правилам.
- Выполняется расчет всех параметров сети по формулам (1) – (13) и определяется критический путь.
- Выполняется анализ сети. По коэффициентам напряженности и резервам времени классифицируются пути и работы.
- Выполняется оптимизация сети – частная или комплексная по одному из критериев. При использовании частного критерия «минимум времени выполнения всего комплекса работ» определяется возможность сокращения продолжительности работ критического пути за счет ненапряженных путей – перераспределение ресурсов (перевод части работников на работы критического пути), т.е. проводится варьирование количества работников для работ ненапряженных и критического пути.
При использовании критерия «Минимум затрат» подсчитываются затраты на заработную плату работников, занятых выполнением комплекса работ. Перечень специалистов, их оклады, время работы, количество работников каждой квалификации сводятся в таблицу.
Для работ носящих вероятностный характер, определяется





Пример построения и оптимизации сетевой модели
Определение исходной длительности работ для определения исходной длительности (продолжительности) работ пользуемся формулой (1)

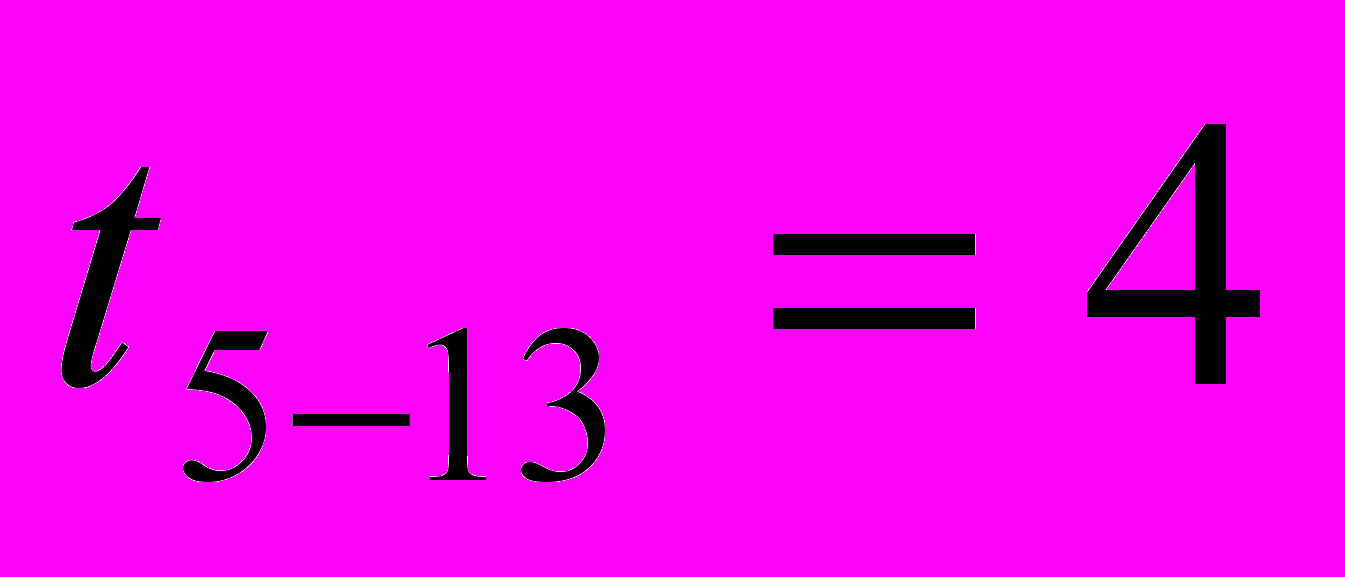

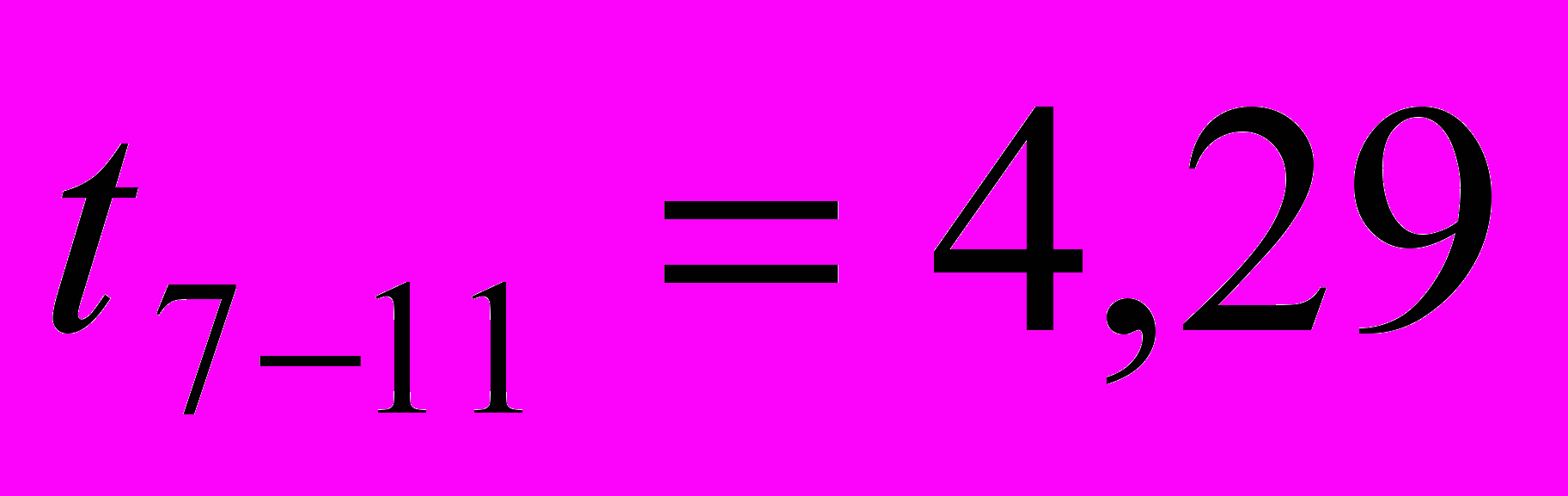

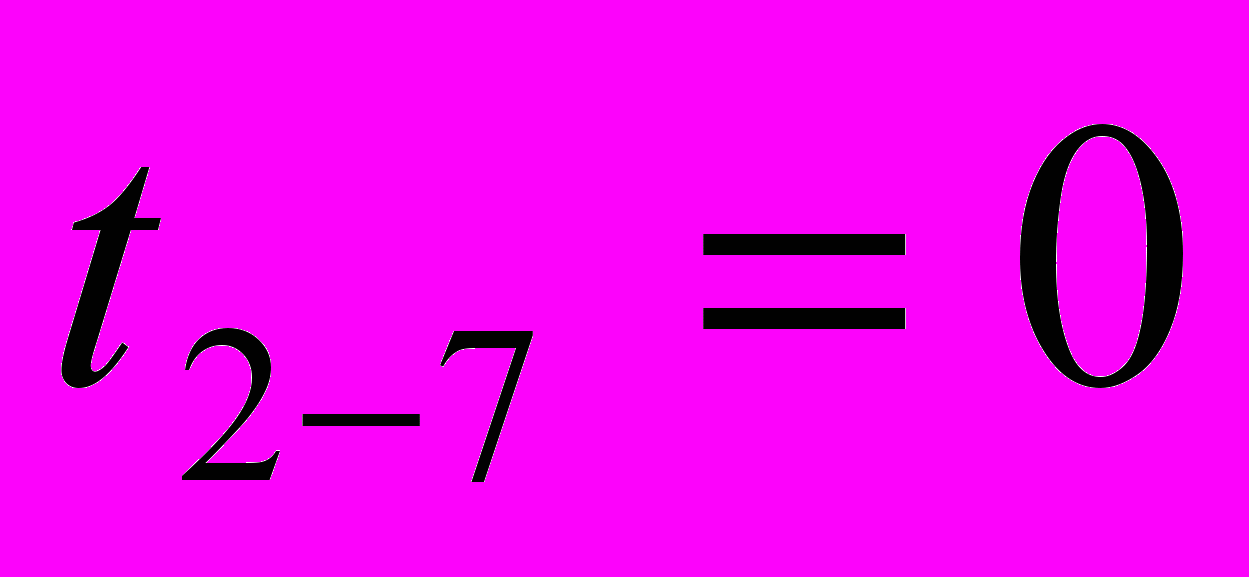

Результаты расчетов в часах следующие

Построение исходной сетевой модели используя 8 правил, построим: сетевую модель по исходным данным графическим способом (см. рис. 14.1).
Определение и анализ системных характеристик исходной сетевой модели. Определим все возможные полные пути сетевой модели (рис. 14.1), которые представим как цепочки событий от начального до конечного события:
Путь L1 : 0 – 1 – 5 – 10 – 13 – 14;
Путь L2 : 0 – 1 – 5 – 13 – 14;
Путь L3 : 0 – 1 – 6 – 11 – 13 – 14;
Путь L4 : 0 – 2 – 7 – 11 – 13 – 14;
Путь L5 : 0 – 3 – 7 – 11 – 13 – 14;
Путь L6 : 0 – 4 – 8 – 3 – 7 – 11 – 13 – 14;
Путь L7 : 0 – 4 – 9 – 12 – 14;
Возможных путей семь. Произведем расчеты, с помощью которых вычислим продолжительности каждого пути. Для этого воспользуемся формулой (10)

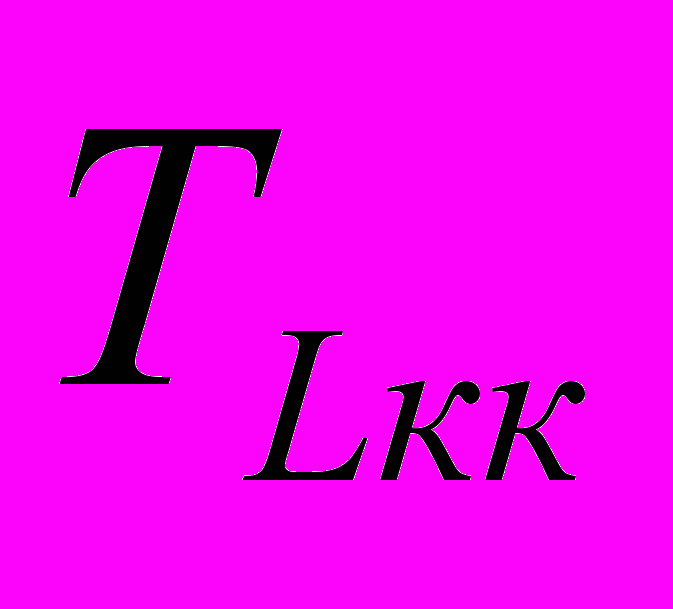

Выделим критический путь Lкр. Путь с наибольшей продолжительностью по времени будет являться критическим. Это путь L3 с продолжительностью

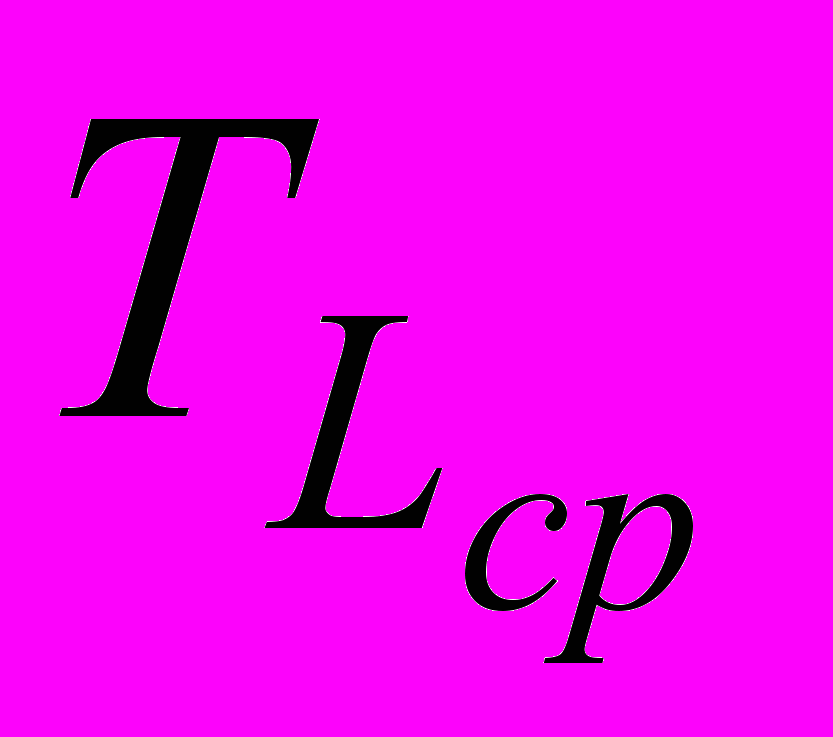

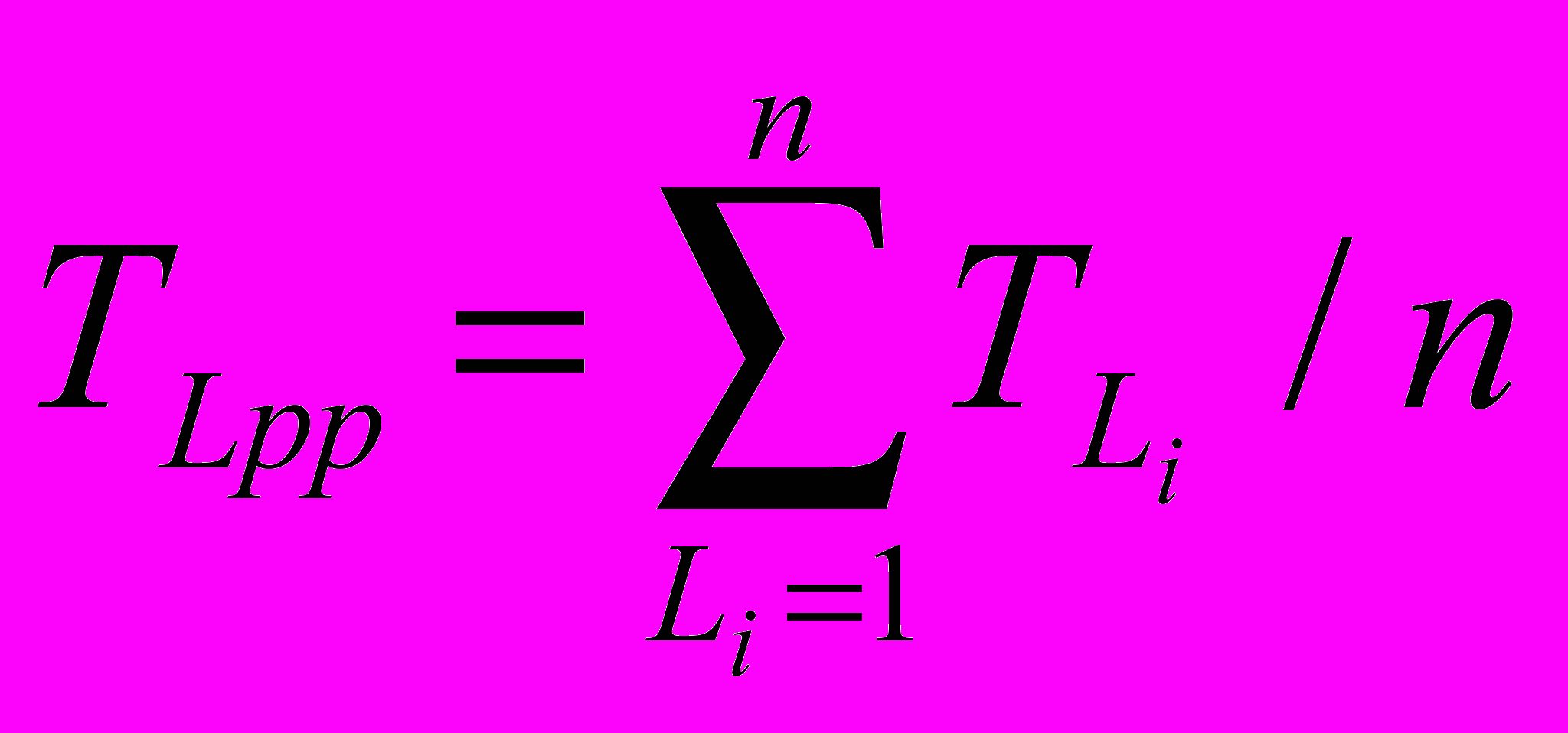

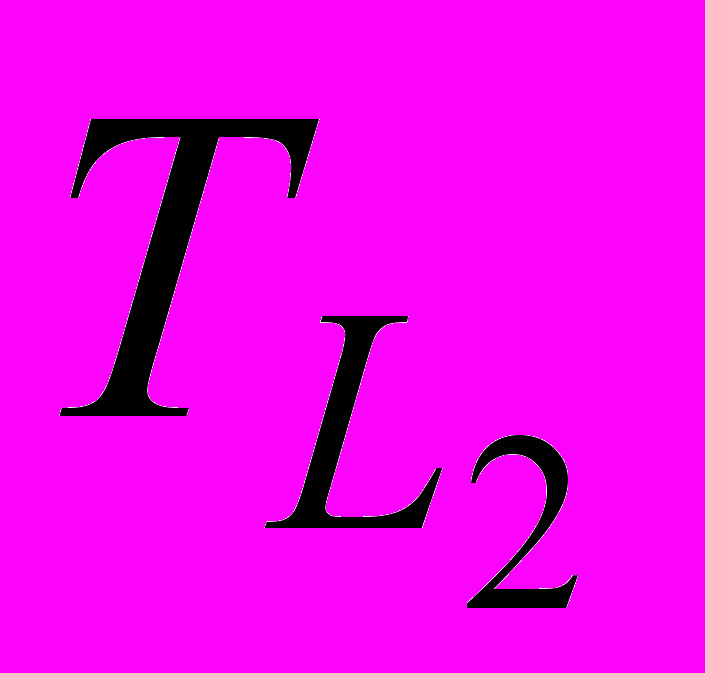

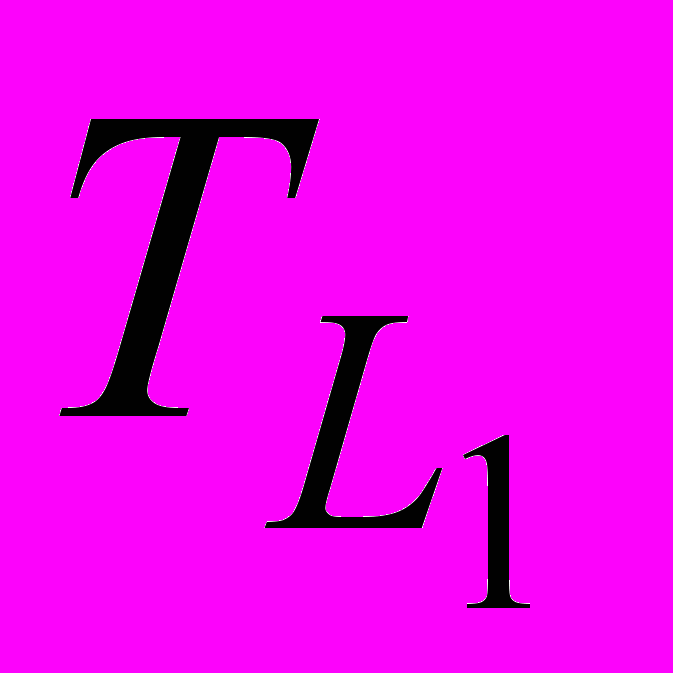

Найдем среднее значение продолжительности пути


Имея величину TLcp рассчитаем резерв времени RLi для каждого пути Li. Резерв времени вычисляется по формуле RL = TLcp-TLi. Данные о продолжительности путей и резервах времени по путям приведены в таблице.
Таблица 14.2
Исходные продолжительности и резервы пути.
Путь Ц | TL, (в часах) | RL (в часах) |
1 | 36 | 4,65 |
2 | 32 | 8,65 |
3 | 84 | -43,35 |
4 | 38,29 | 2,36 |
5 | 38,96 | 1,69 |
6 | 39,79 | 0,86 |
7 | 14,5 | 25,15 |
Отрицательное значение RL3 свидетельствует о том, что этот путь критический и условный дефицит времени составляет 43,35 часа.
Рассчитаем характеристики событий. При определении ранних сроков наступления событий Тpi двигаемся по сетевому графику слева направо и используем форму (2) при определении поздних сроков наступления событии Тпi двигаемся по сетевому графику справа налево и используем формулы (3) или (3, а).
Вычисленные характеристики представлены в таблице 14.3
Таблица 14.3
Ранние и поздние сроки наступления событий
Событие Lt | ТPi | Тni |
0 | 0 | 0 |
1 | 20 | 20 |
2 | 10 | 55,71 |
3 | 7,5 | 51,71 |
4 | 3,5 | 47,71 |
5 | 24 | 72 |
6 | 40 | 40 |
7 | 11,5 | 51,71 |
8 | 7,5 | 51,71 |
9 | 6,5 | 76 |
10 | 28 | 76 |
11 | 60 | 60 |
12 | 10,5 | 80 |
13 | 80 | 80 |
14 | 84 | 84 |

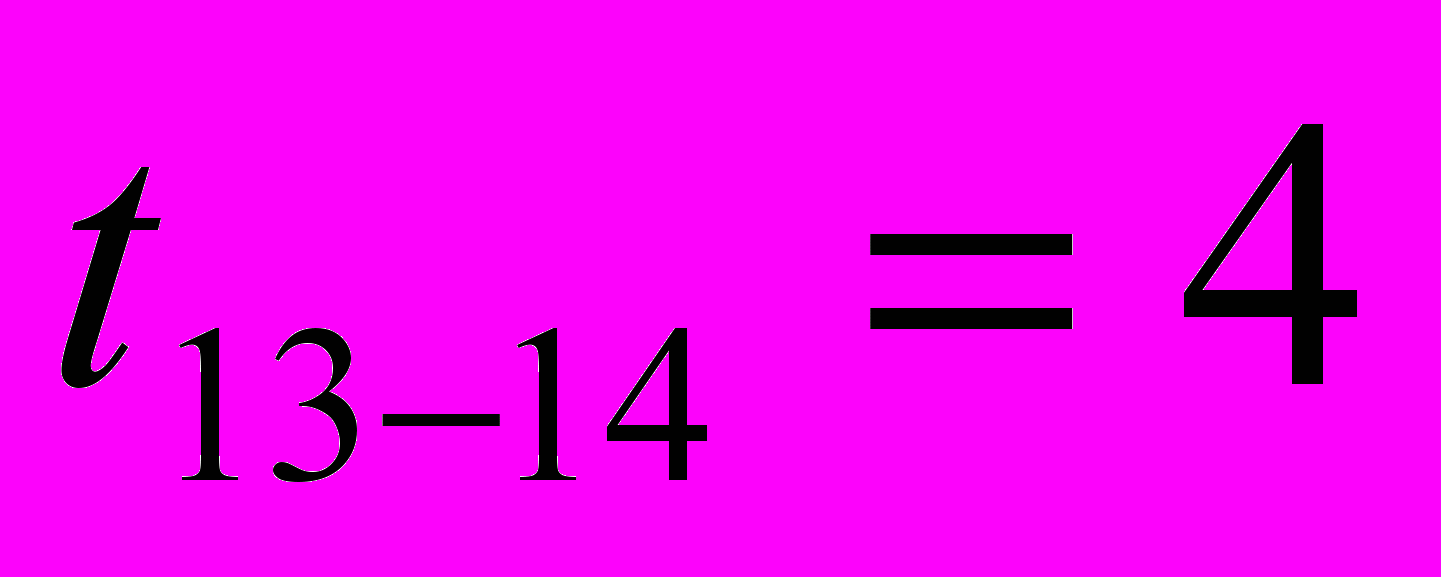

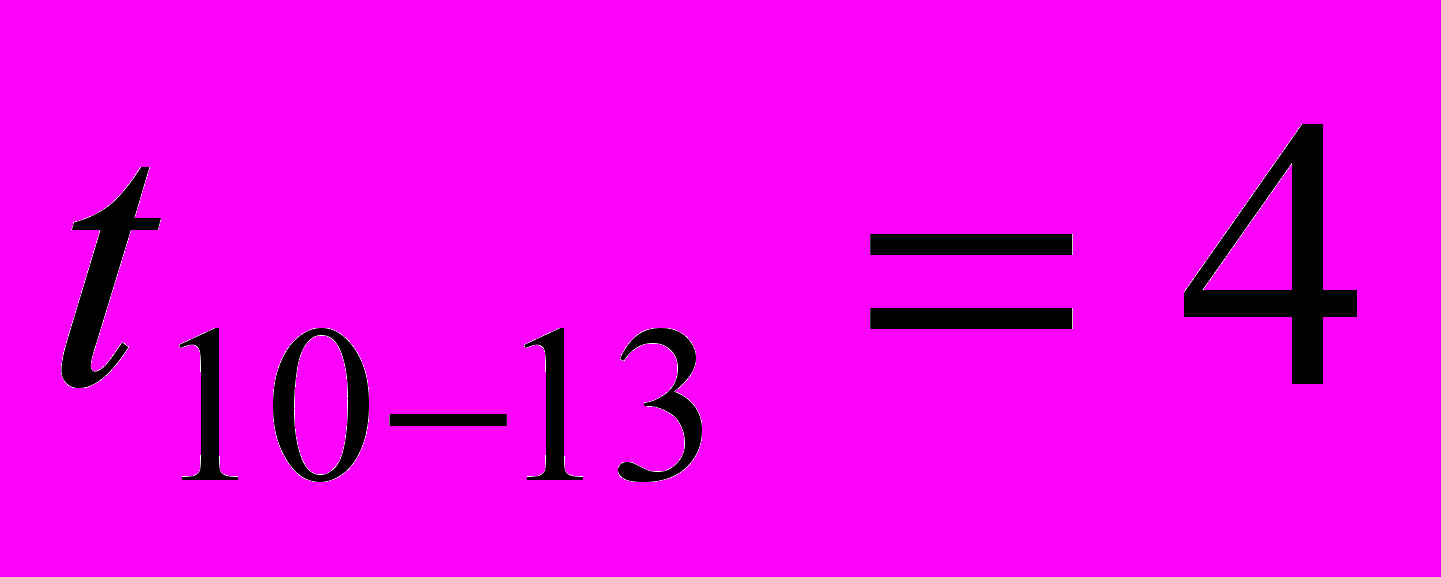

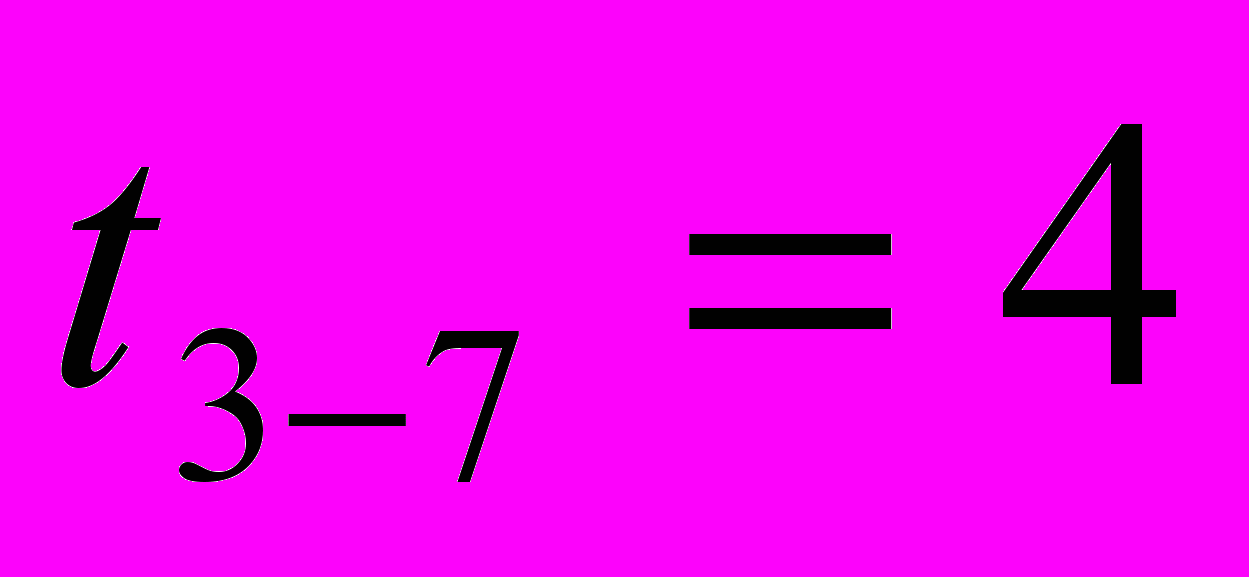

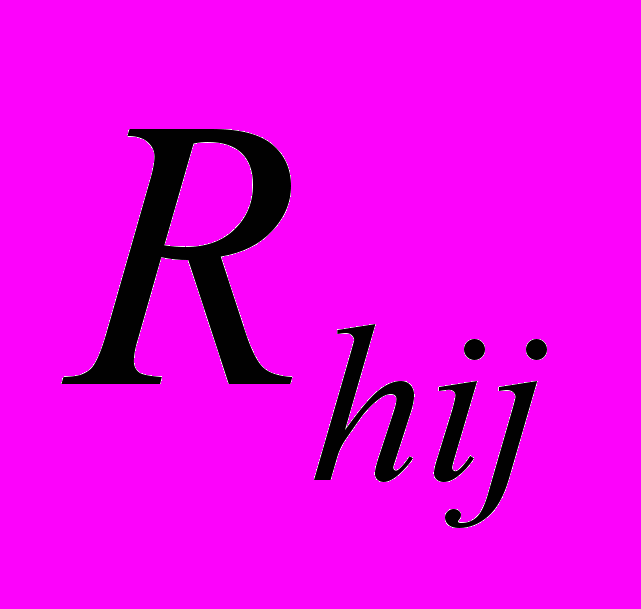

Вычислим максимальный запас времени, на который можно отсрочить начало или увеличить длительность каждой работ без увеличения длительности критического пути. Этот запас называется резервом времени работы и обозначается RfJ. Для этого воспользуемся формулой (5)
Работы на критическом пути не имеют полного резерва времени, для них Ri-j = 0, тогда получаем, что
R0-1=0 | R5-10=48 |
R0-2=45,71 | R5-13=52 |
R0-3=45,04 | R6-11=0 |
R0-4=44,21 | R7-11=44,21 |
R1-5=48 | R8-3=44,21 |
R1-6=0 | R9-12=73,5 |
R2-7=45,71 | R10-13=48 |
R3-7=44,21 | R11-13=0 |
R4-8=44,21 | R12-14=69,5 |
R4-9=69,5 | R13-14=0 |

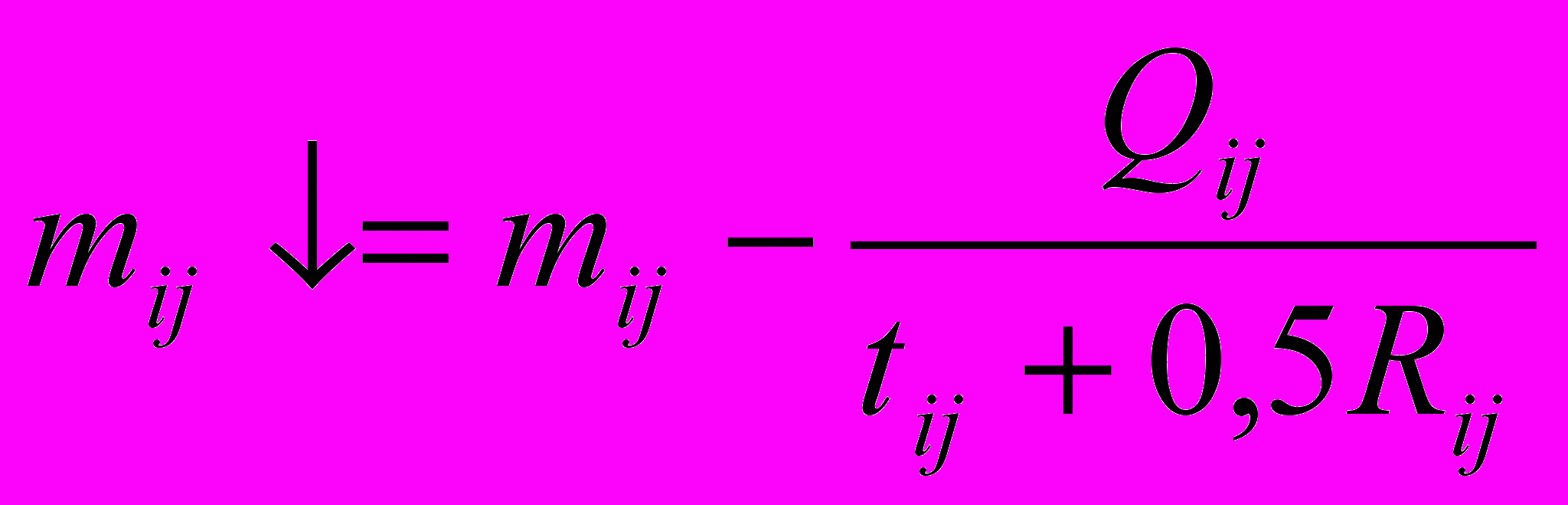

Оптимизация сетевой модели (рис.) по критерию «минимум времени» позволяет решить задачу сокращения времени выполнения всего комплекта работ. Минимизация времени выполнения всего проекта возможна только за счет сокращения продолжительности выполнения работ, лежащих на критическом пути LK. Для этого с ненагруженных путей мы должны снять исполнителей и равномерно распределить их по критическому пути и близким к критическому (подкритическим) путям.
Введем новые обозначения:
