1. Порядок выполнения курсового проекта

Вид материалаКурсовой проект
Временное водоснабжение
Нормы расхода воды на производственные нужды в смену, л
Kчас — коэффициент часовой неравномерности потребления воды (см. табл. 11); K
Коэффициент часовой неравномерности потребления воды Kчас
V — скорость движения воды в трубах, м/с (в учебных проектахV
Подобный материал:
1   ...   5   6   7   8   9   10   11   12   13

Временное водоснабжение


Вода на стройплощадке расходуется на производственные, хозяйственно-питьевые нужды и на пожаротушение.

Общий расчетный секундный расход воды на строительстве qрас, л/c, определяют по формуле

qрас = qпр + qхоз + qпож,

где qпр, qхоз, qпож — расчетный секундный расход воды на производственно-строительные, хозяйственно-питьевые нужды и на пожаротушение.

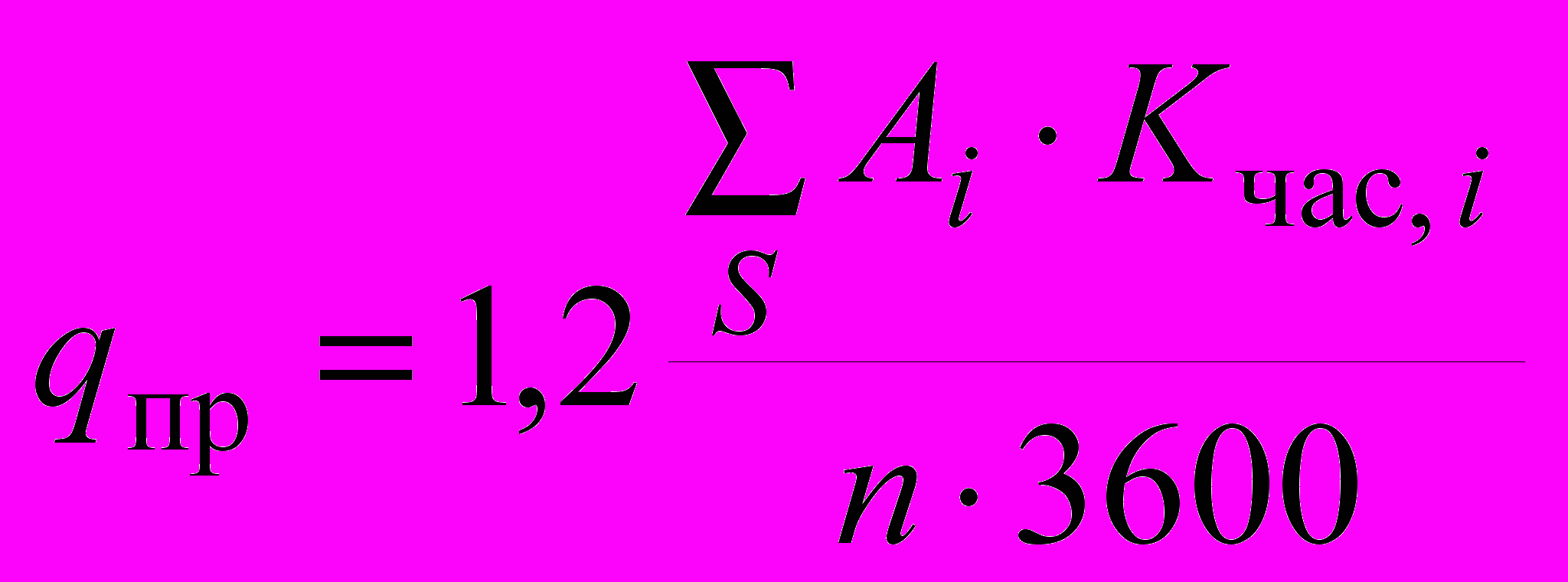

Расход воды на производственно-строительные нужды qпр, л/с, определяется по формуле

,

где S — количество единиц транспорта, установок или объем работ в максимальную смену. Следует выбрать из графика день с максимальным совмещением водопотребляющих работ и подсчитать расход воды на каждую из них и на эксплуатацию строительных машин и транспорта в этот день;

Аi — норма расхода воды на производственные нужды для каждой отдельной производственной установки или выполняемой работы в смену, л (табл. 10);

Kчас, i — коэффициент часовой неравномерности потребления воды (табл. 11);

n — число часов в смене (обычно 8).

Таблица 10


Нормы расхода воды на производственные нужды в смену, л

Производственные нужды

Норма A

Приготовление 1 м3:

бетонной смеси

легкой бетонной смеси

цементного раствора


200–300

200–400

170–210

Приготовление 1 м3:

известкового и сложного раствора

глиняного раствора

Гашение 1 т извести

Механизированная промывка 1 м3:

гравия или щебня

песка

Поливка в сутки:

1 м3 бетона

1000 шт. кирпича

Оштукатуривание при готовом растворе на 1 м3

Устройство 1 м3 теплых рулонных кровель по жел.-бет. плитам

Устройство 1 м3 щебеночной подготовки с поливкой водой

Заправка, питание, промывка в сутки:

на один автомобиль

на один трактор

на один экскаватор (кран) с двигателем внутреннего сгорания

Расход воды:

компрессорами на 1 м3 воздуха в среднем

паровыми котлами 1 кг пара на 1 м2 поверхности

двигателями внутреннего сгорания на 1 л.с./ч


250–300

400–480

2500–3500


750–1000

750–1250


200–250

200–250

2–6

9–11

650–700


300–400

150–250

5–10


1–1,2

15–30

15–40

Расход воды на стройплощадке при отсутствии канализации

(на 1 работающего в смену)

То же, при наличии канализации

Душ (на 1 пользующегося)

Столовая (на 1 обедающего)


15

25

25–30

10–15

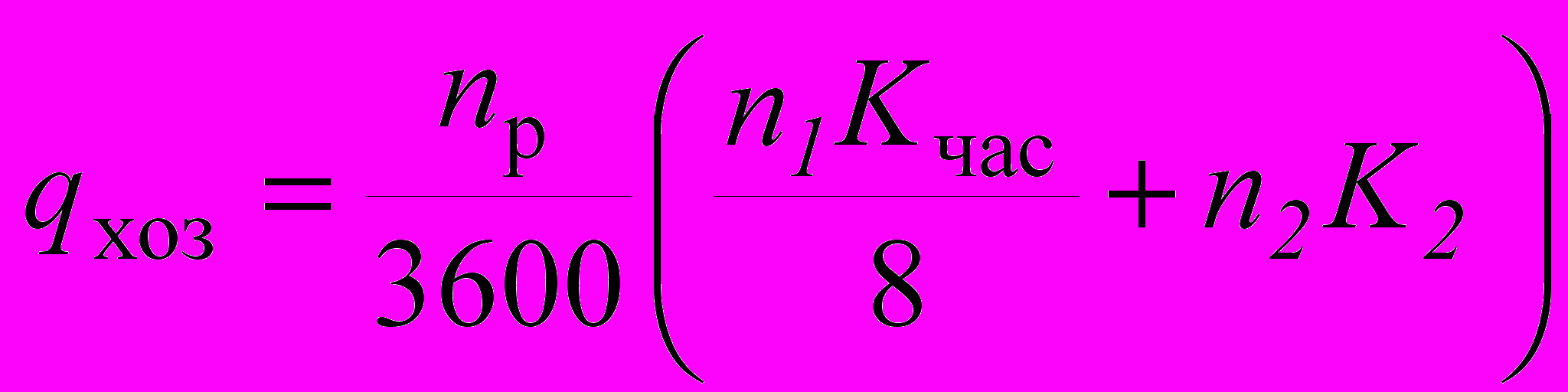

Расход воды на хозяйственно-бытовые нужды qхоз, л/с, слагается из расхода воды на приготовление пищи, на нужды санустройств и на питьевые потребности:

,

где np — наибольшая численность рабочих в смену, чел.;

n1 — норма потребности воды на 1 чел. в смену (для площадок с канализацией — 25 л, без канализации — 15 л);

n2 — норма потребления воды на прием одного душа (30 л);

Kчас — коэффициент часовой неравномерности потребления воды (см. табл. 11);

K2 — коэффициент, учитывающий отношение пользующихся душем к наибольшей численности рабочих в смену (принимают равным 0,3–0,4).

Таблица 11


Коэффициент часовой неравномерности потребления воды Kчас

Потребители

Kчас

Потребители

Kчас

Строительные работы

Производственные расходы

Подсобные предприятия

Силовые установки

Транспортное хозяйство

Столовые

1,5

1,6

1,25

1,1

2

1,5

Санитарно-бытовые устройства:

на площадке

в рабочем поселке

Хозяйственно-питьевые расходы непосредственно на строительстве


2,7

2


3

Для тушения пожаров нужно принять два гидранта: при площади застраиваемой территории до 10 га — мощностью qпг = 5 л/с каждый, на больших строительных площадках (до 50 га включительно) — qпг = 10 л/с:

qпож = 2 qпг.

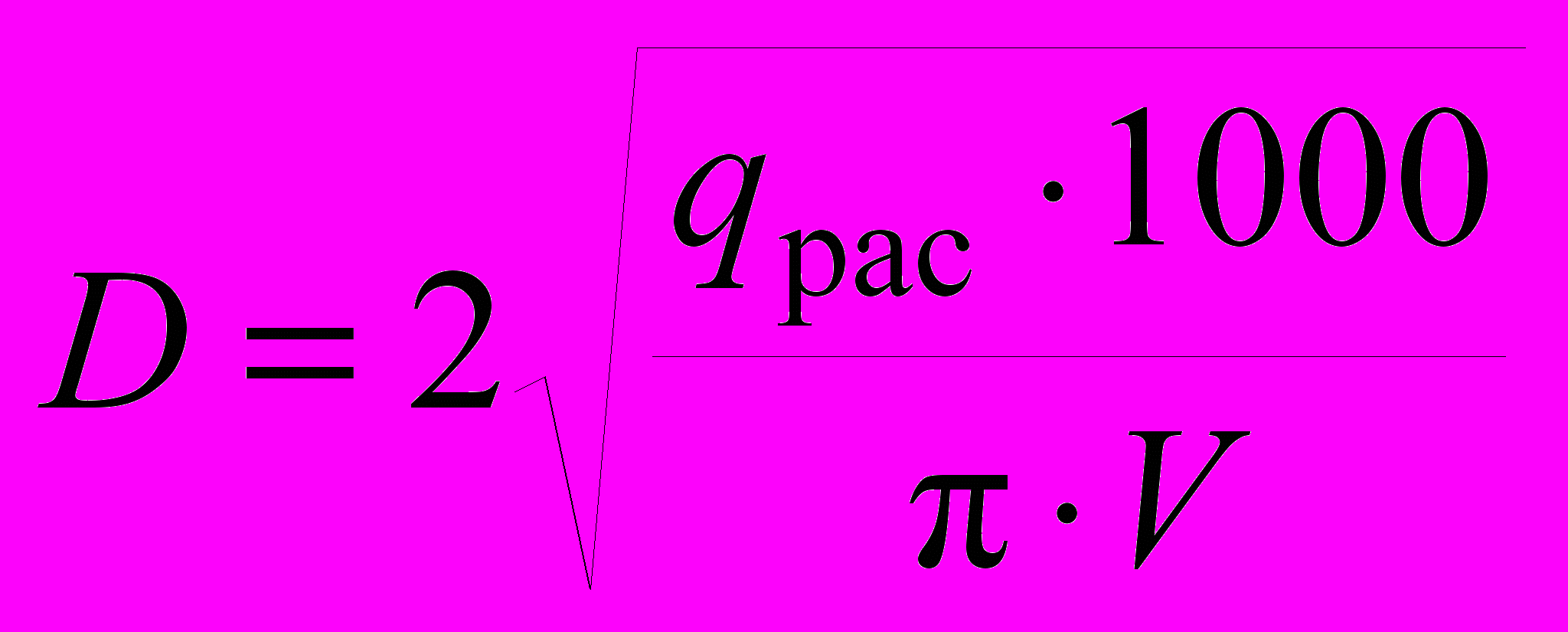

Получив расчетный секундный расход воды (qpac), определяют внутренний диаметр временного трубопровода по формуле

,

где V — скорость движения воды в трубах, м/с (в учебных проектах
V = 1,5 м/с).

По расчетному подбирают ближайший диаметр труб, выпускаемых промышленностью.

Устанавливают места потребления воды, и на стройгенплане наносят сеть временного водопровода. Для обеспечения противопожарной защиты на стройгенплане пожарные гидранты размещают с интервалами 100–150 м, не дальше 2,5 м от дороги. Расстояние пожарных гидрантов от строящихся зданий должно быть не менее 5 м и не более 50 м.
