Возможность обеспечения существующей системы новых потребителей
Таблица 113 Прогнозное потребление электроэнергии электроприемниками г. Березники на 2025 г.
Таблица 114 Прогнозный баланс потребления электроэнергии электроприемниками г. Березники на 2011-2025 гг.
Подобный материал:
1   ...   36   37   38   39   40   41   42   43   44

Возможность обеспечения существующей системы новых потребителей


Перспективная нагрузка на электрическую сеть г. Березники имеет следующие значения (табл. 113):
  • максимальная нагрузка с учетом нового строительства на 2025 г. – 85,5 МВт;
  • максимальное годовое потребление электроэнергии с учетом нового строительства – 380,2 млн кВт·ч.

Потребление электроэнергии по сравнению с фактом 2009 г. возрастает на 41%.

Таблица 113

Прогнозное потребление электроэнергии электроприемниками г. Березники на 2025 г.



п/п

Показатели

Ед. изм.

Левый берег

Правый берег

Всего

2010

2025

2010

2025

2010

2025

1.

Годовое электропотребление

Млн кВтч

256,53

300,7

17,05

79,5

273,58

380,2




в т.ч. новое строительство

Млн кВтч

10,4

24,8

11,1

73,55

21,5

98,35

2.

Максимальная электрическая нагрузка

МВт

67,0

69,1

3,2

16,4

70,2

85,5




в т.ч. новое строительство

МВт

2,5

4,6

2,5

15,7

5,0

20,3



Электроснабжение города сохраняется от энергоисточников Пермской энергосистемы через существующие районные подстанции 220/110 кВ «Титан» и «Калийная».

С учетом изношенности генерирующего оборудования существующих ТЭЦ города в качестве надежных источников электроснабжения на перспективу они служить не могут.

Институтом «УралВНИПИ Энергопром» в 1999 г. выполнена работа «Обоснование инвестиций строительства новой ТЭЦ в г. Березники». Строительство НБТЭЦ мощностью 379 МВт было начато, но в настоящее время законсервировано.

Необходимость строительства такой ТЭЦ была обоснована значительным развитием промышленных предприятий, которое в настоящее время не достигло намечаемого ранее уровня.

В связи с этим в настоящее время «УралВНИПИ Энергопром» разрабатывает проект «Обоснование инвестиций строительства НБТЭЦ» электрической мощностью 84 МВт.

С вводом мощности новой ТЭЦ будут частично выведены мощности ТЭЦ-2.

В качестве возможного источника покрытия электрических и тепловых нагрузок потребителей новой капитальной застройки юго-восточной части Левого берега проектом Генплана предлагается строительство на расчетный срок газотурбинной электростанции (ГТ-ТЭЦ) с двумя турбинами по 9 МВт.

Для повышения уровня надежности электроснабжения потребителей города необходимо:
  • на I очередь подключить подстанцию «Азот»;
  • в связи с ростом нагрузок жилищно-коммунального сектора Правобережного района проектом намечается на расчетный срок увеличение мощности ПС «Правобережная» с установкой более мощных трансформаторов 3х16 МВА или 2х25 МВА;
  • перевести городские электрические сети 6кВ на единое напряжение 10кВ.

При составлении прогнозного баланса электроэнергии с 2011 г. по 2025 г. наблюдается рост потребления к 2025 г., обусловленный завершением строительства объектов, заявленных на присоединение к электрическим сетям по состоянию на декабрь 2010 г. (табл. 114, рис. 46).

Таблица 114

Прогнозный баланс потребления электроэнергии электроприемниками г. Березники на 2011-2025 гг.




2011

2012

2013

2014

2015

2016

2017

2018

2019

2020

2021

2022

2023

2024

2025

Отпуск в электрическую сеть г. Березники, млн кВт·ч

374,81

377,09

379,25

381,56

384,41

385,00

383,69

382,14

391,75

396,66

407,92

411,24

430,10

425,52

427,19

Потери в сети, млн кВт·ч

73,65

72,52

71,41

71,05

70,98

70,03

68,26

65,42

65,23

61,32

60,98

58,48

57,85

52,08

46,99

Потребление электроэнергии электроприемниками г. Березники, млн кВт·ч

301,16

304,58

307,83

310,51

313,43

314,97

315,43

316,72

326,52

335,34

346,93

352,76

372,25

373,44

380,20

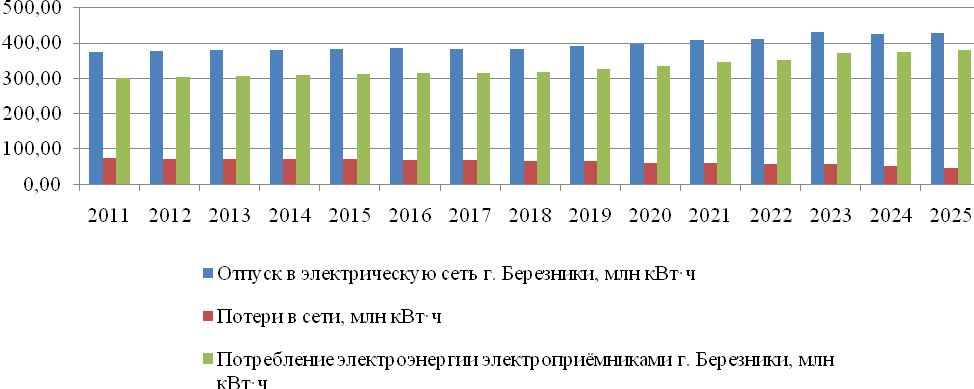

Рисунок 46. Динамика изменения потребления электроэнергии электроприемниками г. Березники в 2011 – 2025 гг.
