Состав инженерных изысканий. Общие технические требования
Гкинп (онта)-02-262-02 [14].
Гкинп -02-033-82 [15] (2.13.1-2.15).
Инженерно-геологические изыскания
Подобный материал:
1   2   3   4   5   6   7   8   9   ...   25

Состав инженерных изысканий. Общие технические требования

    1. Инженерно-геодезические изыскания
      1. Инженерно-геодезические изыскания для строительства МТ в полосе отвода (включая прилегающую зону) и на переходах через естественные и искусственные препятствия должны обеспечивать получение топографо-геодезических материалов и данных о ситуации и рельефе местности, дна пересекаемых водотоков и водоемов, существующих сооружениях (наземных, подземных и надземных) в цифровой и графической формах. Материалы инженерно-геодезических изысканий в комплексе с материалами других видов изысканий необходимы для комплексной оценки природных и техногенных условий территории строительства на всех стадиях (этапах) выполнения инженерных изысканий.
      2. Инженерно-геодезические изыскания для строительства МТ должны выполняться в соответствии с требованиями СНиП 11-02-96, СП 11-104-97, ведомственных (отраслевых) нормативных документов, регламентирующих проектирование, строительство, эксплуатацию, капитальный ремонт, а также требованиями настоящего документа.
      3. При инженерно-геодезических изысканиях для строительства МТ выполняются следующие виды работ:
  • сбор, систематизация и обработка материалов инженерных изысканий прошлых лет на участок работ: топографо-геодезических, картографических, аэро- и космосъемочных, землеустроительных, лесоустроительных, исполнительных съемок и др.;
  • рекогносцировочное обследование территории и анализ соответствия ситуации и рельефа имеющимся картографическим материалам, выявление и нанесение на карты местоположения строящихся или вновь построенных объектов, влияющих на направление и положение трассы;
  • составление акта предпроектного обследования по результатам рекогносцировочного обследования территории с предварительным выбором конкурентоспособного участка трассы согласованного с заказчиком;
  • камеральное трассирование и предварительный выбор конкурентоспособных вариантов трассы для выполнения полевых работ и обследований;
  • комплекс работ по полевому трассированию;
  • вынос трассы в натуру по материалам топографических съёмок крупных масштабов (от 1:500 до 1:10000);
  • проложение планово-высотных магистральных геодезических ходов по выбранной трассе;
  • создание и развитие опорных геодезических сетей;
  • закрепление на местности пунктов опорных геодезических сетей;
  • создание, развитие и сгущение съёмочных геодезических сетей;
  • закрепление на местности вдольтрассовых объектов, линейной части трубопровода, переходов через искусственные и естественные препятствия знаками долговременной сохранности;
  • топографическая съемка полосы местности вдоль трассы трубопровода (наземная, воздушная и комбинированная);
  • топографическая съемка участков переходов через водоемы и водотоки в масштабах от 1:5000 до 1:500;
  • топографическая съемка площадок ПС в масштабах от 1:500 до 1:1000;
  • топографическая съемка площадок переходов через железные и автомобильные дороги в масштабах от 1:1000 до 1:500;
  • обновление имеющихся топографических (инженерно-топографических) планов (в графической, цифровой, фотографической и иных формах) в масштабах от 1:500 до 1:5000;
  • геодезические работы, связанные с плановой и высотной привязкой горных выработок, геофизических и других точек исследований при инженерных изысканиях;
  • геодезические стационарные наблюдения за деформациями оснований сооружений, земной поверхности и толщи горных пород в районах развития опасных природных и техно-природных процессов (карст, оползни и др.) в пределах охранной зоны трубопровода;
  • камеральная обработка материалов, включая составление обзорной карты в масштабах от 1:1000000 до 1:100000 и крупнее и ситуационного плана в масштабах от 1:200000 до 1:10000, схемы планово-высотного обоснования и закрепления трассы МТ в масштабе 1:25000 и крупнее (по площадкам сооружений и участкам переходов через естественные и искусственные препятствия);
  • создание инженерно-топографических планов в масштабах 1:5000, 1:2000, 1:1000 и 1:500 по трассе и площадкам МТ;
  • составление ведомости пересечений с естественными препятствиями;
  • составление ведомости угодий по трассе;
  • составление продольных профилей трассы;
  • составление ведомостей пересечений трассы с инженерными коммуникациями;
  • составление ведомости согласований инженерных коммуникаций с соответствующими органами и организациями с указанием адресов, телефонов;
  • составление технического отчета (раздела в составе сводного отчета по комплексным изысканиям) о выполненных инженерно-геодезических изысканиях (текстовая, графическая части и приложения).
      1. В дополнение к требованиям, указанным в 5.9, программа инженерно-геодезических изысканий должна содержать:
  • требования к составу и объёмам планируемых работ;
  • технологию выполнения всех видов инженерно-геодезических работ;
  • требования к точности выполнения планируемых геодезических работ;
  • время, очерёдность и участок (район) проведения инженерно-геодезических изысканий, в соответствии с ТЗ, календарным планом или планом производства работ;
  • требования к выбору масштабов топографических съёмок и сечению рельефа горизонталями, выбранных с учетом требований ТЗ и Приложений Е и Ж к настоящему документу;
  • требования к согласованию местоположения пересекаемых трассой инженерных коммуникаций с эксплуатирующими организациями;
  • порядок осуществления внутреннего контроля качества и приемки выполненных работ;
  • порядок сдачи-приемки геодезических знаков долговременного и временного закрепления (в том числе знаков закрепления оси трассы проектируемого трубопровода, створных и выносных знаков, знаков закрепления границ площадок, вдольтрассовых объектов) от исполнителя работ на сохранность заказчику (или по его поручению представителю строительной организации);
  • требования к выбору (техническим характеристикам и типу) планируемого к использованию геодезического оборудования и инструментов;
  • требования по использованию конкретного программного обеспечения;
  • перечень мероприятий по охране окружающей среды и предотвращению ущерба при выполнении инженерно-геодезических работ;
  • перечень требований по обеспечению безопасных условий труда, охраны здоровья и санитарно-гигиеническому благополучию работающих, с учетом природных и техногенных условий территории;
  • требования к типу закрепления и наружному оформлению знаков долговременной и временной сохранности, установленных на переходах, площадках и линейной части трубопровода;
  • сведения о технологических особенностях, этапах, сроках и очерёдности проведения инженерно-геодезических изысканий;
  • перечень нормативно-технических документов, регламентирующих выполнение работ.
      1. Технический отчет (раздел в составе комплексного отчета) по результатам выполненных инженерно-геодезических изысканий для строительства МТ должен составляться в соответствии с требованиями СНиП 11-02-96 (4.22-4.24, 5.13-5.19).

Текстовая часть технического отчёта должна содержать следующие сведения:
  • в «Общих сведениях» – основание для производства работ, задачи инженерно-геодезических изысканий, местоположение района (трассы МТ и прилегающих площадок), административная принадлежность, данные о землепользовании и землевладельцах, сведения о проектируемом объекте строительства, стадия (этап) проектирования, перечень организаций, в которых были зарегистрированы изыскательские работы, система координат и высот, виды и объемы выполненных работ со ссылкой на НТД, обоснование изменений видов и объемов работ от предусмотренных в Программе, сроки их проведения, сведения об исполнителе (номера регистрационных документов),
  • краткая физико-географическая характеристика района (трассы) работ – характеристика рельефа (в том числе углы наклона поверхности) и гидрография;
  • топографо-геодезическая изученность района (трассы) инженерных изысканий – обеспеченность территории топографическими картами и планами, фотопланами (аэро- и космофотопланами), специальными (земле-, лесоустроительными и др.) планами соответствующих масштабов, сведения о геодезических сетях (типы центров и наружных знаков) и возможности их использования на основе результатов их оценки, наименование организаций-исполнителей карт (планов), времени и методов их создания, техническая характеристика геодезических, картографических и топографических материалов;
  • сведения о методике и технологии выполненных работ – создание (развитие) съемочных геодезических сетей для строительства трубопровода, производство топографической съемки в полосе трассы трубопровода и создание (составление) инженерно-топографических планов площадок переходов и сооружений по трассе, выполнение инженерно-гидрографических работ на участках переходов через водотоки и водоемы, трассирование линейных сооружений, обоснование резких углов поворота трассы, описание участков, на которых трасса без видимых причин отклоняется от геодезической прямой, геодезическое обеспечение производства других видов инженерных изысканий (инженерно-геологических, гидрометеорологических и др.), выполнение, при необходимости, геодезических наблюдений и исследований (в том числе в районах развития или возможной активизации опасных природных и техно-природных процессов), характеристика точности и детальности изыскательских работ;
  • сведения о проведении технического контроля и приемки работ – результаты выполненного контроля работ при инженерно-геодезических изысканиях (входной, операционный, приемочный, инспекционный);
  • заключение – краткие результаты выполненных работ и их оценка, рекомендации по производству последующих топографо-геодезических работ.

Текстовые и графические приложения должны быть представлены в соответствии с 7.3.1.5.
      1. Контроль и приёмка материалов инженерно-геодезических изысканий должны выполняться согласно 5.16 и в соответствии с ГКИНП (ГНТА)-17-004-99 [9], с учётом требований Федерального закона «Об обеспечении единства измерений» [10] (ст. 13), Федерального закона «О геодезии и картографии» [11], ГКИНП 17-002-93 [12], МДС 11 - 5.99 [13].
      2. Геодезической основой при производстве инженерно-геодезических изысканий для строительства МТ служат:
  • пункты государственных (плановых и высотных) геодезических сетей всех классов и разрядов;
  • пункты опорных геодезических сетей 4 класса и 1, 2 разрядов;
  • пункты опорных межевых сетей (ОМС-1 и ОМС-2);
  • пункты планово-высотных съемочных геодезических сетей.
      1. Точность определения планово-высотного положения, плотность и условия закрепления пунктов геодезической основы должны удовлетворять требованиям производства крупномасштабных топографических съемок, выноса проекта в натуру и требованиям производства стационарных наблюдений за опасными природными и техно-природными процессами при строительстве, эксплуатации и ликвидации объектов.
      2. ОГС служит основой создания геодезических сетей для целей проектирования, строительства, при выполнении стационарных наблюдений за опасными природными и техно-природными процессами при строительстве, эксплуатации и ликвидации объектов, развитии и сгущении съемочной геодезической сети, выполнения топографических съёмок масштабов от 1:5000 до 1:500. ОГС строится в развитие государственной геодезической сети классов 1, 2, 3 и 4.
      3. ОГС должна создаваться с целью ее возможного использования при геодезическом обеспечении строительства и эксплуатации объектов трубопроводной системы. Плотность пунктов и геометрия создаваемой ОГС должны обеспечить оптимальные длины ходов при дальнейшем развитии съёмочной геодезической сети.
      4. Плотность пунктов опорной геодезической сети устанавливается программой инженерно-геодезических изысканий в соответствии с топографо-геодезической изученностью района работ (наличием пунктов ГГС).
      5. Плотность пунктов геодезических сетей определяется масштабом съемки, высотой сечения рельефа горизонталями, условиями местности (закрытая, открытая, застроенная и т.д.), а также необходимостью обеспечения геодезической основой при проведении топографо-геодезических работ, как для целей изысканий и строительства, так и при дальнейшей эксплуатации сооружений.
      6. Погрешности измерений, длины ходов и сторон, предельные величины невязок не должны превышать величины, указанные в Приложении И.
      7. Плановое положение пунктов ОГС следует определять методами спутниковых геодезических определений, а там где это технически и экономически более целесообразно – методами полигонометрии, триангуляции, трилатерации, построением пространственных линейно-угловых сетей, а также сочетаниями различных методов.
      8. При создании (развитии) опорных и съёмочных геодезических сетей методами спутниковых определений необходимо руководствоваться требованиями
        ГКИНП (ОНТА)-02-262-02 [14].
      9. Высотная привязка пунктов ОГС должна выполняться нивелированием IV класса или техническим нивелированием, в соответствии с требованиями Приложения И. Высотные отметки пунктов ОГС также могут определяться методами спутниковых геодезических определений (ГКИНП (ОНТА)-02-262-02 [14], 2.2, 2.3), рекомендуется применение глобальной модели геоида EGM-2008.
      10. Закрепление пунктов ОГС, координаты которых получены из спутниковых наблюдений, осуществляется парами (для передачи дирекционных направлений). Расстояние между пунктами должно составлять, 250-300 метров, при этом между ними должна быть обеспечена прямая видимость. Пункты должны закладываться на расстоянии, не менее 100 метров от оси трассы, в местах, обеспечивающих их долговременную сохранность.
      11. Съёмочные геодезические сети служат основой для производства топографических съёмок и геодезического сопровождения строительства. Съёмочная геодезическая сеть строится в развитие опорной геодезической сети или в качестве самостоятельной съёмочной сети на территориях до 1 км2.
      12. Съёмочная геодезическая сеть создаётся (развивается) теодолитными ходами, полярным способом, геодезическими засечками, триангуляционными и трилатерационными построениями, методами спутниковых геодезических определений и их различными комбинациями. При развитии съёмочной геодезической сети геодезическими засечками должны соблюдаться следующие требования:
  • прямые геодезические засечки следует выполнять не менее чем с трех пунктов опорной геодезической сети, так, чтобы углы между смежными направлениями на определяемой точке были не менее 30ºи не более 150º;
  • обратные геодезические засечки должны выполняться не менее чем по четырем пунктам опорной геодезической сети при условии, что определяемая точка не находится на или рядом с окружностью, проходящей через три исходных пункта;
  • комбинированные засечки должны строиться сочетанием прямых и обратных засечек (угловых, линейных и линейно-угловых) с использованием не менее трех исходных пунктов.
      1. При создании съёмочной геодезической сети теодолитными ходами должны выполняться следующие требования:
  • теодолитные ходы должны прокладываться между пунктами опорной геодезической сети в виде отдельных ходов или систем ходов с узловыми точками;
  • отдельный разомкнутый теодолитный ход должен опираться на два исходных пункта и два дирекционных направления;
  • допускается проложение теодолитного хода, опирающегося на два исходных пункта, без угловой привязки к исходному дирекционному углу на одном из них;
  • координатная привязка без измерения примычных углов на исходных пунктах допускается, при условии измерения углов двумя полными круговыми приёмами и двукратным измерением каждой стороны теодолитного хода.
      1. Предельная погрешность определения планового положения пунктов съёмочной геодезической сети, в том числе плановых опознаков, относительно пунктов опорной геодезической сети не должна превышать на открытой и застроенной территории 0,2 мм в масштабе создаваемого плана и 0,3 мм на территории, закрытой древесной и кустарниковой растительностью (ГКИНП-02-033-082 [15], 10.3).
      2. Погрешность определения высотного положения точек съёмочной сети относительно ближайших реперов государственной нивелирной сети или пунктов ОГС не должна превышать на равнинной местности 1/10, а в горных и предгорных районах 1/6 от заданной высоты сечения рельефа горизонталями.
      3. Высотные отметки точек съёмочной геодезической сети должны быть получены из результатов геометрического (технического) нивелирования. Нивелирный ход должен опираться не менее чем на два пункта исходной (опорной) геодезической сети.

При производстве инженерно-геодезических изысканий на незастроенных территориях, при площади изысканий до 1 кв. км для высотной привязки допускается использование одного пункта исходной геодезической сети, в случае когда сеть создается как самостоятельная геодезическая основа.

Допускается взамен технического (геометрического) нивелирования выполнять тригонометрическое нивелирование, при условии использования электронных тахеометров, с компенсатором, при СКО измерения угла не более ±6" и СКО компенсатора не более ±3". При этом длина определяемой стороны хода не должна превышать 300 м. Высота инструмента и высота визирной цели должны быть измерены не грубее ±2 мм соответственно. Измерения углов на станции необходимо выполнять одним полным круговым приемом, а измерение наклонных расстояний проводить в прямом и обратном направлении, выполняя по два наведения на отражатель в режиме «точно». Расхождения между превышениями в прямом и обратном направлениях не должны превышать величин, вычисленных по формуле (6.1):

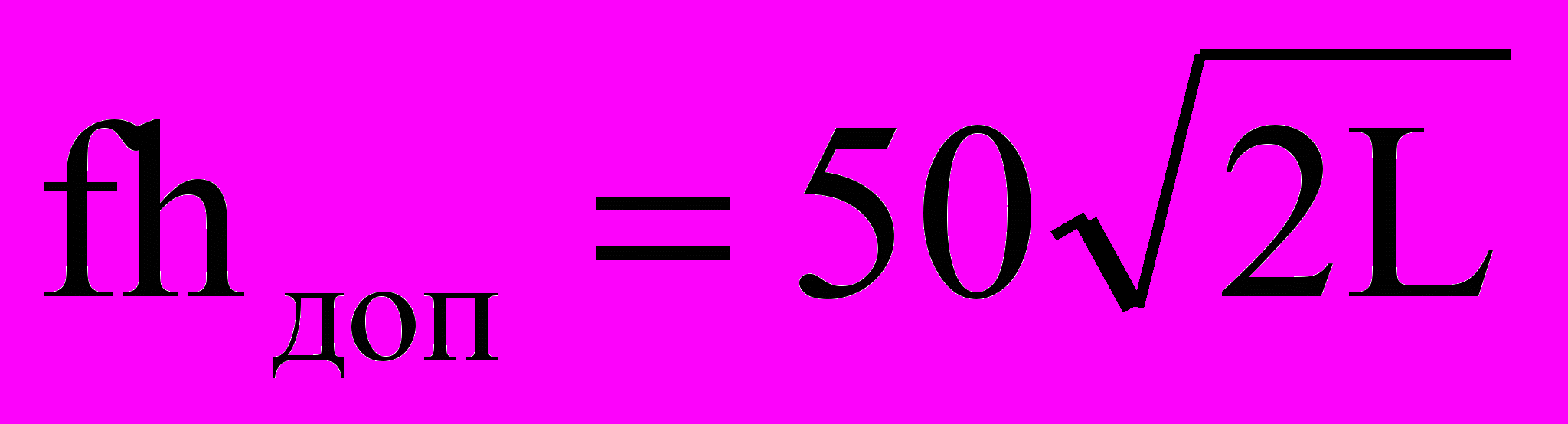

, мм (6.1);

а невязки ходов или замкнутых полигонов величину:

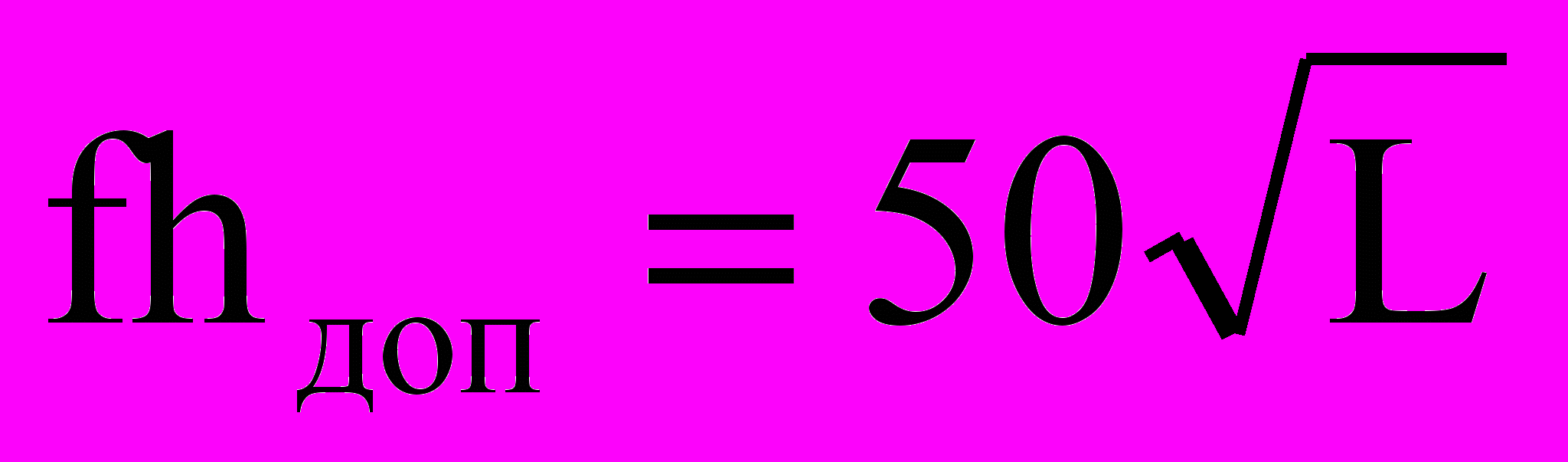

, мм (6.2);

где L – длина хода (периметр полигона) в км.
      1. Допустимые длины ходов технического нивелирования определяются в зависимости от высоты сечения рельефа топографической съемки (ГКИНП-02-033-082 [15], 9.7.2.). Допустимые длины ходов устанавливаются в соответствии с Приложением И.
      2. Точки съёмочной геодезической сети закрепляются в основном временными знаками: металлическими костылями, штырями, трубками, деревянными столбами и колышками, а также дюбелями, вбитыми в пни и столбы.
      3. На территории населённых пунктов и промышленных площадок все точки съёмочных сетей закрепляются знаками долговременной сохранности (дюбель в асфальте, координированные углы зданий, центры люков смотровых колодцев, опоры ЛЭП и т.д.).
      4. Пункты съемочной геодезической сети должны закрепляться на местности долговременными знаками с таким расчетом, чтобы на каждом стандартном съёмочном планшете было, закреплено не менее трех точек при съемке в масштабе 1:5000 и двух точек при съемке в масштабе 1:2000, включая пункты государственной геодезической сети и опорных сетей (если технические условия заказчика и программа работ не требуют большей плотности закрепления).
      5. В случае когда съёмочная сеть создаётся в виде самостоятельной геодезической основы, не менее 20 % точек съёмочной сети должны быть закреплены долговременными знаками (ГКИНП-02-033-082 [15], 10.5 и 10.6).
      6. В качестве исходных данных для уравнивания опорных геодезических сетей используются координаты и высоты пунктов государственной геодезической сети 1, 2, 3, 4 классов.
      7. Создаваемая ОГС должна вставляться в жёсткий контур уравненных пунктов государственной или местной сетей, ранее участвовавших в совместном уравнивании с государственной сетью.
      8. Уравнивание планово-высотных съёмочных сетей следует выполнять упрощёнными способами таким образом, чтобы не возникали системы ходов более второго порядка, стремясь к созданию одноранговых (одноразрядных) сетей. Системы ходов первого порядка должны опираться непосредственно на пункты ГГС и пункты опорной геодезической сети.
      9. В результате выполнения работ по созданию геодезической основы исполнителями работ должны быть представлены:
  • ведомости обследования исходных геодезических пунктов (марок, реперов и др.);
  • схемы создания и развития опорных и съёмочных планово-высотных геодезических сетей с указанием привязок к исходным пунктам;
  • материалы вычислений, уравнивания и оценки точности, ведомости (каталоги) координат и высот геодезических пунктов, нивелирных знаков и точек, закрепленных постоянными и долговременными знаками;
  • данные о метрологическом освидетельствовании средств измерений;
  • акты полевого (камерального) контроля.

По опорной геодезической сети дополнительно представляются:
  • карточки установленных постоянных геодезических знаков и центров;
  • журналы измерения направлений (углов), сводки измеренных направлений и листы графического определения элементов приведения;
  • фотодокументы и абрисы закреплённых пунктов ОГС, привязанных к постоянным предметам местности;
  • абрисы нивелирных знаков (марок, стенных и грунтовых реперов);
  • журналы измерения базисов и длин линий, материалы по определению их высот;
  • журналы нивелирования;
  • ведомости превышений.

По планово-высотной съемочной геодезической сети дополнительно представляются:
  • фотодокументы и абрисы точек, закрепленных долговременными и постоянными знаками точек съемочного обоснования;
  • журналы измерения углов и линий в теодолитных и тахеометрических ходах;
  • журналы технического и тригонометрического нивелирования.
      1. В состав работ по камеральному трассированию, в дополнение к перечисленным в 6.1.3 требованиям, входит:
  • рекогносцировочное обследование (не менее 10 км) сложных и эталонных участков;
  • построение продольных профилей с подсчетом основных показателей трасс (количество пересечений с водотоками, коммуникациями, пересекаемые угодья и т.д.) и составлением сопоставительных ведомостей по различным вариантам.
      1. В состав работ по полевому трассированию, в дополнение к перечисленным в 6.1.3 требованиям, входит:
  • полевое рекогносцировочное обследование сложных и эталонных участков;
  • уточнение мест переходов трассы через естественные и искусственные препятствия с определением их величины и возможных обходов препятствий;
  • проложение магистральных теодолитных ходов по оси трассы с закреплением углов поворота, створных точек и выносных угловых знаков;
  • установка реперов;
  • нивелирование по трассе.
      1. Магистральные теодолитные ходы, прокладываемые исключительно для целей полевого трассирования трубопроводов, должны быть привязаны в плане и по высоте к пунктам государственной или опорной геодезической сети не реже, чем через 30 км, при предельно допустимой относительной погрешности хода в плане не грубее 1:1000. Высотные отметки должны быть получены техническим нивелированием (тригонометрическим), в соответствии с требованиями Приложения И.
      2. В случаях, когда с точек магистрального хода выполняется топографическая съёмка масштабом от 1:5000 до 1:500 (т.е. магистральный ход служит съёмочным обоснованием для крупномасштабных съёмок), требования по протяженности и точности хода должны соответствовать Приложению И. При выполнении указанных требований знаки, закрепляющие ось трассы, могут быть использованы как пункты съёмочной геодезической сети долговременного закрепления.
      3. При выполнении работ по полевому трассированию, стыковка участков трасс, выполняемых разными подразделениями (организациями), производится на одном из углов трассы. Стыковочный угол должен быть получен как продолжение прямолинейного участка трассы до места пересечения с соседним (стыкующимся) прямолинейным участком. На вершине угла (месте стыковки) устанавливается закрепительный знак и измеряется стыковочный угол. Дополнительно измеряются углы и расстояния до ближайших к нему закрепительных знаков трассы (створные и угловые).

По завершении работ составляется акт в свободной форме, в котором должно быть указано:
  • наименование объекта, его местоположение;
  • наименование организаций, участки которых стыкуются, а также Ф.И.О. работников и их должности;
  • факт переноса ранее закреплённого угла, если на одном из участков трассы работы были завершены ранее;
  • факт взаимного приема-передачи геодезических данных, а именно: полосы съемки протяженностью в 1/2 ее ширины с перекрытием на смежный участок, участок хода от пары исходных пунктов до места стыковки, значение внутреннего угла стыковки.
      1. Работы по вынесению трассы в натуру выполняются на застроенной территории (территории населенных пунктов, промышленных предприятий, действующих нефтяных месторождений с густой сетью подземных коммуникаций и в стесненных условиях), по материалам крупномасштабной съемки и последующего камерального трассирования (разбивочного чертежа).
      2. Проект трассы должен быть составлен по материалам крупномасштабной топографической съемки масштаба от 1:5000 до 1:500.
      3. Закрепление трассы и наружное оформление (маркировка) линейной части трубопроводов, пересечений с искусственными и естественными препятствиями и сопутствующих технологических площадок должно выполняться в соответствии с требованиями ТЗ и программы работ.
      4. На линейной части трассы трубопровода закрепительные знаки должны устанавливаться на начальной и конечной точках трасс (если они не фиксированы на местности), на всех углах поворота (ВУ) и на прямых участках по створу (Ств) в пределах взаимной видимости. Расстояние между закрепительными знаками не должно превышать 600 м.
      5. На углах поворота, на внешнюю сторону поворота трассы, перпендикулярно к предыдущей линии, дополнительно закладываются два выносных знака, которые устанавливаются на расстоянии не ближе 25 и 45 м от вершины.
      6. Закрепительные знаки устанавливаются в пределах взаимной видимости по створу трассы в местах, обеспечивающих долговременную сохранность знаков от повреждений, а именно:
  • в полосе отвода автомобильных и железных дорог;
  • на опушке леса и кустарника;
  • на просеках;
  • в лесозащитных посадках;
  • на нераспахиваемых участках, выгоне, сенокосе, у рек, ручьев, оврагов, балок, каналов;
  • на межевых полосах;
  • на обочинах проселочных и полевых дорог.
      1. На закрепительных знаках яркими масляными красками наносятся: принадлежность знака (Ств, ВУ, Вр), сокращённое название организации, выполняющей инженерные изыскания, принятое заказчиком и употребляемое в ТЗ, сокращённое название объекта и год выполнения работ.
      2. Закрепительные знаки устанавливаются на всех переходах через естественные и искусственные препятствия с таким расчетом, чтобы они находились в пределах съемки перехода и были нанесены на топографический план.
      3. Двумя знаками, по одному с каждой стороны, по створу трассы закрепляются:
  • пересечения автомобильных дорог I-III категорий;
  • переходы через крупные овраги при ширине более 50 м;
  • переходы через каналы, при ширине зеркала воды более 10 м.
      1. Вдоль трассы, через каждые 5 км, необходимо закладывать не менее одного репера долговременной сохранности с определением высотного и планового положения с точностью не ниже требований, предъявляемых к съёмочной сети. Репера целесообразно совмещать с пунктами опорной геодезической сети (см. 6.1.18).
      2. На трассах трубопроводов, прокладываемых в одну нитку, на переходах через реки необходимо дополнительно устанавливать знаки долговременного закрепления:
  • при ширине реки до 30 м – 1 знак;
  • при ширине реки от 30 до 200 м - 2 знака (по одному на каждом берегу);
  • при ширине реки более 200 м - 4 знака (по два знака на каждом берегу).

При изысканиях двух параллельно прокладываемых ниток трубопроводов, независимо от сроков их строительства, закрепительные знаки устанавливаются только по одной из них, вторая нитка на планах «привязывается» к первой.
      1. При прокладке второй нитки трубопровода, находящейся на расстоянии более 50 метров от первой, требования по закреплению сохраняются, как при прокладке самостоятельной трассы МТ.
      2. Линии технологической связи МТ, ВЛ, вдольтрассовой ЛЭП и другие инженерные коммуникации, прокладываемые самостоятельно или на расстоянии более 50 м от других коммуникаций, закрепляются аналогично трассам трубопроводов.
      3. При прокладке трубопроводов, линий связи параллельно существующим линиям воздушной связи (ЛС), электропередачи (ВЛ) на расстоянии менее 50 м закрепительные знаки при изысканиях по трассе не устанавливаются. Трасса трубопровода привязывается к опорам ВЛ или ЛС на углах поворота и в местах изменения привязочных расстояний. По результатам работ должны составляться абрисы привязок характерных точек трассы (углы поворота) к элементам рельефа. В качестве реперов допускается использование элементов опор ЛС и ВЛ.
      4. На трассах трубопроводов, прокладываемых в две нитки, на переходах устанавливается на каждом берегу по два репера на расстоянии не менее 200 метров от линии руслового берега и крайней нити магистрального трубопровода. Репера должны устанавливаться в местах, обеспечивающих их сохранность на период строительства и полного цикла эксплуатации трубопровода.
      5. На переходах через железные дороги за временный репер допускается принимать отметку головки рельса, которая должна быть замаркирована на шейке рельса и находиться в створе перехода.
      6. Временные, долговременные знаки, закрепляющие ось трассы, сопутствующие (притрассовые) сооружения, подъездные дороги, карьеры грунтов строительных материалов, а также грунтовые репера, установленные по требованию заказчика подлежат использованию в качестве разбивочной основы при строительстве трубопровода и должны быть переданы заказчику по акту. Необходимость участия генерального проектировщика в сдаче-приёмке выполненных полевых топографо-геодезических работ определяется заказчиком. Внешний вид и характер закрепления знаков должен соответствовать требованиям ГКИНП-02-033-83 [15] (приложения 5 и 6) и ВСН 30-81.
      7. Транспорт для переездов при сдаче и приёмке предоставляет сдающая трассу организация.
      8. В результате выполнения работ по трассированию и закреплению трассы трубопровода и сопутствующих площадок исполнителями работ должны быть представлены:
  • схемы закрепления линейной части трубопровода и сопутствующих площадок;
  • акты стыковок;
  • акт приёма-передачи закрепительных знаков представителю заказчика (Приложение Х).
      1. Топографическая съёмка линейной части МТ и сопутствующих объектов выполняется наземным и воздушным способами, а также их сочетанием, следующими методами:
  • стереотопографическим, аэрофототопографическим;
  • тахеометрическим;
  • воздушным лазерным сканированием (в комбинации с аэрофотосъемкой, тепловизионной съемкой);
  • наземным лазерным сканированием;
  • с применением глобальных навигационных спутниковых систем.
      1. Топографическая съёмка должна выполняться, в благоприятный период года. Инженерно-топографические планы, составленные по материалам съемки при высоте снежного покрова более 20 см, подлежат обновлению в благоприятный период года или должны создаваться с точностью смежного, более мелкого масштаба (ГКИНП-02-033-82 [15], 2.13.2), с меньшей графической точностью и/или увеличенным значением сечения горизонталей (если данная возможность согласована с заказчиком и оговорена в ТЗ и программе работ). Например, топографические планы масштаба 1:5000 и h=1,0 м могут быть созданы с точностью масштаба 1:10000, h=2,0 м, а планы масштаба 1:2000, h=0,5 м – с точностью масштаба 1:5000, h=1,0 м и т.д.

В таких случаях на планах за восточной рамкой в обязательном порядке указывается метод их создания (съемка на увеличенных фотопланах, фотомеханическое увеличение планов и т.п.) и точность съемки.
      1. Выбор масштабов съёмки и высот сечения рельефа горизонталями должен обосновываться в программе работ, исходя из требований к масштабу съёмки, установленных для площадок, пересечений с искусственными и естественными препятствиями с учетом характера рельефа местности (углов наклона), в соответствии с требованиями Приложения Е и Приложения Ж.
      2. Инженерно-топографические планы должны создаваться по результатам топографических съемок или картосоставлением по картографическим материалам более крупного масштаба со сроком давности, не более трёх лет. В обжитых районах, при использовании ранее созданных инженерно-топографических планов, должно быть заново выполнено согласование инженерных коммуникаций, а при необходимости – обновление топографической съёмки.
      3. На участках местности, где изменения ситуации и рельефа составляют более
        35 %,топографическая съёмка должна производиться заново.
      4. Ширина полосы топографической съемки по трассам линейных сооружений должна устанавливаться в ТЗ заказчика и, составляет для:
  • МТ, в зависимости от диаметра трубы – от 100 до 500 м;
  • подъездных дорог, коллектора связи, водоснабжения, теплоснабжения, канализационного коллектора, периметрального ограждения внутреннего электроснабжения, демонтажа МТ без нового строительства МТ – не менее 50 м;
      1. Наземную топографическую съемку масштабов от 1:5000 до 1:1000 следует производить в случаях, когда применение аэрофотосъемки или ВЛС экономически нецелесообразно, ее выполнение не представляется возможным или аэросъемочные методы не обеспечивают требуемой точности составления планов.
      2. Общие требования к содержанию инженерно-топографических планов, в соответствии с масштабами топографических съёмок, изложены в Приложении К.
      3. При съёмке ситуации и рельефа методом тахеометрической съёмки местоположение пикета должно определяться, исходя из требований получения максимально полной информации о местности в масштабе создаваемого плана, в соответствии с требованиями Приложения Л.
      4. По требованию заказчика, для решения специальных (отраслевых) задач, могут создаваться специализированные (нестандартные) топографические планы.

При создании специализированных топографических планов допускается отображение на плане только части ситуации местности, применение нестандартных сечений рельефа горизонталями, снижение или, наоборот, повышение требований к точности изображения контуров и рельефа местности.

На специализированном топографическом плане в зарамочном оформлении обязательно указываются назначение плана и метод создания (например, «Топографический план МТ, тахеометрический метод») и точность съемки.
      1. На открытых и незастроенных территориях, в степных и тундровых районах, при отсутствии высоких препятствий наземную топографическую съемку рекомендуется выполнять с использованием спутникового оборудования (в режиме RTK). При выполнении измерений расстояние от базовой до передвижной станции не должно превышать 10 км. При проведении работ необходимо руководствоваться методическими указаниями и требованиями, изложенными в ГКИНП (ОНТА)-02-262-02 [14].
      2. Составленные инженерно-топографические планы должны быть представлены в графическом и цифровом виде в соответствии с требованиями ТЗ и программы работ. По результатам выполненной топографической местности исполнителями работ должны представляться:
  • цифровые топографические планы;
  • акты полевого и приёмочного контроля.
      1. Топографическую съемку методом наземного лазерного сканирования целесообразно выполнять в случаях, когда требуется избыточная детальность цифровых топографических планов (наблюдения за оползневыми процессами и т.п.), а также:
  • при построении топографических планов действующих сложных промышленных объектов (ПС, сливо-наливных эстакад и др.) с многоуровневой системой коммуникаций;
  • на действующих объектах, где невозможно проведение съемки тахеометрическим методом без остановки объекта (автомагистрали, цеха предприятий и т.д.);
  • когда невозможно (или нецелесообразно, по причине низкой информативности измерений) наземными методами произвести топографо-геодезические работы (мониторинг деформации резервуаров, конструктивных элементов строительных конструкций, тоннелей и др.).
      1. При создании топографических планов (чертежей), выполненных с помощью наземного лазерного сканирования плановая съёмочная сеть должна отвечать требованиям
        2 разряда, высотное положение пунктов съёмочной сети должно быть получено из нивелирования IV класса.
      2. При построении трехмерных моделей местности плановая съёмочная геодезическая сеть должна отвечать требованиям 1 разряда, высотное положение пунктов съёмочной геодезической сети должно соответствовать нивелированию III класса.
      3. В ТЗ на производство инженерно-геодезических изысканий методом НЛС дополнительно к требованиям 5.6 и 6.1.4 должны включаться:
  • регламентируемый вид выходной продукции (цифровые топографические планы масштаба от 1:200 до 1: 1000, трехмерная модель участка работ, профиля, построение карт деформаций конструктивных элементов сооружений и т.д.);
  • точность и детальность выходной продукции;
  • атрибуты необходимой семантической информации на объекты съемки.
      1. Расстановку вокруг сканера марок, являющихся рабочими (контрольными) точками съемочной геодезической сети, необходимо производить так, чтобы у смежных сканов было не менее трёх общих марок. Расстановка марок осуществляется на расстоянии не более 50 метров вокруг точек стояния сканера. Определение координат центров марок рекомендуется производить электронным тахеометром 5˝ точности в безотражательном режиме с пунктов съемочного обоснования. Измерения на станции необходимо выполнять одним полным круговым приемом, выполняя по два наведения на отражатель в режиме «точно».

Примечание При использовании наземного лазерного сканера, снабжённого устройством центрирования и горизонтирования, необходимость в создании рабочего (контрольного) съёмочного обоснования отпадает.

      1. Установку сканера на съёмочной точке необходимо производить с максимальным охватом снимаемого объекта на одном скане, при этом следует учитывать, что увеличение превышения сканера над объектом съемки увеличивает информативность снимаемого объекта.
      2. Сканирование местности рекомендуется производить так, чтобы расстояние между станциями не превышало значения: D=0,63·Rmax, где Rmax – максимальная дальность сканирования при отражающей способности объектов съемки от 4 % до 20 %.
      3. В состав технического отчёта по наземному лазерному сканированию, в дополнение к требованиям 6.1.6, должны включаться следующие приложения:
  • ведомость невязок уравнивания сканов;
  • ведомость координат и высот марок (рабочего съемочного обоснования).
      1. Топографическая съёмка методом ВЛС должна выполняться в соответствии с требованиями ГКИНП-09-32-80 [16] и 6.1.63 – 6.1.64. Содержание инженерно-топографических планов, составленных по результатам ВЛС, должно соответствовать требованиям Приложения К.
      2. ВЛС и цифровая аэрофотосъемка (АФС) для создания цифровых топографических планов выполняется с использованием воздушных лазерных сканеров (лидаров), цифровых аэрофотосъемочных камер, мульти и гиперспектральных сканеров, в сочетании с инерциальными системами и системами спутниковой навигации.
      3. Подготовка рабочего проекта по аэрофотосъёмочным работам, требования к размещению базовых станций, плотности пунктов съёмочной сети и опознаков, расположению контрольных точек должны учитываться при составлении программы работ. В дополнение к 5.9 настоящего документа, программа работ по геодезическому обеспечению и производству ВЛС и АФС должна содержать сведения по организации и порядку выполнению полевого, камерального и приёмочного контроля:
  • по созданию съёмочной геодезической сети для обеспечения работ по воздушному лазерному сканированию и цифровой аэрофотосъёмке;
  • воздушному лазерному сканированию и цифровой аэрофотосъёмке.
      1. Технические требования по выполнению топографической съёмки методом ВЛС приведены в Приложении М.
      2. Средние величины погрешностей в плановом положении опорных и контрольных точек не должны превышать в масштабе создаваемого фотоплана 0,5 мм в равнинных и всхолмленных районах и 0,7 мм – в горных районах. Несовмещение контуров по линии соединения фрагментов не должно быть более 0,7 мм, а в горных районах – не более 1,0 мм в масштабе ортофотоплана.
      3. Предельно допустимые величины несовмещений контуров при контроле по сводкам со смежными ортофотопланами не должны превышать 1,0 мм в равнинных и всхолмленных районах и 1,5 мм в горных районах. Как исключение в равнинных районах допускаются расхождения по сводкам до 1,5 мм (не более 5 %).
      4. При создании цифровых топографических планов методом ВЛС, применяется квадратная разграфка с рамками размерами 40х40 см для листов планов в масштабе 1:5000 и 50х50 см для листов планов в масштабах от 1:2000 до 1:1000. Допускается составлять планы линейных сооружений на листах произвольной разграфки.
      5. В дополнение к 6.1.5 в материалах технического отчёта, по ВЛС должны представляться:
  • схема привязки базовых станций к международной сети ITRF (при необходимости);
  • акт установки оборудования на воздушное судно;
  • паспорт аэрофотосъемки;
  • схема маршрутов аэрофотосъемки;
  • копия акта контрольного просмотра материалов аэрофотосъемки штабом военного округа;
  • акт полевого контроля и приёмки геодезических работ по созданию сети базовых станций и опознавательных знаков для сопровождения ВЛС и ЦА;
  • акт полевого контроля и приёмки картографических работ по созданию цифровых топографических планов методом ВЛС и ЦА;
  • акт камерального контроля и приёмки геодезических работ по созданию сети базовых станций и опознавательных знаков для сопровождения ВЛС и ЦА;
  • акт камерального контроля и приёмки картографических работ по созданию цифровых топографических планов методом ВЛС и ЦА;
      1. Топографо-геодезические работы по перенесению в натуру и планово-высотной привязке горно-геологических выработок, гидрологических, геофизических, экологических и других точек исследований выполняются, следующими методами:
  • проложением теодолитных, тахеометрических и нивелирных ходов;
  • полярным способом;
  • геодезическими засечками, одновременно с производством топографической съёмки от ближайших точек геодезического обоснования;
  • промерами от жёстких контуров местности;
  • с применением геодезических спутниковых систем.

Допускается:
  • выполнять привязку к пикетажу трассы;
  • определять координаты и высоты точек графическим методом с использованием инженерно-топографических планов выходного, отчётного масштаба.
      1. Средние погрешности определения планового и высотного положения геологических выработок, геофизических, гидрогеологических, экологических и других точек инженерных изысканий должны соответствовать требованиям, предъявляемым к топографической съёмке контуров с чёткими очертаниями в масштабе создаваемого плана
        ГКИНП -02-033-82 [15] (2.13.1-2.15).
      2. При производстве работ по перенесению в натуру и привязке инженерно-геологических выработок, геофизических, гидрогеологических, экологических и других точек исследований погрешности планового положения определяемых точек относительно ближайших пунктов геодезической сети не должны превышать:
  • на застроенных территориях 0.5 мм;
  • на незастроенной, равнинной местности 0.7 мм;
  • в предгорных и горных районах 1.0 мм в масштабе создаваемого плана.

Средние погрешности определения высотного положения точек относительно ближайших пунктов геодезической сети не должны превышать:
  • на равнинной местности 1/3 принятой высоты сечения рельефа горизонталями;
  • в горных и предгорных районах 1/2 принятой высоты сечения рельефа горизонталями.

Примечания:

1 На лесных участках местности допуски по определению планово-высотного положения геологических выработок, геофизических и других точек наблюдений могут быть увеличены в 1.5 раза.

2 При проведении изысканий в городских условиях, на участках с наличием большого количества подземных коммуникаций, особо ответственных объектов, если это необходимо и технически обосновано, может возникнуть потребность в более высокой точности выполнения топографо-геодезических работ. В этом случае в ТЗ и программе работ изысканий отдельно оговариваются предъявленные требования по вынесению в натуру и привязке геологических выработок и других точек наблюдений.

      1. Вычисления координат и высот точек горных выработок, точек геофизических, гидрогеологических и других наблюдений производятся с округлением до 0.1 м.
      2. По результатам выполненных работ должны быть представлены:
  • акты передачи закреплённых на местности выработок (точек) представителям геологических, геофизических и других подразделений организации;
  • каталоги координат и высот привязанных горно-геологических выработок, других точек наблюдений.
      1. Для обеспечения надлежащего качества конечных результатов топографо-геодезических и картографических работ предприятия в процессе их исполнения должны осуществлять регулярный контроль и приемку выполненных работ в соответствии с требованиями 5.16 настоящего документа и ГКИНП 17-002-93 [12] (5).
      2. Результаты контроля фиксируются в акте, в котором отражаются:
  • объемы выполненных и проверенных работ;
  • состояние качества работ и соответствие исполненных работ требованиям действующих нормативно-технических документов;
  • выводы и предложения по устранению обнаруженных недостатков.

Акты составляются по форме, принятой в предприятии.
      1. Результаты текущего контроля топографо-геодезических работ, осуществляемого непосредственными руководителями этих работ (начальниками партий, бригадирами и т.д.), могут фиксироваться путем соответствующих записей в журнале полевых измерений без составления специальных актов.
      2. Исполненные работы должны быть приняты:
  • от исполнителя – руководством производственного полевого подразделения;
  • от производственного полевого подразделения - руководством предприятия или технической комиссией, назначенной руководством.
      1. Приёмка полевых работ от исполнителя должна сопровождаться их инструментальной проверкой (не менее 10 % от общего объёма выполненных полевых работ). Приемка работ оформляется актом, в котором указывается объем исполненных работ, соответствие полученных результатов требованиям действующих технических инструкций и общая оценка качества работ.



    1. Инженерно-геологические изыскания
      1. Инженерно-геологические изыскания должны обеспечивать комплексное изучение инженерно-геологических (включая геокриологические) условий на участках размещения технологических сооружений (ПС, резервуарных парков, объектов обустройства и др.), линейных сооружений МТ, переходов через естественные и искусственные препятствия с целью получения необходимых и достаточных материалов для обоснования проектной подготовки строительства, в том числе мероприятий инженерной защиты объекта строительства и охраны окружающей среды

В задачу инженерно-геологических изысканий входит изучение геологического строения, сейсмотектонических, геоморфологических и гидрогеологических условий, состава, состояния и свойств грунтов, геологических и инженерно-геологических процессов и составление прогноза возможных изменений инженерно-геологических условий в сфере взаимодействия проектируемых объектов с геологической средой.

В обязанность исполнителя входит разработка рекомендаций о необходимости выполнения дополнительных специальных мероприятий по безопасной эксплуатации участков трубопровода в рассматриваемой тектонической зоне (см. Приложение Н, раздел Н.8).
      1. В состав инженерно-геологических изысканий для строительства МТ входят следующие виды работ:
  • сбор и анализ материалов изысканий и исследований прошлых лет;
  • дешифрирование материалов дистанционного зондирования Земли (АКС и АФС);
  • комплексное инженерно-геологическое рекогносцировочное обследование и маршрутные наблюдения (включая аэровизуальные, автомобильные и пешие маршруты с попикетным описанием трассы и полевым дешифрированием, выполняемые на всех этапах изысканий с целью выявления и изучения основных особенностей инженерно-геологических условий исследуемой территории и полевой заверки и интерпретации данных дистанционного зондирования. Объемы определяются в зависимости от сложности, участка, наличия параллельных ниток (ВЛ) и наличия материалов изысканий прошлых лет;
  • проходка горных выработок и их опробование, в соответствии с СП 11-105-97,
