Определить оптимальный вариант строительства (реконструкции) автомобильной дороги, величину и эффективность необходимых для этого капитальных вложений
Вид материала | Документы |
- В договоре подряда на заказчика возлагаются следующие обязанности, 134.74kb.
- Лимит капитальных вложений, тыс, 55.83kb.
- "Финансирование и кредитование капитальных вложений", 310.26kb.
- Капитального строительства, 96.76kb.
- Актуальность темы исследования, 69.11kb.
- Приказ Министра Обороны Российской Федерации №250дсп от 7 мая 2008 г. «О финансовом, 700.64kb.
- План капитальных вложений, основные показатели плана. Показатели эффективности капитальных, 19.12kb.
- 4 Государственная экологическая экспертиза для снижения объёмов поступления загрязненных, 59.6kb.
- Объем ы финансирования мероприятий подпрограммы "Автомобильные дороги", 956.24kb.
- Список литературы, рекомендованной для подготовки к вступительному экзамену Федеральный, 27.11kb.
4.1. Калькуляция транспортных расходов
Калькуляция транспортных расходов составляется по форме № 10.
5. ОПРЕДЕЛЕНИЕ СМЕТНОЙ СТОИМОСТИ МАТЕРИАЛОВ, ПОЛУФАБРИКАТОВ И ИЗДЕЛИЙ
Сметная цена на материал формируется на основе следующих ее составляющих элементов:
- отпускной цены (с учетом тары, упаковки, реквизита);
- наценки (надбавки) снабженческо-сбытовых организаций;
- таможенных пошлин и сборов (при получении из-за границы);
- стоимости транспортировки и погрузочно-разгрузочных работ (как правило, стоимость погрузочных работ учитывается непосредственно отпускной ценой, а стоимость разгрузочных работ — в составе единичных
расценок на строительно-монтажные работы);
- заготовительно-складских расходов, включая затраты на комплектацию.
5.1. Калькуляция сметной стоимости материалов, полуфабрикатов и конструкций

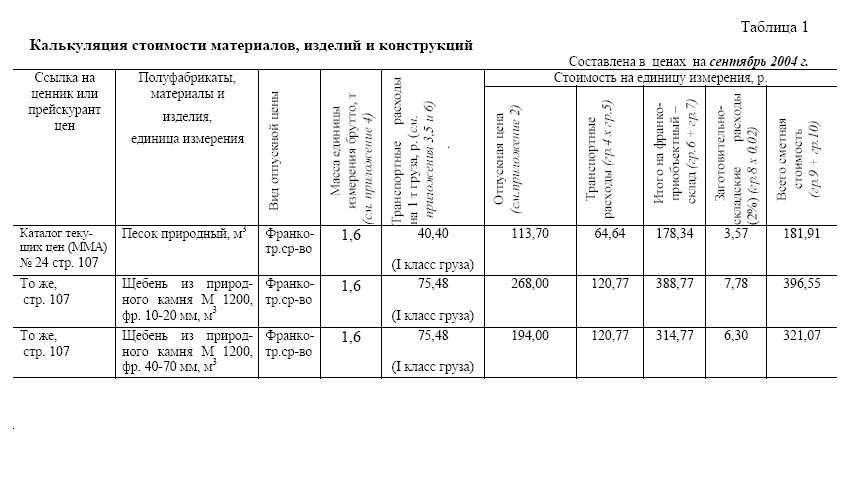

Калькуляция стоимости материалов, изделий и конструкций составляется по форме № 9.
Поскольку форма № 10 – по сути часть формы №9, то совместим их в одной калькуляции.
6. Разработка локальной сметы на дорожную одежду
Рекомендуется предварительно составлять локальную ресурсную ведомость, в которой выделяются ресурсные показатели. Они принимаются из имеющихся ресурсных нормативов и заносятся в соответствующие графы ведомости, составляемой по форме № 5 (прил.).
В графу 2 «Шифр, номера нормативов и коды ресурсов» — заносится шифр применяемого ресурсного норматива и коды соответствующих ресурсов.
В графу 3 «Наименование работ и затрат» - виды работ и затрат, а вслед за каждым из видов - наименование ресурсов в следующей последовательности: затраты труда рабочих-строителей; затраты труда рабочих, занятых управлением строительных машин; наименование используемых строительных машин; виды применяемых материальных ресурсов.
В графу 4 «Единица измерения» — единица измерения работ и ресурсов.
В графу 5 «Количество на единицу измерения» — расходы ресурсов на единицу измерения того вида работ, к которому они относятся.
В графу 6 «Количество по проектным данным» — объем работ против наименования соответствующего вида работ, принимаемый по проектным данным, а против наименования соответствующих ресурсов — их количество, подсчитанное как произведение удельного расхода на объем работ.
Для составления локального сметного расчета по форме № 6 приложения ресурсным методом основанием является локальная ресурсная ведомость.
Графа 2 «Шифр, номера нормативов и коды ресурсов» заполняется аналогично локальной ресурсной ведомости, в графу 3 заносятся единицы измерения, а в графу 4 «Объем» переносится общее количество из графы 6 локальной ресурсной ведомости.
6.1 Составление локальной ресурсной ведомости
Автомобильная дорога III категории в Калининградской области (наименование стройки)
Локальная ресурсная ведомость № 03-01
на устройство дорожной одежды
[наименование работ и затрат)
Шифр, | | Едини- | Количество | |
номера | | ца | на единицу | на весь |
нормативов | Работы и затраты | измерен | измерения | объем |
и коды | | ия | | работ |
ресурсов | | | | |
гэсн | Устройство подстилающего слоя | 100 м3 | - | 676,4 |
27-04-001-1 | основания из песка толщиной 37 | | | |
| СМ (B3xLxhi)/100 | | | |
1 | Затраты труда рабочих-строителей | чел.-ч | 15,72 | 10633,00 |
1.1 | Средний разряд работы | | 2,3 | |
2 | Затраты труда машинистов | чел.-ч | 13,88 | 9388,43 |
3 | МАШИНЫ И МЕХАНИЗМЫ | | | |
030101 | Автопогрузчики 5 т | маш.-ч | 4,29 | 2901,76 |
120202 | Автогрейдеры среднего типа 99 | маш.-ч | 1,77 | 676,4 |
| (135) кВт (л.с.) | | | |
120911 | Катки дорожные самоходные на | маш.-ч | 7,08 | 4788,91 |
| пневмоколесном ходу 30 т | | | |
121601 | Машины поливомоечные 6000 л | маш.-ч | 0,74 | 500,54 |
4 | МАТЕРИАЛЫ | | | |
408-9040 | Песок | м3 | ПО | 74404,00 |
411-0001 | Вода | м3 | 5 | 3382,00 |
ГЭСН | Устройство однослойного | 1000 м2 | | 98,0 |
27-04-005-1 | основания толщиной 17 см из | | | |
27-04-005-4 | щебня фракции 40-70 мм (с | | | |
| пределом прочности на сжатие | | | |
| свыше 98,1 МПа (кгс/см2) | | | |
| (B2xL)/1000 | | | |
1-н | Затраты труда рабочих-строителей | чел.-ч | 37,29 | 3654 |
1.1 | Средний разряд работы | | 2,5 | |
2 | Затраты труда машинистов | чел.-ч | 49,92+(2х | 5384,12 |
| | | 2,51)=54,9 | |
120202 | Автогрейдеры среднего типа 99 | маш.-ч | 0,41 | 40,18 |
| (135) кВт (л.с.) | | | |
120906 | Катки дорожные самоходные | маш.-ч | 12,08+(2х | 1352,4 |
| гладкие 8 т | | 0,86)=13,8 | |
120907 | Катки дорожные самоходные | маш.-ч | 27,25+(2х | 2831,22 |
| гладкие 13 т | | 0,82)=28,9 | |
121601 | Машины поливомоечные 6000 л | маш.-ч | 2,96 | 290,08 |
121803 | Распределители каменной мелочи | маш.-ч | 0,65 | 63,70 |
4 | МАТЕРИАЛЫ | | | |
408-0006 | Щебень из природного камня марки | м3 | 15 | 1470,00 |
| 1200, фракция 10-20 мм | | | |
408-0008 | Щебень из природного камня марки | м3 | 189+(12,6х | 20991,60 |
| 1200, фракция 40-70 мм | | 2)=214,2 | |
411-0001 | Вода | м3 | 30 | 2940,00 |
гэсн | Розлив вяжущих материалов | 1т | | 92,70 |
27-06-026-1 | (1,03 xBixL)/1000 | | | |
2 | Затраты труда машинистов | чел.-ч | 0,66 | 61,18 |
3 | МАШИНЫ И МЕХАНИЗМЫ | | | |
120101 | Автогудронаторы 3500 л | маш.-ч | 0,33 | 30,59 |
4 | МАТЕРИАЛЫ | | | |
101-9010 | Битум | т | 1,03 | 92,70 |
ГЭСН | Устройство покрытия толщи- | 1000 м2 | | 90,0 |
27-06-020-1 | ной 5 см из горячей плотной | | | |
27-06-021-1 | мелкозернистой асфальтобе- | | | |
| тонной смеси типа Б | | | |
| (BixL)/1000 | | | |
1 | Затраты труда рабочих-строителей | чел.-ч | 38,3+(0,09х | 3463,20 |
| | | 2)=38,48 | |
1.1 | Средний разряд работы | | 4 | |
2 | Затраты труда машинистов | чел.-ч | 19,12 | 1720,80 |
| МАШИНЫ И МЕХАНИЗМЫ | | | |
120906 | Катки дорожные самоходные | маш.-ч | 3,96 | 356,40 |
| гладкие 8 т | | | |
120907 | Катки дорожные самоходные | маш.-ч | 11,51 | 1035,90 |
| гладкие 13 т | | | |
122000 | Укладчики асфальтобетона | маш.-ч | 3,19 | 287,10 |
121601 | Машины поливомоечные 6000 л | маш.-ч | 0,39 | 35,10 |
120500 | Гудронаторы ручные | маш.-ч | 1,4+(0,18х | 158,40 |
| | | 2)=1,76 | |
021141 | Краны на автомобильном ходу Ют | маш.-ч | 0,03 | 2,70 |
400001 | Автомобили бортовые 5 т | маш.-ч | 0,04 | 3,60 |
4 | МАТЕРИАЛЫ | | | |
410-9010 | Смесь асфальтобетонная | т | 96,6+(12,1х | 10872 |
| | | 2)=120,8 | |
102-0025 | Пиломатериалы хвойных пород. | м3 | 0,15 | 13,50 |
| Бруски обрезные. | | | |
101-0782 | Поковки из квадратных заготовок | т | 0,0062 | 0,56 |
| (массой 1,8 кг) | | | |
101-9010 | Битум | т | 0,0108+(2х0, | 1,22 |
| | | 0014)=0,014 | |
гэсн | Устройство обочин из щебня | 1000 м2 | | 60,0 |
27-08-001- | толщиной 22 см | | | |
11 | (Bo-Bi) х L / 1000 | | | |
1 | Затраты труда рабочих-строителей | чел.-ч | 48,29 | 2897,40 |
| Средний разряд работы | | 2,5 | |
1.1 2 | Затраты труда машинистов | чел.-ч | 26,09 | 1565,40 |
3 | МАШИНЫ И МЕХАНИЗМЫ | | | |
120202 | Автогрейдеры среднего типа 99 | маш.-ч | 3,58 | 214,80 |
| (135) кВт (л.с.) | | | |
120952 | Катки дорожные самоходные | маш.-ч | 10,6 | 636,00 |
| вибрационные 8 т | | | |
030101 | Автопогрузчики 5 т | маш.-ч | 8,18 | 490,80 |
121601 | Машины поливомоечные 6000 л | маш.-ч | 3,73 | 223,80 |
4 | МАТЕРИАЛЫ | | | |
408-9150 | Щебень 40-70 мм | м3 | 189:15x22= | 16632,00 |
| | | 272,2 | |
411-0001 | Вода | м3 | 20:10x22= | 2640,00 |
| | | 44 | |
| ТРУДОВЫЕ РЕСУРСЫ | | | |
1 | Затраты труда рабочих-строителей | чел.-ч | - | 20648,02 |
| (суммируем затраты труда | | | |
| по всем позициям) | | | |
1.1 | Средний разряд работы | | - | 2,65 |
| (Определяется в соответствии с | | | |
| формулой 2.2,главы 2.2.1 [МУ к | | | |
| данному приложению]) | | | |
| (10633х2,3)+(3654,42х2,5)+ | | | |
| (3463,Зх4)Ц2897,4x2,5 /20648,02 | | | |
2 | Затраты труда машинистов | чел.-ч | - | 18119,93 |
| (суммируем затраты труда | | | |
| машинистов по всем позициям) | | | |
3 | МАШИНЫ И МЕХАНИЗМЫ | | | |
| (суммируем количество машино- | | | |
| часов по ведомости, объединяя | | | |
| одинаковые ресурсы) | | | |
030101 | Автопогрузчики 5 т | маш.-ч | - | 3945,28 |
120202 | Автогрейдеры среднего типа 99 | маш.-ч | - | 2040,68 |
| (135) кВт (л.с.) | | | |
120911 | Катки дорожные самоходные на | маш.-ч | - | 4788,91 |
| пневмоколесном ходу 30 т | | | |
121601 | Машины поливомоечные 6000 л | маш.-ч | - | 1049,52 |
070149 | Бульдозеры типа 79 (108) кВт (л.с.) | маш.-ч | - | 253,82 |
120906 | Катки дорожные самоходные | маш.-ч | - | 1708,80 |
| гладкие 8 т | | | |
120952 | Катки дорожные самоходные | маш.-ч | - | 636,00 |
| вибрационные 8 т | | | |
120907 | Катки дорожные самоходные | маш.-ч | - | 3867,12 |
| гладкие 13 т | | | |
121803 | Распределители каменной мелочи | маш.-ч | - | 63,70 |
120101 | Автогудронаторы 3500 л | маш.-ч | - | 30,59 |
122000 | Укладчики асфальтобетона | маш.-ч | - | 287,10 |
120500 | Гудронаторы ручные | маш.-ч | - | 158,40 |
021141 | Краны на автомобильном ходу Ют | маш.-ч | - | 2,70 |
400001 | Автомобили бортовые 5 т | маш.-ч | - | 3,6 |
| МАТЕРИАЛЫ | | | |
| (суммируем расход материалов по | | | |
| ведомости, объединяя одинаковые | | | |
| ресурсы) | | | |
408-9040 | Песок | м3 | - | 74404,00 |
411-0001 | Вода | м3 | - | 8962,00 |
408-0006 | Щебень из природного камня марки | м3 | - | 1470,00 |
| 1200, фракция 10-20 мм | | | |
408-0008 | Щебень из природного камня марки | м3 | - | 20991,60 |
| 1200, фракция 40-70 мм | | | |
101-9010 | Битум | т | - | 93,92 |
410-9010 | Смесь асфальтобетонная | т | - | 10872,00 |
102-0025 | Пиломатериалы хвойных пород. | м3 | - | 13,50 |
| Бруски обрезные | | | |
101-0782 | Поковки из квадратных заготовок | т | - | 0,56 |
| (массой 1,8 кг) | | | |
408-9150 | Щебень 40-70 мм | м3 | - | 16632,00 |
