3.3. Расчет годового экономического эффекта от производства и использования проектируемой ВС
3.3.2 Годовой экономический эффект (руб/год) Э
4. Определение критического объема производства и объема продаж
5. Расчет экономических показателей
5.2 Индекс доходности
5.3 Период окупаемости
Подобный материал:
1   2   3   4   5   6   7

3.3. Расчет годового экономического эффекта от производства и использования проектируемой ВС

3.3.1 Приведенные затраты в сфере эксплуатации (руб/год)

Зб = И+ЕНКБ=8505,85+0,3*2004,05=9107,07

ЗС = И+ЕНКБ=8401,21+0,3*1350,05=8806,23

Спроектированная система:

8806,23

Базовая система:

9107,07

ЕН – нормативный коэффициент экономической эффективности 0,3.

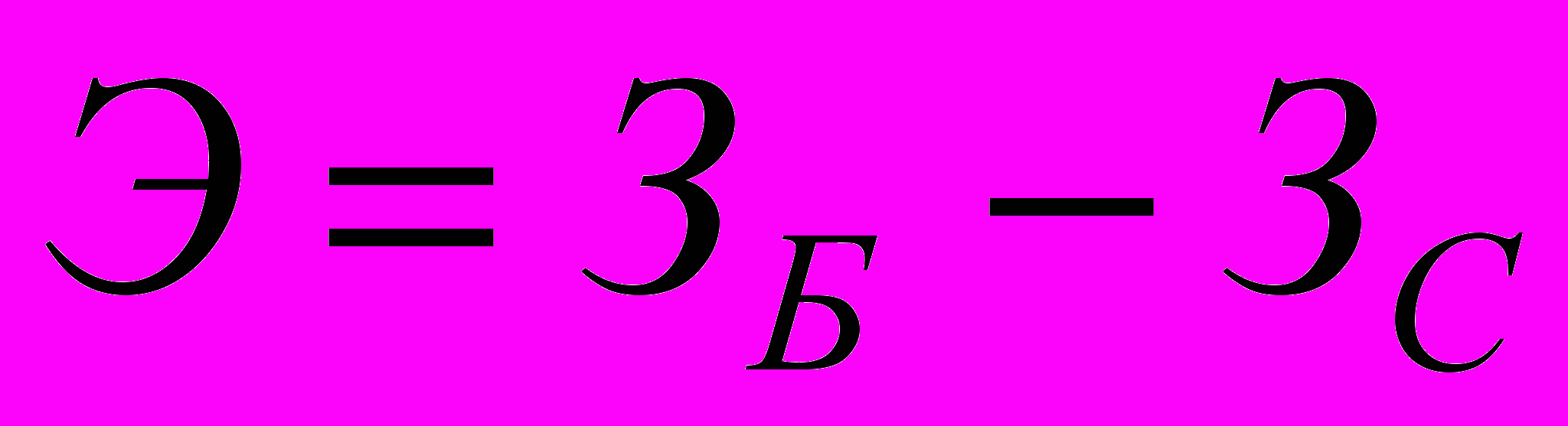

3.3.2 Годовой экономический эффект (руб/год) Э

Находится как разность приведенных затрат в сфере эксплуатации для спроектированной и базовой систем.

=9107,07-8806,23=300,84 руб.

4. Определение критического объема производства и объема продаж

Особое внимание обращается на создание необходимых условий для выполнения норм и высокопроизводитель­ного труда каждого работника.

В данной работе использован сум­марный метод нормирования труда, сущность которого заключается в том, что норма времени устанавливается на всю операцию в целом, без предварительного изуче­ния и расчленения ее на составляющие элементы и без расчета по составным частям нормы времени. Наиболее часто суммарные способы нормирования применяются в опытных, единичных, мелкосерийных производствах, при разовых, опытных работах, когда не имеется деталь­но разработанного технологического процесса и в от­дельных случаях нецелесообразно затрачивать много времени на их нормирование.

Под технической нормой времени понимается рассчитанное для определенных организационно-технических условий максимально допустимое рабочее время на выполнение заданного объема работы.

Техническая норма времени состоит из нормы под­готовительно-заключительного времени и нормы штуч­ного времени. При расчете технической нормы все рабочее время делится на нормируемое и ненормируемое. Не включается в норму время непроизводительной работы, а также время потерь, зависящих и независящих от рабочего. Нормируемое время, образующее норму времени, складывается из подготовительно-заключительного и штучного времени, при чем последнее само подразделяется на оперативное (основное и вспомогательное), обслуживание рабочего места и регламентированных перерывов на отдых.

Завершающим этапом установления технически обо­снованных норм времени является внедрение их в произ­водство. Сущность всей работы по внедрению техниче­ских норм заключается в том, чтобы на каждом рабочем месте цеховым персоналом были созданы все те условия (режим работы оборудования, рациональная организация труда, последовательность выполнения трудовых приемов с учетом передового опыта), которые предусмотрены расчетами технической нормы. Без этого норма не может быть выполнена.

Далее проведем расчет общей нормы времени на весь процесс, цены изделия в серийном производстве, постоянных и переменных издержек, годовых постоянных издержек, критического объема производства.

Общая норма времени на весь процесс ИП находится как сумма количества часов, взятых из таблицы 8.

Цена изделия в серийном производстве рассчитывается как сумма полной себестоимости СП и заложенная прибыль в размере 15%.

Переменные издержки ИПЕР ( т.е. издержки, зависящие от объема производства) равны сумме стоимости комплектующих изделий и полуфабрикатов, стоимости сырья и материалов, основной зарплаты.

Постоянные издержки ИПОСТ ( т.е. издержки, не зависящие от объема производства) равны разности полной себестоимости СП и переменных издержек.

Годовые постоянные издержки F : 120 000 руб

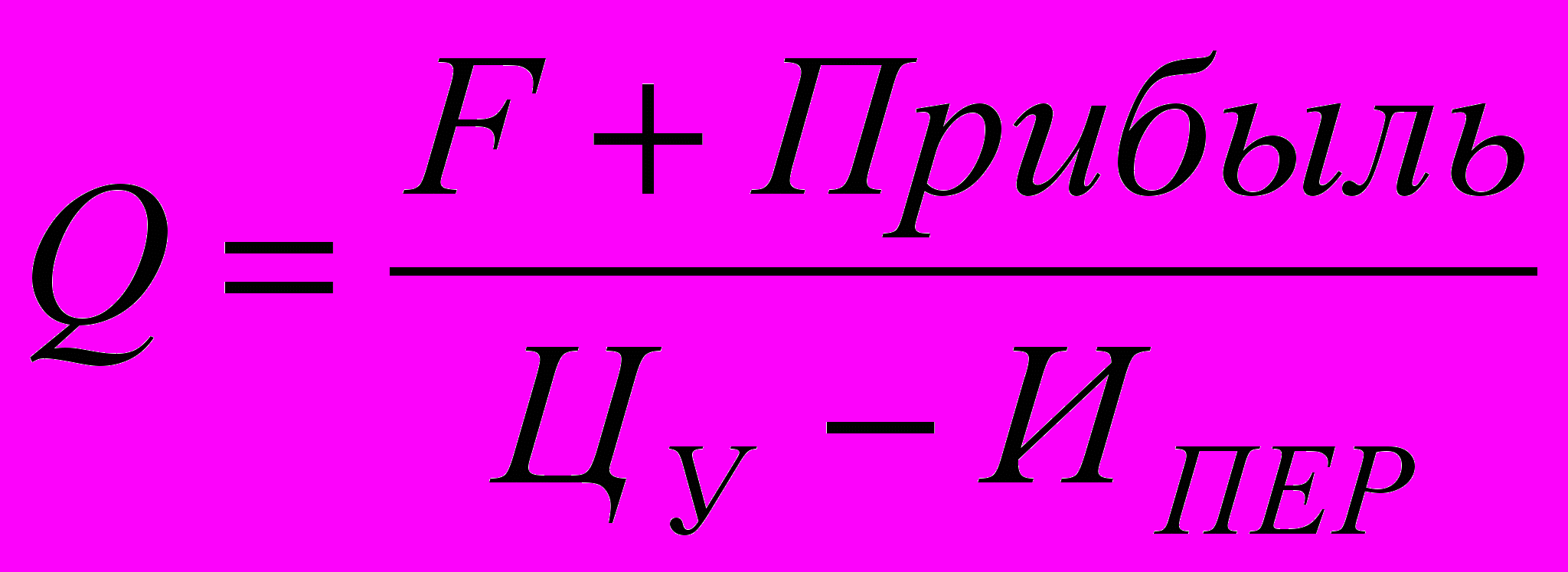

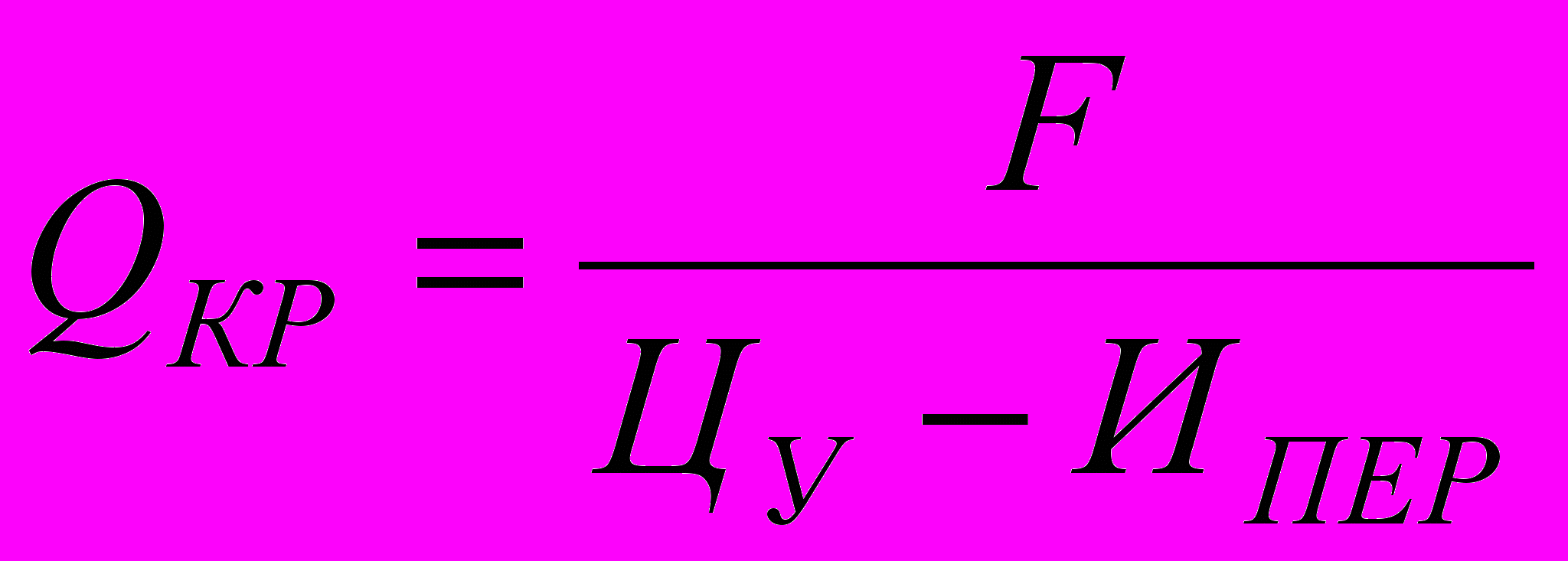

Критический объем производства QКР показывает тот объем производства, при котором производство является безубыточным. При увеличении объема производства свыше критического объема производства QКР производство работает с прибылью. Критический объем производства находится из следующей формулы:

где ЦУ – цена устройства.

Результаты сведем в таблицу 10.

Таблица 10.

Общая норма времени на весь процесс

64,8

Цена изделия в серийном производстве

1238,58

Переменные издержки

529,75

Постоянные издержки

547,28

Годовые постоянные издержки

120000

Критический объем производства

169,29

Для определения целевой прибыли примем объем производства Q=200 шт. Тогда по формуле найдем ожидаемую прибыль.

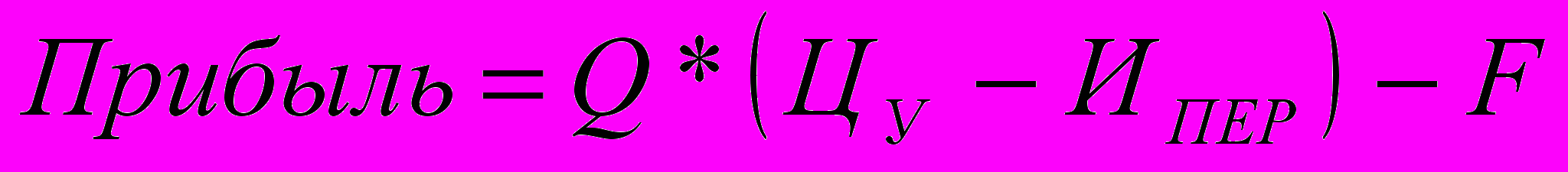

Прибыль = 200(1238,58-529,75) - 120000 = 21766 руб.

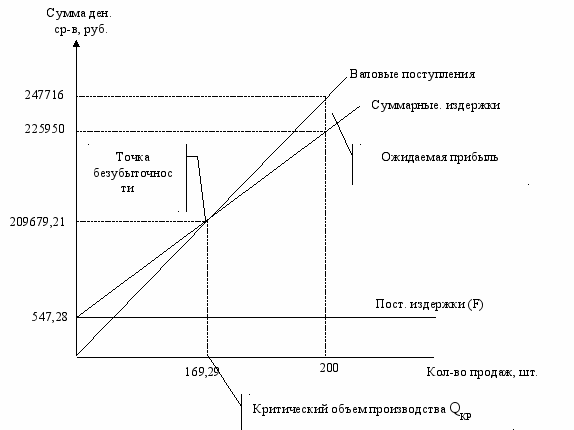

График безубыточности производства

.

5. Расчет экономических показателей

5.1 Чистый приведенный доход

Чистый приведенный доход позволяет получить наиболее обобщенную характеристику результата инвестирования, т. е. его конечный эффект в абсолютной сумме. Под ЧПД понимается разница между приведенным к настоящей стоимости (путем дисконтирования) суммой денежного потока за период эксплуатации инвестиционного проекта и суммой инвестируемых в его реализацию средств. Расчет ЧПД производится по формуле:

ЧПД=ДП-ИС

где ЧПД – чистый приведенный доход;

ДП – сумма денежного потока за весь период эксплуатации инвестиционного проекта (до начала новых инвестиций в него);

ИС – сумма инвестиционных средств, направляемых на реализацию инвестиционного проекта, равна стоимости разработки.

ДП= 200*1238,58=247716

ИС=34621,04

Таблица11. Инвестиционный проект при ставке 12%

Годы

Дисконтный множитель

Будущая стоимость

Настоящая стоимость

1

0,893

50000

44650

2

0,797

50000

39850

3

0,712

70000

49840

4

0,636

77716

49427,38

Сумма

247716

183767,38

ЧПД= 183767,38-34621,04=149146,34

5.2 Индекс доходности

Индекс доходности рассчитывается по формуле:

ИД=ДП/ИС

где ИД – индекс доходности по инвестиционному проекту, ДП – сумма денежного потока в настоящей стоимости, ИС – сумма инвестиционных средств, направляемых на реализацию инвестиционного проекта

Если ИД1 – проект должен быть отвергнут в связи с тем, что он не принесет дополнительного дохода инвестору. К реализации могут быть приняты инвестиционные проекты со значением ИД>1 .

ИД=183767,38/34621,04=5,31

5.3 Период окупаемости

Период окупаемости является показателем оценки эффективности инвестиций, базируется на денежном потоке с приведением инвестируемых средств и суммы денежного потока к настоящей стоимости. Расчет осуществляется по формуле:

ПО=ИС/ДПср

ПО – период окупаемости вложенных средств по инвестиционному проекту, ИС – сумма инвестиционных средств, направляемых на реализацию инвестиционного проекта, ДПср – средняя сумма денежного потока в периоде

ДПср== 45941,85

ПО==0,75 года

Заключение

В заключении курсовой работы можно отметить, что поставленные задачи были выполнены. Произведены были следующие расчеты, а именно: общей трудоемкости, прямой зарплаты, себестоимости спроектированных блоков и устройств, годового экономического эффекта от производства и использования проектируемой ВС, балансовой стоимости системы, годовых издержек в сфере эксплуатации .

Также в ходе выполнения курсовой работы была составлена смета затрат, а также рассчитан срок окупаемости разработки.

Подводя итоги можно сделать следующие выводы: спроектированная система эффективна; об этом свидетельствует срок окупаемости, рассчитанный в пункте 5.3, а также это наглядно показано на графике.

Выполнение курсовой работы по дисциплине «Экономика управления и организации предприятия» способствовала лучшему пониманию одноименного курса лекций, а также получению практических навыков расчета и составлению выше названных пунктов.

Список использованных источников

  1. «Экономика и организация промышленного производства», А.И. Демичева , Москва, «Мысль», 1979г.
  2. «Стимулирующая роль оплаты по труду», Л.А. Костин, А.И. Милюков, 1977г.
  3. «Экономика предприятия.», учебное пособие, под ред. Н.А. Сафронова, 2000г. 584 с.
