Тальконструкция Госстроя СССР с участием вниимонтажспецстроя Минмонтажспецстроя ссср, скб мосгидростали и Энергосетьпроекта Минэнерго СССР и цниис минтрансстроя

Вид материалаДокументы

Содержание


Допускаемые отклонения путей, мм
1. Отклонение расстояния а**** от рабочей поверхности закладных частей до оси паза
6. Уступы в стыках
Допускаемые отклонения, мм
1. Отклонение расстояний а и а1 от оси паза до облицовки
2. Отклонение расстояния b от оси пролета до облицовки
6. Отклонение расстояния d от уплотняющей поверхности до рабочего пути
Затворы и шлюзовые ворота
Приемка работ
Подобный материал:
1   ...   21   22   23   24   25   26   27   28   ...   33

Таблица 30

Наименование

Допускаемые отклонения путей, мм

отклонения

рабочих

обратных

торцевых

Боковых



См.рис.1

См.рис.2

См.рис.3

См.рис.4

См.рис.5

1. Отклонение расстояния а**** от рабочей поверхности закладных частей до оси паза*:











в рабочей зоне

+3 -1

+3** -1

-

±5

+5 -2

вне рабочей зоны

+5 -2

+5** -2**

--

±5

+7 -2

2. Отклонение расстояния b**** от оси закладных частей до оси пролета*:











в рабочей зоне

±3

±3

±5

+5 -3

±5

вне рабочей зоны

±5

±5

±3

+5 -3

±5

3. Отклонение расстояния d**** между рабочими и обратными путями:











в рабочей зоне

--

--

+5 -2

--

--

вне рабочей зоны

--

--

+8 -2

--

--

4. Винтообразность с:











в рабочей зоне при ширине рабочей поверхности:











до 100 мм

±1

-

±2

±2

±2

более 100 мм

±2

-

±3

±3

±3

вне рабочей зоны допуски увеличиваются на

2

--

2

2

2

5. Местные неровности на рабочей поверхности:











в рабочей зоне

±1

±0,1

±2

±2

±2

вне рабочей зоны

±3

±1

±2

±3

±2

6. Уступы в стыках ***:











в рабочей зоне

1

0,2

1

1

1

вне рабочей зоны

2

0,2

2

2

2

* Измерение расстояний до закладных частей производится по оси рабочей поверхности. ** Разность между двумя соседними по высоте промерами а не должна превышать 1 мм. *** Уступы в стыках должны быть сглажены, выступающие острые кромки не допускаются. **** Промеры производятся через метр по высоте закладной части, но не менее чем в трех местах на одном монтажном элементе.

Таблица 31



Допускаемые отклонения, мм

Наименование отклонения

облицовки

армировки

закладных частей под уплотнения

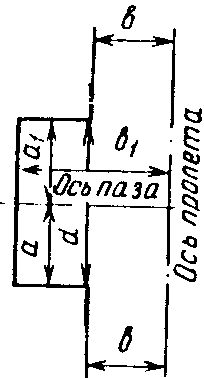

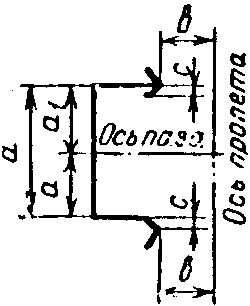

1. Отклонение расстояний а и а1 от оси паза до облицовки

±15 -5

+25 -5

--

2. Отклонение расстояния b от оси пролета до облицовки

+15 -5

+15 -5

±5

3. Отклонение расстояния а от оси паза до уплотняющей поверхности

--

-

±3

4. Отклонение расстояния b1 от оси пролета до облицовки

+15 -10

--

--

5. Отклонение расстояния d между облицовками

+15 -10

+30 -5

-

6. Отклонение расстояния d от уплотняющей поверхности до рабочего пути:







в рабочей зоне

-

-

+3 -2

вне рабочей зоны

-

-

+5 -2

7. Винтообразность с:







в рабочей зоне при ширине рабочей поверхности







до 100 мм



±5

±2

Свыше 100 мм

--

±10

±4

вне рабочей зоны допуски увеличиваются на

-

--

2

8. Местные неровности на поверхности закладных частей (сверхдопуска на размер а и b):







в рабочей зоне

+10 -5

±5

±2

вне рабочей зоны

--

--

±2.

9. Уступы в стыках:







в рабочей зоне

3

3

1

вне рабочей зоны

--

--

1

Примечание. В стыках элементов под уплотнения уступы должны быть начищены с уклоном 1:10

7.28. Смонтированные конструкции электрообогрева должны быть опробованы до бетонирования с составлением акта и сданы под бетонирование одновременно с закладными частями.

7.29. Трубопроводы системы маслообогрева должны быть очищены, продуты воздухом и до бетонирования испытаны в течение 10 мин давлением масла, равным 1,5 рабочего давления системы обогрева, но не менее 2 кгс/см2. Результаты испытания и последующего осмотра фиксируются актом.

7.30. На время строительно-монтажных работ все отверстия в трубах должны быть закрыты пробками.

Затворы и шлюзовые ворота

7.31. Затворы и шлюзовые ворота должны устанавливаться в рабочее положение до затопления порога водой в законченном виде - с установленными уплотнениями, механическими деталями и опорно-ходовыми частями, полностью окрашенными. Окончательное закрепление боковых и обратных колес выполняется после установки затвора на порог и подгонки колес к путям.

Приемка работ

7.32. Приемка закладных частей производится после их бетонирования посредством внешнего осмотра и замеров их положения. Результаты замеров прилагаются к акту.

Допускаемые отклонения положения закладных частей от проектного должны приниматься по табл. 29, 30 и 31 настоящей главы.

7.33. Приемка трубопроводов производится на основании результатов измерения их размеров, заключения о качестве сварных монтажных соединений и гидравлических испытаний.

7.34. Отклонения от проектной геометрической формы трубопроводов не должны превышать следующих величин:

а) местная угловатость (западание или выпучивание) в продольных стыках - 5 мм при длине шаблона 600 мм;

б) эллиптичность (наибольшая разность диаметров) - 0,003 проектного диаметра; измерения диаметров следует производить не реже чем через 45°;

в) тангенс угла перелома образующей в поперечном стыке на прямом участке - 0,005;

г) отклонение оси трубопровода от проектного положения - 0,005 диаметра, но не более 30 мм.
