Беряков Николай Иванович, к т. н., доцент учебно-методический комплекс

Вид материалаУчебно-методический комплекс

Содержание


Рг1 = 1200 тыс. руб./год; срок строительства Т
Рг2 = 900 тыс. руб. / год; срок строительства Т
Рг3 = 600 тыс. руб. / год; срок строительства Т
Продолжение таблицы 4
Таблица 5Расчет приведенных затрат по вариантам организации строительства моста
Д, в т.ч.: а) сложные вспомогательные обустройства α
Таблица 6Расчеты экономических эффектов
Подобный материал:
1   2   3   4   5

3. Пример обоснования оптимальной продолжительности строительства большого железнодорожного моста


Рассматривается три возможных варианта организации строительства моста по схеме 4 х 55 (по пятому варианту задания, см. табл. 5 и 6).

Полная длина моста с учетом устоев составит 220 ÷ 20 = 240 м.

Сметная стоимость строительства 240 х 7,0 = 1680 тыс. руб.
  1. Максимальный темп строительства моста L / Т1 = 12 м/мес., соответствующий средний годовой объем Рг1 = 1200 тыс. руб./год; срок строительства Т1 = 240/12 = 20 мес.
  2. Средний темп строительства моста L / Т2 = 10 м/мес., соответствующий средний годовой объем Рг2 = 900 тыс. руб. / год; срок строительства Т2 = 240 / 10 = 24 мес.
  3. Минимально-допустимый темп строительства L / Т3 = 8 м/мес., соответствующий средний годовой объем Рг3 = 600 тыс. руб. / год; срок строительства Т3 = 240 / 8 = 30 мес.


Таблица 4


Корректирующие коэффициенты к сметной стоимости моста при изменении срока его сооружения


Коли

чество опор

Железобетонные мосты

Сокращение

на 10 %

Сокращение

на 20 %

Сокращение

на 30 %

Сокращение

на 40 %

α

β

γ

μ

α

β

γ

μ

α

β

γ

μ

α

β

γ

μ

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

4

0,01

0,003

0,006

0,004

0,023

0,006

0,014

0,009

0,045

0,012

0,029

0,015

0,069

0,019

0,046

0,023

5

0,008

0,002

0,006

0,003

0,018

0,005

0,014

0,007

0,031

0,010

0,026

0,012

0,051

0,014

0,041

0,022

6

0,007

0,001

0,006

0,003

0,015

0,003

0,014

0,006

0,030

0,008

0,023

0,012

0,048

0,013

0,035

0,019

7

0,006

0,001

0,004

0,003

0,012

0,003

0,006

0,006

0,025

0,006

0,022

0,010

0,045

0,012

0,032

0,016

8

0,006

0,001

0,005

0,001

0,012

0,002

0,012

0,003

0,020

0,006

0,020

0,006

0,040

0,010

0,026

0,010



Продолжение таблицы 4


Коли

чество опор

Металлические с ездой понизу

Сокращение

на 10 %

Сокращение

на 20 %

Сокращение

на 30 %

Сокращение

на 40 %

α

β

γ

μ

α

β

γ

μ

α

β

γ

μ

α

β

γ

μ

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

4

0,001

0,001

0,002

0,001

0,003

0,001

0,004

0,003

0,015

0,004

0,010

0,007

0,030

0,007

0,018

0,013

5

0,007

0,002

0,004

0,004

0,017

0,004

0,009

0,009

0,026

0,006

0,020

0,013

0,037

0,009

0,033

0,019

6

0,005

0,002

0,004

0,002

0,012

0,004

0,008

0,004

0,022

0,010

0,014

0,008

0,040

0,012

0,022

0,013

7

0,006

0,001

0,001

0,001

0,013

0,003

0,001

0,001

0,016

0,004

0,004

0,007

0,019

0,005

0,005

0,003

8

0,006

0,002

0,003

0,001

0,013

0,004

0,001

0,001

0,025

0,007

0,013

0,005

0,040

0,011

0,020

0,007

Более 8

0,001

0,001

0,001

0,001

0,002

0,001

0,001

0,001

0,004

0,007

0,016

0,002

0,006

0,003

0,003

0,002


Таблица 5


Расчет приведенных затрат по вариантам организации строительства моста

по схеме 4 х 55 в тыс. руб.


№ п/п

Показатели

1-й вариант

2-й вариант

З-й вариант

Всего

Годы

Всего

Годы

Всего

Годы

1

2

3

1

2

1

2

1

2

3

4

5

6

7

8

9

10

11

12

1

Стоимость моста без дополнительных затрат С

1680

600

600

480

1680

900

780

1680

1200

480

2

Дополнительные затраты Д, в т.ч.:

а) сложные вспомогательные обустройства α;

б) эксплуатация машин и механизмов β;

в) временные здания и сооружения γ;

г) передислокация стройучастка μ


-


-


-


-


-


-


-


-


-


-


-


-


-


-


-


-


-


-


-


-


15,1


5,0


1,7


6,7


1,7


12


2,7


0,9


6,7


1,7


3,1


2,3


0,8


-


-


114


50


12


30


22


96,6


36


8,6


30


22


17,4


14


3,4


-


-

3

Сметная стоимость с учетом дополнительных затрат, С + Д

1680

600

600

480

1695,1

912

783,1

1794

1296,6

497,4

4

Стоимость основных производственных фондов, ЕнС∙0,8

-

48

48

38,4

-

73

62,6

-

104

40

1

2

3

4

5

6

7

8

9

10

11

12

5

Сумма затрат

1814,4

648

648

518,4

1830,7

985

845,7

1938

1400,6

537,4

6

Коэффициент приведения Кпр

-

1,000

0,926

0,858

-

1,000

0,926

-

1,000

0,926

7

Приведенные затраты Пi

1693

648

600

445

1768

985

783

1898,6

1400,6

498



Таблица 6


Расчеты экономических эффектов


№ п/п

Эффект

2-й вариант

З-й вариант

1

2

3

4

1

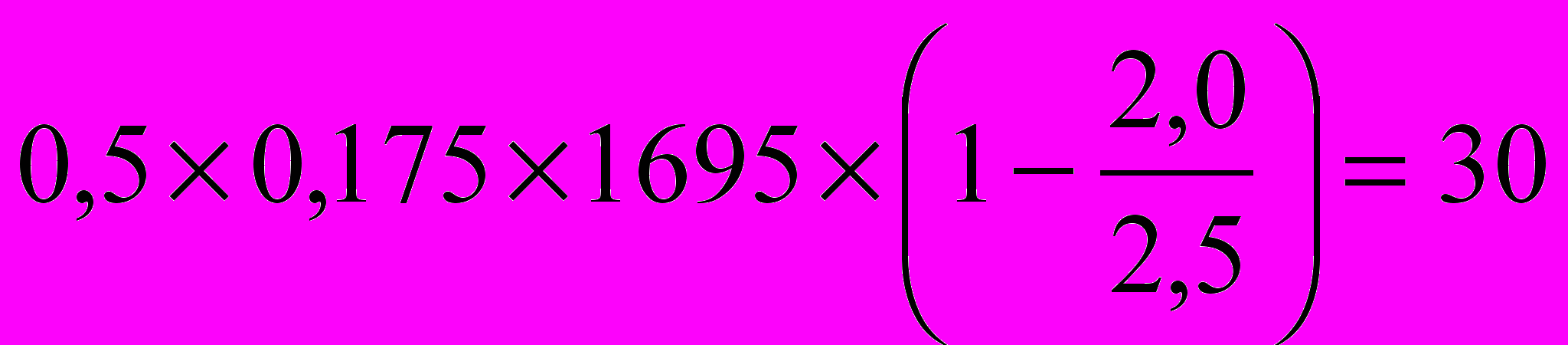

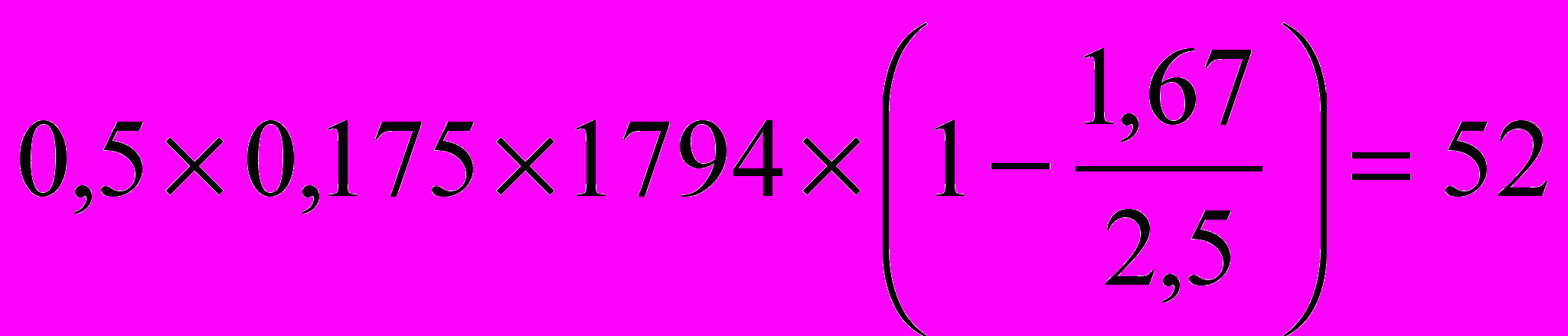

От ускорения высвобождения основных производственных фондов Эф

тыс. руб.

тыс. руб.

2

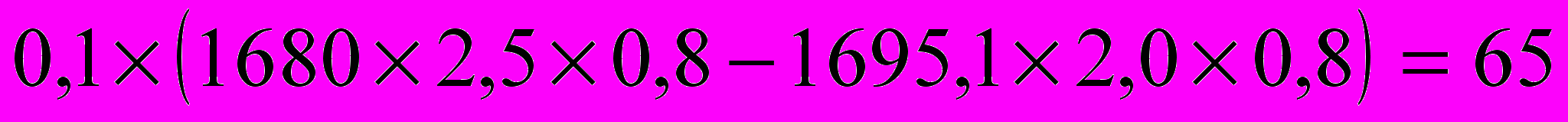

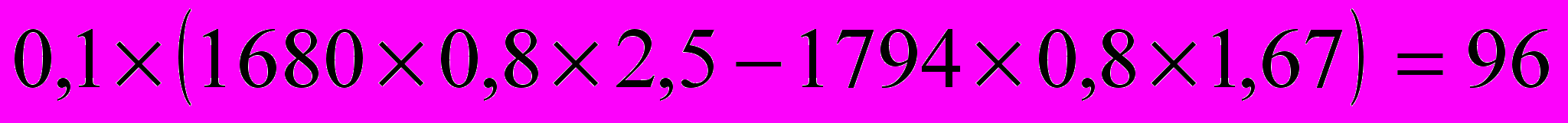

От сокращения условно-постоянной части накладных расходов Эн

тыс. руб.

тыс. руб.

3

Эффект от досрочного ввода моста не приводит к ускорению ввода всего участка дороги

-

-

4

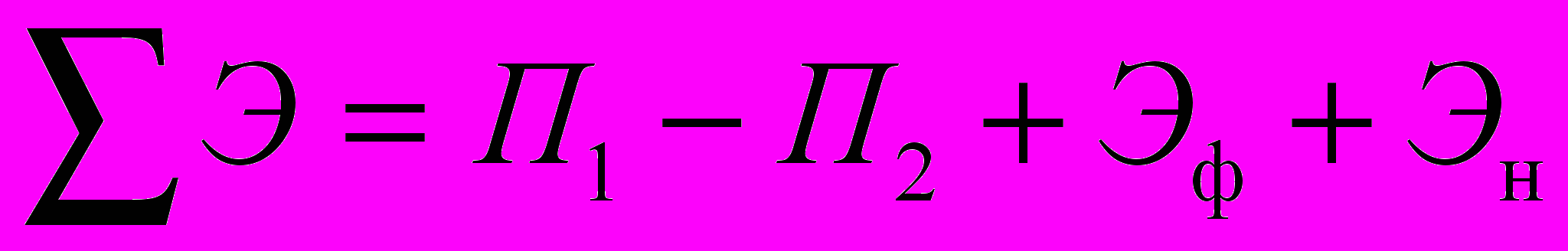

Суммарный эффект

1693-1768+65+30=20 тыс. руб.

1693-1899+96+52= - 58 тыс. руб.


. Наиболее эффективен второй вариант организации строительства мостов.

Литература

  1. СНиП 12-01-2004 Организация строительства. 2004.
  2. СНиП 2.05.03-84 Мосты и трубы, 2001.
  3. СНиП 1.04.03-85 Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений, 2004.
