Беряков Николай Иванович, к т. н., доцент учебно-методический комплекс
Вид материала | Учебно-методический комплекс |
- Рязанцев Николай Павлович, кандидат исторических наук, доцент, доцент кафедры «Философия,, 686.04kb.
- Макаров Аркадий Иванович, кэн, доцент учебно-методический комплекс, 1567.16kb.
- Шевельков Анатолий Иванович, к и. н., доцент заведующий кафедрой отечественной истории, 1147.28kb.
- Макаров Аркадий Иванович, кандидат экономических наук, доцент кафедры административного,, 1347.32kb.
- Учебно-методический комплекс подготовлен Юдиной А. С. Учебно-методический комплекс, 1284.72kb.
- Попов Юрий Викторович, Стрекалов Николай Николаевич учебно-методический комплекс, 1289.43kb.
- Алексеев Николай Евгеньевич, доцент, к э. н. Финансы, денежное обращение и кредит:, 1013.26kb.
- Ботов Михаил Иванович, к т. н., доцент, профессор ргтэу, Елхина Валентина Дорофеевна,, 622.56kb.
- Малыхина Инна Александровна, доцент, Терминасова Ашхен Антоновна, доцент учебно-методический, 774.73kb.
- Автор Баташов Сергей Иванович (Ф. И. О) учебно-методический комплекс, 414.78kb.
ПРОИЗВОДСТВЕННЫЕ РЕСУРСЫ ОТРАСЛИ. ЭКОНОМИКА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
4.1. Труд, кадры и заработная плата в строительстве
Рост производительности труда - важнейший фактор интенсификации строительного производства. Измерение и планирование производительности труда. Темпы роста производительности труда в строительстве. Факторы роста производительности труда. Состав и структура кадров в строительстве. Источники комплектования кадров. Задачи по стабилизации трудовых коллективов. Текучесть кадров.
Современные требования к организации труда. Социальные факторы повышения производительности труда. Заработная плата в строительстве.
Совершенствование механизма оплаты труда рабочих, специалистов, служащих и руководителей.
4.2. Материально-техническая база строительства
Роль материально-технической базы в развитии капитального строительства. Состав и структура материально-технической базы строительства.
Особенности промышленности строительных материалов. Опережающие темпы развития промышленности строительных материалов по отношению к росту объемов строительно-монтажных работ. Экономическое значение повышения технического уровня и качества строительных материалов, деталей и конструкций.
Себестоимость производства строительных материалов, деталей и реконструкции. Резервы повышения экономической эффективности капитального строительства на основе совершенствования его материально-технической базы.
4.3. Материально-техническое обеспечение строительства
Планирование материально-технического снабжения. Материальные балансы и планы распределения. Нормирование производственных запасов и их расхода.
Экономическое значение экономии ресурсов в строительстве. Оптимизационные задачи в материально-техническом обеспечении
4.4. Основные фонды строительных организаций
Производственные фонды в строительстве, их назначение и экономические особенности функционирования. Состав и структура основных фондов строительных организаций.
Воспроизводство основных фондов. Физический и моральный износ.
Амортизация основных фондов. Нормы амортизации.
Оценка стоимости основных фондов. Источники и показатели обновления производственных фондов. Влияние возраста на эффективность использования основных производственных фондов. Показатели, характеризующие использование основных производственных фондов. Система расчетов за использование строительной техники.
4.5. Оборотные средства строительных организаций
Состав и структура оборотных средств строительных организаций.
Источники образования оборотных средств. Показатели оборачиваемости оборотных средств. Задачи по ускорению их оборота. Нормирование оборотных средств. Производственные запасы, средства в процессе производства, фонды обращения.
Эффективность использования оборотных средств. Пути и резервы повышения эффективности использования оборотных средств в строительстве.
Плата за производственные фонды.
4.6. Себестоимость строительно-монтажных работ, прибыль и рентабельность строительных организаций
Себестоимость строительных и монтажных работ и ее разновидности.
Взаимосвязь сметной и фактической себестоимостей. Факторы, влияющие на себестоимость работ. Резервы строительных организаций по снижению себестоимости: снижение расходов материалов, трудоемкости работ, сокращение продолжительности строительства, интенсификация использования машин и др.
Прибыль строительных организаций как хозрасчетный экономический результат их деятельности. Виды прибыли. Порядок планирования снижения себестоимости и прибыли в строительных организациях;
Рентабельность строительных организаций и методы ее измерения.
Порядок распределения прибыли.
РАЗДЕЛ 5
АНАЛИЗ ХОЗЯЙСТВЕННОЙ ДЕЯТЕЛЬНОСТИ В СТРОИТЕЛЬСТВЕ
5.1. Учет и отчетность в строительстве
Роль и значение учета и отчетности при планировании, контроле и экономическом анализе деятельности строительных организаций.
Единая система учета и ее разновидности. Статистический учет и форма статистической отчетности. Предмет и методы бухгалтерского учета. Строение бухгалтерского баланса и экономическое содержание его статей. Хозяйственные операции и их влияние на статьи баланса. Понятие о счетах и двойной записи Виды документов, отражающих хозяйственные операции. Значение инвентаризации, ее виды и порядок проведения. Формы бухгалтерского учета, механизация учетных работ.
5.2. Резервы в строительстве
Резервы сокращения продолжительности строительства: совершенствование планирования, проектных решений, развитие специализации строительных организаций, улучшение материально-технического обеспечения и использования производственных фондов, совершенствование стимулирования.
Резервы повышения производительности труда: развитие внедрения результатов научно-технического прогресса, совершенствование проектных решений, внедрение новой технологии и методов организации строительства, сокращение затрат труда и механизация трудоемких процессов, индустриализация, улучшение состава и уровня использования строительных машин, роль материального и морального стимулирования.
Резервы снижения себестоимости работ: совершенствование проектных решений, сокращение продолжительности строительства, повышение качества, индустриализация, улучшение уровня организации работ и труда, совершенствование материально* технического обеспечения, улучшение уровня использования производственных фондов, режим экономии в строительстве.
Резервы повышения качества строительства: совершенствование проектных решений, технологии организации строительства, повышение квалификации и ответственности исполнителей, стимулирование в строительстве.
Методические указания для студентов
Задание на контрольную работу
Экономическое обоснование
оптимальной продолжительности строительства
средних и больших железнодорожных мостов
В процессе изучения дисциплины «Экономика строительства мостов и тоннелей» в соответствии с учебным планом каждый студент V курса специальности «Мосты и транспортные тоннели» должен выполнить контрольную работу.
Контрольная работа состоит из ответа на теоретический вопрос и решения задачи.
Ответ на теоретический вопрос производится на основе проработки литературы, приведенной в конце настоящих методических указаний, а также основной и дополнительной литературы, предлагаемой для самостоятельного изучения студенту в рабочей программе.
Ответ должен быть развернутым и содержать необходимые диаграммы, графики, таблицы и т.п. Номер теоретического вопроса выбирается из таблицы 1 по последней цифре учебного шифра студента.
Помимо теоретического вопроса необходимо решить задачу выбора оптимальной продолжительности строительства средних и больших железнодорожных мостов. Исходные данные для решения задачи выбираются из таблицы 2 соответственно по последней цифре учебного шифра студента.
Контрольная работа, выполненная по варианту, не отвечающему учебному шифру студента, зачету не подлежит.
Таблица 1
Номер варианта | Теоретический вопрос |
1 | 2 |
1 | Производительность труда в мосто- и тоннелестроении и пути ее повышения |
2 | Сметы в строительстве |
3 | Прямые затраты. Накладные расходы. Плановые накопления |
4 | Себестоимость строительно-монтажных работ |
5 | Материально-техническая база строительства мостов и тоннелей в условиях рыночной экономики |
6 | Мероприятия по организации строительных и ремонтных работ, выполняемых в условиях движения поездов |
7 | Общая и сравнительная экономическая эффективность проектных решений в мосто- и тоннелестроении |
8 | Техническое нормирование в строительстве мостов и тоннелей |
9 | Приведенные затраты |
0 | Незавершенное строительство. Задел в строительстве. Нормативная продолжительность строительства мостов и тоннелей. |
Методические указания
Настоящая контрольная работа позволяет освоить методы обоснования продолжительности строительства средних и больших железнодорожных мостов, не нормируемой СНиП 1.04.03-85*, с расчетом экономической эффективности вариантов организации строительства. Методы применимы при выборе конструктивно-технологического решения при выборе конструктивно-технологического решения при разработке ТЭО и обоснования организации строительства в проекте.
Приведен методический пример обоснования оптимальной продолжительности строительства железнодорожного моста.
- Общие положения
1.1. Продолжительность строительства железнодорожных мостов не нормируется, а определяется проектом организации строительства (ПОС) в следующих случаях:
- при полной длине моста более 500 м (внеклассные);
- при применении индивидуальных или опытных конструкций и материалов;
- при устройстве металлических пролетных строений способом навесного и полунавесного монтажа, продольной передвижкой или перевозкой на плаву;
- при возведении фундаментов опор глубокого заложения на опускных колодцах, сваях-оболочках или буровых сваях-столбах;
- при высоте моста более 25 м;
- при глубине воды более 5 м от рабочего горизонта.
1.2. Продолжительность строительства железнодорожных мостов, не нормируемая СНиП, обосновывается путем сравнения вариантов организации строительства с учетом изменения части затрат (по сложным вспомогательным обустройствам, по эксплуатации машин и механизмов, по временным зданиям и сооружениям и пр.) от срока строительства. Варьирование организационно-технологических схем заключается в изменении последовательности выполнения работ на опорах.
1.3. В качестве моделей организации строительства рекомендуются линейные графики. Сравнение и выбор вариантов организации строительства производится по действующей типовой методике определения сравнительной экономической эффективности капитальных вложений в строительстве.
1.4. Рекомендуемые сроки строительства железнодорожных мостов, не нормируемые СНиП, дифференцированы в зависимости от типа и материала пролетных строений, числа опор, полной длины моста и годового объема капитальных вложений (табл. 3).
Таблица 2
Исходные данные к задаче
(вариант выбирается по последней цифре учебного шифра студента)
№ п/п | Наименование исходных данных | Последняя цифра учебного шифра | |||||||||
0 | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | ||
1 | Железобетонные мосты с количеством пролетов, шт. | 4 | 5 | 6 | 7 | 8 | - | - | - | - | - |
2 | Металлические мосты с ездой понизу с количеством пролетов, шт. | - | - | - | - | - | 4 | 5 | 6 | 7 | 8 |
3 | Полная длина моста L, м | 60 | 100 | 120 | 160 | 200 | 300 | 350 | 400 | 450 | 500 |
4 | Сметная стоимость (укрупненная), тыс. руб./м | 3,0 | 3,0 | 3,5 | 3,5 | 4,0 | 7,0 | 7,5 | 8,0 | 8,0 | 8,5 |
5 | Основные пролетные строения l, м | 11,6 16,5 | 11,6 16,5 | 23,6 16,5 | 23,6 27,6 | 23,6 27,6 | 55 66 | 66 66 | 66 88 | 66 88 | 88 110 |
Примечание. Количество пролетов определяется как n = L/l
Таблица 3
Темпы строительства мостов и годовые объемы работ
Количество опор | Значения показателей для мостов | |||
железобетонных балочных | металлических с ездой понизу | |||
Годовой объем, тыс. руб. | Темпы строительства (min-max), м/мес. | Годовой объем, тыс. руб. | Темпы строительства (min-max), м/мес. | |
1 | 2 | 3 | 4 | 5 |
4 | 200-300 | 8-12 | 600-1200 | 8-12 |
5 | 250-400 | 8-12 | 1000-1600 | 12-16 |
6 | 300-450 | 9-13 | 1000-1800 | 12-17 |
7 | 350-550 | 9-13 | 1200-2000 | 13-19 |
8 | 400-600 | 10-14 | 1400-2400 | 14-20 |
9 | 450-650 | 11-15 | 1500-2500 | 15-21 |
Более 9 | 450-700 | 12-16 | 1500-2500 | 15-22 |
- Технико-экономические расчеты при обосновании продолжительности строительства железнодорожных мостов
2.1. Порядок расчетов по каждому из сравниваемых вариантов продолжительности строительства моста соответствует действующей типовой методике определения сравнительной экономической эффективности капитальных вложений.

2.2. По каждому варианту организационной схемы строительства мостов с продолжительностью Tj приведенные затраты Пj определяются по формуле:
, (1)
где Сi – сметная стоимость строительства объекта, осваиваемая в i-ом году;
Кi – среднегодовые капиталовложения в основные производственные фонды строительных организаций, относимые на строящийся объект в i-ом году;
Кi = Ci∙0,8;
Кпр – коэффициент приведения разновременных затрат;
Ен – нормативный коэффициент эффективности капитальных вложений;
Ен = 0,1;
Дi – затраты мостостроительных организаций, связанные с организацией строительства объекта в i-ом году.
- Годовые объемы освоения сметной стоимости и другие затраты определяются в зависимости от организационной схемы строительства моста.
- При сравнении вариантов необходимо отдельно учитывать затраты мостостроительных организаций, связанные с организацией строительства объекта и зависящие от срока строительства:
- затраты на сложные вспомогательные обустройства для сооружения опор (монтаж и демонтаж металлического шпунтового ограждения, подкопрового мостика, металлоконструкций инвентарных подмостей, металлоконструкций для погружения свай – оболочек) α;
- затраты по эксплуатации машин и механизмов, применяемых при сооружении опор, β;
- затраты на временные здания и сооружения (при необходимости строительства) γ;
- затраты на передислокацию рабочих, механизмов, инвентарных конструкций и зданий (если окончание строительства моста влечет за собой перебазирование строительного участка) μ.
- Размеры вышеперечисленных затрат определяются по таблице 4.
- При сравнении вариантов организации строительства моста необходимо учитывать эффект, получаемый от сокращения продолжительности строительства за счет:

а) снижения величины условно-постоянных накладных расходов Эн, образующейся в результате сокращения административно-хозяйственных расходов, износа временных нетитульных сооружений, объемов социально-бытовых услуг, затрат на содержание охраны, проектной группы и т.д.; ориентировочно эта экономия составляет 50% от массы накладных расходов:
тыс. руб., (2)
где Н – масса накладных расходов (17,5% от величины С);
С – сметная стоимость строительства моста;
Т1 – срок строительства моста, соответствующий максимальному темпу строительства;
Т2 – срок строительства моста, соответствующий минимальному темпу строительства.

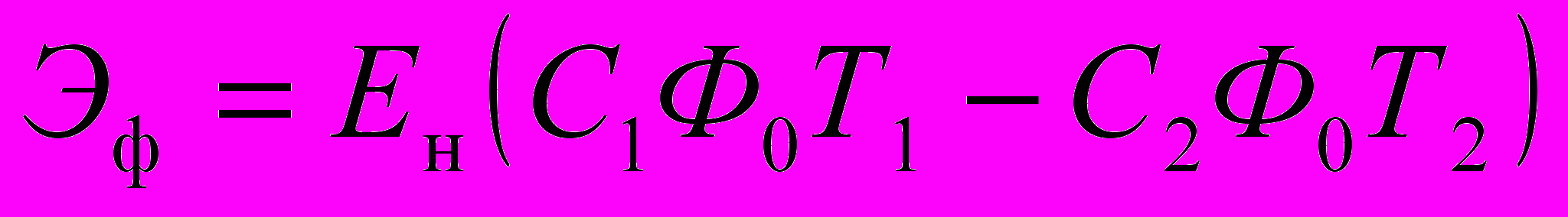

б) ускорения высвобождения основных производственных фондов Эф:
тыс. руб., (3)
где С1 и С2 – сметная стоимость строительства объекта, тыс. руб.;
Ф0 – удельная фондоемкость строительства, руб./руб., может быть принята равной 0,8;
Ен – нормативный коэффициент экономической эффективности капвложений в строительство;

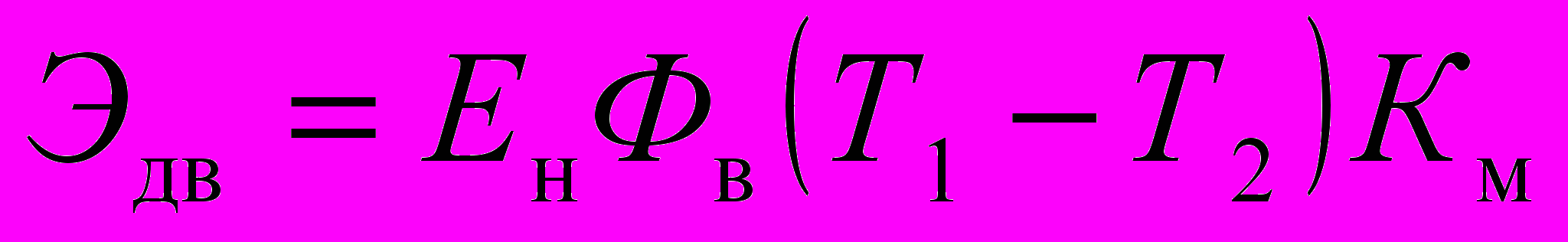

в) досрочного ввода моста (учитывается только в случае, если сокращение продолжительности строительства моста приводит к ускорению ввода участка железнодорожной линии):
, (4)
где Ен – нормативный коэффициент эффективности капитальных вложений;
Км – доля сметной стоимости моста в титуле участка железной дороги;
Км = См / Сж.д.;
См – сметная стоимость моста;
Сж.д. – сметная стоимость участка железной дороги;
Фв – стоимость введенных производственных фондов; Фв = Сж.д.Кпр.
