Внастоящее время, задачи решаемые рэу все более усложняются, это ведет к усложнению конструкции рэу и требование к поставленным задачам также велики

Вид материалаЗадача

Содержание


Вспомогательные и промежуточные параметры
Подобный материал:


Введение


В настоящее время, задачи решаемые РЭУ все более усложняются, это ведет к усложнению конструкции РЭУ и требование к поставленным задачам также велики. Одним из важнейших требований предъявляемой к РЭУ является точность выходных параметров.

Точность выходных параметров характеризует степень приближения его истинного значения к номинальному, при отклонении первичных параметров, соответствующих производственным погрешностям. Из всего многообразия методов решения этой задачи большой интерес представляют следующие методы: метод Монте-Карло (метод статических испытаний) и вероятностный метод.

Метод Монте-Карло использующий математическое моделирование, реализуют, как правило, на ЭВМ. Отечественный и зарубежный опыт показывают, применение ЭВМ для целей оценки точности выходных параметров способствует повышению технического уровня изделий, так как на ЭВМ можно смоделировать и просчитать большее число альтернативных вариантов и выбрать из множества вариантов наиболее лучший (оптимальный или близкий к оптимальному).

Вероятностный метод, а иначе расчетно-аналитический метод с учетом вероятностного рассеивания первичных параметров, решается с помощью аналитических методов.


1.Постановка задачи


    1. Исходные данные



Исходными данными для выполнения расчетов, согласно заданию на курсовое проектирование, являются:

1.РЭС – дифференциальный усилитель.

2.Электрическая принципиальная схема.

3.Математическая модель для выходного параметра (выходное напряжение)

(1.1)

4.Сведения о первичных параметрах:

R1=3кОм10%;

R2=10кОм10%;

Исполнение резисторов - интегральное.

Микросхема DА1:140УД8.

U1=100мВ10%; U2=150мВ30% .

5.Диапазон рабочих температур +10…+45 .

6.Заданное время работы РЭС:10000 часов.

    1. Формулировка поставленной задачи


Из задания на курсовое проектирование для решения нашей задачи методом Монте-Карло и вероятностным методом известны все требуемые данные. В наших исходных данных есть параметры, которые не нужны для решения поставленной задачи: диапазон рабочих температур и заданное время работы РЭС. Не известный нам параметр – корреляция между резисторами. Для резисторов с интегральным исполнением корреляция положительная и лежит в диапазоне от 0.85 до 0.95 . Для нашей задачи возьмем корреляцию 0.9.

Исходя из допусков на первичные параметры, которые более десяти процентов, воспользуемся для решения задачи нормальным законом распределения первичных параметров.

В результате решения нашей задачи двумя методами мы получим значения выходного параметра (Uвых)-математическое ожидание и среднее квадратическое отклонение(СКО). Сравнив полученные результаты двумя методами, мы сможем сделать вывод о точности методов.


2.Краткое описание используемых методов


2.1.Метод Монте-Карло


Этот метод иначе называется методом статистических испытаний. С помощью этого метода можно оценить М(y)-математическое ожидание (среднее значение) выходного параметра и -среднее квадратическое отклонение выходного параметра.

Основу метода Монте-Карло составляет процесс получения случайных реализаций устройства или процесса. Каждая реализация описывается значением выходного параметра рассматриваемого устройства или процесса. Как правило, ей соответствует определенное сочетание первичных параметров и новое значение выходного параметра. Значения первичных параметров для той или иной реализации устанавливают не произвольно, а с учетом их вероятностного описания. Значения выходного параметра в каждой реализации определяются, как правило, новой комбинацией первичных параметров. Получив N реализаций устройства или процесса, можно сформировать ряд


.


Статистическая обработка этого ряда позволяет определить характеристики M(y) и .

При практической реализации метода Монте-Карло используют математическое или физическое моделирование устройств или процессов. В данном курсовом проекте будем использовать математическое моделирование.

Получив требуемые исходные данные можно приступать к определению точности выходного параметра.

Будем действовать следующим образом:

1. Для начала задаемся числом реализации процесса N=50.

2. Используя генераторы случайных чисел, получаем случайную комбинацию первичных параметров для первой реализации процесса.

3. Подставляем полученную комбинацию значений первичных параметров в математическую модель (1.1) и рассчитываем значение Uвых, соответствующее первой реализации.

4. Действия, описанные в пунктах 2…3, повторяем N раз. В итоге получим ряд

.

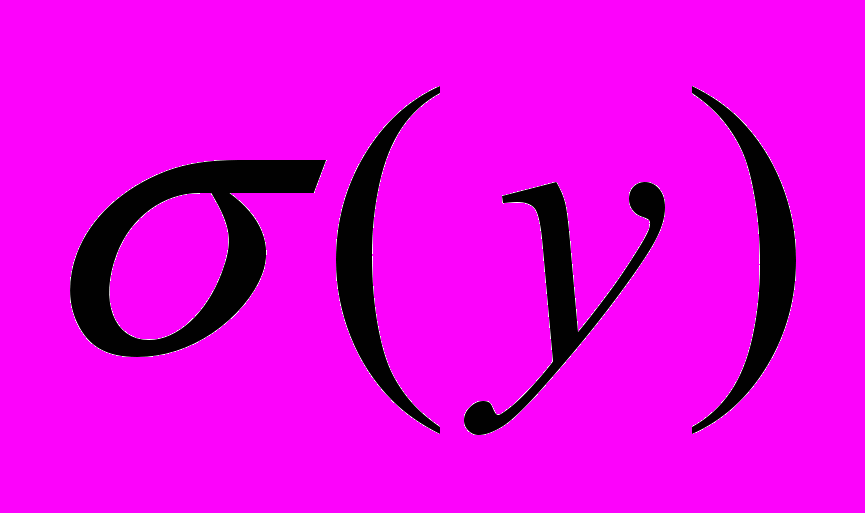

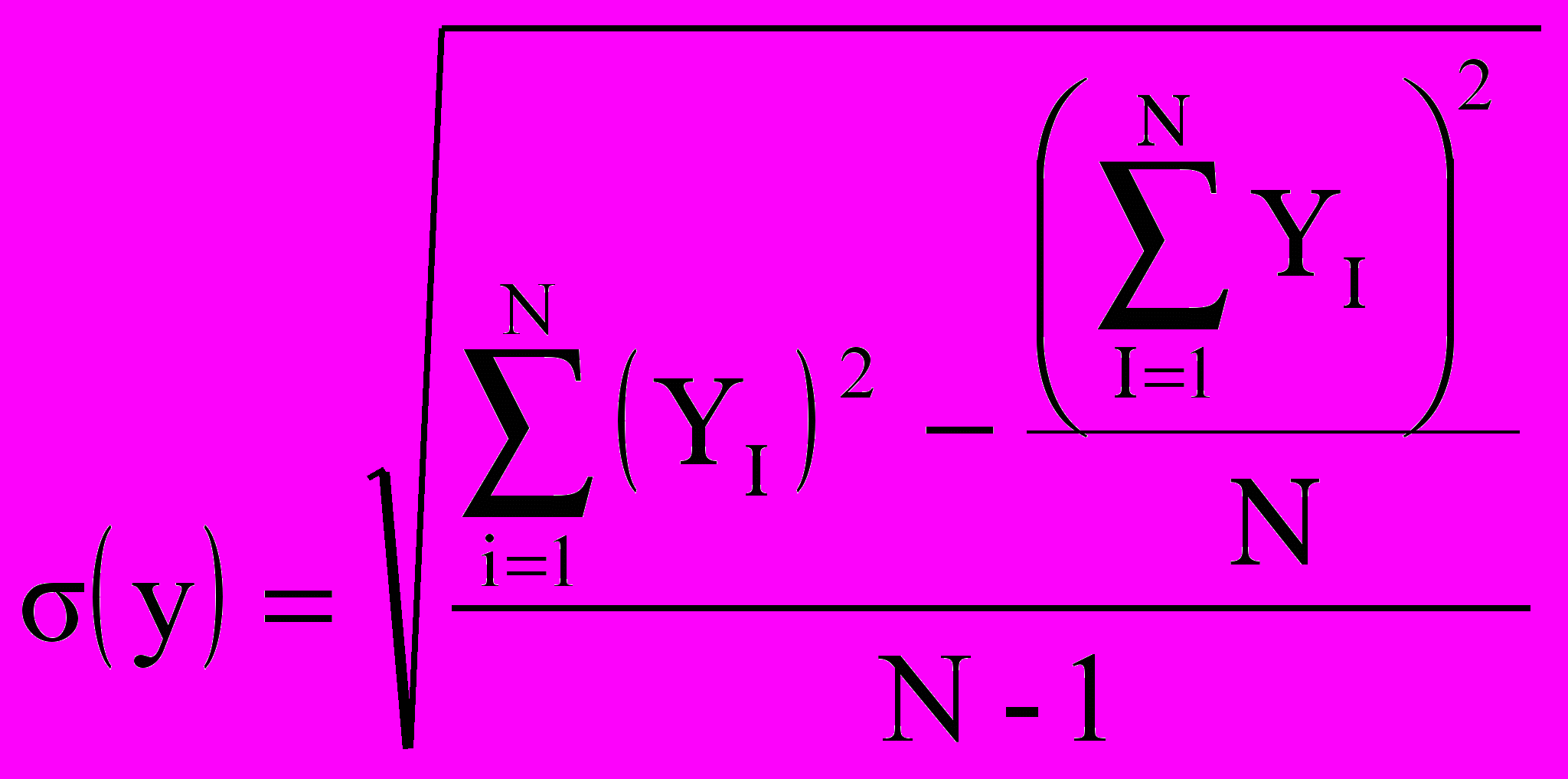

5. Выполняем статистическую обработку полученного ряда и находим характеристики М(у) и .

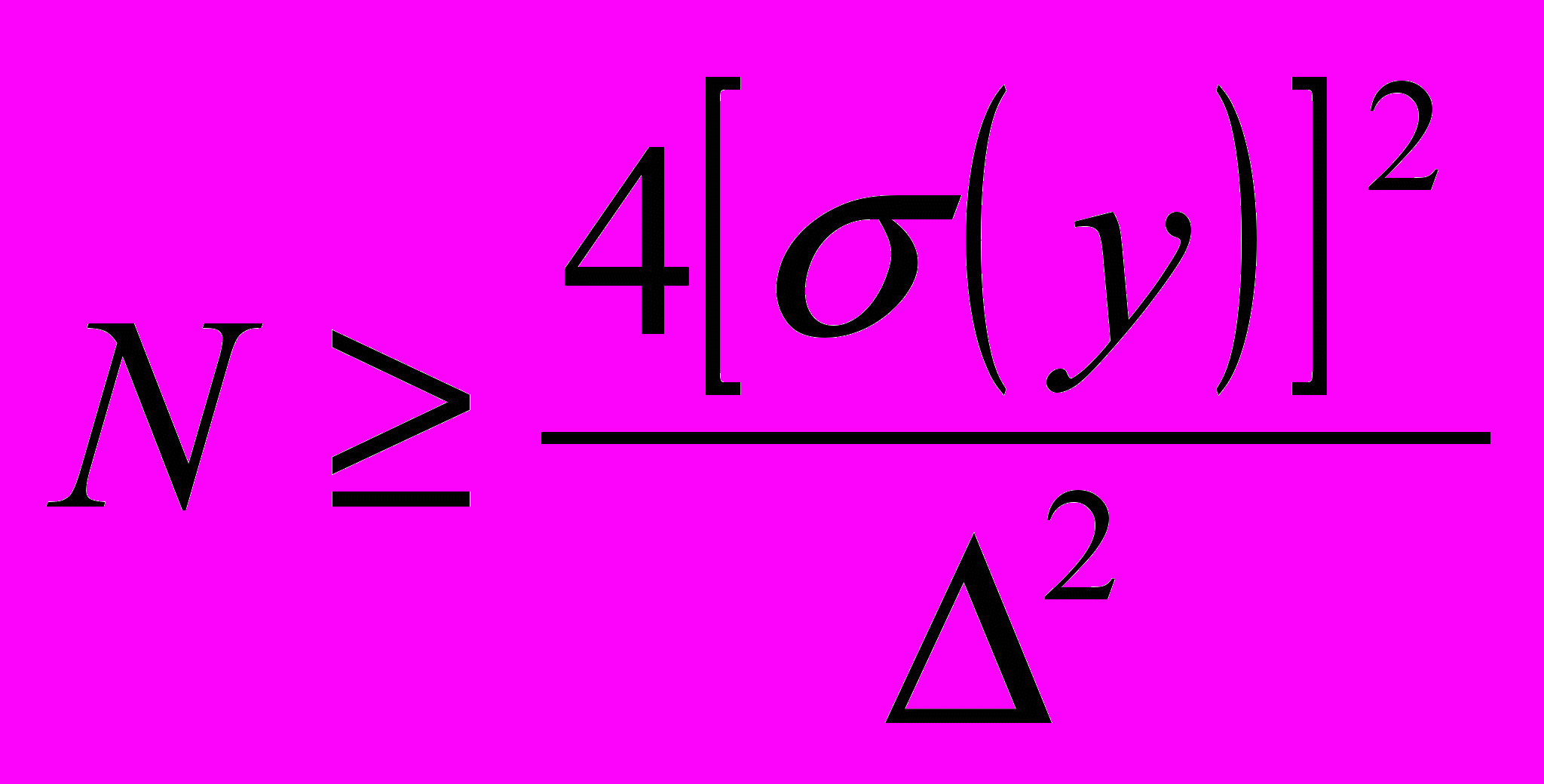

6. Проверяем условие


, (2.1)

где - заданная до проведения моделирования допустимая погрешность (ошибка) в определении характеристики М(у). =-допустимая ошибка в определении среднего значения параметра , т.е. разница между оценкой (y) и истинным значением математического ожидания М(y) , которая еще допускается. Допустимая ошибка назначается из условия


=(0.1…0.01) . (2.2)

Мы задаемся ошибкой =0.01

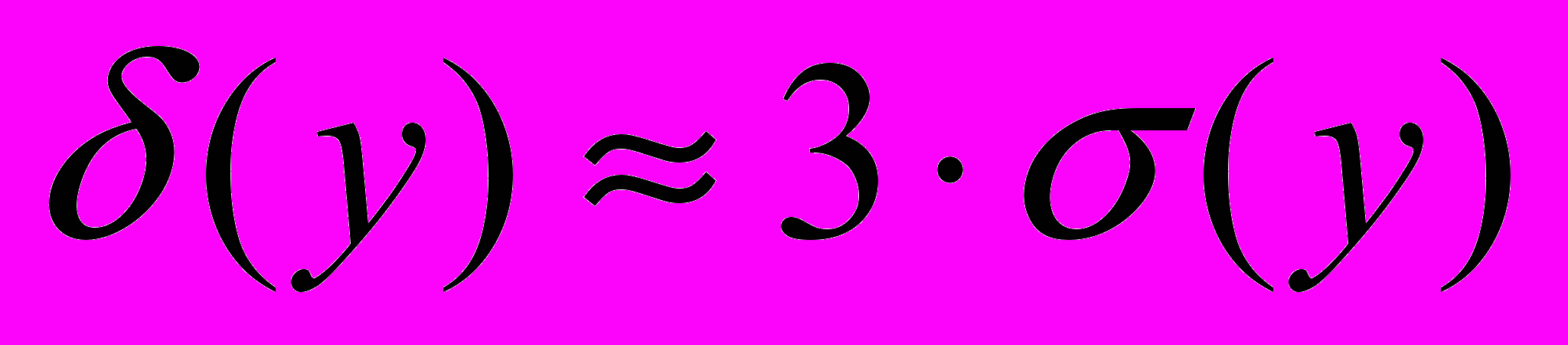

Если условие выполняется, то устанавливаем значение допуска на выходной параметр. Если условие не выполняется, увеличиваем число реализаций процесса, корректируем значение и вновь по условию (2.1) проверяем, достигнута ли заданная точность.


2.2.Вероятностный метод

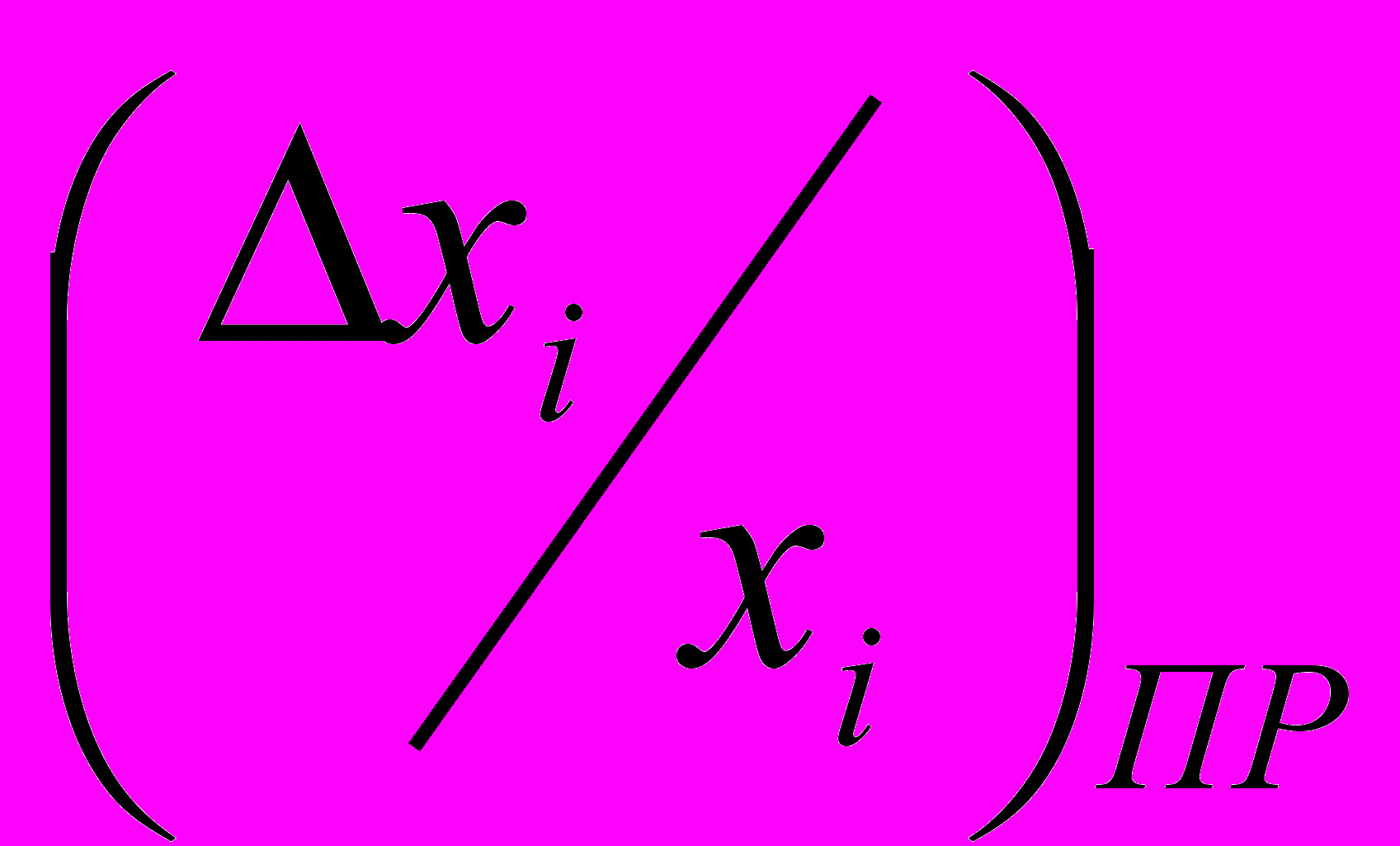

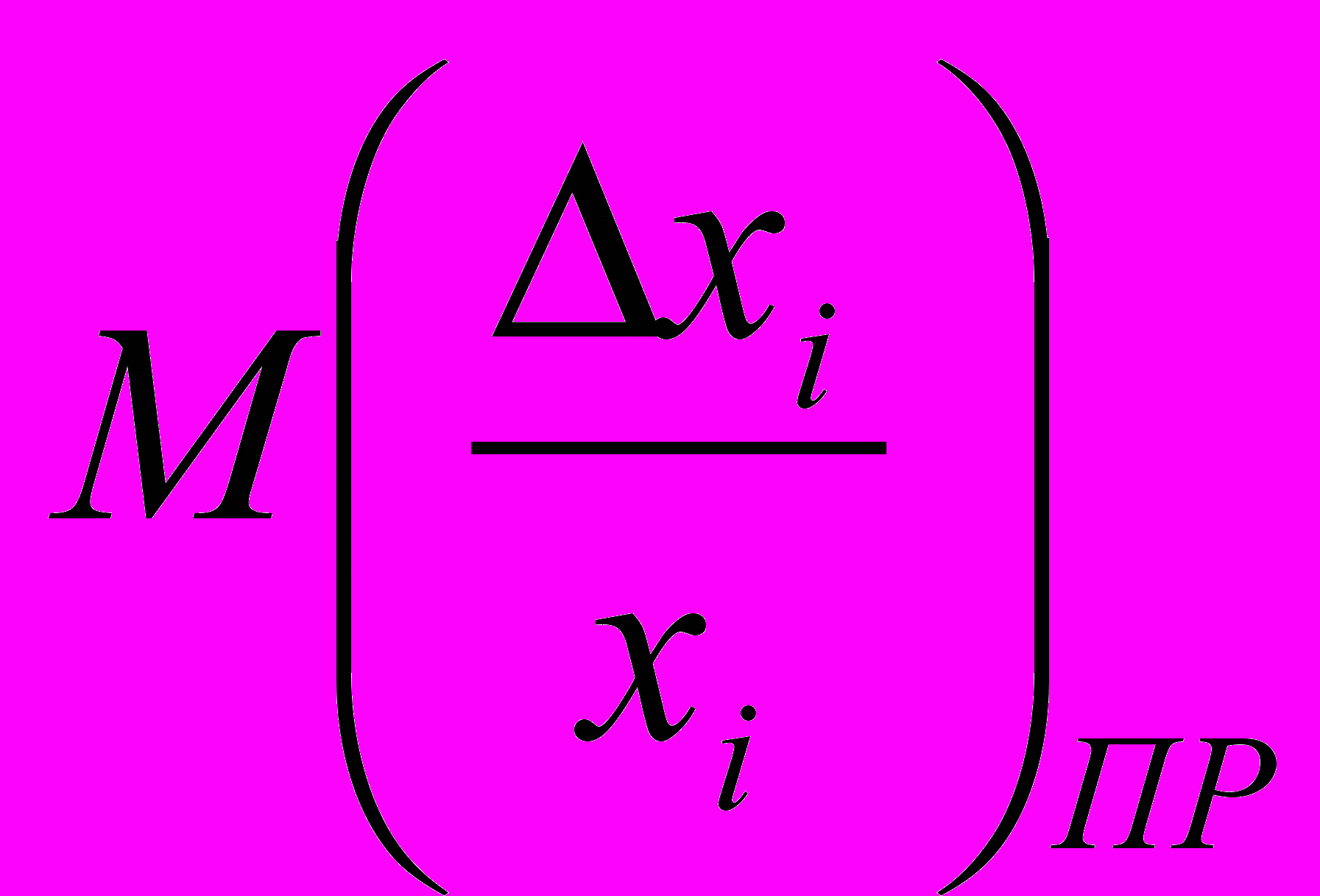

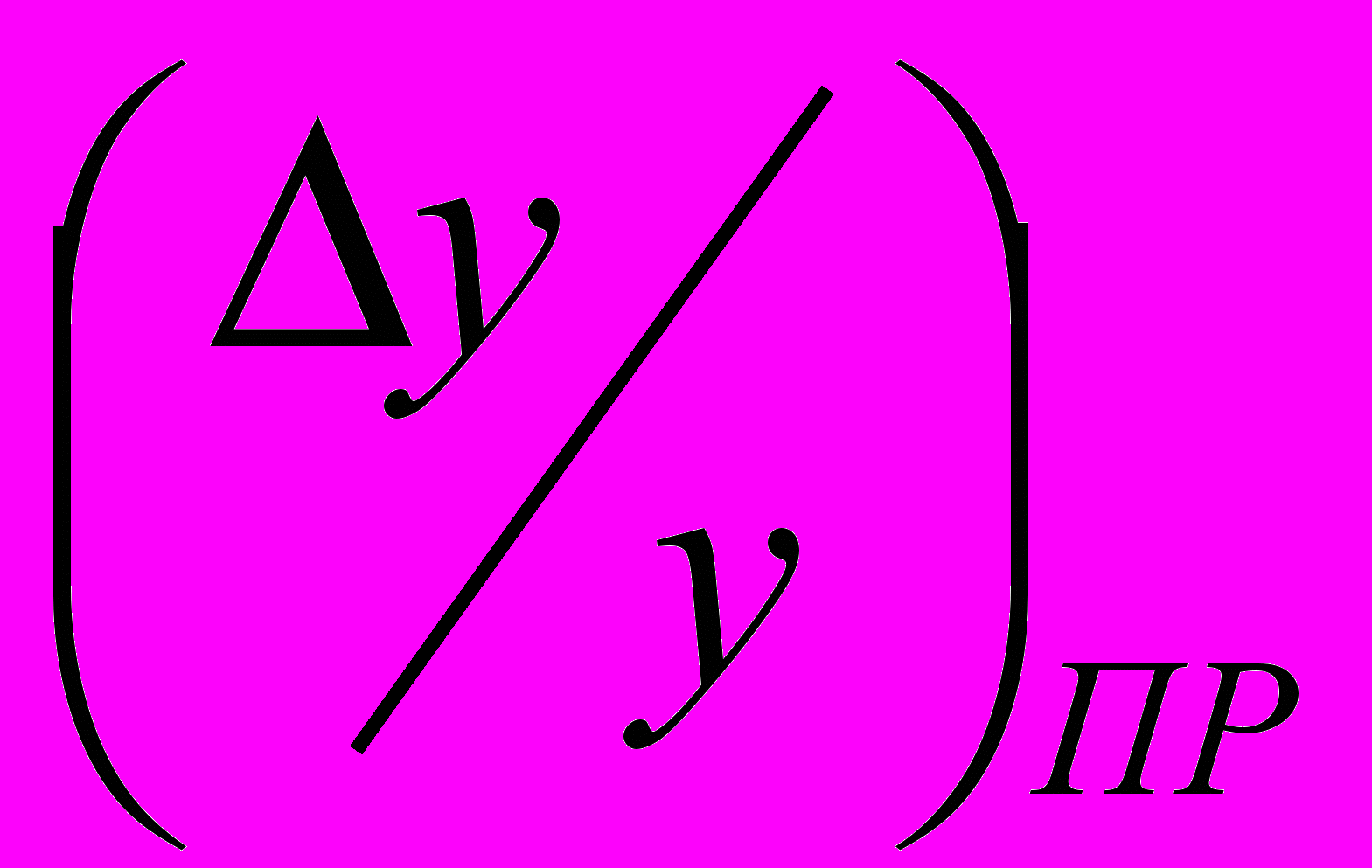

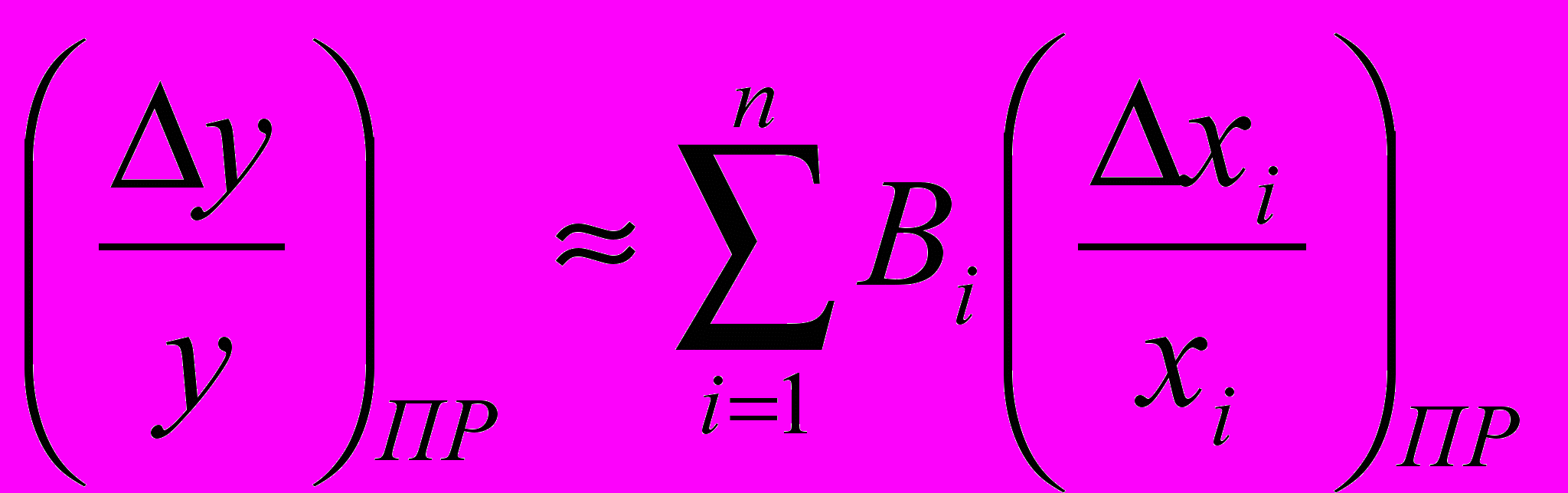

Запишем уравнение относительной производственной погрешности выходного параметра


. (2.3)

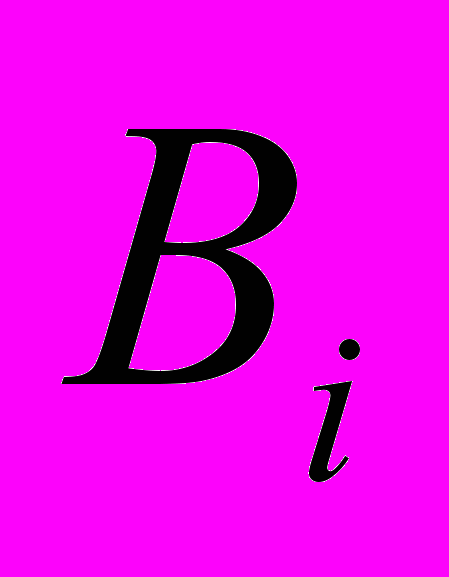

Коэффициент влияния i-того первичного параметра определяется как


. (2.4)


При вероятностном методе записанным уравнением воспользоваться сразу не представляется возможным, так как неясно, какие конкретно численно значения требуется подставлять в записанное уравнение в силу случайности этих величин.

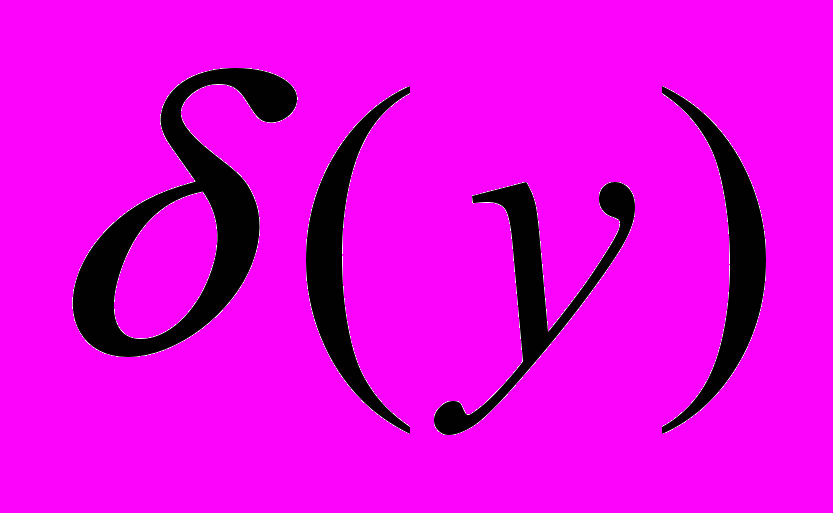

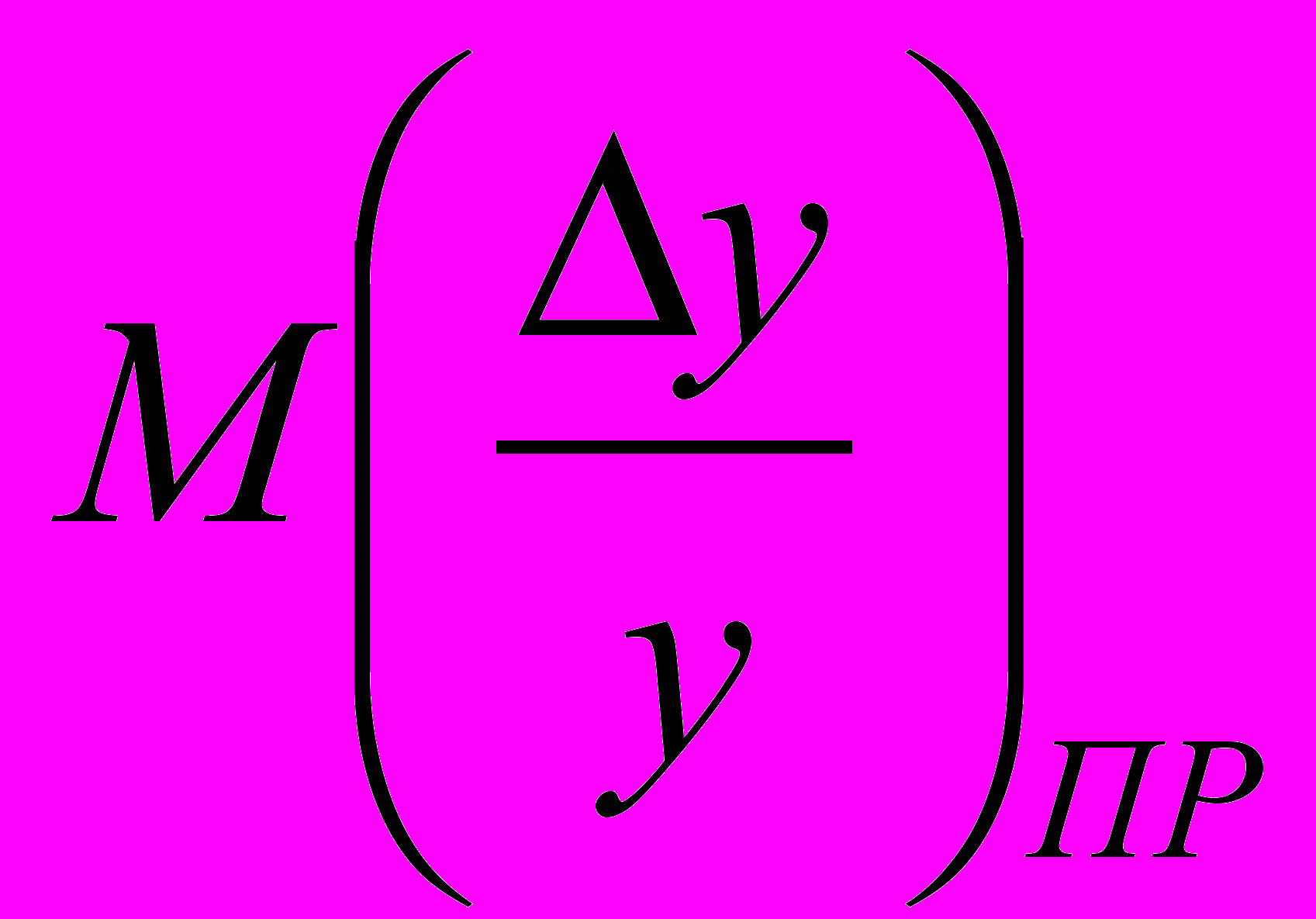

Поэтому также оказывается случайной, и для количественного ее описания используют две характеристики:

-математическое ожидание относительной производственной погрешности выходного параметра;

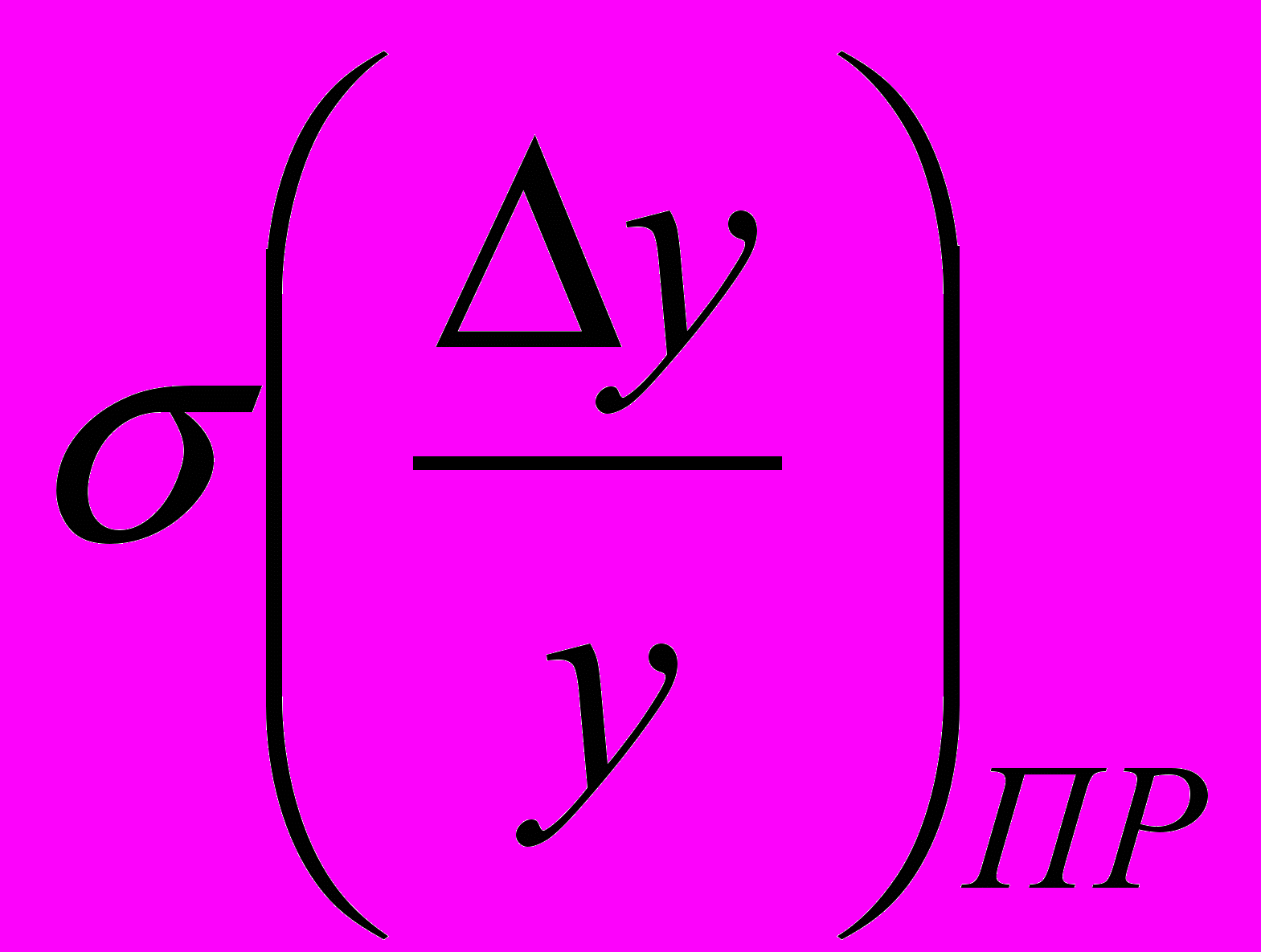

-среднее квадратическое отклонение относительной производственной погрешности выходного параметра .

Указанные характеристики могут использоваться для оценки точности выходного параметра. В промышленности в качестве комплексной оценки точности выходных параметров используется производственный допуск на выходной параметр, который устанавливается на основе двух выше записанных характеристик.

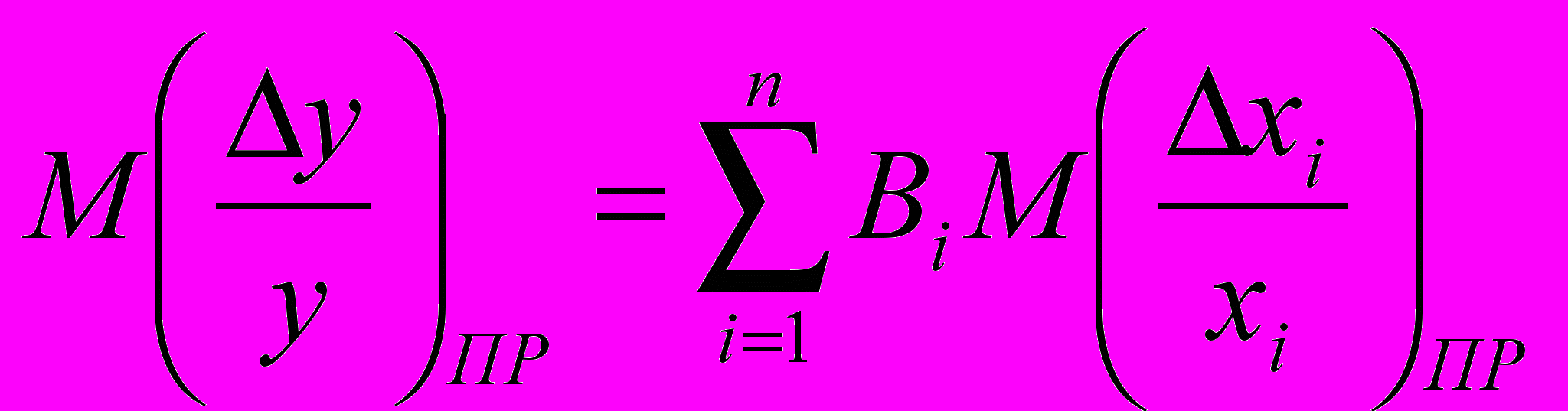

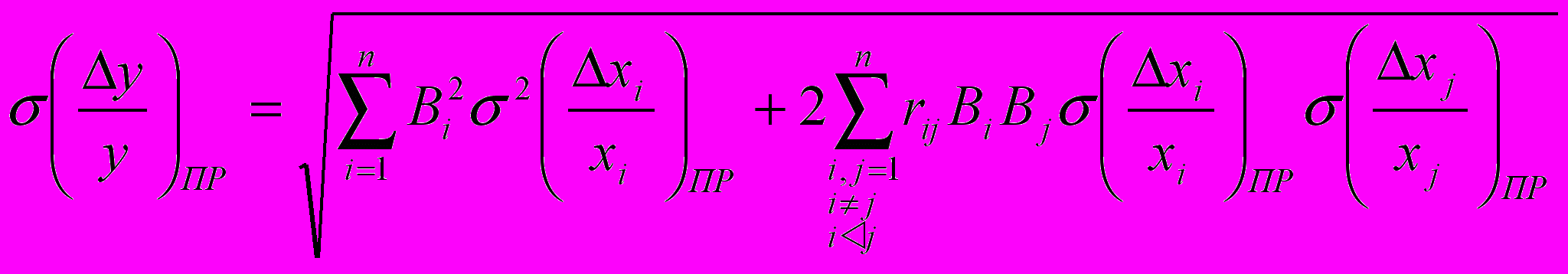

Интересующие нас расчетные соотношения записываются в виде


, (2.5)


где -математическое ожидание относительной производственной погрешности i-того первичного параметра;

-коэффициент влияния i-того первичного параметра.

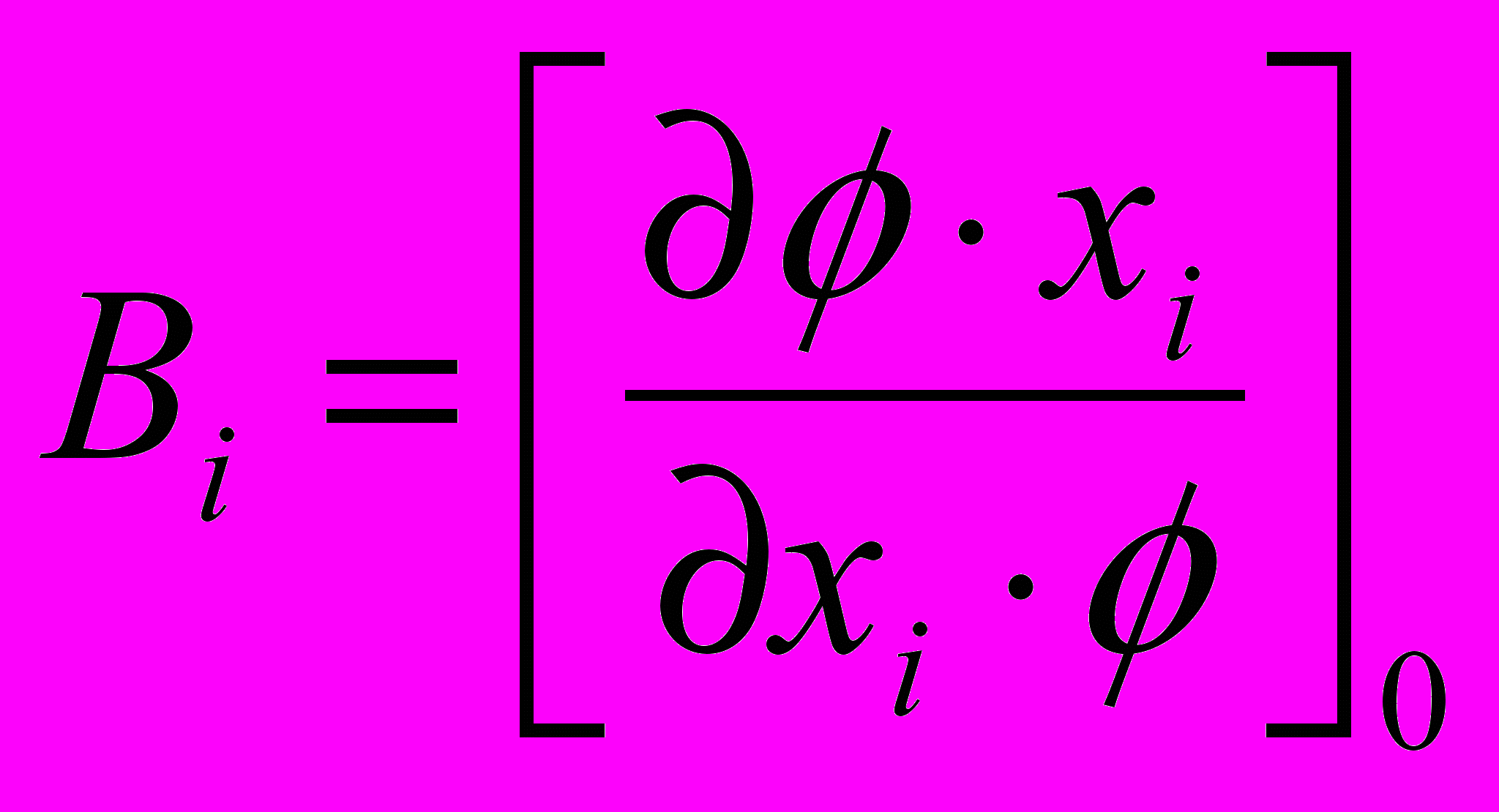

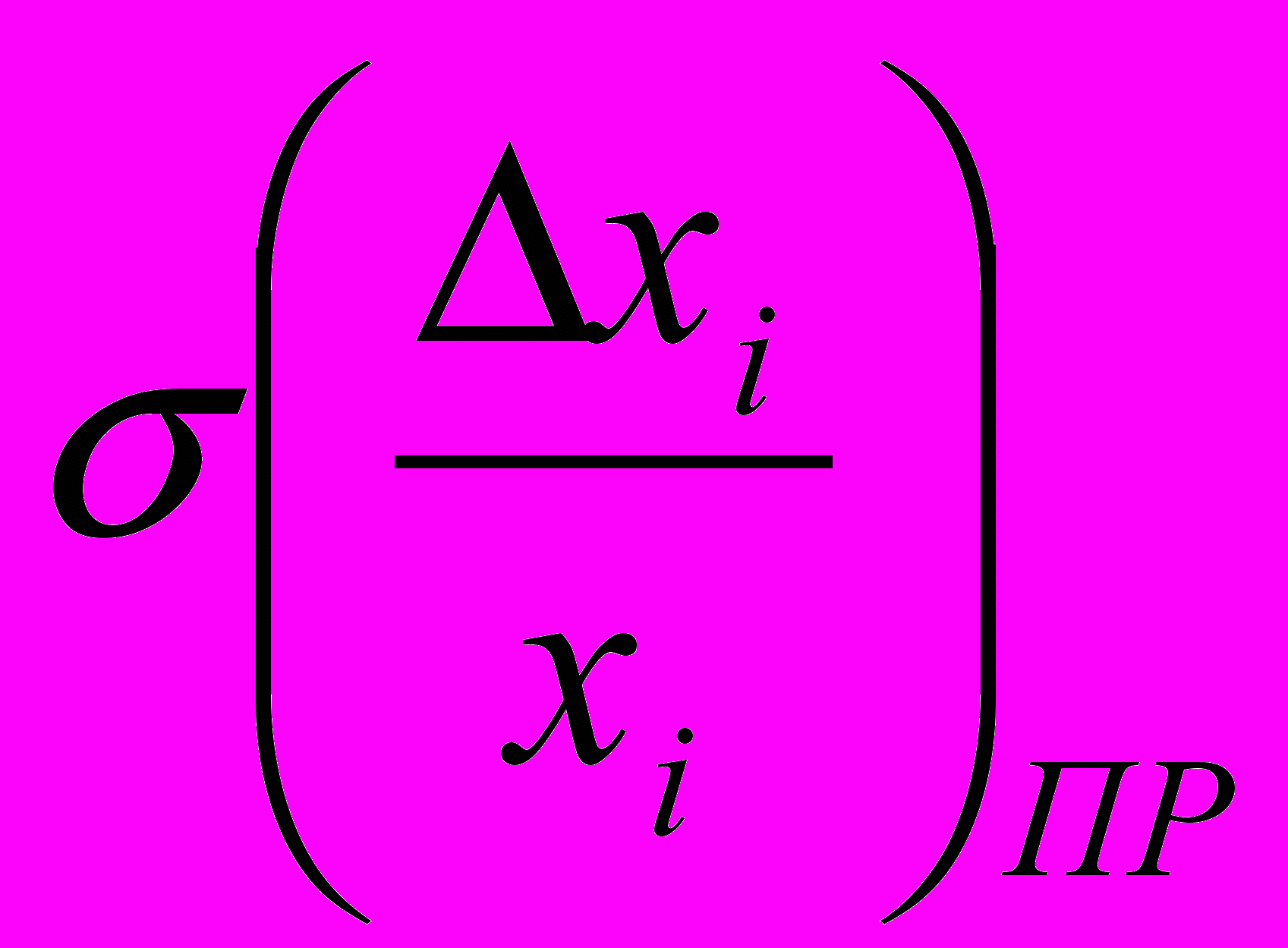

Для воспользуемся выражением :

, (2.6)

где -СКО первичного параметра;

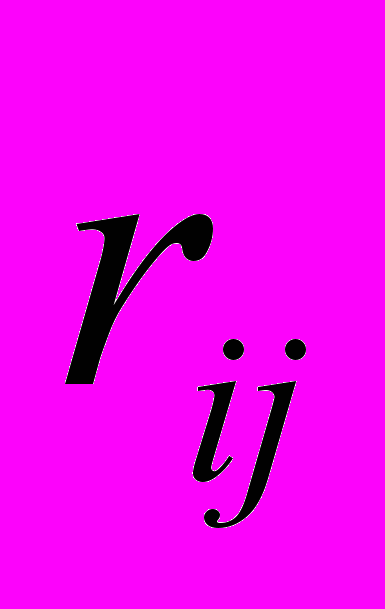

-коэффициент корреляции между i-м и j-м первичными параметрами.


3.Решение задачи вероятностным методом

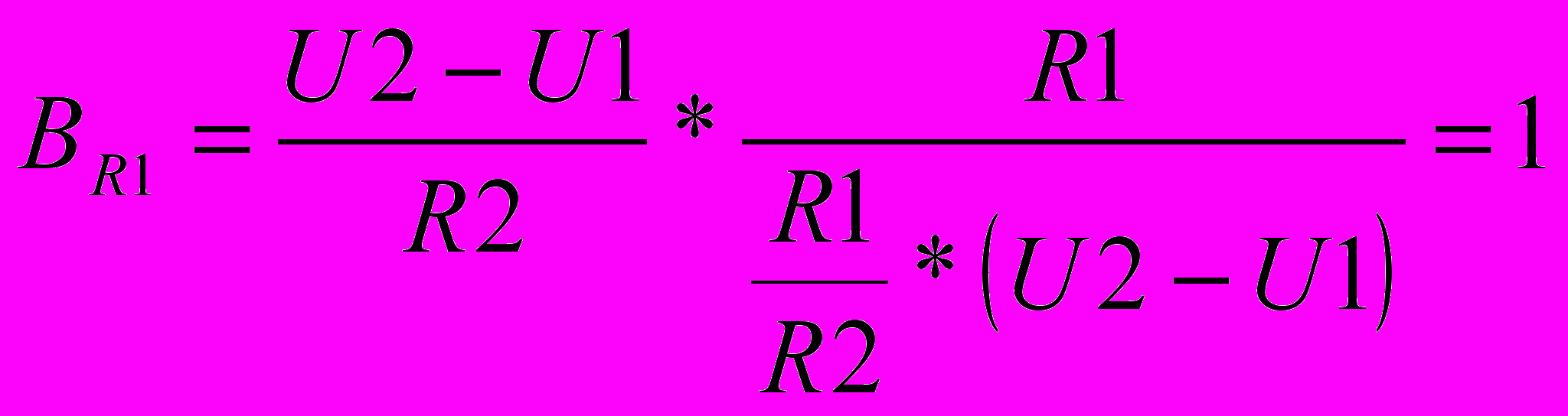

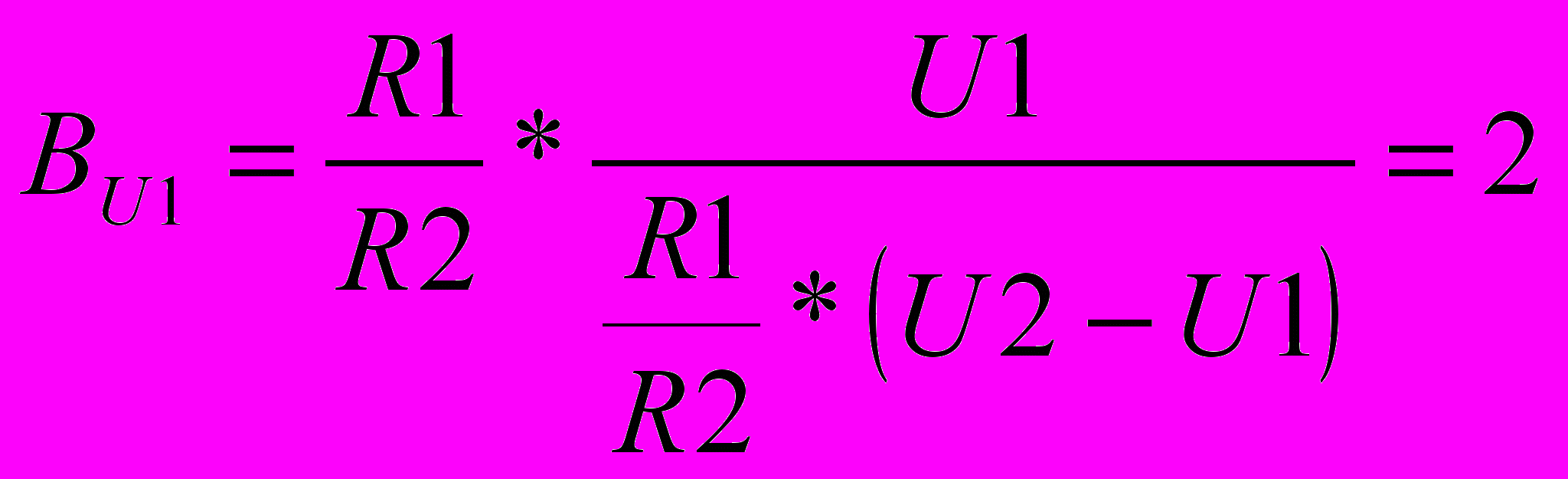

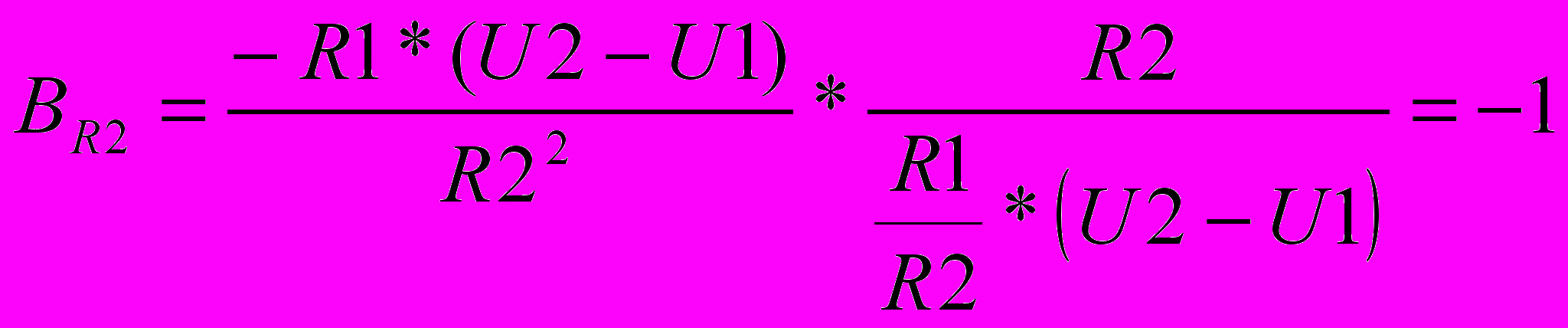

Для решения задачи нам нужно определить коэффициент влияния каждого первичного параметра по формуле (2.4) .

;


;


;


.


Что бы воспользоваться формулой (2.6) нам также необходимо рассчитать значение ,его находим по “правилу трех сигм “, так как все наши первичные параметры распределены по нормальному закону.


. (3.1)

Затем определяем СКО выходного параметра по формуле (2.6).


%,


4.Рализация метода Монте-Карло на ЭВМ


Для решения поставленной задачи мы пользовались языком программирования Паскаль 7.0.

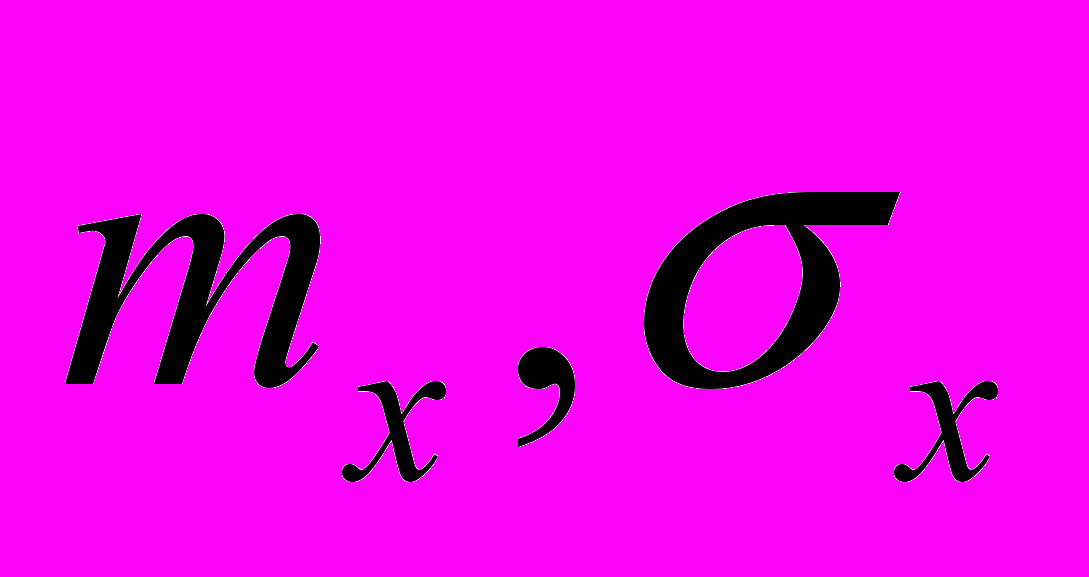

Структурная схема реализации алгоритма решения задачи анализа точности выходных параметров методом Монте – Карло на ЭВМ представлена в приложении. Требуется получить численные значения математического ожидания и среднее квадратическое отклонение выходного параметра.

Вначале мы вводим значения первичных параметров М(xi) и (xi), после организуем цикл n=50 реализаций. Для каждой из реализаций выходного параметра генерируются значения первичных параметров

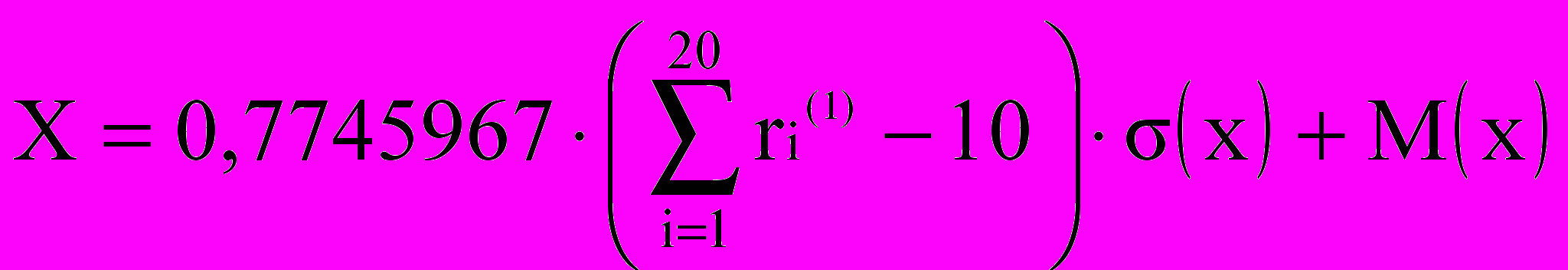

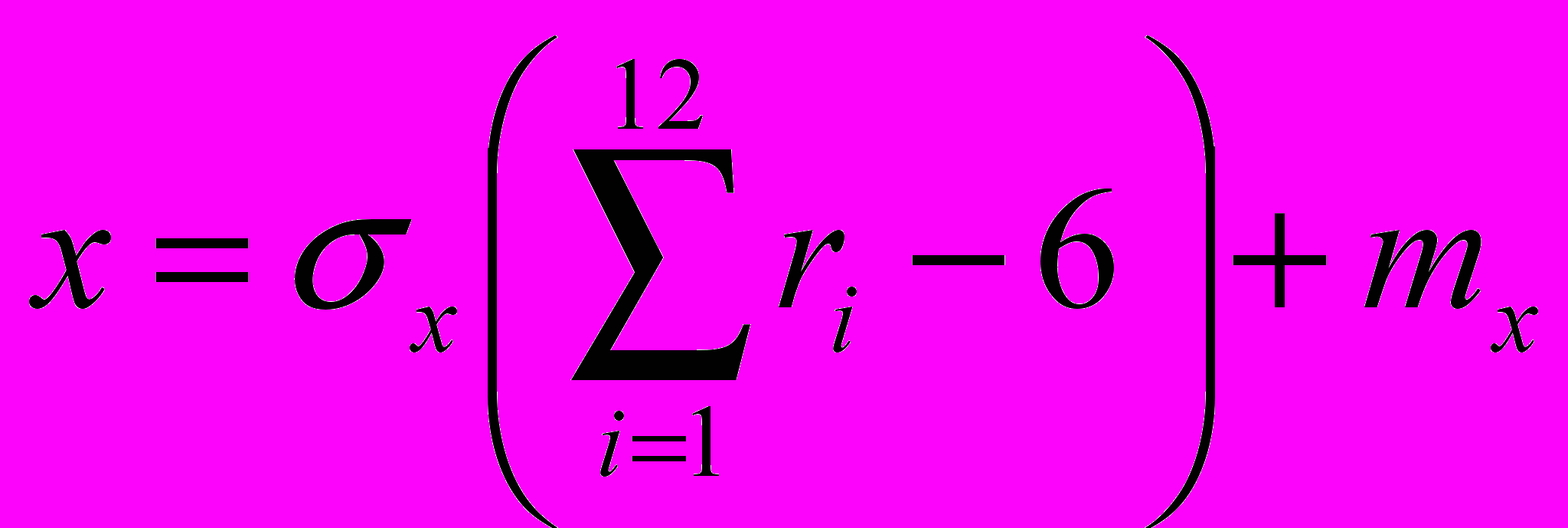

с учетом нормального закона распределения по выражению

, (4.1)


где x - нормально распределенная случайная величина;

- математическое ожидание и СКО x;

- равномерно распределенное число в диапазоне (0…1).

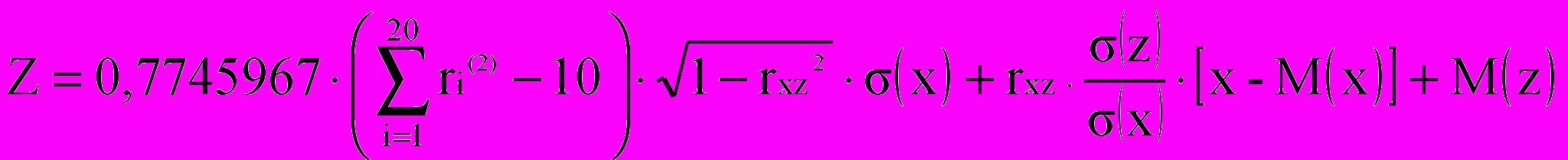

Далее генерируются значения первичных параметров с учетом нормального закона распределения с коэффициентом корреляции равного 0.9.

, (4.2)


, (4.3)


где Х – значение не коррелированного значения;

Z – значение параметра, коррелированного с параметром Х;

М(х),(х)–математическое ожидание и среднее квадратическое отклонение параметра Х;

М(z),(z)–математическое ожидание и среднее квадратическое
отклонение параметра Z;

rxz – коэффициент корреляции между параметрами Х и Z;

ri(1),ri(2)–последовательности случайных равномерно
распределенных чисел в диапазоне (0…1), полученные
соответственно в первом и втором циклах.

Получив значения первичных параметров, подсчитываем выходное напряжение по формуле (1.1). Затем идет подсчет математического ожидания и СКО выходного параметра .

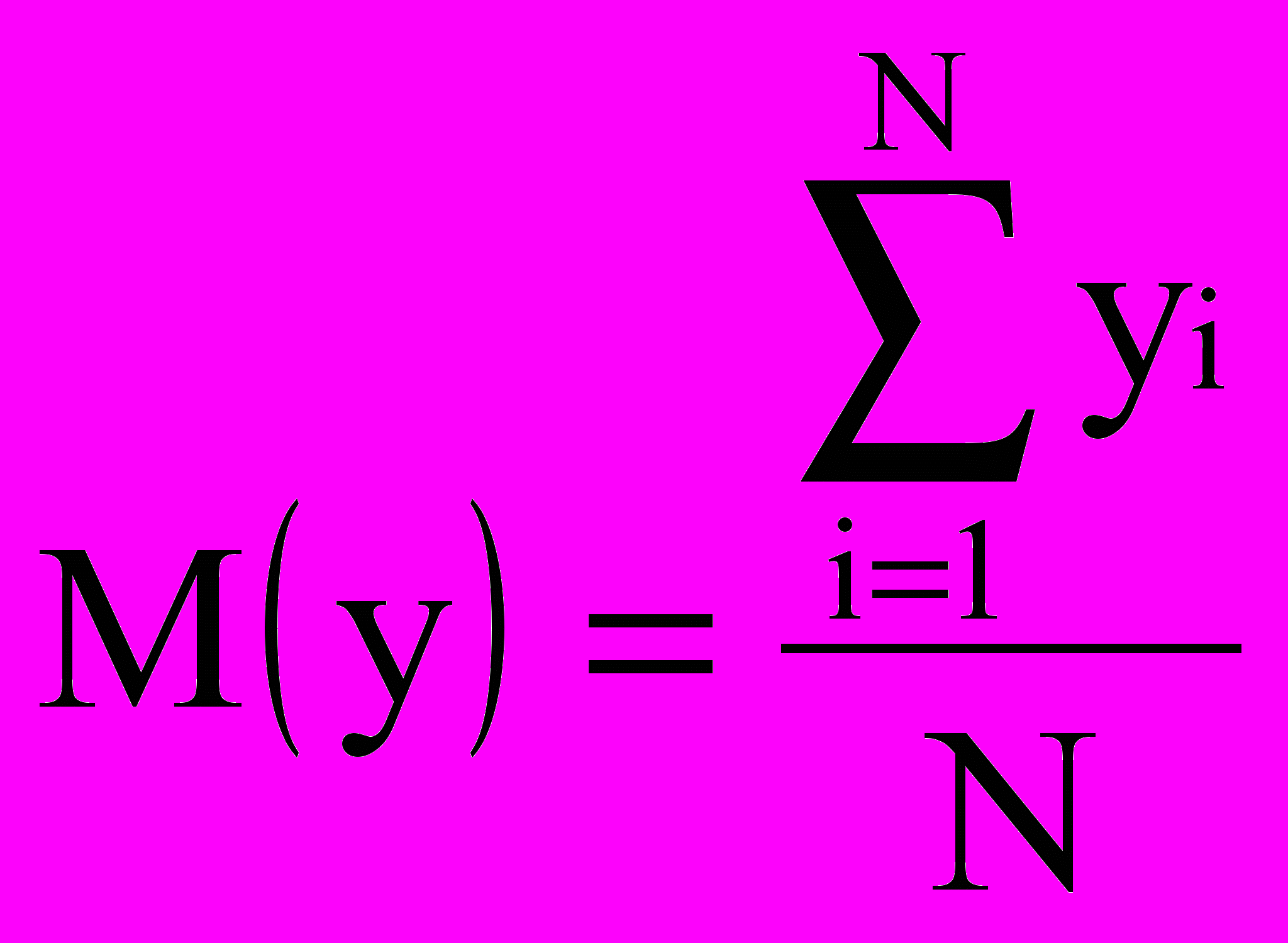

, (4.4)

, (4.5)

где М(y),(y) – математическое ожидание и среднее квадратическое отклонение выходного параметра y;

yi – значение выходного параметра в i-ой реализации;

N – количество реализаций.

Далее проверяется условие (2.1). Если условие выполняется, то полученное математическое ожидание М(y) определено с ошибкой, не превышающей заданное значение , и гарантируется с вероятностью  (=0.95). Если же условие не выполняется, то поступают следующим образом. Добавляют еще некоторое значение реализаций и повторяют выше описанное до тех пор, пока условие (2.1) не выполнится.

Необходимое пояснение приведено в таблице 3.1.

Таблица 4.1

Пояснение функциональных частей структурной схемы алгоритма решения задачи на ЭВМ методом Монте – Карло.


Номер

функциональной

части

Назначение

1,19

Функциональные блоки схемы

8,16

Выбор направления выполнения алгоритма в зависимости от переменных условий

2

Ввод начальных данных (математическое ожидание R1,R2,U1,U2;средне квадратичное отклоненияR1,R2,U1,U2)

3,6,11,14

Организация цикла по индексу i

4,12

Получение первичных параметров с нормальным распределением по формуле (4.1)

5,13

Получение первичных коррелированных параметров с нормальным распределением по формуле (4.2),(4.3)

7,15

Вычисление выходного напряжения по выражению (1.1)


9,17

Статистическая обработка результатов (нахождение М(х),(х) по формуле (4.4),(4.5))

10

Уточнение требуемого числа опытов по формуле (2.1)



Таблица4.2


Список идентификаторов вычислительного алгоритма программы для ЭВМ.

Обозначение параметра

Смысл параметра


В вычислит. алгоритме

В программе



Deltha

Половина поля допуска



Epsylon

Допустимая погрешность в определении характеристики М(y)

М(х)

MR1

Математическое ожидание сопротивления первого резистора (номинальное значение)

MR2

Математическое ожидание сопротивления второго резистора (номинальное значение)

MU1

Математическое ожидание сопротивления первого входного напряжения (номинальное значение)

MU2

Математическое ожидание сопротивления второго входного напряжения (номинальное значение)




N

Определяемое число реализации процесса

N

N_opr

Определённое число реализации процесса




N_def

Шаг определения количества реализаций процесса




Q

Количество строк в таблице результатов видимой на экране




Q_tab

Количество строк в таблице результатов в текстовом файле




R1

Сопротивление первого резистора




R2

Сопротивление второго резистора




U1

Первое входное напряжение




U2

Второе входное напряжение

(R1)

SR1

СКО первого резистора

(R2)

SR2

СКО второго резистора

(U1)

SU1

СКО первого входного напряжения

(U2)

SU2

СКО второго входного напряжения

(Uвых)

Sygma

Средне квадратичное отклонение выходного параметра

Вспомогательные и промежуточные параметры





с

Буфер ввода




i,j

Счётчик




s

Аккумулятор суммы




Sk

Аккумулятор суммы квадратов




TU1, TU2, TR1, TR2

Текстовая переменная (для корректного вывода результатов)




z

Аккумулятор суммы случайных чисел




zz

Аккумулятор суммы случайных чисел



5. Анализ полученных данных


В результате работы программы реализующей метод Монте-Карло с использованием математического моделирования получили следующие результаты:

М(Uвых)= 165.205725;

(Uвых)= 51.8301(31.374%);

Данные полученные при расчете вероятностным методом имеют следующий вид:

%.

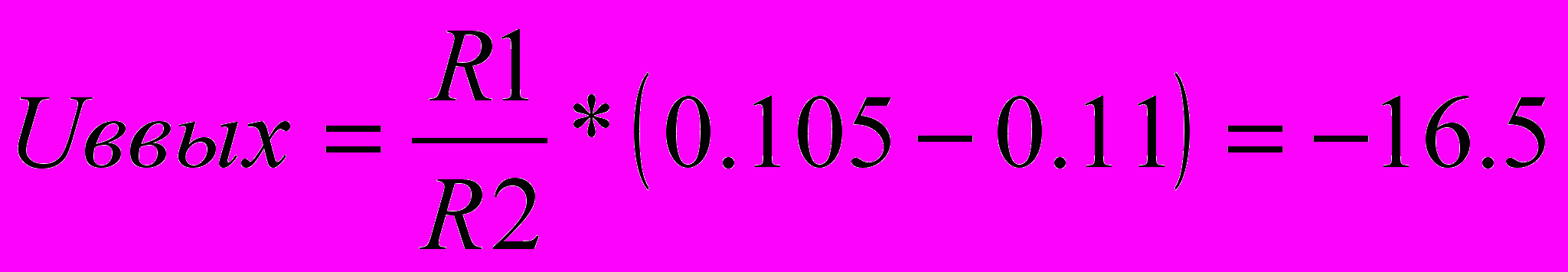

Для контроля правильности полученных результатов проведем контрольный счет:

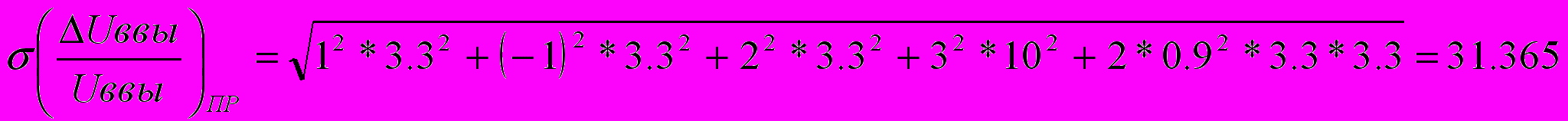

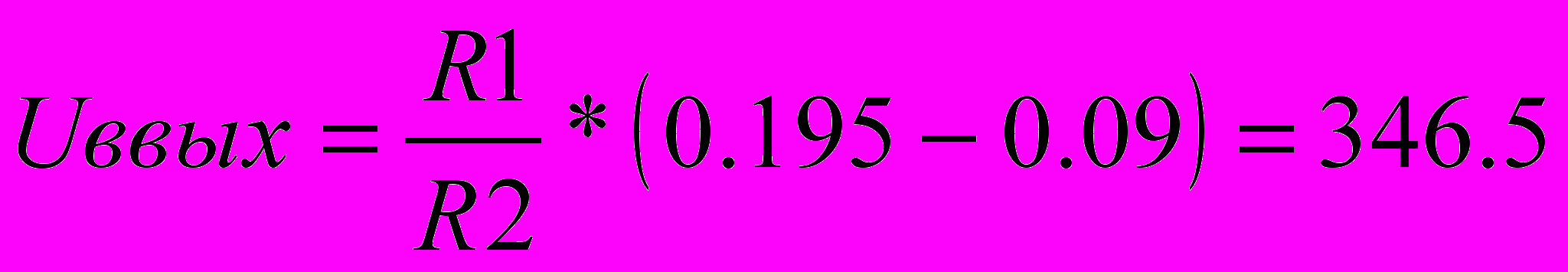

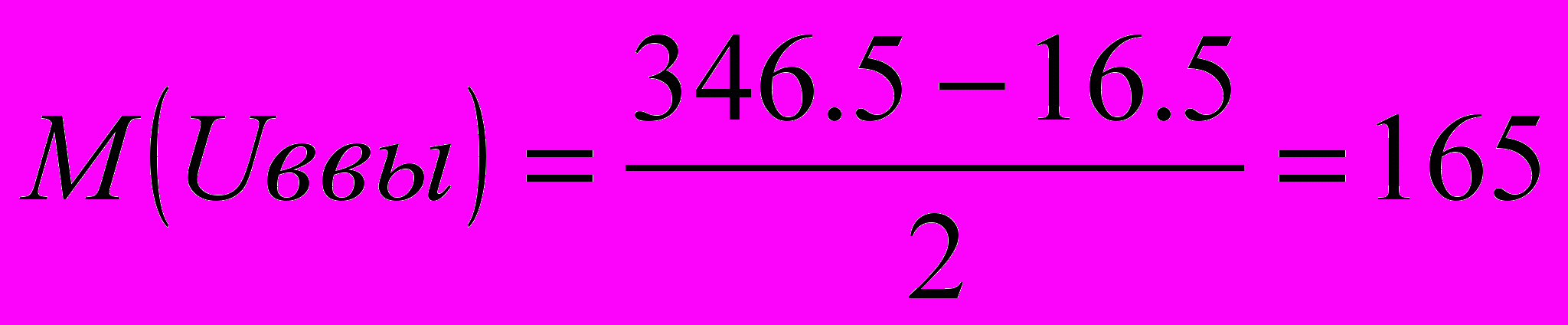

мВ;

мВ;

мВ

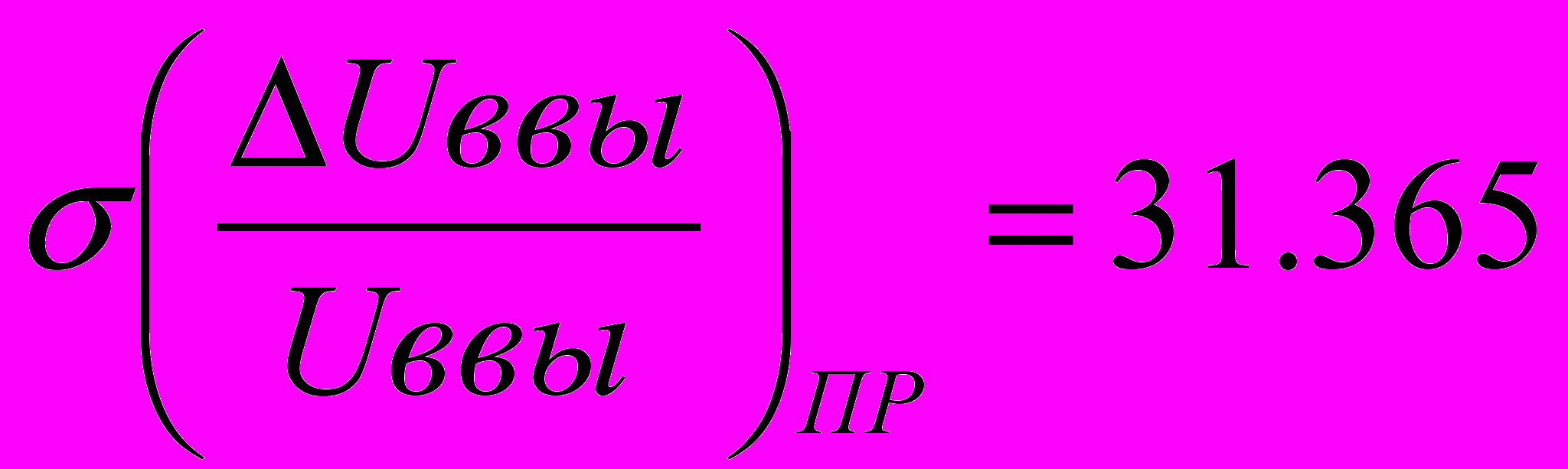

(Uвых)=60.5(36.67%).

Контрольный счет показал, что результаты полученные программой и вероятностным методом верны.

Сравнив результаты двух методов, мы видим, что разница между ними отличается на сотые доли. Можно заключить, что оба метода дают довольно-таки высокую оценку точности выходного параметра.


Заключение


Метод Монте-Карло является методом статистических испытаний, а вероятностный – расчетно-аналитическим методом. Они не исключают, а дополняют друг друга, и их необходимо разумно сочетать в инженерной практике.

Метод Монте – Карло позволяет варьировать законами распределения входных (первичных) и выходных параметров, что придает этому методе универсальность. В реализации данного метода можно численно задавать ошибку в определении математического ожидания выходного параметра, что требует только машинных затрат.

Однако не следует отбрасывать вероятностный метод расчета допусков. Он, как уже говорилось, является наиболее совершенным из расчетно-аналитических методов и позволяет наиболее правильно учитывать случайный характер как входных, так и выходных параметров.

Большое количество реализаций процесса или устройства реализовывать не выгодно из экономических соображений. Однако при малом количестве испытаний доверять, а в последствии и использовать полученные данные, нельзя из-за их неточности, вследствие недостаточности проведенных опытов.

В этом случае на помощь приходит вероятностный метод. Он позволяет с достаточной точностью решить поставленную задачу при незначительных затратах. Его точность сопоставима с точностью, получаемой при методе Монте – Карло с использованием математического моделирования, что показал данный курсовой проект.


Литература




  1. Боровиков С.М. Теоретические основы конструирования, технологии и надежности. -Мн.: Дизайн ПРО, 1998.-336 с.: ил.
  2. Методические указания к курсовой работе по курсу “Теоретические основы конструирования, технологии и надежности” для студентов специальности “ Проектирование и производство РЭС” Под ред. Боровикова С.М.-Мн.: БГУИР, 1995.-31с.



Содержание




Введение…………………………………………………..

1. Постановка задачи………………………………...

1.1. Исходные данные ……………………………………………………. 1.2.Формулировка поставленной задачи……………………………….

2.Краткое описание используемых методов ………...

2.1. Метод Монте-Карло……………………………………………………

2.2. Вероятностный метод…………………………………………………

3.Решение задачи вероятностным методом…………

4.Рализация метода Монте-Карло на ЭВМ………….

5. Анализ полученных данных………………………….

Заключение………………………………………………..

Литература…………………………………………………

Приложение……………………………………………….
