Державні будівельні норми україни управління, організація, технологія
Вид материала | Документы |
Приложение и Приложение к М - масса перевозимого груза в смену, т; П ПРИЛОЖЕНИЕ Л (справочное) Наименование груза |
- Закон україни, 818.89kb.
- Державні будівельні норми україни інженерне обладнання будинків І споруд системи протипожежного, 3841.33kb.
- Державні будівельні норми україни витяг, 81.61kb.
- Державні будівельні норми україни, 7582.77kb.
- Державні будівельні норми україни конструкції будинків І споруд, 1977.17kb.
- Державні будівельні норми україни конструкції будинків І споруд, 1956.1kb.
- Державні будівельні норми україни, 1268.85kb.
- Державні будівельні норми україни інженерне обладнання будинків І споруд, 2916.58kb.
- Державні будівельні норми україни, 7226.19kb.
- Державні будівельні норми україни, 111.48kb.
ДБН А.3.1-8-96 С.35
ПРИЛОЖЕНИЕ И
(рекомендуемое)
Исходные требования к технологическому нестандартизированному оборудованию и оснастке
В состав исходных требований следует включать:
- назначение, описание технологического процесса;
- характеристику по производительности и качеству продукции;
- ссылку на аналоги с предложениями по изменениям;
- технологический регламент;
- характеристику среды, в которой предлагается эксплуатировать оборудование (температуру, влажность, запыленность, агрессивность и т.п.);
- требования по вибрации, уровню шума, аспирации и очистке запыленного воздуха;
- основные требования по габаритам и технике безопасности в процессе эксплуатации.
ДБН А.3.1-8-96 С.36
ПРИЛОЖЕНИЕ К
(справочное)
Расчет транспортного и грузоподъемного оборудования
К.1 Производительность ленточного конвейера определяют по формуле:
Nл = 3600FVл, м3/ч ,
где F - площадь сечения материала на ленте, м2;
Vл - скорость ленты, м/с.
К.2 Производительность элеватора определяют по формуле:

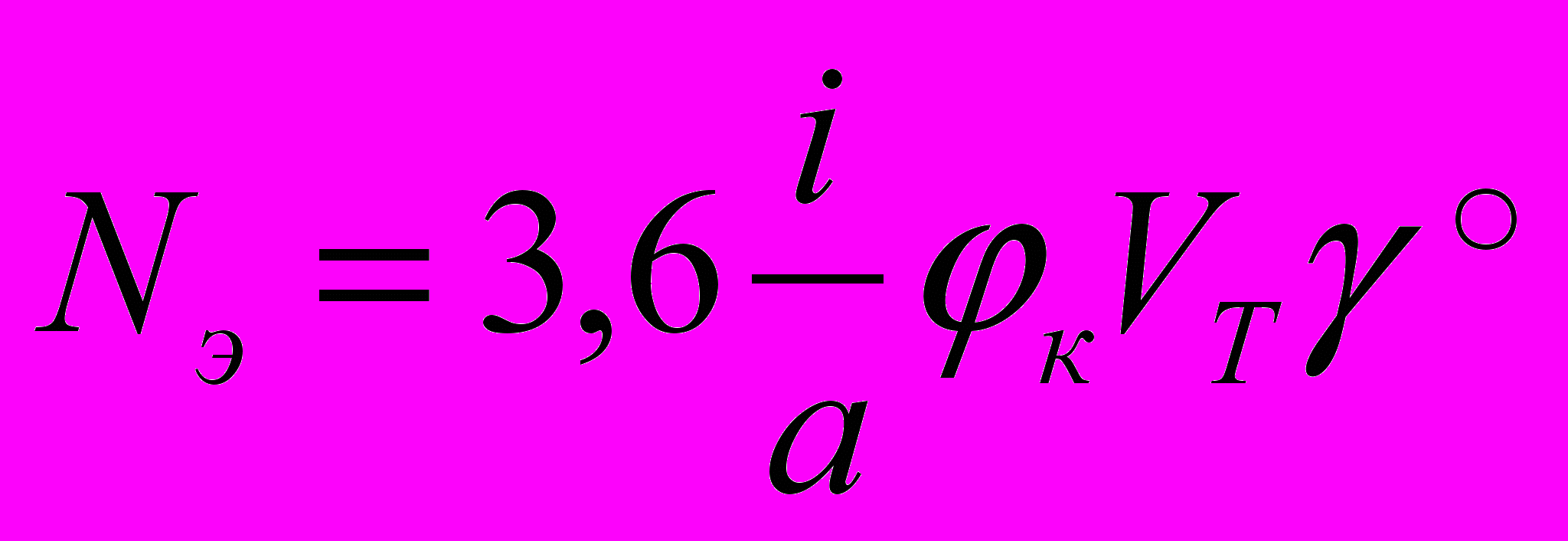

, т/ч,
где і - емкость ковша, л;
а - шаг ковша, м;
к - коэффициент наполнения ковша;
VТ - скорость тягового органа, м/с;
° - насыпная плотность материала, т/м3.
К.З Производительность шнека определяют по формуле:

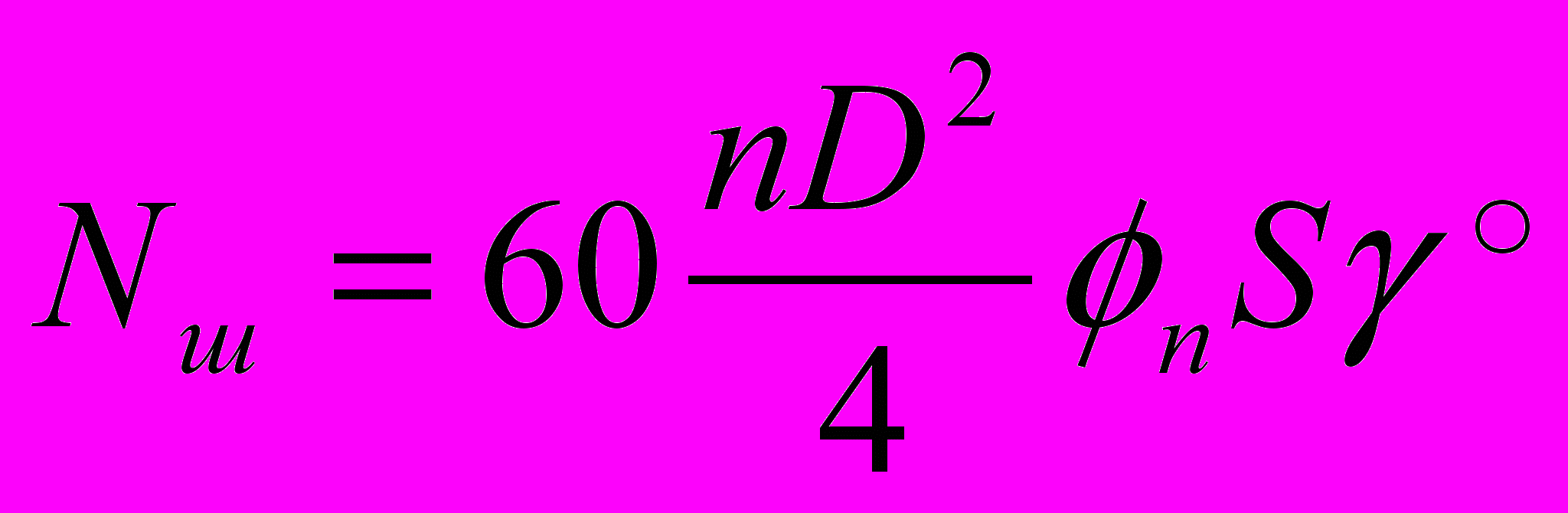

, м3/ч,
де D - диаметр шнека, м;
n - число оборотов шнека в минуту;
S - шаг винта, м;
n - коэффициент загрузки по сечению.
К.4 Расчет загрузки кранов в производственных пролетах выполняют по нормам на крановые операции, приведенными в К.5, и циклограмме работы оборудования. На основании этих данных, а также из технологических соображений выбирают грузопродъемность и количество кранов в пролете.
К.5 Нормы для расчета крановых операций
К.5.1 Коэффициент использования скорости моста крана при длине его перемещения, м:
до 10 0,5;
от 10 до 30 0,8;
более 30 1,0.
К. 5.2 Коэффициент использования скорости тележки крана при длине его перемещения, м:
до 5 0,5;
от 5 до 15 0,8;
более 15 1,0.
Примечание. При расчетах по позициям К.5.1 и К.5.2 запрещается складывать время перемещений моста и тележки крана.
ДБН А.3.1-8-96 С.37
К.5.3 Коэффициент использования крана по времени при числе кранов в пролете:
1 не более 0,8;
2 и более не более 0,7.
Примечание 1. При обосновании работы мостовых кранов циклограммами могут быть приняты более высокие коэффициенты.
Примечание 2. В расчеты загрузки мостовых кранов следует вводить коэффициент 1,1 на неучтенные операции.
К. 5.4 Продолжительность извлечения изделия из кассеты, формы или стеллажа, включая строповку, с не более 60.
К. 5.5 Продолжительность усановки изделия на стеллаж, в штабель или на тележку, включая расстроповку, с не более 40.
К.5.6 Время на операции с автоматической траверсой, с:
- установка формы на виброплощадку или съем ее с виброплощадки 10;
- установка формы в камеру ТО или извлечение из нее
(операции в пределах камеры) 30.
К. 5.7 Время на ручную строповку (расстроповку) изделия, с:
- одним строповщиком 30;
- двумя строповщиками 15.
К. 5.8 Расчетную высоту подъема изделия или формы над камерой или постом формования принимают 1,5 м.
К.6 Расчет межцехового рельсового и безрельсового транспорта, бетоновозных эстакадных бункеров, вывозных тележек, подвесных конвейеров, электрокар, пневмотранспорта цемента. Количество транспортных единиц определяют по формуле:
, единиц,
где М - масса перевозимого груза в смену, т;
П - сменная производительность транспортной единицы, которую определяют по формуле:

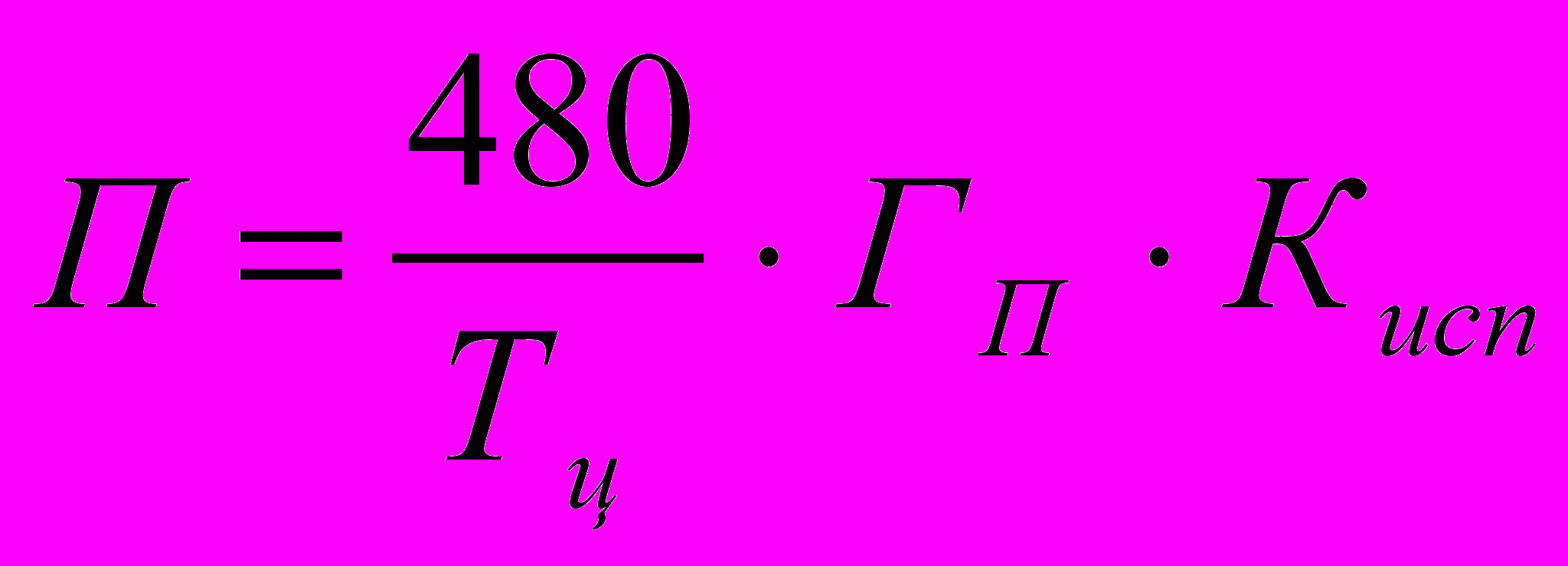

, т,
где 480 - длительность смены, мин;
Тц - длительность цикла одной перевозки, включающая погрузку, переезд, разгрузку и возврат транспортного средства, мин;
Гп - грузоподъемность транспортного средства, т;
Kисп - коэффициент использования грузоподъемности транспортного средства.
Примечание. Длительность погрузочно-разгрузочных операций определяют с учетом вынужденных технологических простоев, зависящих от условий работы механизмов, осуществляющих эти процессы.
ДБН А.3.1-8-96 С.38
ПРИЛОЖЕНИЕ Л (справочное)
Продолжительность разгрузки железнодорожных вагонов на подъездных путях предприятия
В минутах
Наименование груза | Вид вагона | |||
| двухосный | четырехосный | ||
| крытый | открытый | крытый | открытый |
Металл | 80 | 80 | 190 | 160 |
Гравий, песок, щебень | 55 | 55 | 135 | 80 |
Цемент | 75 | - | вагон-хоппер 36 | вагон-цистерна 75 |
Примечание. Для предприятий малой мощности сроки выгрузки могут быть увеличены по согласованию со службами железной дороги.
