Экономика предприятия Методические указания «Экономика и управление на предприятии (строительство)» Воронеж 2005
Вид материала | Методические указания |
- Методические указания по выполннению выпускно квалификациоой работы по сециальности, 314.01kb.
- Методические указания к практическим занятиям и курсовому проектированию Москва 2011, 1168.86kb.
- Методические указания по выполнению курсовых работ для студентов специальностей: 080502, 458.19kb.
- Ценообразование в строительстве Методические указания к выполнению курсовой работы, 2227.01kb.
- Пособие и методические указания к выполнению курсовой работы, 639.04kb.
- Рабочая программа по дисциплине «Экономика предприятия» для специальности 08050265, 1120.2kb.
- Утверждены Методическим Советом по специальности 060800, протокол №4 от 29. 10. 2005, 633.16kb.
- Методические указания для практических занятий Составитель Е. А. Федорова, 968.46kb.
- 174 бизнес-планирование методические указания по выполнению курсового проекта по дисциплине, 793.77kb.
- Методические указания по выполнению курсовых работ по дисциплине Экономика отрасли, 233.2kb.
Длительность производственного цикла изготовления изделия – пять дней, коэффициент нарастания затрат в незавершенном производстве – 0.5.
Задача 4
Определить ускорение (замедление) оборачиваемости оборотных средств предприятия по стадиям кругооборота, а также экономический эффект от ускорения (замедления) оборачиваемости оборотных средств.
Таблица 19
Исходные данные
Показатели | Варианты | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | |
Объем СМР, выполненных строительным предприятием за год, млн.р. -прошлый -отчетный | 35,7 39,8 | 68,0 55,0 | 45 51 | 72 65 | 91,5 93,7 | 120 110 | 105 109 | 61 57 |
Объем СМР, реализованных за год, млн.р. -прошлый -отчетный | 37,9 38,0 | 68,0 52,0 | 43,5 47,0 | 75 69 | 60 65 | 124 115 | 110 113 | 55 56 |
Среднегодовой остаток оборотных средств предприятия по стадиям, млн. р.: производственные запасы -прошлый -отчетный средства в процессе производства -прошлый -отчетный фонды обращения -прошлый -отчетный | 12/15 6,7 7,4 3,3 2,6 2,0 5,0 | 15/16 10,0 9,8 2,1 2,6 2,9 3,6 | 15/16 12 12 1,5 2,5 1,5 1,5 | 21/22 19 20,4 1,5 1,4 0,5 0,2 | 30/34 15 16,7 12 13,3 3,0 4,0 | 31/35 18 22 12 13 1,0 4,0 | 43/45 25 22 15 18 3,0 5,0 | 25/26 21 22 3,7 2,2 1,3 1,8 |
ПРАКТИЧЕСКОЕ ЗАНЯТИЕ №6
Трудовые ресурсы строительного предприятия –4 часа
Цель: освоить понятия трудовых ресурсов строительного предприятия, производительности труда и заработной платы в строительстве.
Трудовые ресурсы – это часть населения, обладающая физическим развитием, умственными способностями и знаниями, которая способна трудиться. К трудовым ресурсам относится население как в трудоспособном возрасте, так и старше и моложе трудоспособного возраста, занятое в трудовом процессе.
На занятиях предлагается обсудить следующие вопросы по данной теме:
Состав кадров в строительстве.
- Трудоспособное население.
- Организация труда в строительстве.
- Сущность производительности труда в строительстве.
- Методы измерения производительности труда.
- Стоимостной показатель измерения производительности труда – достоинства и недостатки.
- Натуральный показатель измерения производительности труда – достоинства и недостатки.
- Нормативный показатель измерения производительности труда – достоинства и недостатки.
- Организация оплаты труда в строительстве.
- Характеристика тарифной системы в строительстве.
- Формы оплаты труда в строительстве.
- Сдельная форма оплаты труда.
- Повременная форма оплаты труда.
- Повременно-премиальная система оплаты труда.
При решении задач этого раздела студент должен пользоваться следующими рекомендациями и формулами.
Выработка или производительность труда в строительстве (В) определяется по формуле
В= О/Ч , (13)
где О - объем строительно-монтажных работ по стоимости ( в договорных , сметных, базисных ценах), выполняемых собственными силами, тыс.р.;
Ч – количество работников, занятых на СМР и в подсобных производствах (численность строительно-прозводственного персонала - СПП), чел. Выработку в строительстве рассчитывают также на одного рабочего.
Прирост объема работ (в %) за счет повышения производительности труда (∆Ор) определяется по формуле
∆Ор = (О2 – О 1 х Ч 2/ Ч 1) х 100 / (О 2-О 1), (14)
где О1 , О2 – объем СМР соответственно базового и планируемого периода, тыс.р.;
Ч1, Ч 2 - численность работников (рабочих) соответственно базового и планируемого периода.
Рост производительности труда (в %) за счет сокращения внутрисменных потерь рабочего времени (∆В вр) по сравнению с прошлым годом определяется следующим образом:
∆В вр = (100- а1) / (100- аф ) х100 -100 , (15)
где а1 , аф - потери рабочего времени соответственно за прошлый год и фактические, %.
Влияние структурных сдвигов на уровень производительности труда (выработки) определяется следующим образом.
Задача 1
Определить насколько увеличилась выработка одного работника и рабочего по строительному предприятию по сравнению с предыдущим годом, а также рост (снижение) объема подрядных работ за счет изменения выработки и численности рабочих.
Таблица 20
Исходные данные
Показатели | Варианты | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | |
Объем СМР в текущих ценах, млн. р. -за прошлый год -за анализируемый год | 14,57 15,82 | 14,35 16,79 | 12,31 10,34 | 34,53 30,31 | 38,26 42,14 | 124,1 115,9 | 110,7 113,5 | 55,7 56,9 |
Среднесписочная численность, чел: за прошлый год - работников -рабочих за анализируемый год - работников -рабочих | 214 140 210 145 | 190 116 185 115 | 184 120 180 124 | 180 121 178 125 | 180 129 177 134 | 250 180 248 172 | 242 175 235 179 | 160 128 152 129 |
Задача 2
Определить экономию трудовых затрат за год и рост производительности труда за счет повышения (снижения) уровня механизации отдельных видов работ. Коэффициент, учитывающий уменьшение численности рабочих вследствие применения новых более эффективных машин, К=0,85.
Таблица 21
Исходные данные
Наименование работ | Уровень механизации, % | Численность рабочих в прошлом периоде | В том числе занято на механизированных процессах, % | ||
прошлый | отчетный | чел. | доля в общей численности, % | ||
1-ый вариант Земляные работы Монтаж конструкций Штукатурные работы Приготовление бетона | 94 92 60 84 | 99 98 75 91 | 8 20 12 10 | 8 20 12 10 | 30 80 25 60 |
2-ый вариант Земляные работы Монтаж конструкций Штукатурные работы Приготовление бетона | 95 97 79 87 | 97 98 83 94 | 7 19 16 8 | 9 21 15 7 | 31 78 26 55 |
3-ый вариант Земляные работы Монтаж конструкций Штукатурные работы Приготовление бетона | 96 90 65 80 | 98 88 61 77 | 9 24 17 7 | 10 25 21 9 | 37 82 28 63 |
4-ый вариант Земляные работы Монтаж конструкций Штукатурные работы Приготовление бетона | 87 93 72 82 | 95 94 62 97 | 16 16 18 11 | 12 35 9 8 | 22 85 27 67 |
5-ый вариант Земляные работы Монтаж конструкций Штукатурные работы Приготовление бетона | 88 78 61 80 | 86 76 66 81 | 10 25 34 15 | 10 27 30 25 | 25 80 38 75 |
Задача 3
Определить рост производительности труда и количество высвобождающихся рабочих.
Таблица 22
Исходные данные
Показатели | Варианты | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | |
Внутрисменные потери рабочего времени, % от фонда рабочего времени | 15 | 16 | 12 | 30 | 17 | 18 | 20 | 13 |
Сокращение потерь рабочего времени, % | 33 | 34 | 30 | 25 | 35 | 31 | 25 | 7 |
Затраты труда рабочих в плановом году, тыс. чел.- дн. | 40,5 | 45 | 79,0 | 85,4 | 35,5 | 30,7 | 48,0 | 42,0 |
Баланс рабочего времени, дн. | 225 | 226 | 226 | 224 | 227 | 225 | 224 | 228 |
ПРАКТИЧЕСКОЕ ЗАНЯТИЕ №7
Научно-технический прогресс и интенсификация на стадии строительства – 8 часов.
Цель: овладеть навыками оценки экономичности проектных решений, навыками по составлению расчетов экономической эффективности мероприятий, направленных на снижение себестоимости строительно-монтажных работ, по выбору наиболее экономичных конструктивных и объемно-планировочных решений.
Эффективность внедрения новой техники в строительстве проявляется в росте производительности труда; ускорении ввода в действие объектов; сокращении продолжительности строительства; снижении себестоимости СМР; повышении качества строительства; сокращении эксплуатационных затрат по зданиям и сооружениям и др.
Расчет экономической эффективности внедрения новой техники в строительстве производится на стадии планирования капитальных вложений и строительной индустрии, при проектировании строительства и его осуществлении.
Расчеты производятся в расчете на потребительскую единицу измерения - м2 площади пола, стен или кровли, на 1 шт. конструктивного элемента и т.п. (удельные приведенные затраты). Экономический эффект от применения прогрессивного варианта определяется как произведение удельного экономического эффекта для внедряемой техники и для эталона, умноженного на объем внедрения. Экономичный вариант выбирается по минимуму затрат [ 3, 7 ].
ЗАДАНИЕ
Определить эффективность организационно-технических мероприятий по вариантам, представленным в табл. 23.
Таблица 23
Исходные данные
Варианты | Применяемое мероприятие | Предлагаемое мероприятие |
1 | Утепление кровли пенопластом на битумной мастике | Утепление кровли керамзитом |
2 | Облицовка стен в санузлах глазурованной плиткой | Применение стеклянной плитки, нарезанной из отходов стекла |
3 | Окраска фасадов с подвесных люлек | Применение телескопических вышек для окраски фасадов |
4 | Устройство полов из линолеума по утеплителю | Использование линолеума на теплой основе |
5 | Нанесение клея на обои ручным способом | Нанесение клея на обои механизированным способом |
Для этого:
Составить калькуляцию затрат труда и заработной платы.
- Рассчитать затраты на эксплуатацию машин и механизмов.
- Составить калькуляцию стоимости материалов.
- Рассчитать капитальные вложения.
- Рассчитать затраты по сравниваемым вариантам.
- Определить экономический эффект от применения более эффективного варианта внедрения новой техники.
Все расчеты составляются на основе действующих единичных норм времени и расценок на строительные, монтажные и ремонтно-строительные работы; сметных норм и расценок; сборников сметных цен на материалы, монтаж оборудования.
ПРАКТИЧЕСКОЕ ЗАНЯТИЕ №8
Риск строительной деятельности – 4 часа
Цель занятия: изучить факторы риска деятельности строительного предприятия, освоить методику расчета риска строительной деятельности, изучить методы нейтрализации событий риска.
Задача. По отчетным данным конкретного строительного предприятия за 2 года:
1) произвести набор факторов, которые повлияли на величину прибыли предприятия и ее изменение (25-30 факторов: трудовых, материальных, организационно-технологических, финансовых и внешних);
2) определить степень их влияния на изменение прибыли – потери прибыли по факторам риска;
3) определить степень риска деятельности предприятия в сложившихся условиях.
Расчеты следует производить в следующем порядке:
1. Определение факторов риска по следующим группам: трудовые, материальные, организационно-технологические, финансовые, внешние.
К трудовым факторам относятся потери связанные с прогулами, болезнью, различными видами неявок, разрешенных законом, целодневными простоями, внутрисменными потерями времени.
Материальные факторы – это потери от брака и перерасхода материала сверх норм.
К организационно-технологическим факторам относятся: уровень сборности и специализации в строительной организации, текучесть кадров, использование рабочих по квалификации, изменение структуры подрядных работ например: объемов работ на реконструкцию и расширение действующих предприятий, изменение структуры работ по видам, простои строительных машин.
Внешние факторы – это задержки выдачи проектно-сметной документации, несвоевременное выполнение работ субподрядными организациями, задержки открытия финансирования объектов, изменение ставок налогов и порядка их взимания, несвоевременная поставка материалов.
Расчеты можно произвести для различных экономических условий:
- расчет вероятности потерь при открытой договорной цене (с увеличением себестоимости растет масса прибыли);
- расчет вероятности потерь при твердой договорной цене (договорная цена - постоянна, с увеличением себестоимости прибыль уменьшается).
Исходные данные сведены в табл. 24.
Таблица 24
Исходные данные
Показатели | Единица измерения | 1 – ый год | 2 –ой год |
1. Объем работ собственными силами | тыс. р. | 12566 | 9009 |
2. Себестоимость работ | тыс. р. | 11219,6 | 7207,2 |

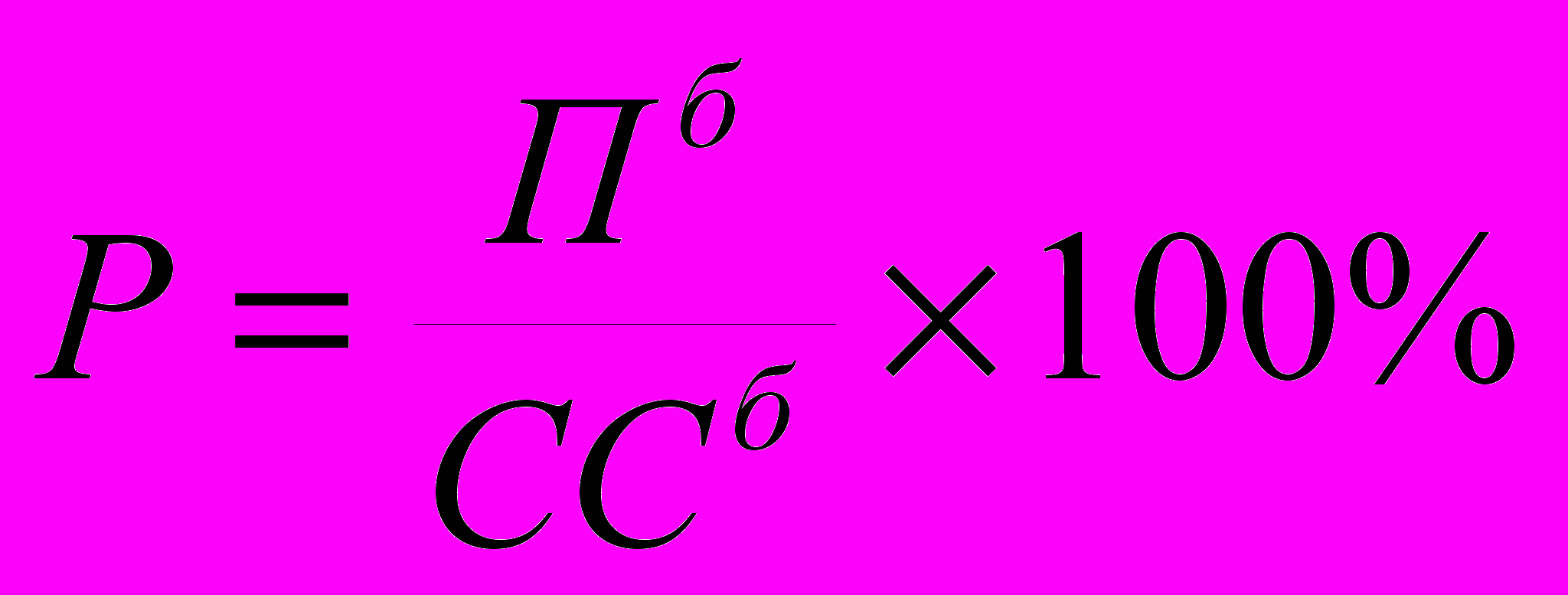

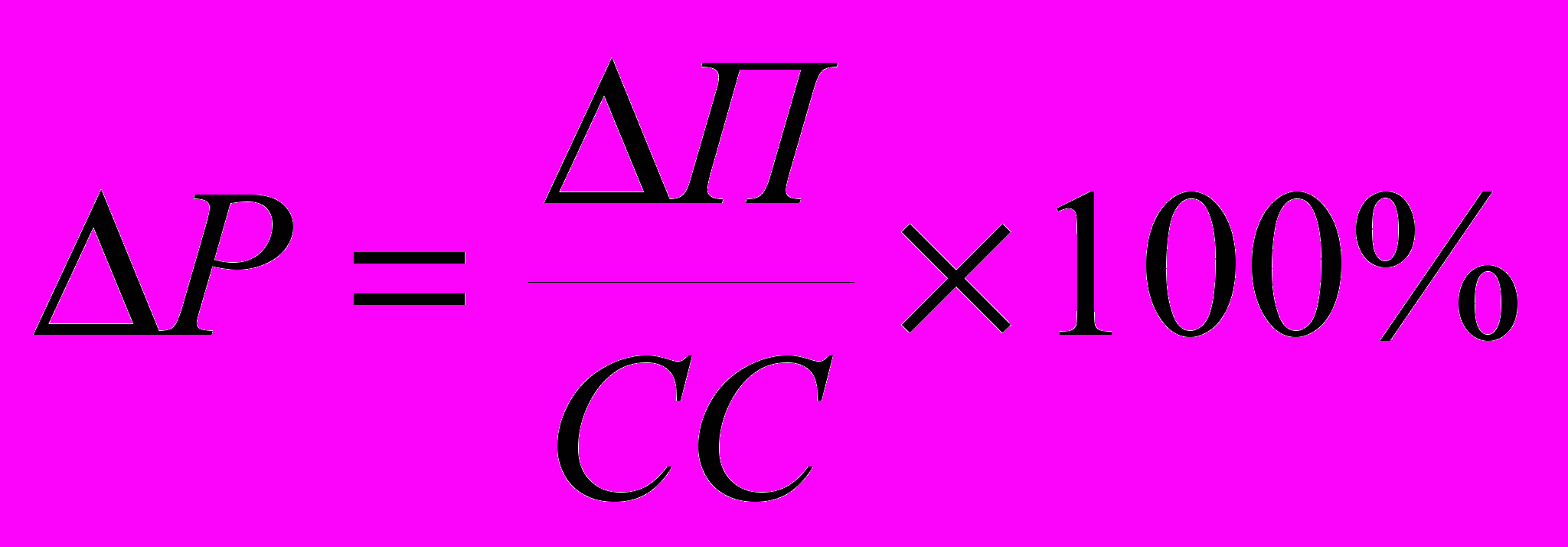

3. Уровень рентабельности Р=П/С | % | 12 | 25 |
4. Уровень рентабельности Р1=П/О | % | 11 | 20 |
5. Отработанное время | чел.-дн. | 155593 | 157312 |
6. Целодневные простои | чел.-дн. | 17 | 123 |
7. Неявки по причинам: | чел.-дн. | 27930 | 28301 |
| чел.- дн. чел.- дн. чел.- дн. чел.- дн. чел.- дн. чел. - дн. | 15801 306 8534 1015 2136 138 | 14313 204 1003 1165 2327 289 |
Окончание табл.24
Показатели | Единица измерения | 1 – ый год | 2 –ой год |
8. Среднесписочная численность рабочих | чел. | 721 | 837 |
9.Среднедневная выработка | р. | 73,13 | 44,85 |
10. Часовая выработка крана | р. | 68,0 | - |
11. Внутрисменные потери времени, в том числе по причинам:
| чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. чел.-дн. | 14935 622 1867 1089 622 778 1711 1245 2023 3111 1867 - | 17304 1101 3303 1730 315 472 2517 1416 902 2374 2000 1173 |
12. Выполнение норм выработки | % | 101 | 99,6 |
13. Текучесть кадров | % | 13 | 16 |
14. Численность рабочих, занятых во вспомогательном производстве | чел. | 48 | 36 |
15. Простои 10-тонного башенного крана | м-ч | 272 | 290 |
16. Простои 8-тонного башенного крана | м-ч | 48 | 20 |
17. Удельный вес реконструируемых объектов в общем объеме (по стоимости) | % | 24 | 8 |
18. Потери от брака | тыс. р. | 11 | 18 |
19. Перерасход материала | тыс. р | 30 | 36 |
20. Задержки выдачи ПСД | дни | 44 | 55 |
21. Задержки открытия финансирования | дни | 15 | 23 |
22. Задержки выполнения работ субподрядными организациями | дни | 42 | 49 |
23.Непоставка в срок строительных материалов. | дни | 61 | 82 |
24. Штрафные санкции | тыс. р. | 43 | 42 |
25. Изменение ставок налога | тыс. р. | - | 25 |
2. Определение изменений основных технико-экономических показателей деятельности предприятия по отдельным факторам риска

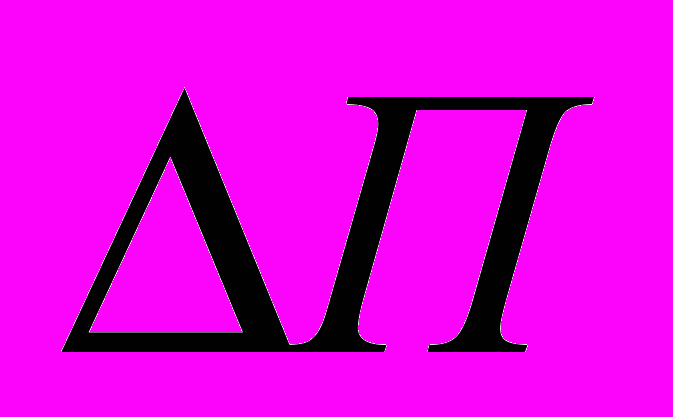

Определение изменения трудозатрат (Этр) в результате действия различных факторов рассчитывается следующим образом:
в результате изменения потерь времени

∆Т=∆Тпл. -∆Тб , (16)
где ∆Тпл. – потери трудозатрат в планируемом году, чел.-дн.;
∆Тб, - потери трудозатрат в базисном году, чел.-дн.;

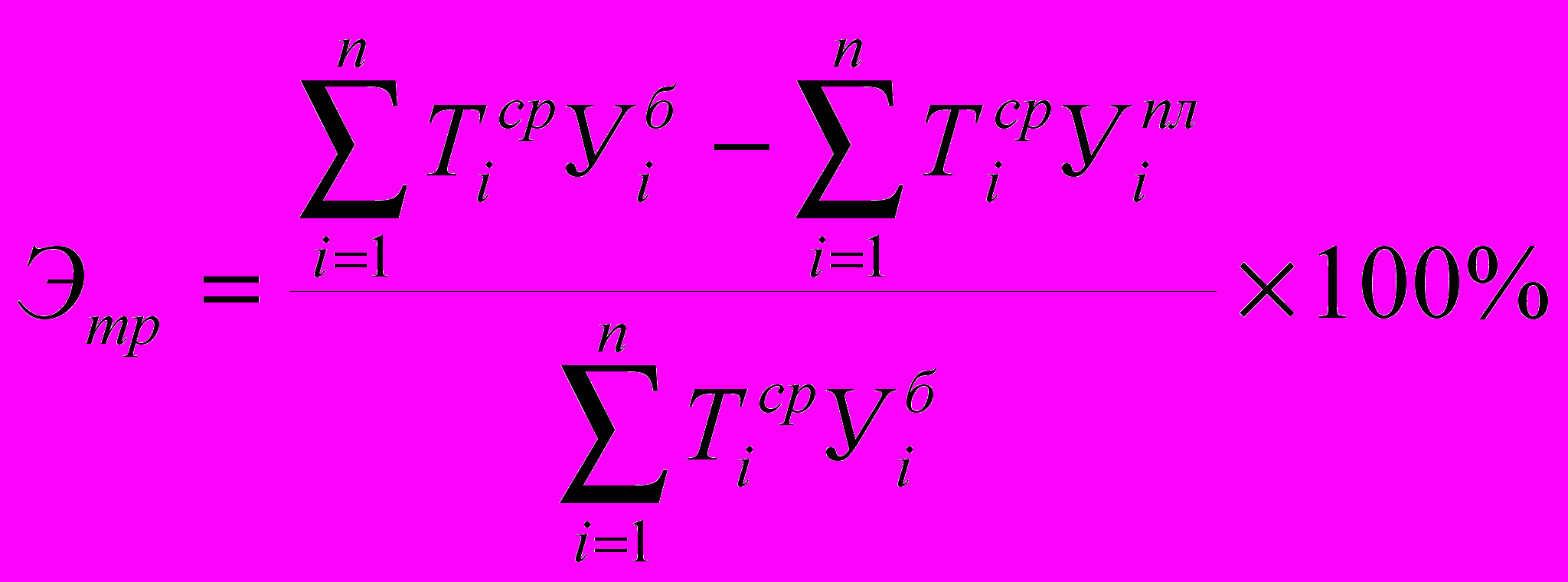

В результате изменения уровня сборности (Этр)

где Тiср - средняя трудоемкость 1 м2 площади i-го вида домов, чел.-дн.;
Уiб , Уiпл. – соответственно базовый и плановый удельный вес полезной площади
разных видов жилых домов в общем объеме, % ;
i = I, 2, 3 – вид жилых домов (крупнопанельные, крупноблочные, кирпичные);

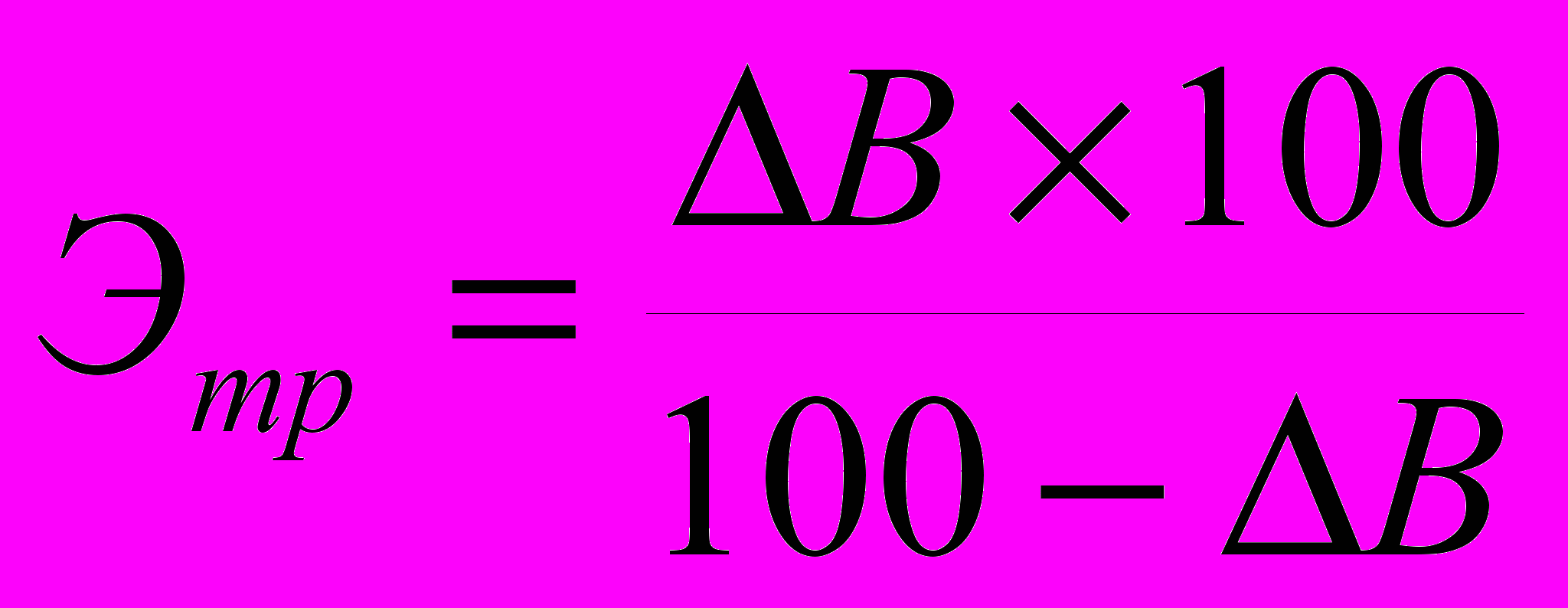

В результате снижения уровня выполнения рабочими норм выработки

где ∆В - изменение выработки, %;

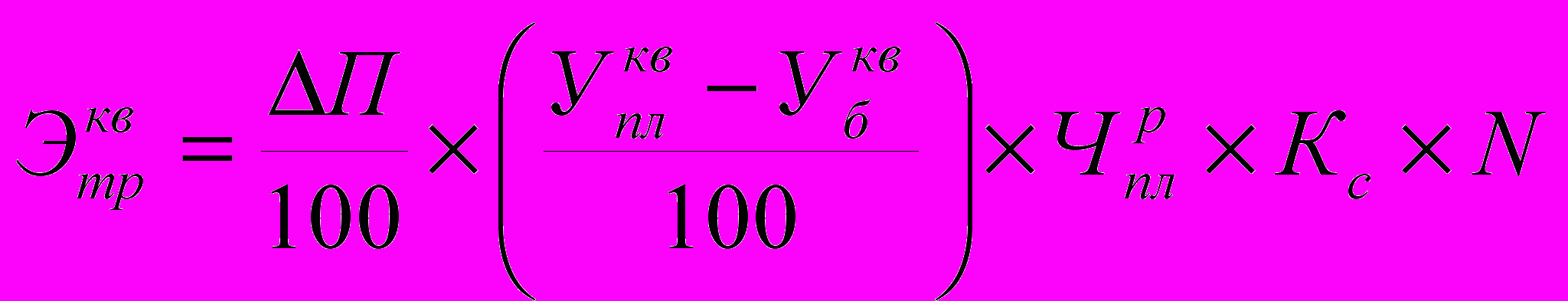

В результате улучшения использования рабочих по квалификации

где ∆П – прирост производительности труда рабочих, повысивших свою квалификацию;
Уб, Упл – удельный вес рабочих, повысивших свою квалификацию, в общей численности рабочих- сдельщиков на СМР и в подсобном производстве соответственно в базовом и плановом году, доли единицы;
Чрпл – численность рабочих в плановом году, чел.
N – число выходов на работу, дни;
Кс – коэффициент срока учебы - 0,5.

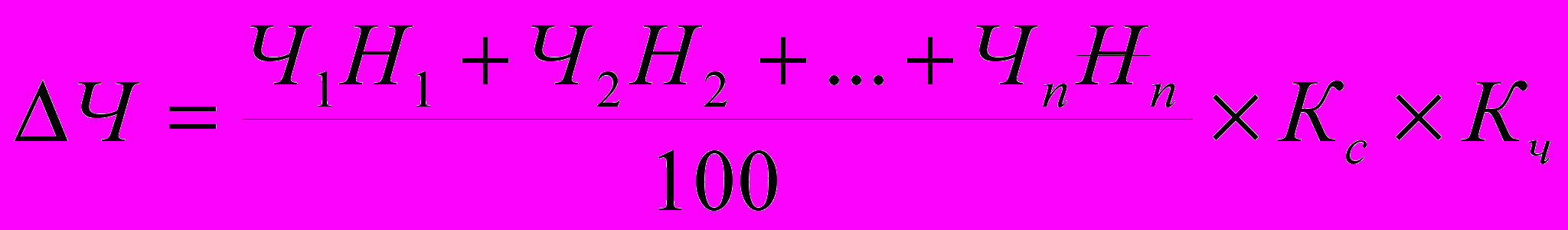

В результате сокращение числа рабочих, не выполняющих нормы выработки

где Чi – численность рабочих, не выполняющих норм выработки, сгруппированных по степени недовыполнения этих норм в предшествующем году, чел.;
Нi – соответствующий % недовыполнения норм выработки по каждой группе рабочих в предшествующем году;
Кс – коэффициент, определяющий % сокращения численности рабочих, не выполняющих норм;
Кч – коэффициент, определяющий увеличение общей численности основных рабочих.

где Дпл, - число выходов на 1 рабочего в плановом году, дни.
В результате сокращения численности рабочих, занятых во вспомогательном производстве

где Ч бпод , Чплпод – численность рабочих в подсобном производстве соответственно в базисном и плановом году. чел.
Об, Опл – объем работ собственными силами соответственно в базисном и плановом году, дни.

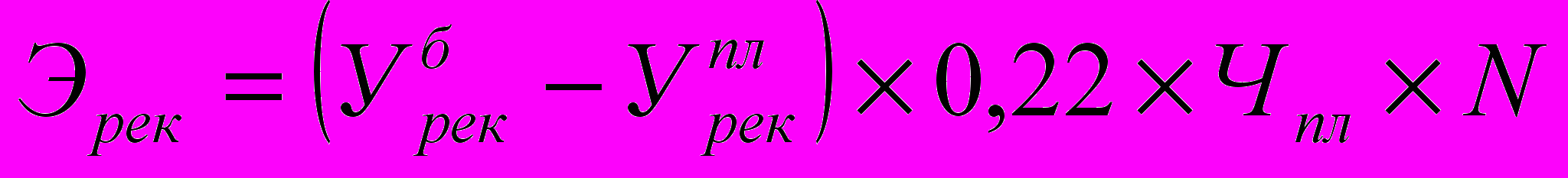

В результате изменения объема работ на реконструкцию и расширение

где Убрек, Уплрек – удельный вес объемов работ (в долях) на реконструкцию и расширение объектов в общем объеме работ, выполняемых собственными силами в базисном и плановом годах соответственно;
0,22 – усредненный коэффициент повышения трудоемкости по реконструкции и расширению;
Чпл – плановая численность рабочих на СМР и в подсобных производствах, чел.;
N – плановое количество рабочих дней в году, дни.

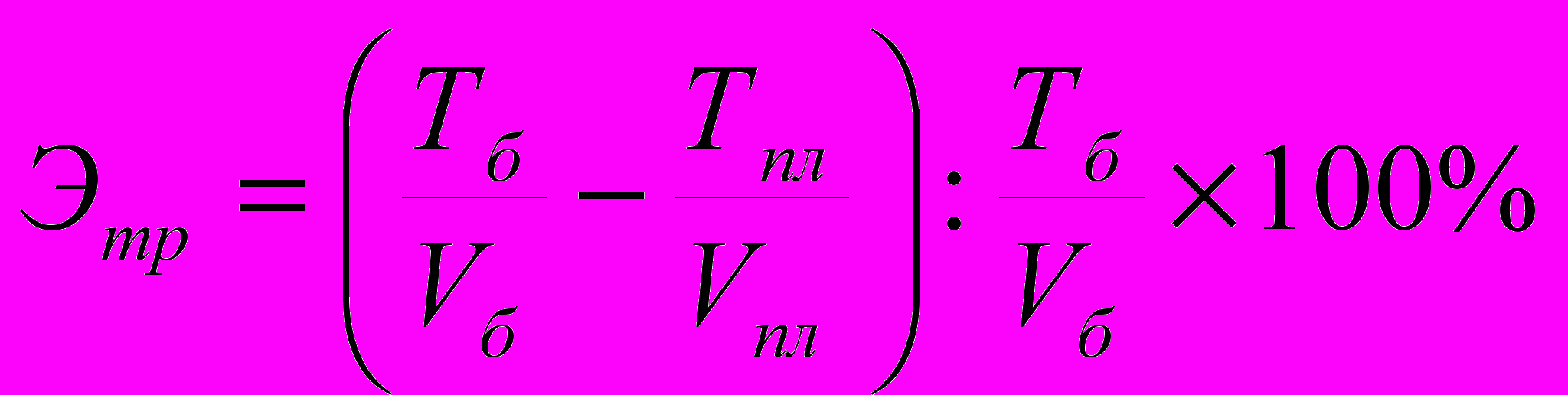

В результате изменения структуры работ по видам:
Э тр= (Тб/Yб – Тпл/Yпл ) ×100% /(Тб/Тпл), (24)
или

где Тб,Тпл – трудоемкость выполненных за год работ соответственно в базисном и плановом периоде, чел. дн.;
Yб, Yпл – объем работ собственными силами соответственно в базисном и плановом периоде, тыс. р.

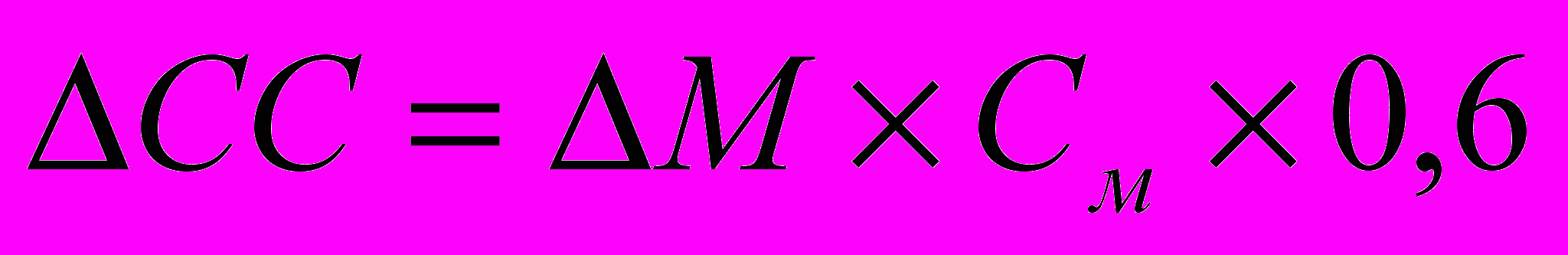

Для определения изменения потерь машинного времени (

где ΔМпл,ΔМб – соответствующие потери машинного времени в плановом и базисном периоде, маш.-ч.

Для определения изменения выработки (∆В) используются следующие формулы:

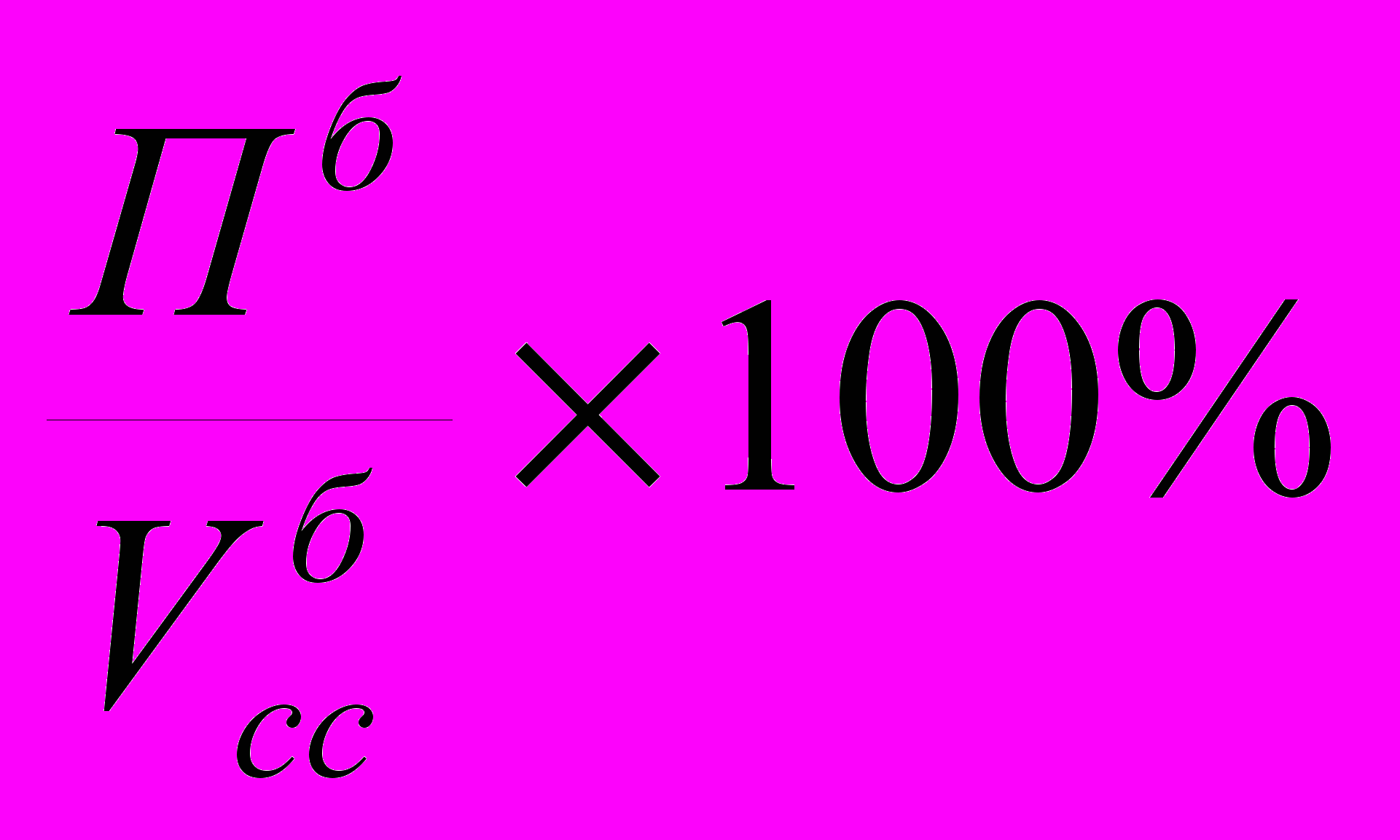

В результате снижения текучести кадров

где Пв - % снижения производительности труда в результате одного увольнения (7%);
Кбт , Кплт – коэффициент текучести соответственно в базисном и плановом периодах;

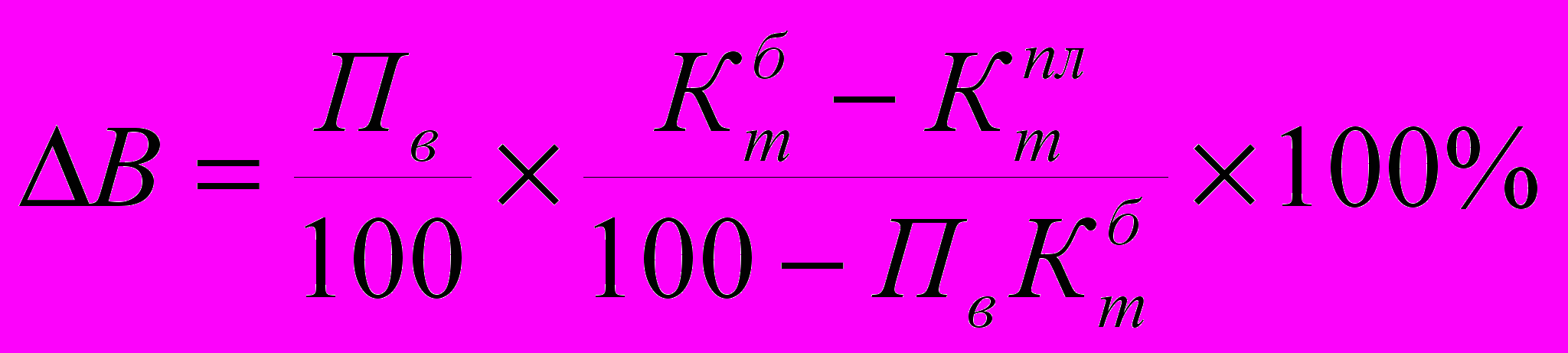

В результате снижения уровня выполнения рабочими норм выработки

где Ппл , Пб - соответственный плановый и базисный средний % выполнения производственных норм рабочими;
Усд – удельный вес сдельщиков в общей численности рабочих, %.

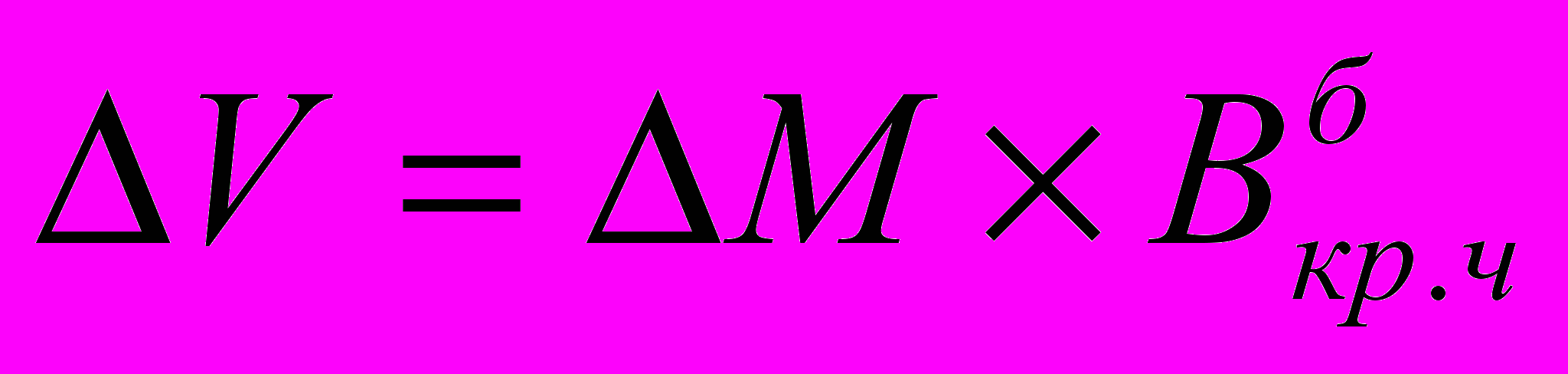

Для определения изменения объема работ (∆V) используется следующие формулы:
В результате потерь времени рабочими

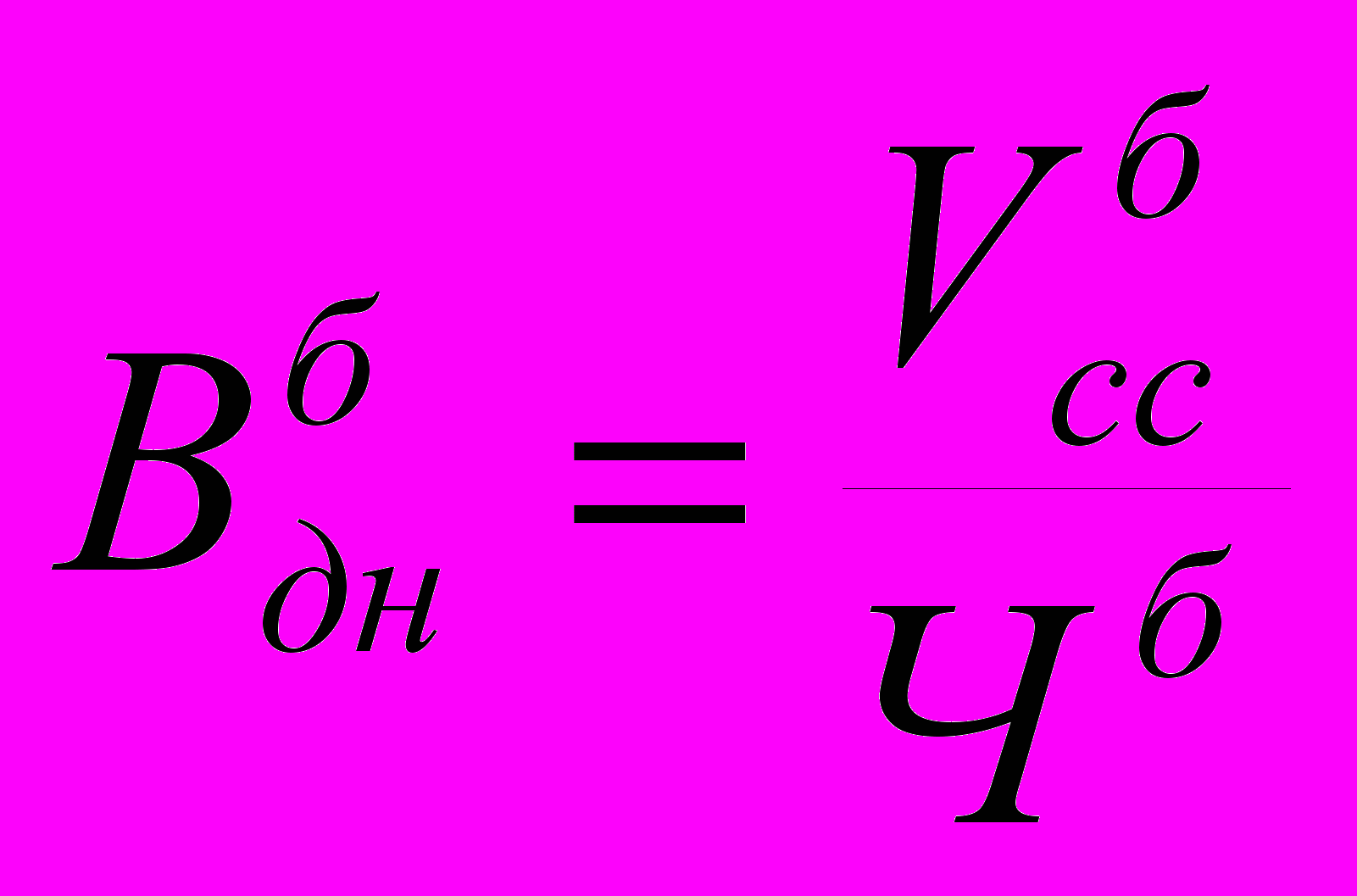

где ΔТ – изменение трудоемкости в результате действия различных факторов, чел. дн.;

Вбдн – дневная выработка на 1 рабочего в базисном периоде, р;

где Vccб – объем работ собственными силами в базисном периоде, тыс.р.;
Чб - среднесписочная численность рабочих в базисном периоде, чел.
В результате простоя башенного крана

где

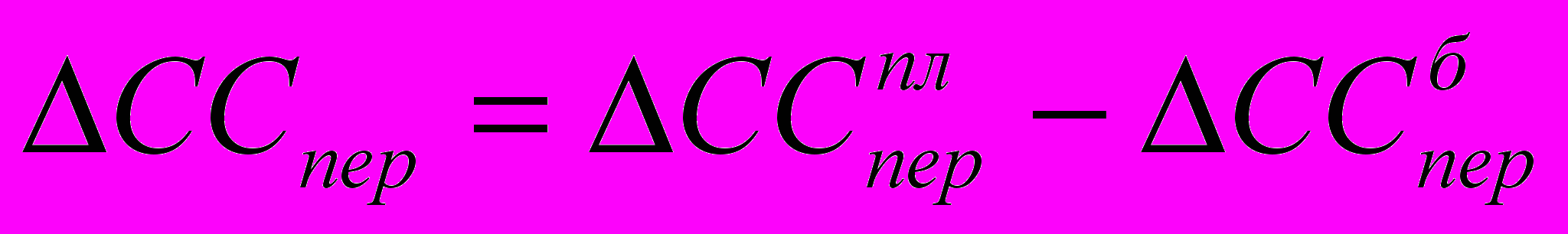

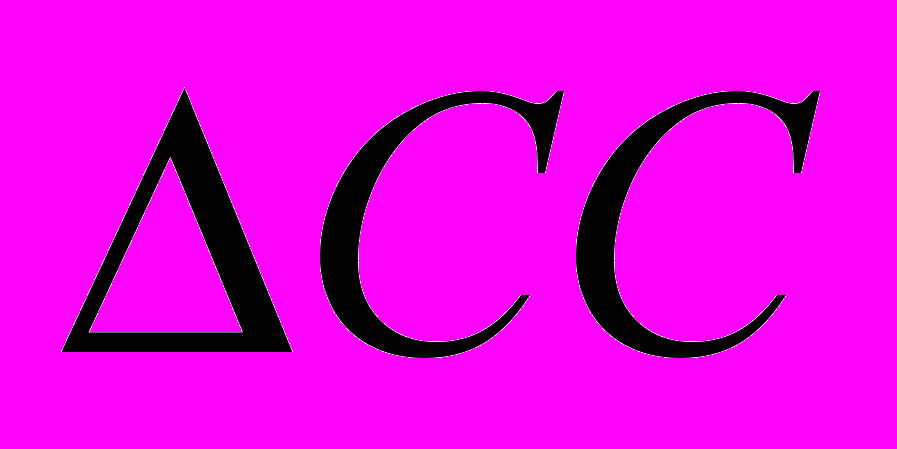

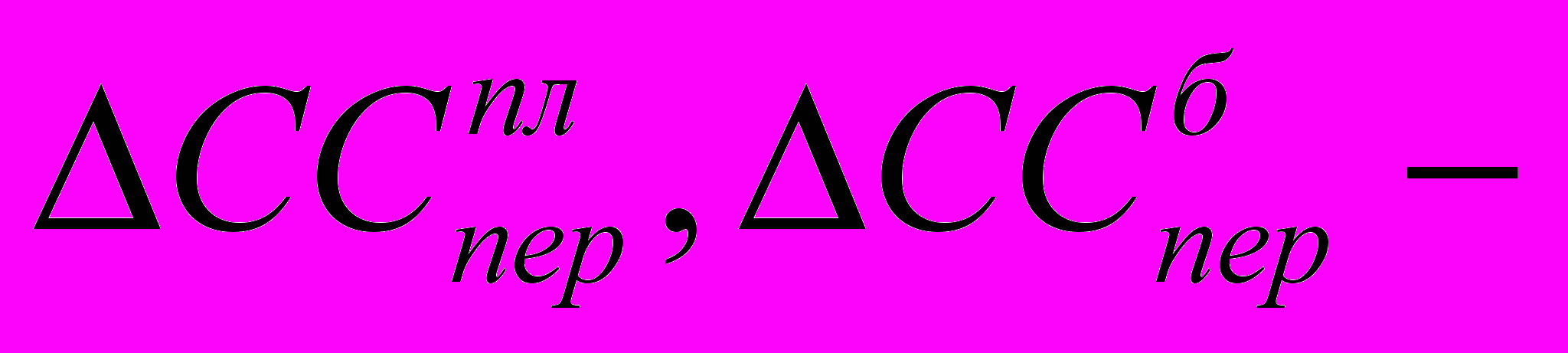

Для определения изменения себестоимости используются следующие формулы:
В результате изменения трудозатрат

где

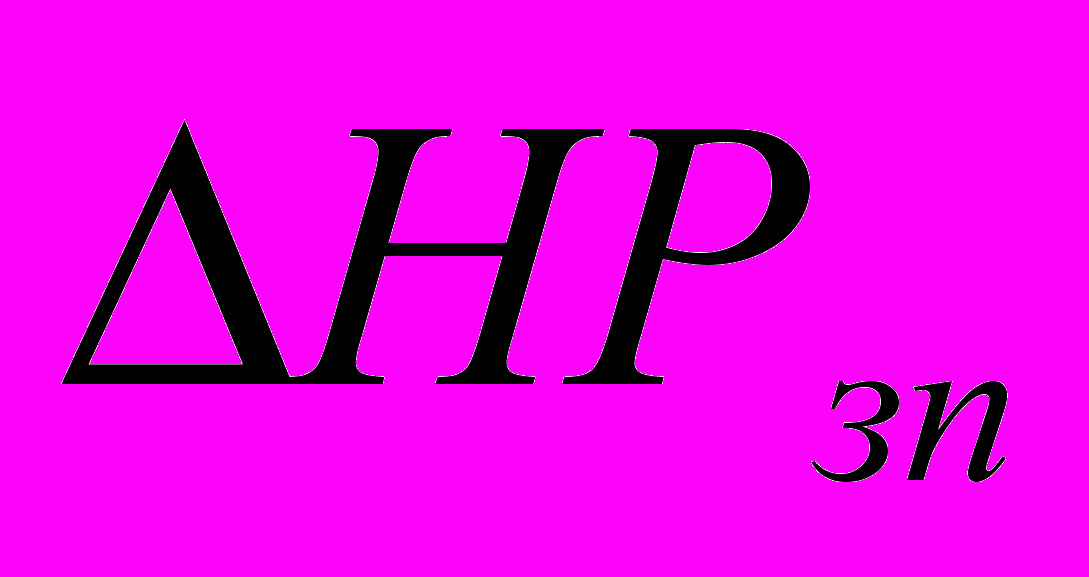

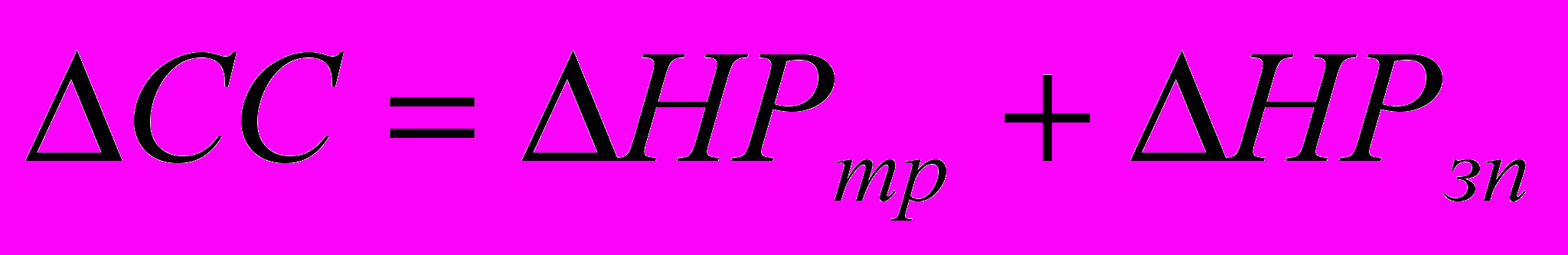

Накладные расходы, зависящие от трудоемкости, определяются по формуле
(∆НРтр=

где

17,82, 17,2 – затраты по накладным расходам, зависящим от трудоемкости в ценах 2000 года (расчетная величина, соответственно, по домам панельным и кирпичным), р./ч-дн.;
Кзп – текущий коэффициент увеличения заработной платы по отношению к базисному году. Определяется по [13].
Накладные расходы, зависящие от заработной платы, определяются в размере 15% от основной заработной платы

где

где

В результате простоев башенных кранов

где

0,6 – понижающий коэффициент, применяющийся в случае простоя по вине строительной организации.
в результате материальных потерь:
а) потерь от брака

где

б) перерасхода материалов по сравнению с нормами

где

3. Определение потерь (увеличения) прибыли по факторам риска

При открытой договорной цене

где

Р1- уровень рентабельности, который определяется следующим образом
Р1 =

где

Р – уровень рентабельности, который определяется следующим образом

где

При стабильной (не меняющейся) договорной цене:

4. Расчет изменения уровня рентабельности в результате действия различных факторов
Расчет осуществляется по формуле

где

СС – себестоимость выполненных за год работ, тыс.р.
Расчеты основных показателей деятельности предприятия по факторам риска свести в таблицу 25.
Таблица 25
Расчет основных показателей по факторам риска
Факторы | Трудозатраты | Объем работ | Себестоимость | Прибыли | Обоснование | ||||
расчет | кол-во, чел. дн. | расчет | сумма, тыс.р. | расчет | сумма, тыс.р. | расчет | сумма, тыс.р. | ||
1 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
Трудовые | | | | | | | | | |
Организационно-технологические | | | | | | | | | |
Материальные | | | | | | | | | |
Внешние | | | | | | | | | |
Финансовые | | | | | | | | | |
Итого | | | | | | | | | |
