Методические указания по выполнению курсовой работы Тема: «Расчет себестоимости одной тонны угля» для студентов образовательных учреждений

Вид материалаМетодические указания

Содержание

1 Общая часть
Объем 2-3 листа
Продолжительность ремонта и длительность прочих работ определяется согласно графику.
Рабочие вспомогательного состава плюс ИТР работают пять дней в неделю по восемь часов с двумя выходными в неделю.
1 Расчетная часть
Для определения месячной нагрузки по участку необходимо найти сменную нагрузку на экскаваторы по формуле
T – продолжительность смены, час
Определяем месячную производительность на экскаватор по формуле
1. При погрузке горной массы в автотранспорт норма выработки определяется по формуле
Определяем объем породы в блоке
Определяем длину блока по формуле
Определяем число смен бурения по формуле
Численность основных рабочих рассчитываем по формуле
0.96 – коэффициент, учитывающий невыходы на работу по другим уважительным причинам.
Подобный материал:
1   2   3   4   5

ВВЕДЕНИЕ

В этом разделе необходимо отразить:
  • особенности деятельности горнодобывающих предприятий и их структурных подразделений в условиях развития рыночных отношений;
  • раскрыть актуальность и значимость курсовой работы;
  • указать цель выполнения курсовой работы.

Объем1-2 листа

1 ОБЩАЯ ЧАСТЬ

    1. Характеристика участка

В этом пункте следует описать местонахождение участка, его горногеологическую характеристику, качество углей, способ добычи, транспортирования.

Объем 2-3 листа

1.2 Организация работ на участке

В данном пункте необходимо описать режим работы участка, добычных экскаваторов, вскрышных, буровых станков , рабочих вспомогательного состава, длительность ремонта.

Например: на разрезе принят непрерывный режим работы основных участков. При непрерывном режиме работы количество рабочих дней участка в месяц равно количеству календарных дней в месяце. Выходных дней нет. Количество праздничных дней в году – 12.

Продолжительность ремонта и длительность прочих работ определяется согласно графику.

Рабочие основного состава работают по 12 часов в смену; две смены в сутки. График скользящий.

Рабочие вспомогательного состава плюс ИТР работают пять дней в неделю по восемь часов с двумя выходными в неделю.

Организация работ для различных режимов работы приведены в таблице 1.

Таблица 1 - Организация работ

Тип оборудования

Кален-дарное число дней

Количество

выходных

дней

Дни

ремонта

Рабочие дни на основной работе

Категория пород по экскавации

Количество смен в сутках

Продол-житель-ность смены

Количество дней прочих работ

ЭКГ-8И

30

-

5

13

3

2

12

12

ЭКГ-15

30

-

ЭШ-20.90

30

-

3СБШ-200.60

30

8

1 РАСЧЕТНАЯ ЧАСТЬ

    1. Расчет производительности экскаваторов и определение месячной нагрузки на участке

В данном разделе необходимо произвести расчет сменной, суточной и месячной нагрузки на все работающие на участке экскаваторы.

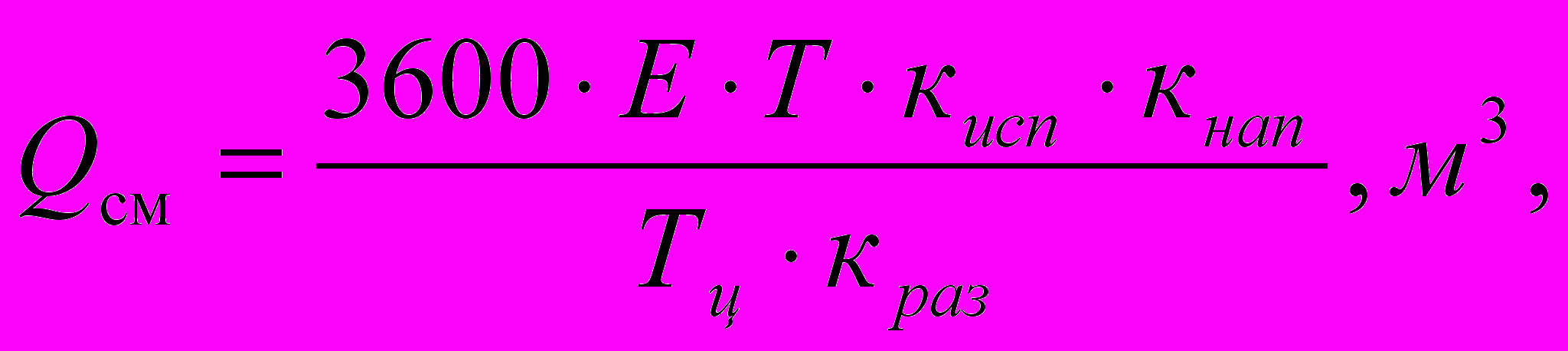

Для определения месячной нагрузки по участку необходимо найти сменную нагрузку на экскаваторы по формуле:

(1)

где

E – емкость ковша экскаватора, м3;

kис – коэффициент использования экскаватора во времени;[2]

T – продолжительность смены, час;

kнап – коэффициент наполнения ковша;[2]

Тц – время цикла, сек;[2]

kраз – коэффициент разрыхления горной массы в ковше,[2]

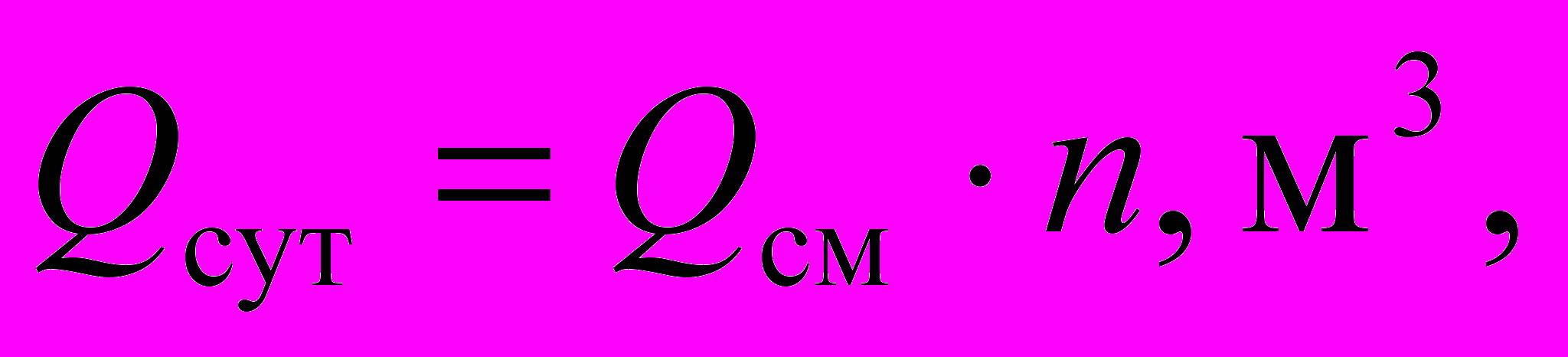

Суточная нагрузка на экскаватор определяется по формуле:

(2)

где

n – количество смен в сутки, смен

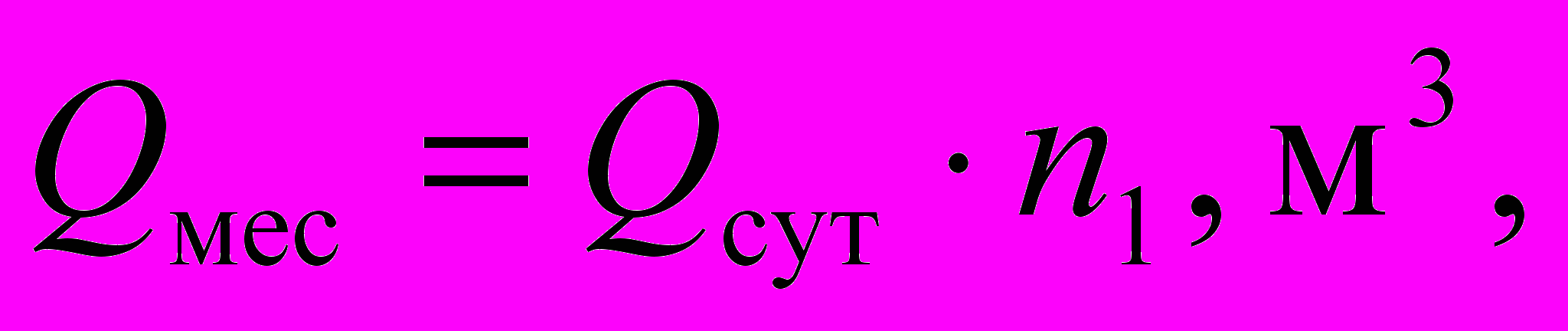

Определяем месячную производительность на экскаватор по формуле:

(3)

где

n1 – количество дней работы экскаватора на основной работе, дней.

Все нагрузки на оборудование сводим в таблицу 2.

Таблица 2 - Производительность экскаваторов

Экскаватор

Вид работ

Сменная производительность, м3

Суточная производительность, м3

Месячная производительность, м3

ЭКГ-8И

Добыча

ЭКГ-15

Вскрыша

ЭШ-20.90

    1. Расчет норм выработки

В зависимости от производственного процесса и вида транспорта определяем норму выработки.

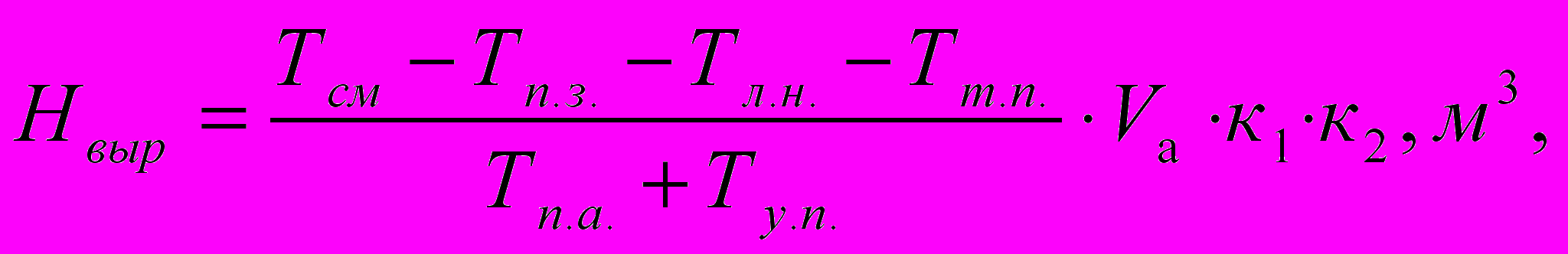

1. При погрузке горной массы в автотранспорт норма выработки определяется по формуле:

(4)

где

Тсм – продолжительность смены,420 мин;

Тп.з. – время на выполнения подготовительно – заключительных операций, мин;

Тл.н. – время на личные надобности, 10 мин;

Тт.п. – время технологических перерывов из-за неравномерности подачи автотранспорта под погрузку, мин;

Тп.а. – время погрузки автотранспорта, мин;

Ту.п. – время установки автосамосвала под погрузку, мин;

Vа – объем горной массы в автосамосвале, м3;

k1 – коэффициент перевода на 12 часовую смену, 1.714;

k2 – коэффициент – температурный; [2]

k3 – горно-геологический коэффициент.

2.При переэкскавации горной массы в отвал норма выработки определяется по формуле:

(5)

где

Тотд – продолжительность отдыха, мин;

Qк – объем горной массы в ковше, м3.

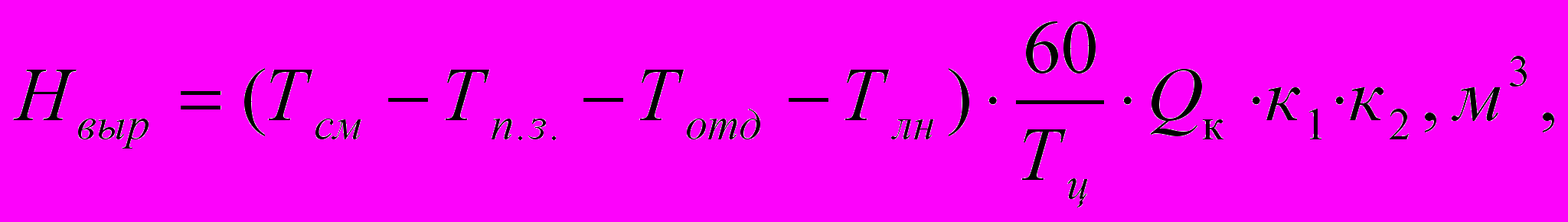

3. При погрузке горной массы в железнодорожный транспорт сменная норма выработки определяется по формуле:

(6)

где

Тт.п. – время технологических перерывов из-за неравномерности подачи железнодорожного состава под погрузку, мин;

Тп.с. – время погрузки состава, мин;

Тобм. – время обмена состава, мин;

Vс – объем горной массы в составе, м3;

При расчете нормы выработки используют различные повышающие и понижающие коэффициенты ( поправочные) в зависимости от погодных условий, горно- геологических условий и т. д. Данные коэффициенты индивидуальны для различных условий. Данные для расчета норм выработки необходимо брать в Единых нормах выработки (ЕНВ).

    1. Расчет и построение планограммы отработки блока

Рассчитаем планограмму работ на законченный цикл одного из блоков.

Определяем объем породы в блоке:

(7)

где

L – длина блока, м;

h – высота блока, м;

B – ширина блока, м.

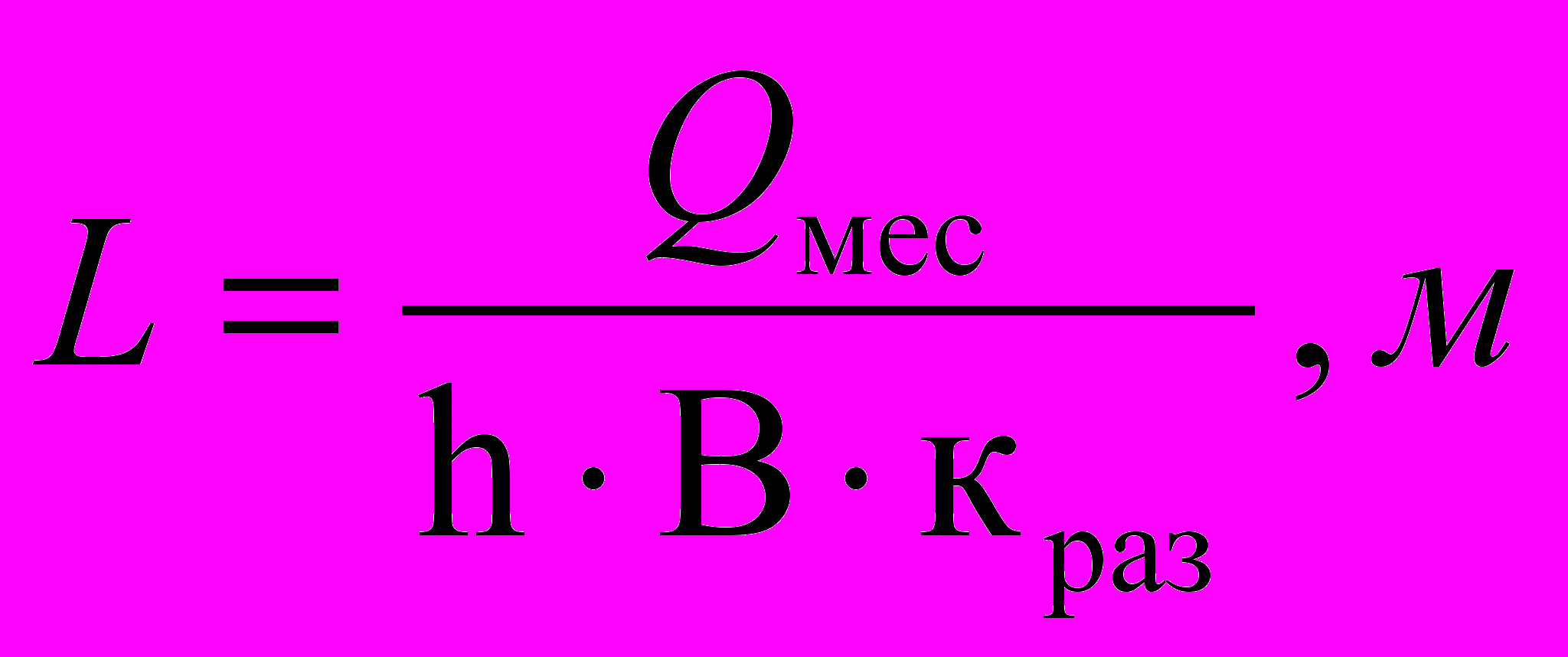

Определяем длину блока по формуле:

(8)

Определяем высоту блока, по формуле:

(9)

где

Hч – высота черпания ковша экскаватора, м.

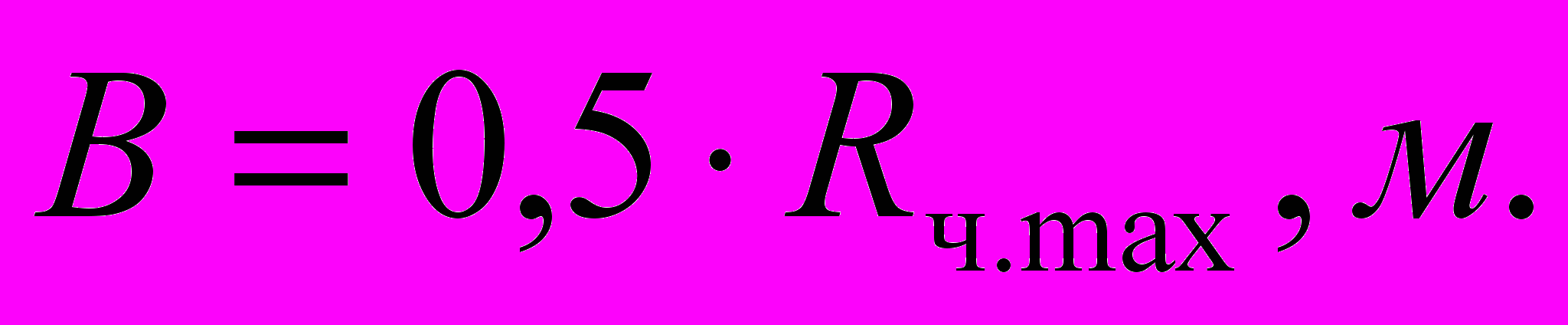

Определяем ширину блока по формуле:

(10)

где

Rч.маx – максимальный радиус черпания ковша экскаватора , м.

Определяем время отработки блока по формуле:

(11)

Определяем число скважин, необходимых для обуривания блока по формуле:

(12)

где

Nc – число смен, см;

q – выход взорванной горной массы с одного погонного метра скважин, м3

l – глубина скважины с учетом перебура, м.

Определяем число смен бурения по формуле:

(13)

где

Рбс –часовая производительность бурового станка, м.

Определяем количество буровых станков для обуривания блока, по формуле:

(14)

Определяем продвигание экскаваторного забоя в сутки по формуле:

(15)

Определяем продвигание бурового станка за сутки по формуле:

(16)

Зная объем работ, производительность экскаватора, скорость продвигания забоя, время ремонта оборудования приступаем к построению планограммы отработки блока.

Планограмма отработки блока - это график в координатной системе, по горизонтальной оси которого в масштабе откладывают дни месяца, по вертикальной- объем горной массы и длину блока за месяц нарастающим итогом по суточному продвиганию и суточному объему, а также процессы бурения и экскавации. График выходов составляется в зависимости от количества смен в сутки с учетом выполнения планово- предупредительных ремонтов. Планограмму отработки блока приводить следует в приложениях.

    1. Расчет явочного и списочного состава участка

Планирование персонала- это целенаправленная деятельность по обеспечению пропорционального и динамического развития персонала, расчет его квалификационной структуры.

Основная задача планирования численности персонала заключается в обосновании потребности и обеспечения правильного его использования в соответствии с перспективами развития предприятия: изменением объемов производства продукции, выявленными резервами производительности труда. В производственном процессе принимает участие основные, вспомогательные рабочие и инженерно-технические работники.

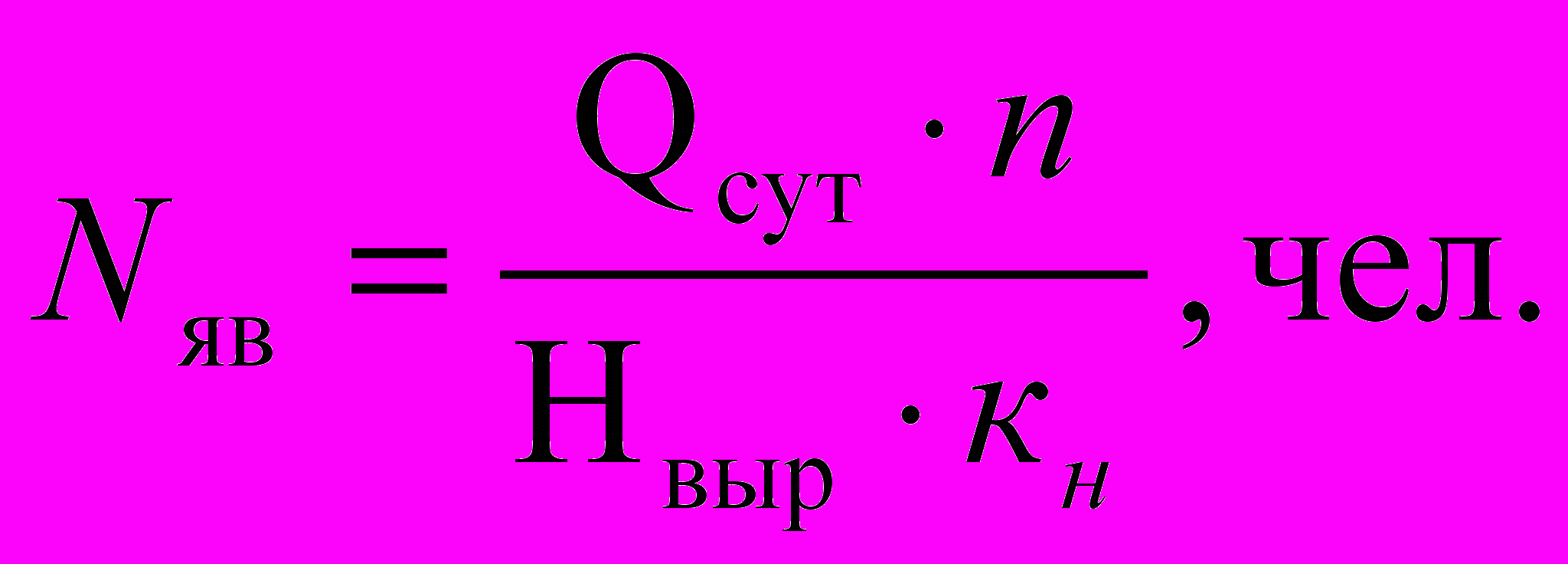

Численность основных рабочих рассчитываем по формуле:

(17)

где

n – число рабочих в смене, чел;

kн – коэффициент выполнения нормы выработки.

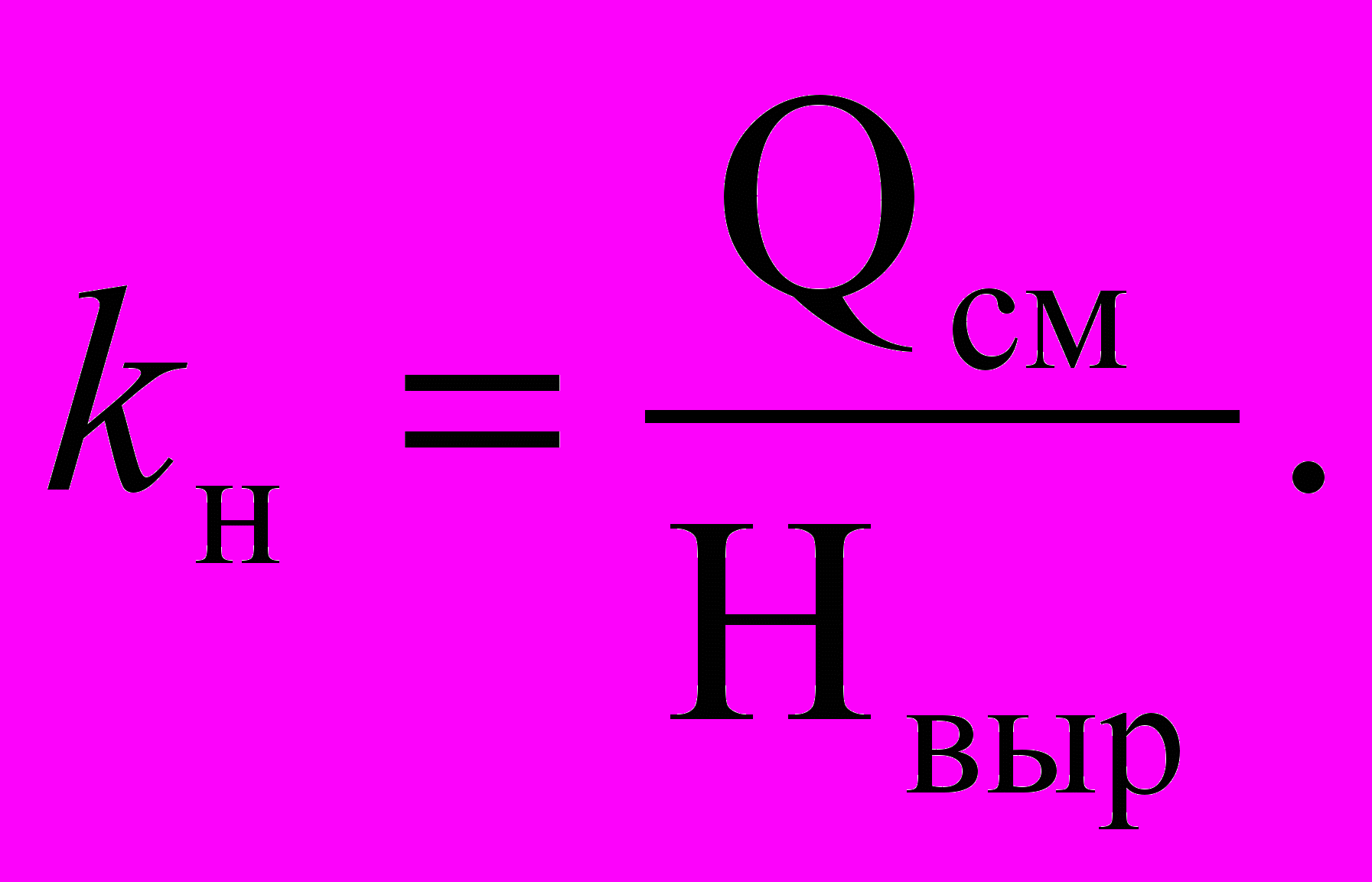

Коэффициент выполнения норм выработки определяется по формуле:

(18)

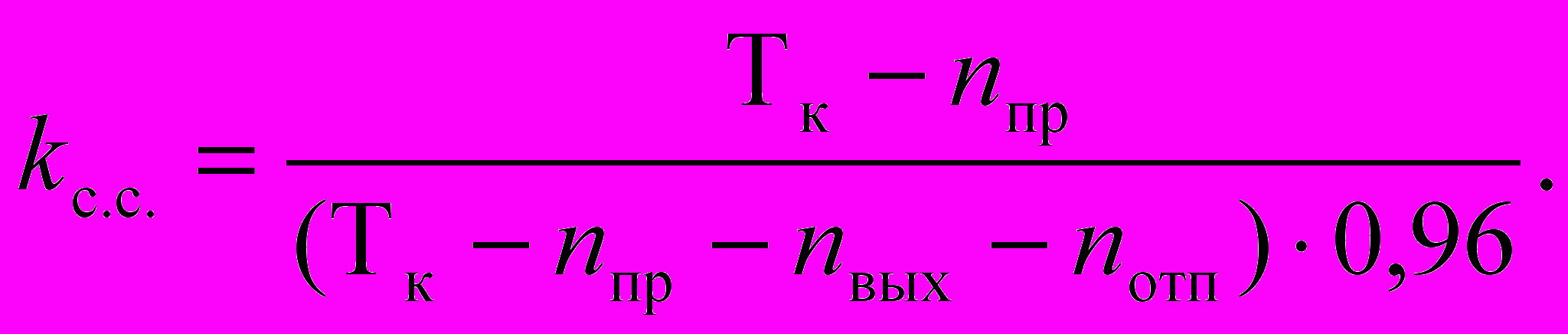

Определяем коэффициент списочного состава по формуле:

(19)

где

Тк- календарный фонд времени, 365 дней;

nпр – число праздничных дней в году, 12 дней;

nвых – число выходных дней в году , 154 дня;

nотп – продолжительность отпуска, 42 дня;

0.96 – коэффициент, учитывающий невыходы на работу по другим уважительным причинам.

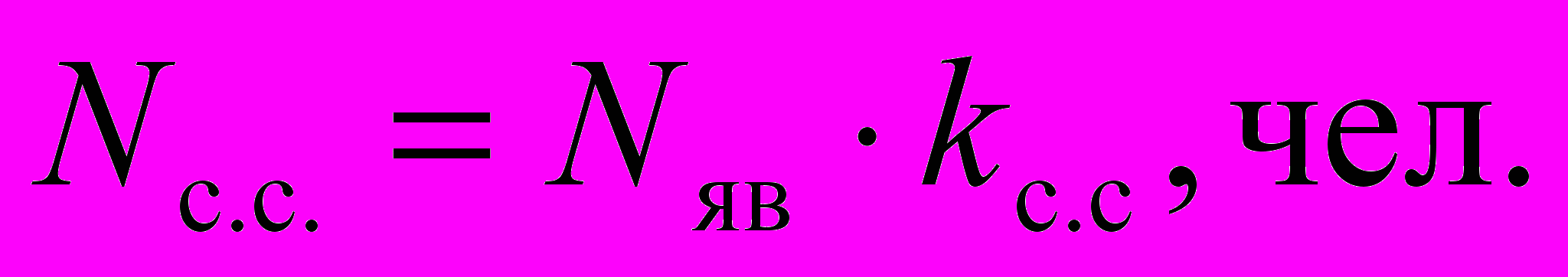

Определяем списочную численность по формуле:

(20)
