Пк «гранд-смета». Что нового в версии 3

Вид материалаДокументы

Содержание


1. Новые горячие клавиши
2. Новый способ ресурсного расчета
3. Подключение и приоритет нормативных баз и ценников на материалы
4. Настройки для работы по методике ТСН
МТСН, новое наименование – ТСН
Настройки расчета
5. Выбор справочника видов работ при пересчете сметы
Подобный материал:
1   2   3   4   5   6   7   8   9   10   11

1. Новые горячие клавиши


Для того чтобы привести к единому стандарту режимы работы с различными типами документов, изменено программирование некоторых горячих клавиш. Главным образом это касается команд для добавления новой позиции в документ, а также копирования в локальную смету расценки из сборника нормативной базы либо ценника.

Итак, при добавлении новой позиции в любой документ, где предусмотрена такая возможность, теперь следует пользоваться функциональной клавишей Insert – это равносильно нажатию кнопки Позиция на вкладке Документ. Для вставки в локальную смету расценки из сборника нормативной базы либо ценника следует пользоваться функциональной клавишей F5. А добавление расценки в локальную смету осуществляется нажатием комбинации клавиш Ctrl+F5.


2. Новый способ ресурсного расчета

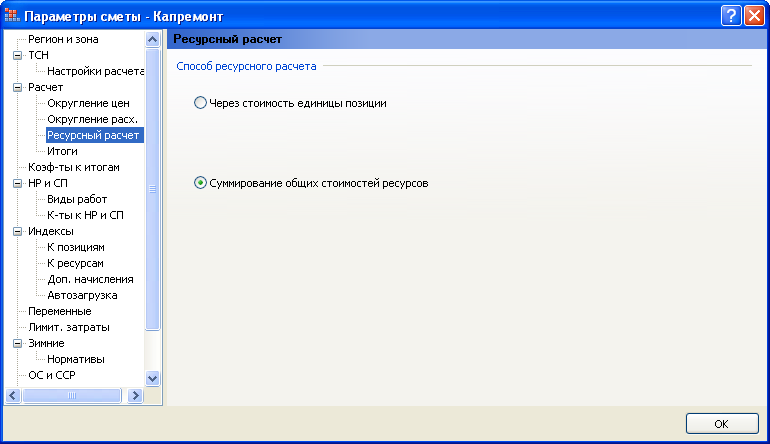

Теперь в окне с параметрами сметы на новой закладке Ресурсный расчет предусмотрен выбор способа ресурсного расчета. Выбор осуществляется из двух вариантов: Через стоимость единицы позиции и Суммирование общих стоимостей ресурсов.



Первый вариант соответствует тому, как работали все предыдущие версии ПК «ГРАНД-Смета» – в первую очередь рассчитывается стоимость позиции сметы на единицу, а общая стоимость позиции получается умножением единичной стоимости на значение объема работ. Зато при выбранном втором варианте программа сразу формирует общую стоимость позиции сметы как сумму общих стоимостей входящих ресурсов. При этом единичная стоимость позиции не участвует в расчете, и показывается текстом бледно-серого цвета как справочное значение.

Появившийся новый способ ресурсного расчета исключает одно лишнее промежуточное округление, и благодаря этому с гораздо большей вероятностью обеспечивает совпадение итоговой стоимости по смете с итоговой стоимостью ресурсов в ведомости ресурсов.

3. Подключение и приоритет нормативных баз и ценников на материалы

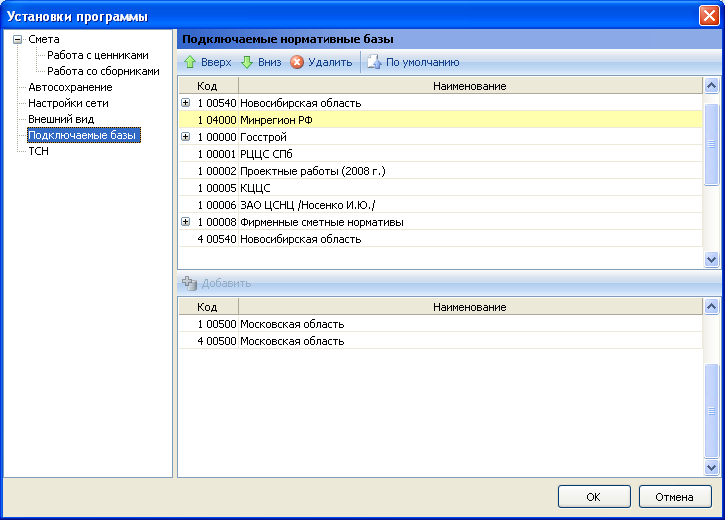

В окне Установки программы появилась новая закладка Подключаемые базы.



Здесь можно подключить для одновременной работы любые нормативные базы, доступные на данном рабочем месте – нажатием кнопки Добавить доступная база из нижнего списка перемещается в верхний список подключенных нормативных баз. При этом порядок нормативных баз в верхнем списке определяет, в какой последовательности программа просматривает нормативные базы при поиске расценки по обоснованию – например в тот момент, когда в смету вручную добавляется новая позиция. Порядок нормативных баз можно менять, двигая какую-либо базу вверх или вниз по списку при помощи соответствующих кнопок.

Данный режим позволяет установить приоритет между нормативными базами в ситуации, когда в разных базах имеются расценки с одинаковыми обоснованиями. Это особенно полезно при одновременном использовании федеральной либо территориальной нормативной базы в старой и новой редакции.

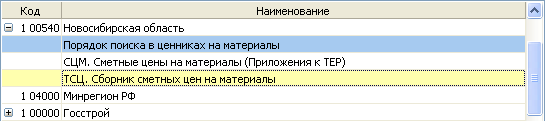

Кроме того, добавилась возможность установить в рамках какой-либо нормативной базы приоритет между несколькими вариантами сборника сметных цен на материалы (сборника расценок на эксплуатацию машин). Приоритет определяется порядком сборников в списке. Этот порядок можно менять, двигая сборник вверх или вниз по списку при помощи соответствующих кнопок.



Необходимость такой настройки прежде всего связана с тем, что в большинстве нормативных баз имеется два сборника сметных цен на материалы – один сформирован на основании приложений к сборникам единичных расценок, а другой представляет собой полную номенклатуру материалов. Например, приоритет между сборниками сметных цен на материалы определяет, в каком из них осуществляется поиск текущего материала из ресурсной части позиции сметы при нажатии кнопки Найти в норм. базе на вкладке Документ.

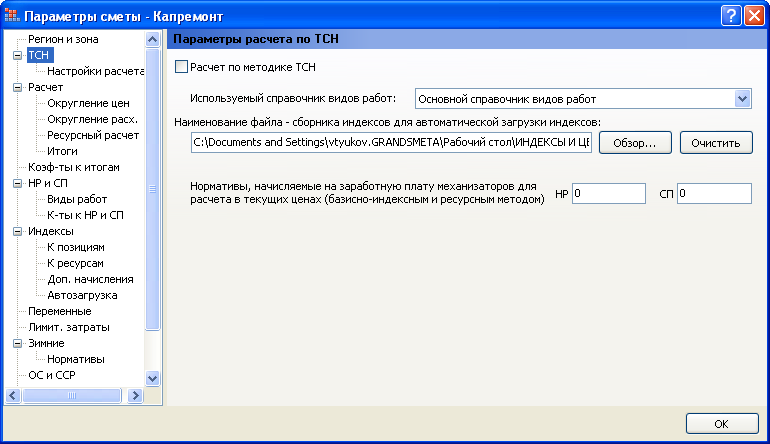

4. Настройки для работы по методике ТСН

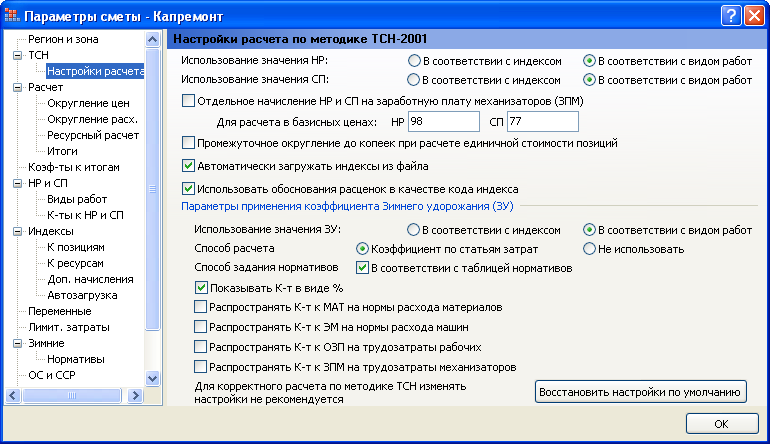

Во-первых, изменено наименование методики и соответствующей закладки в окне с параметрами сметы. Было – МТСН, новое наименование – ТСН.

Добавлено несколько новых параметров для работы по методике ТСН.

Все параметры для работы по методике ТСН сгруппированы по назначению на две закладки.

На основной закладке ТСН представлены основные параметры, которые необходимо индивидуально задавать для каждой конкретной локальной сметы.



На дополнительной закладке Настройки расчета представлены параметры, которые обычно используются в варианте, принятом по умолчанию, и их корректировка со стороны пользователя не рекомендуется.

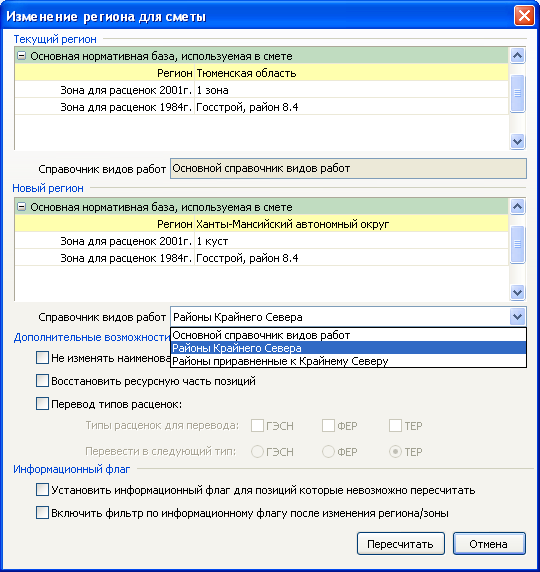

5. Выбор справочника видов работ при пересчете сметы


При выполнении операции автоматического пересчета сметы появилась дополнительная возможность выбора справочника видов работ. Это может быть полезно при пересчете сметы для другого региона, который относится к районам Крайнего Севера либо приравненным к ним районам.
