Производство кирпичных работ в зимнее время

Вид материалаЛекция

Содержание


Монтажные работы
Подобный материал:

Лекция 4

Производство кирпичных работ в зимнее время



В зимнее время кладка замерзает (раствор), а раствор замерзает, так как замерзает вода.

Основная задача при ведение кладочных работ в зимнее время заключается в том что бы не дать воде замерзнуть, с этой целью делают:
  • в раствор вводят противоморозные добавки понижающие температуру замерзания воды (хлористый кальций, натрий, жидкое стекло). Способ дешевый, но имеет недостаток: весной на лицевых областях появляются, высоли (подтеки и пятна светлого типа) – это выступает щелочь.
  • ведение кирпичной кладки под шатром. Над кирпичной кладкой устанавливается шатер, внутрь которого подается теплый воздух, пар и таким образом поддерживается положительная температура на период ведения работ.
  • Прогрев кирпичной кладки ведется по этажам, на законченном этаже закрываются окна, двери и стены прогревают изнутри помещения, при этом в стены закладывают термопары и отслеживается температура кладки на наружной поверхности. Способ дорогой.
  • Способ замораживания, применяется для зданий не более пяти этажей с устойчивыми температурами в районах (Сибирь, север). Весной когда здание оттаивает укрепляют кирпичную кладку (хомуты подпорки).



Монтажные работы


Монтажные работы при возведении здания из сборных железобетонных конструкций. Большая доля монтажных работ приходиться на домостроение. Последнее время доля монтажных работ резко снизилась. СМР состоит из процессов, процессы из рабочих операция, которые выполняет один или несколько рабочих.

Например: процессы (монтаж колонн, стеновых панелей, перекрытий, фермы); операции (строповка конструкции – крепление к крюку крана, подъем конструкции монтажным краном, электросварка и т.д.)

Место выполнения строительного процесса называется рабочим местом.

Место на котором работают монтажники называется захватка.

Здания делятся на захватки при монтаже. Захватка выбирается для одноэтажных промышленных зданий, длина захватки равна расстоянию до температурного шва или не менее 60м., ширина захватки равна ширине здания, высота захватки равна высоте здания. Для крупнопанельных жилых зданий равна 1,2 секциям (1 секция = 1 подъезд), для многоэтажных каркасных зданий длина устанавливается по температурному шву или не более 60м., ширина захватки равна ширине здания, высота захватки (при колоннах на 1 этаж) равна одному этажу, (при колонах на два этажа) равна двум этажам.

При проектировании монтажных работ разрабатывается ППР (проект производства работ), где содержится графическая часть, расчетно-пояснительная часть и описание всех процессов и операций. Монтаж выполняется кранами. Краны бывают самоходные стреловые и башенные.

Самоходные стреловые краны бывают 3-х видов:
  • На автомобильном ходу
  • На пневмоколесном ходу
  • На гусеничном ходу

Стреловые краны применяются для зданий не более 5-ти этажей.

Наиболее этажные здания монтируются гусеничным краном (промышленные здания).

Автомобильные краны – склады.

Башенные краны – многоэтажные дома.


Обычно монтажные работы ведутся

???????

  1. Метод по очередности этажа и выделяется : раздельный дифференцируемый, комплексный совмещенный, поэтажный.
  2. по движению крана:
    • продольный
    • поперечный
    • продольно-поперечный
  3. по степени укрупнения конструкции:
    • мелкоэлементный
    • поэлементный
    • блочный

Дифференцируемый метод монтажа заключается в следующем конструкции монтируются последовательно на захватке. (колонны, конструкции покрытия, стеновые панели).

Комплексный метод – в 1 монтажной ячейке или в 1 стоянке крана монтируются все конструкции и затем кран переходит в следующую стоянку.

Чаще всего используют дифференцированный метод. При продольном методе кран идет по пролету при монтаже одноэтажного промышленного здания или вдоль длины здания при монтаже многоэтажных зданий.

Поперечный метод – кран идет поперек пролета или вдоль ширины здания. Чаще всего используется поперечный метод. Здания могут монтироваться поэлементно или блочно, то есть из готовых блоков. Чаще всего метод монтажа в названии несет информацию о всех трех элементах метода (продольный, дифференцируемый, поэлементный). Для выполнения монтажных работ требуется выполнить следующие технологические операции:
  • доставить конструкции на строительный объект;
  • складировать конструкции на складе или произвести монтаж с колес;
  • осуществить строповку конструкции;
  • поднять конструкцию краном к месту установки;
  • произвести временное закрепление конструкций (индикаторы, кондукторов, временной электросварки);
  • произвести расстановку конструкции;
  • произвести постоянное закрепление конструкций с помощью электросварки.


Кроме того разработаны методы монтажа конструкций

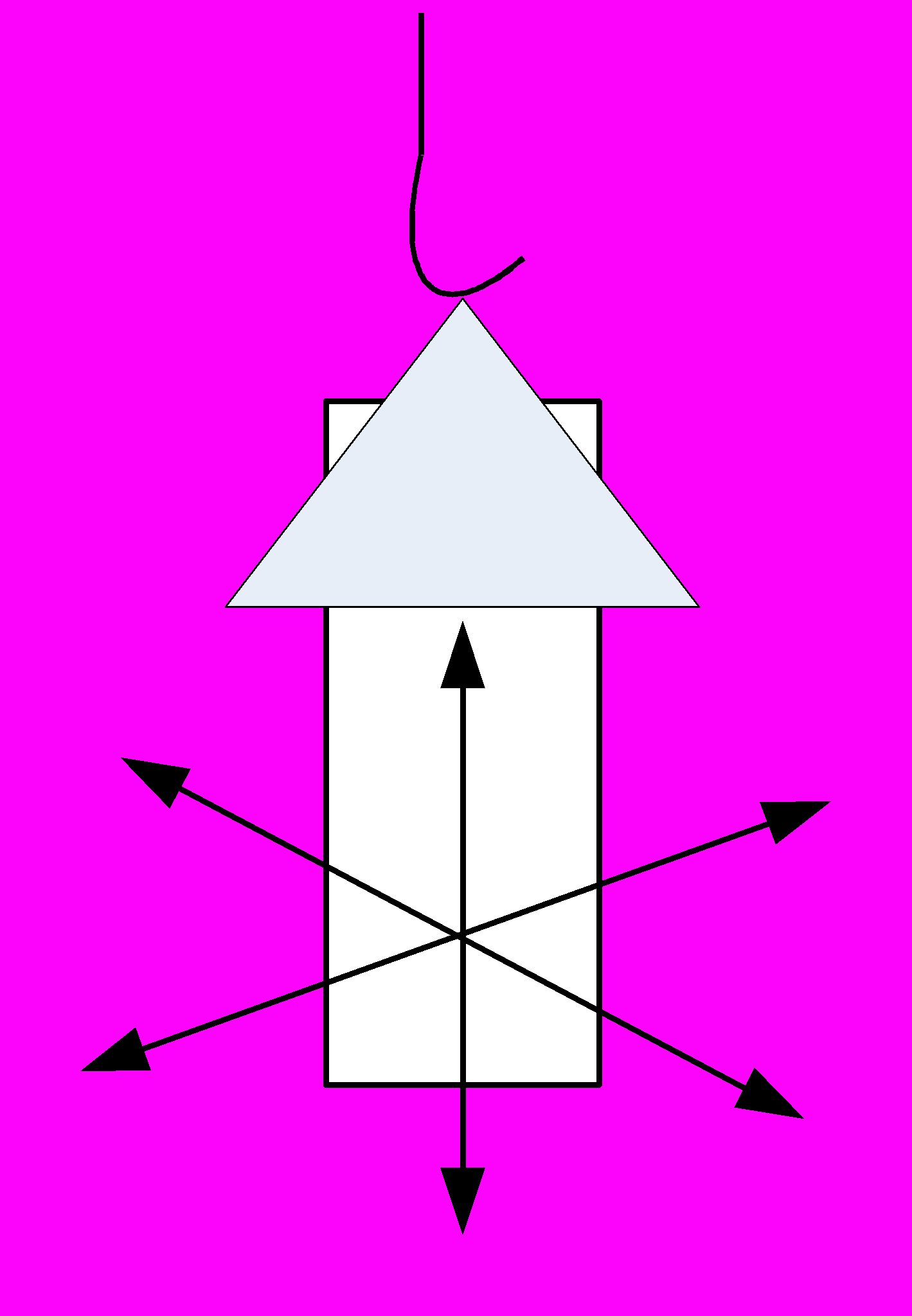

конструкция подвешенная на крюке имеет шесть степеней свободы.

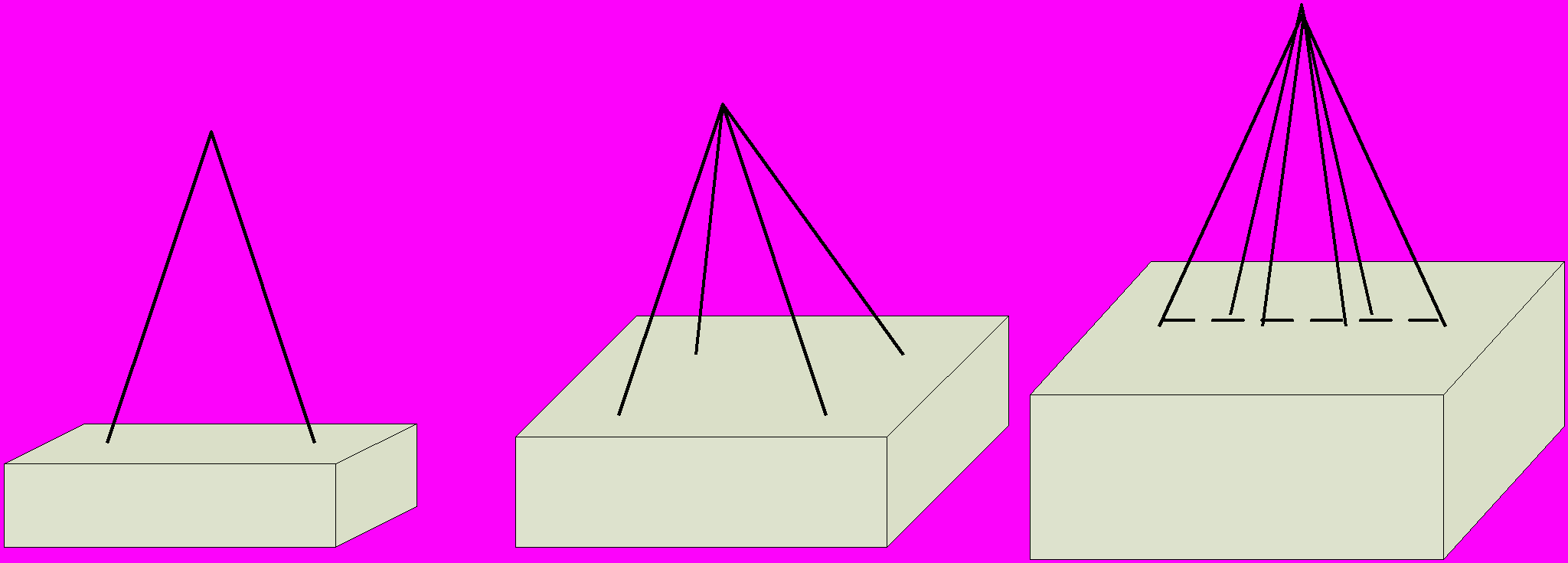

Чаще всего применяется подъем со свободным перемещением, способом поворота – вертикальный подъем. Грузозахват приспособления выбирается в зависимости от массы и габаритных размеров конструкции. Делятся на стороны (2х, 4х, 6-ти ветвевые) и траверсы.





2-х ветвевой строп

при монтаже перемычек, прогонов


4-х ветвевой строп

-плиты

-лестничные марши

-панели

6-ти ветвевой сторп

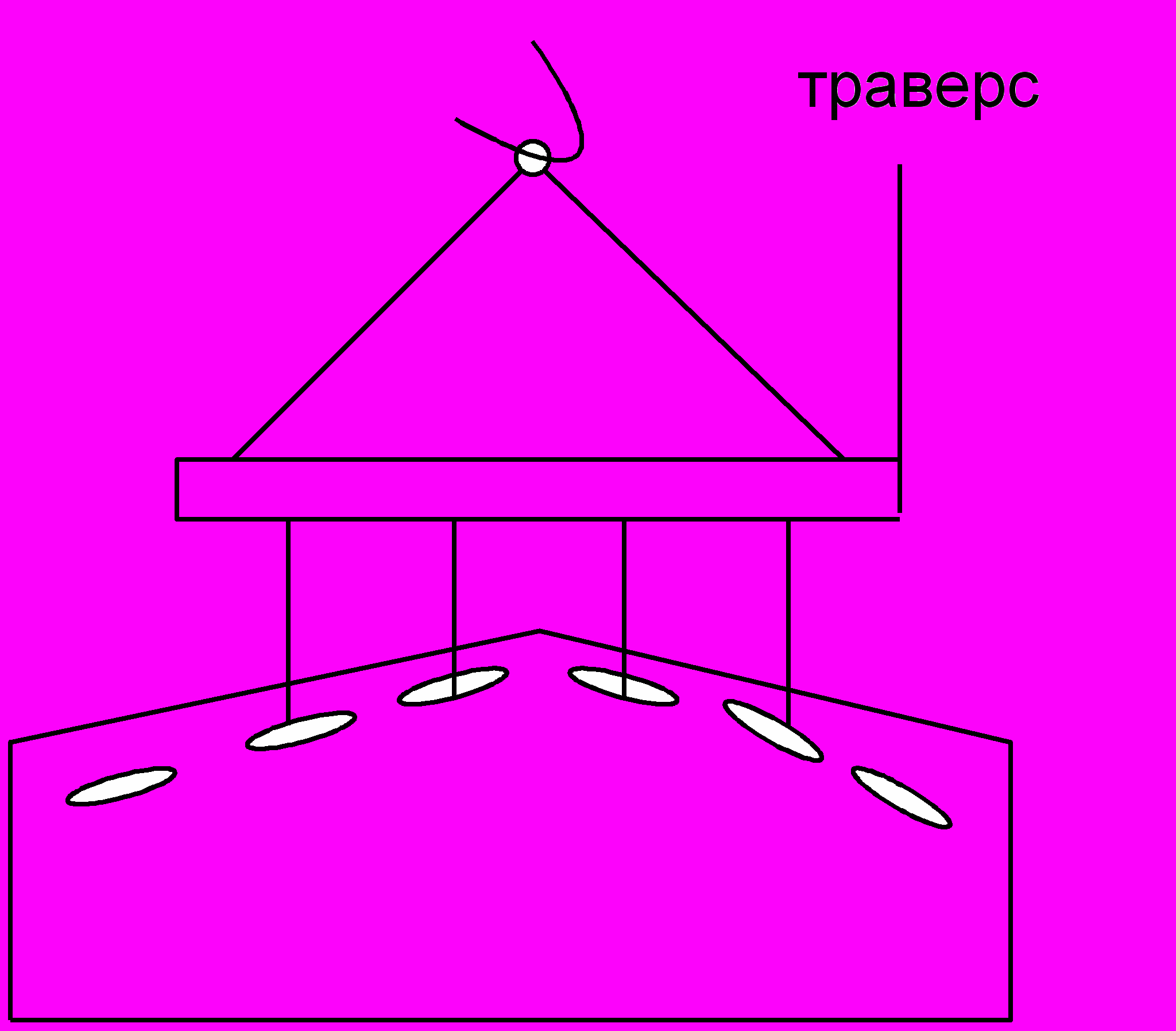

Траверсы применяют для монтажа балок, ферм:




Выбор монтажного крана по трем параметрам:
  • по грузоподъемности
  • по вылету стрелы
  • по высоте подъема крюка


выбираются в зависимости от массы конструкции, размеров здания.

Грузоподъемность (Q) определяется как масса элемента + масса грузозахвата элементов

Высота крюка





- высота здания

- занос по высоте (1,5 м)

- высота монтируемого элемента

- высота грузозахватного приспособления.

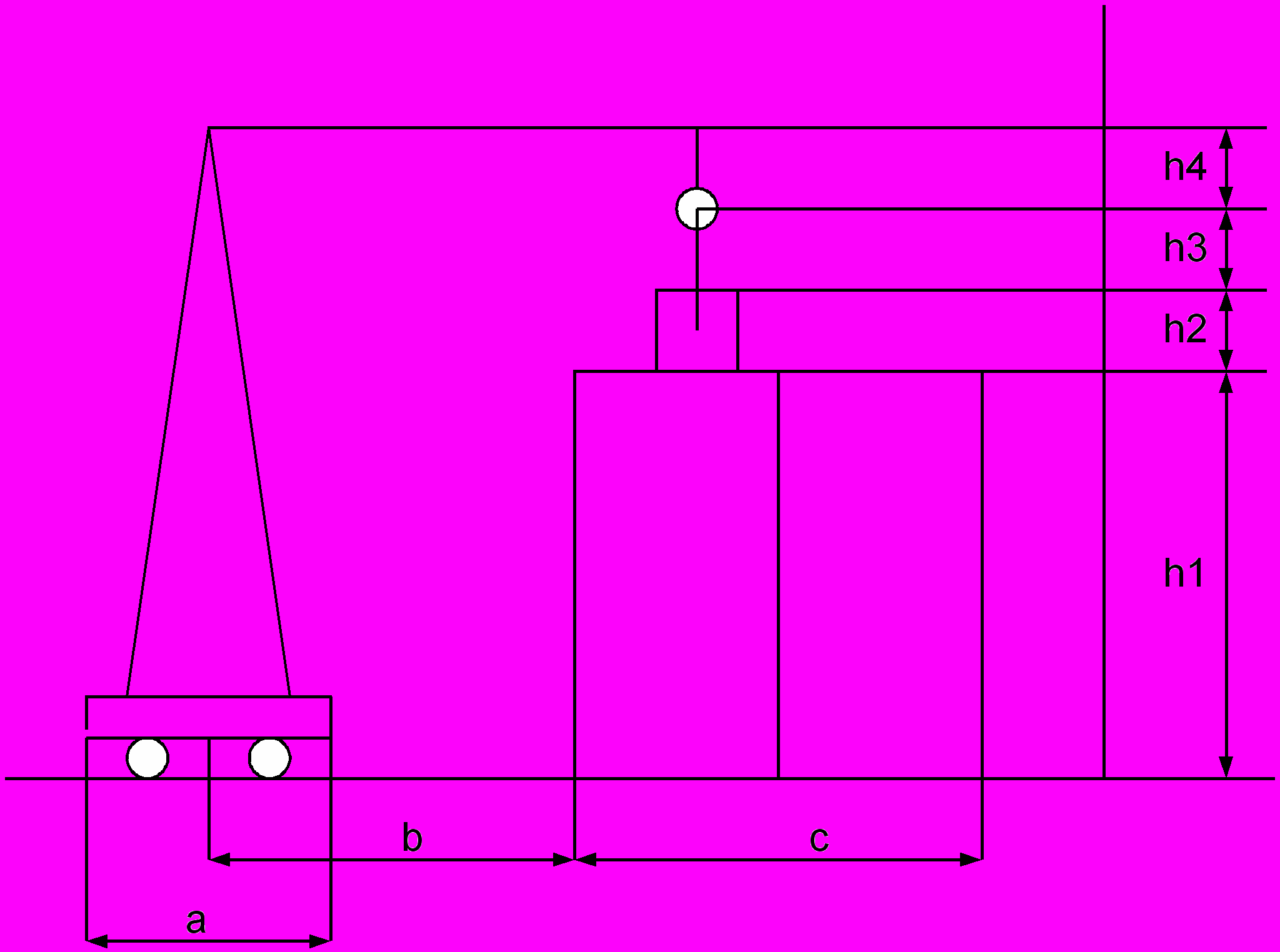

Вылет стрелы


a – ширина подкранового пути

b – привязка крана (расстояние от оси рельса до ближайшей выступающей части здания)

c – ширина здания


Башенный кран проверяется на безопасность работы по двум параметрам:
  • на опрокидывающий момент
  • безопасность поворота

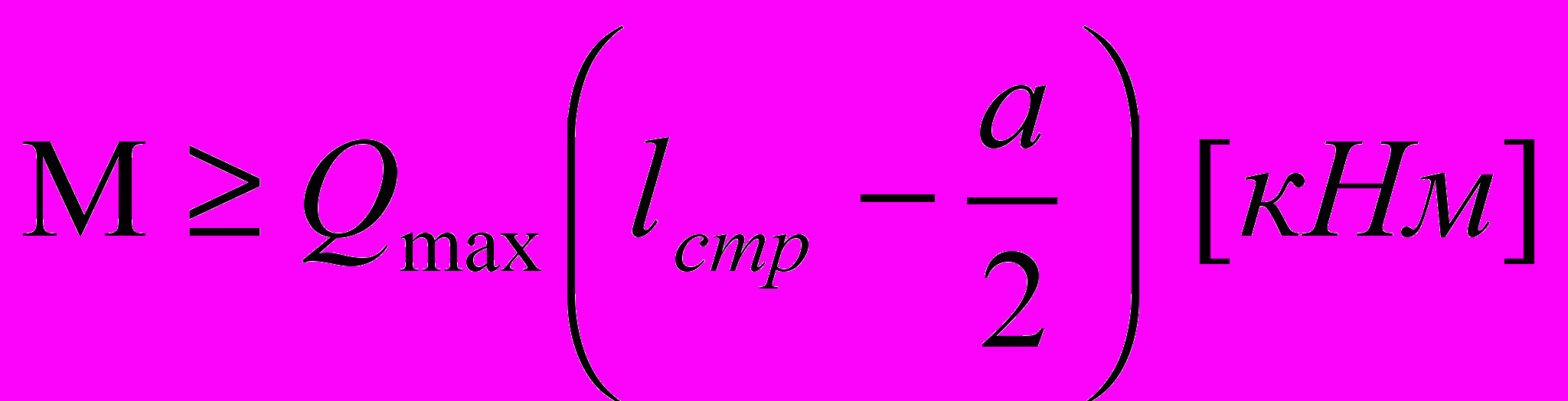

опрокидывающий момент:





безопасность поворота

- радиус поворота крана.
