Разработка исходных данных
| Вид материала | Документы |
| Расчет потребности во временных зданиях и сооружениях. Величина показателя Расчет площадей и размещение приобъектных складов. Наименование изделий и материалов |
- Электронные таблицы, 99.13kb.
- Разработка методики трехмерного моделирования культовых сооружений при недостаточности, 31.9kb.
- Задачи проекта: Выбор эталонных объектов и организация экспедиционных работ по проведению, 78.82kb.
- Лекция: Этапы проектирования ис с применением uml: Основные типы uml-диаграмм, используемые, 209.83kb.
- I. Характеристики данных, 68.33kb.
- «Алгоритм криптографического преобразования гост 28147-89», 1149.55kb.
- Задача принятия решения в общем случае является довольно сложной и во многом зависящей, 26.09kb.
- «Алгоритм. Программирование», 18.83kb.
- Оценка производственных функций, 268.17kb.
- Удк 622. 244 05: 681 06 гидродинамическое исследование скважин с помощью программы, 950.07kb.
Расчет потребности во временных зданиях и сооружениях.
Количество и площадь временных зданий зависит от продолжительности строительства и численности персонала. Численность персонала определяется по графику потребности в трудовых ресурсах. По этому графику определяется максимальное число рабочих основного производства в смену и в сутки.
Численность персонала рассчитывается следующим образом:

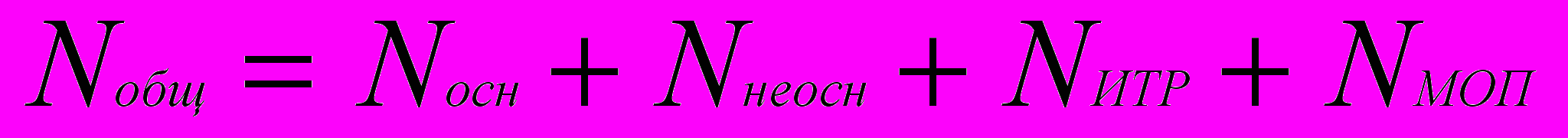

Nобщ – общее число работающих на строительной площадке в наиболее напряженную смену или сутки, чел.;
Nосн – максимальное количество рабочих основного производства по графику потребности в трудовых ресурсах в смену или сутки, чел.;

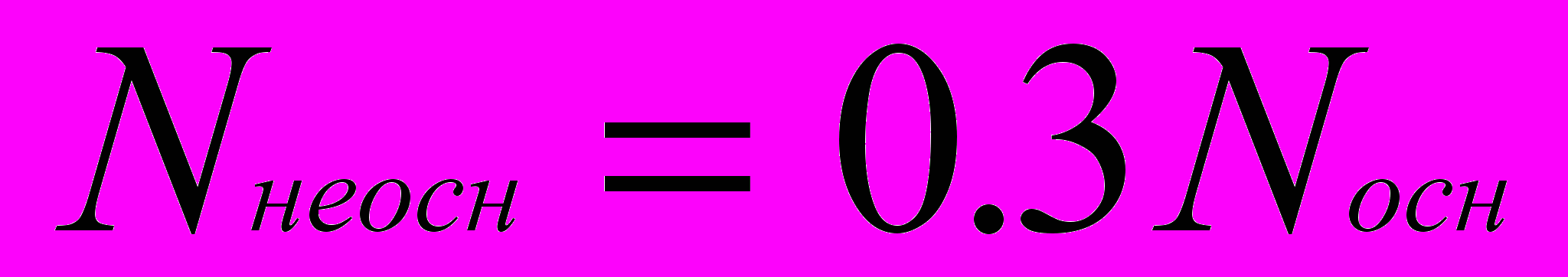

Nнеосн – расчетная численность рабочих неосновного состава, чел.;

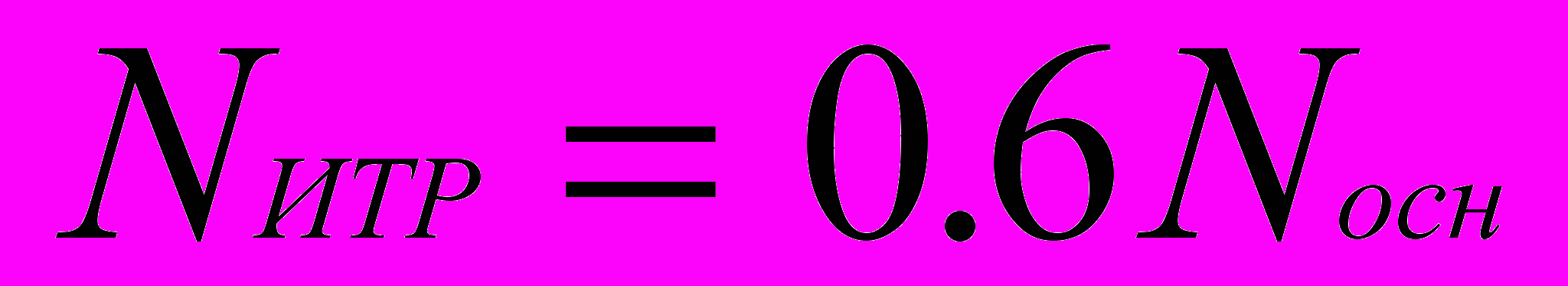

NИТР – расчетная численность инженерно-технического персонала, чел.;

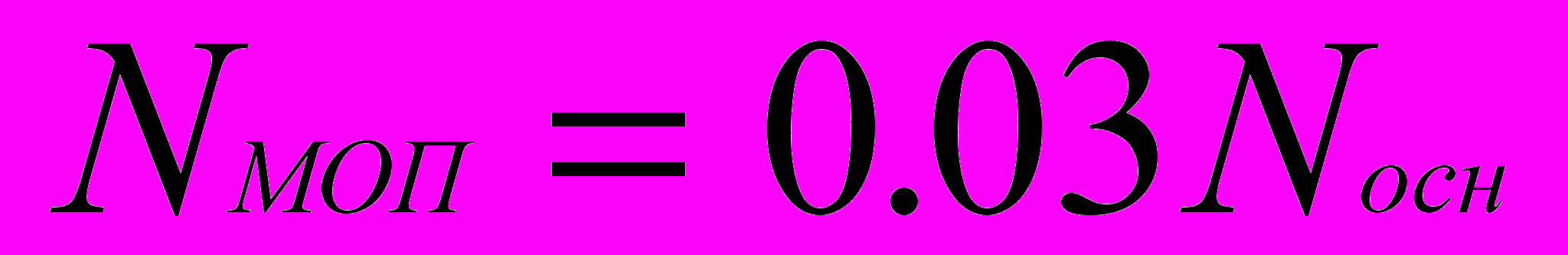

NМОП – расчетная численность младшего обслуживающего персонала, чел.

Таблица 7.
Расчет численности персонала.
-
Смена
Сутки
Nобщ
135
163
Nосн
98
118
Nнеосн
29
35
NИТР
6
7
NМОП
2
3
Площади временных зданий определяются как произведения численности персонала на нормативные показатели:

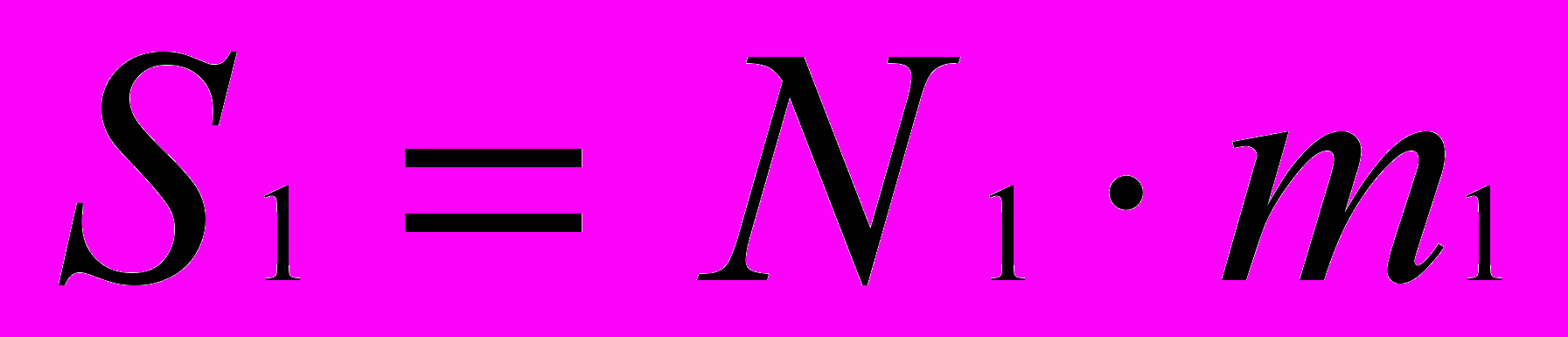

S1 – площадь одного временного здания;
N1 – численность персонала с учетом примерной номенклатуры административных и бытовых временных зданий;
m1 – нормативный показатель для определения потребности в инвентарных, бытовых и санитарно-бытовых зданиях.
Таблица 8.
Расчет временных зданий.
| № п/п | Наименование временных зданий | Численность персонала | Величина показателя | Расчетная площадь, м2 |
| 1 | 2 | 3 | 4 | 5 |
| 1 | Контора строительства | Число ИТР в смену -5 | 4 | 24,4 |
| 2 | Диспетчерская | 1-3 чел - 2 | 7 | 20,3 |
| 3 | Гардеробная | Число рабочих в сутки-134 | 0.6 | 92 |
| 4 | Умывальная | Число работающих в смену - 135 | 0.21 | 28,35 |
| 5 | Душевая | Число работающих в смену - 135 | 0.38 | 51,3 |
| 6 | Уборная | Число работающих в смену - 135 | 0.2 | 27 |
| 7 | Помещение для обогрева рабочих | Число работающих в смену - 135 | 0.1 | 13,5 |
| 8 | Помещение для сушки одежды | Число рабочих в сутки - 153 | 0.2 | 30,6 |
| 9 | Столовая | Число работающих в смену - 135 | 1 | 135 |
| 10 | Медпункт | Число работающих в смену - 135 | 0,067 | 9,045 |
| Итого: | | |||
В данном проекте мы будем использовать контейнерный тип временных зданий по причине удобной транспортировки. Область применения данного типа временных зданий – строительство со сроками до 1.5 года, что соответствует нашему проекту.
В таблице 9 показана экспликация временных зданий и сооружений с указанием используемого типового проекта. Таблица 9 выносится на чертеж стройгенплана.
Таблица 9.
Экспликация временных зданий и сооружений.
| Наименование | Расчетная площадь, м2 | Размеры в плане, м | Количество зданий | Принятая площадь, м2 | Конструктивная характеристика | Шифр типового проекта (секции) |
| 1 | 2 | 3 | 4 | 5 | 6 | 7 |
| Контора строительства | 24,4 | 3.0 х 9.0 | 1 | 27 | контейнерные | СПД |
| Диспетчерская | 20,3 | 3.1 х 7.4 | 1 | 22,94 | контейнерные | ТрестЛенинградорг- строй |
| Гардеробная | 92 | 3.1 х 7.4 | 4 | 92 | контейнерные | ТрестЛенинградорг- строй |
| Умывальная | 28,35 | 3.0 х 9.0 | 2 | 54 | контейнерные | СПД-14 |
| Душевая | 51,3 | 3.0 х 9.0 | 2 | 54 | контейнерные | СПД-14 |
| Уборная | 27 | 2.7 х 6.0 | 2 | 28.8 | контейнерные | УТС420-04-22 |
| Помещение для обогрева рабочих | 13,5 | 2.7 х 6.0 | 1 | 16,2 | контейнерные | УТС420-04-9 |
| Помещение для сушки одежды | 30,6 | 3.1 х 7.4 | 2 | 41.2 | контейнерные | ТрестЛенинградорг- строй |
| Столовая | 135 | 28.0х11.7 | 1 | 169.2 | контейнерные | ГПД-7 |
| Медпункт | 9,045 | 2.7 х 6.0 | 1 | 14.4 | контейнерные | УТС420-04-22 |
| Итого: | | | | | | |
- Расчет площадей и размещение приобъектных складов.
В проекте рассчитываются площади складов для хранения основных материалов и конструкций с учетом минимально необходимого их запаса для бесперебойного обеспечения строительно-монтажных работ.
Объем клада зависит от вида материала, общей потребности в нем, размера конструкции, методов строительства, а также способов строительства.
Расчет потребности материалов для каждого здания:
- Потребность в стеновых панелях рассчитывается как произведение периметров одноэтажных зданий на высоту этих зданий и на толщину стеновой панели (0.45);
- Потребность в плитах покрытий и перекрытий рассчитывается как произведение площадей зданий на толщину плит (0.3);
- Кирпич используется только при строительстве многоэтажного здания. Потребность в кирпиче рассчитывается как произведение периметра высотного здания на толщину кирпичной кладки (0.7) и на высоту здания, результат будет в м3. Поскольку нормы складирования кирпича на м2 площади склада указаны в тыс. шт, необходимо перевести найденный объем к этим единицам измерения. Исходя из того, что в 1 м3 650 ш. Кирпича, следует полученный объем умножить на 0.65. Результат будет измеряться в тыс. шт.
- Потребность в рубероиде равна сумме площадей кровли зданий, учесть что в 1 рулоне 10 м2.
- Сечение колонн 500 х 500 мм.
- Сечение балок 250 х 500 мм.
Таблица 10.
Расчет потребности в материалах.
| Наименование изделий и материалов | Единица измерения | 1 здание | 2 здание | 3 здание | ИТОГО |
| Стеновые панели | м3 | 1043,28 | | 997,92 | |
| Колонны | м3 | 168 | 216 | 76,5 | |
| Балки | м3 | 152,25 | 348,75 | 86,5 | |
| Рубероид | м2 | 4320 | 1620 | 3456 | |
| Кирпич | тыс.шт | | 1769,04 | | |
| Плиты перекрытия и покрытия | м3 | 1296 | 2430 | 1036,5 | |
Площади складов принимаются на календарный период строительства, соответствующий периоду максимального одновременного хранения конструкций и материалов. Обычно это период возведения надземной части здания.

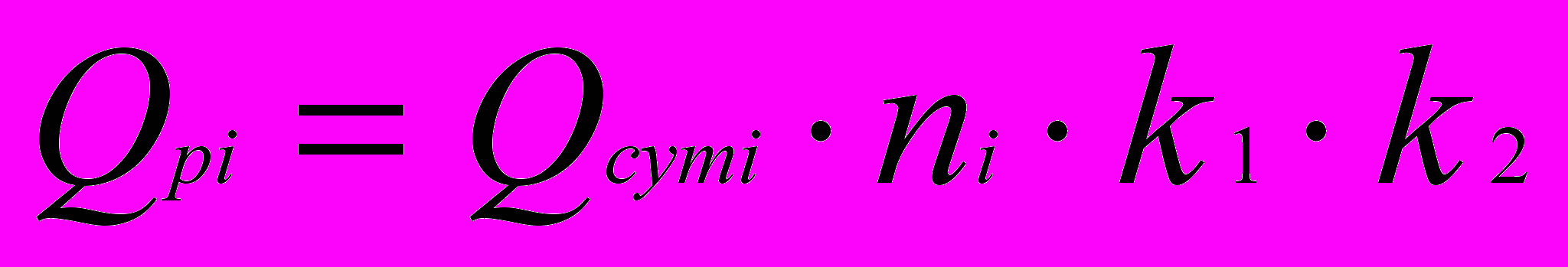

Среднесуточная потребность в материалах рассматриваемого вида зависит от темпов их потребления, т.е. темпов производства работ:

Qсут – среднесуточная потребность в материалах i-го вида;
Qобщi – общее количество материала, необходимого для выполнения i-го вида работ;
ti – продолжительность выполнения i-го вида работ, дн.
Расчетный запас материалов, подлежащих хранению на приобъектном складе:

ni – норма запасов материалов (4 дня);
к1 – коэффициент неравномерности поступления материалов на склад (1.1);
к2 – коэффициент неравномерности потребления материалов в течение расчетного периода (1.3).

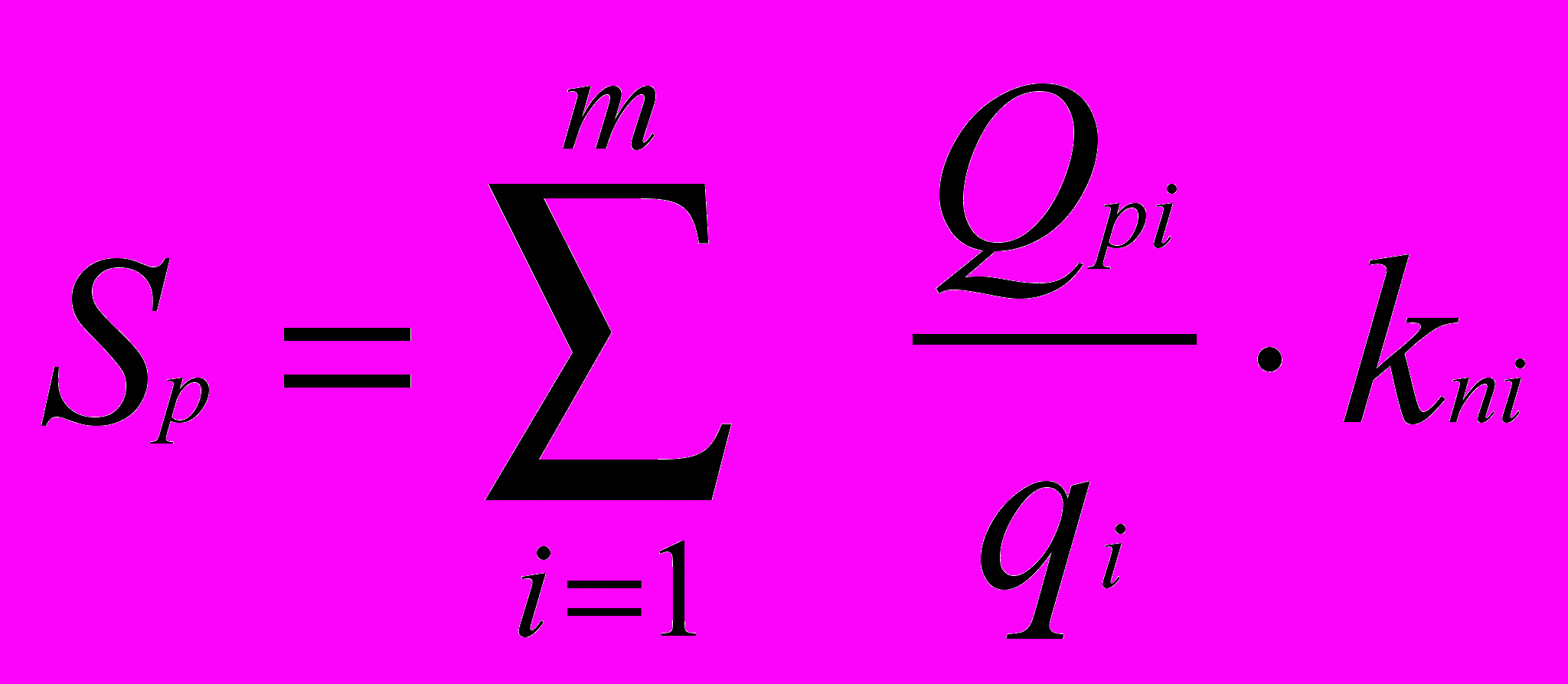

Полная расчетная площадь склада:

Sp – расчетная площадь склада;
qi – норма складирования i-го материала на 1 м2 площади склада;
kni – коэффициент использования площади складов, зависящий от вида склада.
Расчет площадей складов
1е здание
| Наименование материалов и изделий | Единица измерения | Потребность | К1 | К2 | ni | Расч. запас | qi | kni | Sтр | |
| Общая | Среднесуточная | |||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
| Стеновые панели | м3 | 1043,28 | 30,68 | 1,1 | 1,3 | 4 | 175,51 | 0,8 | 0,8 | 175,51 |
| Колонны | м3 | 168 | 4,94 | 1,1 | 1,3 | 4 | 28,26 | 1 | 0,7 | 19,78 |
| Балки | м3 | 152,25 | 4,477941176 | 1,1 | 1,3 | 4 | 25,61 | 0,35 | 0,7 | 51,22 |
| Рубероид | м2 | 4320 | 116,7567568 | 1,1 | 1,3 | 4 | 667,84 | 15 | 0,8 | 35,61 |
| Кирпич | тыс.шт | | 0 | 1,1 | 1,3 | 4 | 0 | 0,7 | 0,8 | 0 |
| Плиты перекрытия и покрытия | м3 | 1296 | 38,11 | 1,1 | 1,3 | 4 | 218,03 | 1 | 0,8 | 174,42 |
2е здание
| Наименование материалов и изделий | Единица измерения | Потребность | К1 | К2 | ni | Расч. запас | qi | kni | Sтр | |
| Общая | Среднесуточная | |||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
| Стеновые панели | м3 | | 0 | 1,1 | 1,3 | 4 | 0 | 0,8 | 0,8 | 0 |
| Колонны | м3 | 216 | 6,35 | 1,1 | 1,3 | 4 | 36,33 | 1 | 0,7 | 25,43 |
| Балки | м3 | 348,75 | 10,25 | 1,1 | 1,3 | 4 | 58,67 | 0,35 | 0,7 | 117,34 |
| Рубероид | м2 | 1620 | 43,78 | 1,1 | 1,3 | 4 | 250,44 | 15 | 0,8 | 13,35 |
| Кирпич | тыс.шт | 1769,04 | 52,03 | 1,1 | 1,3 | 4 | 297,61 | 0,7 | 0,8 | 340,13 |
| Плиты перекрытия и покрытия | м3 | 2430 | 71,47 | 1,1 | 1,3 | 4 | 408,81 | 1 | 0,8 | 327,04 |
3е здание
| Наименование материалов и изделий | Единица измерения | Потребность | К1 | К2 | ni | Расч. запас | qi | kni | Sтр | |
| Общая | Среднесуточная | |||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
| Стеновые панели | м3 | 997,92 | 29,35 | 1,1 | 1,3 | 4 | 167,88 | 0,8 | 0,8 | 167,88 |
| Колонны | м3 | 76,5 | 2,25 | 1,1 | 1,3 | 4 | 12,87 | 1 | 0,7 | 9,009 |
| Балки | м3 | 86,5 | 2,54 | 1,1 | 1,3 | 4 | 14,55 | 0,35 | 0,7 | 29,10 |
| Рубероид | м2 | 3456 | 93,40 | 1,1 | 1,3 | 4 | 534,27 | 15 | 0,8 | 28,49 |
| Кирпич | тыс.шт | | 0 | 1,1 | 1,3 | 4 | 0 | 0,7 | 0,8 | 0 |
| Плиты перекрытия и покрытия | м3 | 1036,5 | 30,48 | 1,1 | 1,3 | 4 | 174,37 | 1 | 0,8 | 139,50 |
